1.1.工程地点及规模本工程占地面积为5.2 万㎡,总建造面积353037 ㎡;其中:3#楼建造面积24599 ㎡、4#楼建造面积38527 ㎡、5#楼建造面积35017 ㎡、6#楼建造面积48951 ㎡、7#楼建造面积38376 ㎡、8#楼建造面积30267 ㎡。
3~7#楼层高2.8m,8#楼主楼部份层高2.95m。
1.2.外墙装修做法表1 、钢筋混凝土结构层QM-009 2 、最薄处20mm 厚1:2.5 水泥外墙面小空调板顶面型建造构砂浆防水层(加水泥用量的4% 防水剂),向外2%找坡件 1 备注:防水砂浆上翻所在墙面200mm 高QM-010 凸窗顶板顶1 、钢筋混凝土结构层外墙面小面型建造构件2QM-011外墙面小雨棚板型建造构件3QM-012内外墙抹内墙、外墙灰挂钢丝网2 、最薄处15mm 厚1:2.5 水泥砂浆找平层3 、 1.2mm 厚JS- Ⅱ复合防水涂膜一道4 、 15mm 厚 1:2.5 水泥砂浆保护层1 、钢筋混凝土结构层2 、 1 :3 防水砂浆(加水泥用量的4%防水剂),向外2%找坡3 、最薄处15mm 厚1:2.5 水泥砂浆找平层混凝土梁、柱、墙与砖墙(或者不同性材料) 交接处内侧挂200 宽钢丝网 (钢丝网的规格0.5mm 厚,网格12.7m m×12.7mm,宽度为伸入砌体和梁、柱各 100mm,用射钉固定,挂网做到平整坚固,密实);≥ 3根线管的线槽外抹灰时需要挂钢丝网,网宽槽边外延100mm;抹灰和不抹灰交接部位用玻纤布。
空调板侧面、凸窗板侧面、 1 、墙基层处理QM-013 雨棚板侧面、 2 、13mm 厚1 :2.5 水泥砂浆打面砖外墙露台外侧面、底找平层面空调板上侧3 、粘贴外墙面砖面、次入口雨备注:板底面做一匹面砖滴水线棚板上侧面1 、墙基层处理2 、20mm 厚1 :2.5 水泥砂浆二空调板、凸窗QM-014 次成活,其中13mm 打底,7mm 底板、雨棚板外墙乳胶面层底面、露台内漆 3 、挂腻子两遍侧面4 、刷白色外墙乳胶漆备注:考虑一匹外墙面砖收口2.1.材料要求:水泥:32.5 级普通硅酸盐水泥。

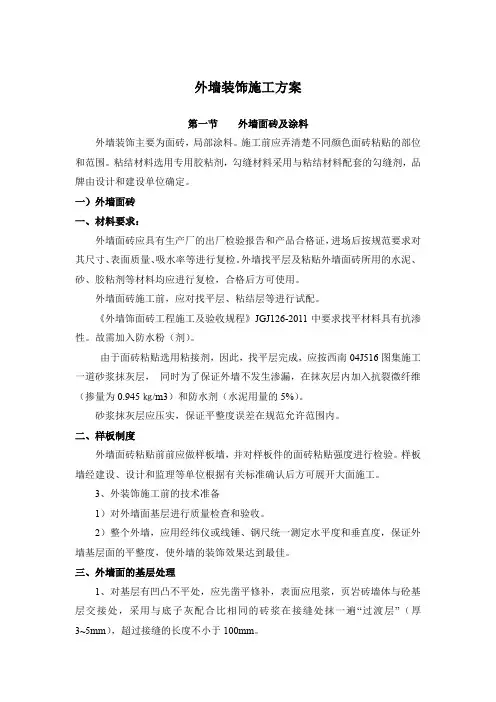

外墙装饰施工方案第一节外墙面砖及涂料外墙装饰主要为面砖,局部涂料。
施工前应弄清楚不同颜色面砖粘贴的部位和范围。
粘结材料选用专用胶粘剂,勾缝材料采用与粘结材料配套的勾缝剂,品牌由设计和建设单位确定。
一)外墙面砖一、材料要求:外墙面砖应具有生产厂的出厂检验报告和产品合格证,进场后按规范要求对其尺寸、表面质量、吸水率等进行复检。
外墙找平层及粘贴外墙面砖所用的水泥、砂、胶粘剂等材料均应进行复检,合格后方可使用。
外墙面砖施工前,应对找平层、粘结层等进行试配。
《外墙饰面砖工程施工及验收规程》JGJ126-2011中要求找平材料具有抗渗性。
故需加入防水粉(剂)。
由于面砖粘贴选用粘接剂,因此,找平层完成,应按西南04J516图集施工一道砂浆抹灰层,同时为了保证外墙不发生渗漏,在抹灰层内加入抗裂微纤维(掺量为0.945㎏/m3)和防水剂(水泥用量的5%)。
砂浆抹灰层应压实,保证平整度误差在规范允许范围内。
二、样板制度外墙面砖粘贴前前应做样板墙,并对样板件的面砖粘贴强度进行检验。
样板墙经建设、设计和监理等单位根据有关标准确认后方可展开大面施工。
3、外装饰施工前的技术准备1)对外墙面基层进行质量检查和验收。
2)整个外墙,应用经纬仪或线锤、钢尺统一测定水平度和垂直度,保证外墙基层面的平整度,使外墙的装饰效果达到最佳。
三、外墙面的基层处理1、对基层有凹凸不平处,应先凿平修补,表面应甩浆,页岩砖墙体与砼基层交接处,采用与底子灰配合比相同的砖浆在接缝处抹一遍“过渡层”(厚3~5mm),超过接缝的长度不小于100mm。
2、外墙窗与墙的间隙间用油麻丝或发泡剂填塞。
3、墙体表面的松散砂浆、污垢、油漆等应清除干净。
4、在不同材料交接处,铺钉250宽0.8厚9×25的钢板网,以避免墙面裂缝。
5、外墙抹灰砂浆按设计规范要求加入防水剂(掺量为水泥用量的5%)。
6、结构施工中用于穿模板拉杆的孔洞,应安排专人用钻子剔除塑料管,内外填塞水泥砂浆,再用发泡剂填实。
外墙装饰施工一、外墙抹灰1、基层处理:吊垂直、套方、找规矩、贴灰饼:根据墙面结构平整度找出贴面砖的规矩,若建筑物为高层时,应在建筑物四周大角和门窗口边用经纬仪打垂直线找直;如果是多层建筑时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖的规格、尺寸分层设点、做灰饼,间距不宜超过 2.0m。
横线则以楼层为水平基线交圈控制,竖向线则以四周大角和层间贯通柱、垛子为基线控制。
每层打底时则以此灰饼做为基准点进行冲筋,使其底层灰做到横平竖直、方正。
同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度。
2、抹找平层:基层为混凝土墙面:抹找平层前应将基体表面润湿,并按设计要求在基体表面刷结合层。
找平层应分层施工,严禁空鼓,每层厚度不应大于7mm,配合比为1∶3,并掺一定比例建筑胶,且应在前一层终凝后再抹后一层。
找平层厚度不应大于20mm,最后一遍抹灰时应在找平层表面用木抹子刮平搓毛。
找平层抹完后,应在终凝后浇水养护。
基层为加气混凝土墙面:用水湿润加气混凝土表面,修补缺棱掉角处。
修补前,先刷一道聚合物水泥浆,然后用1∶3∶9=水泥∶白灰膏∶砂子混合砂浆分层补平,隔天刷聚合物水泥浆并抹1∶1∶6混合砂浆打底,木抹子搓平,隔天浇水养护。
二、外墙乳胶漆施工方案1、施工准备1)、材料准备A、腻子:成品耐水腻子或用白水泥、合成树脂乳液等调配。
B、底涂料:水性或溶剂型涂料,与面涂料有良好的配套性。
C、面涂料:立邦外墙乳胶漆或多乐士外墙乳胶漆2)工具和用品准备油灰刀,钢丝刷,腻子刮刀或刮板,腻子托板,砂纸,辊筒刷,排笔,油漆刷,手提式电动搅拌机,过滤筛,塑料桶;匀料板,钢卷尺,粉线包,薄膜胶带,遮挡板,遮盖纸,塑料防护眼镜,口罩,手套,工作服,胶鞋。
3)、技术准备①、基层检查验收基层应平整、清洁、无浮砂、无起壳。
混凝土及抹灰面层的含水率应在10%以下,PH值小于9。
通常新抹的基层在通风状况良好的情况下,夏季应干燥10天、冬季20天以上。
外墙装修施工方案(1)一、前期准备工作在进行外墙装修施工之前,需要做好充分的前期准备工作。
首先要对外墙进行全面的检查,确保外墙没有任何结构性问题,如开裂、渗水等。
同时,要对外墙进行清洁,去除陈旧的涂料或污垢,确保表面平整干净。
另外,要将周围环境做好防护措施,避免施工过程中造成其他损坏。
二、材料选择在外墙装修施工中,材料的选择至关重要。
一般来说,外墙装修常用的材料有涂料、瓷砖、石材等。
在选择材料时,要考虑到外墙的材质、气候条件、装修风格等因素,确保选用合适的材料,保证装修效果和质量。
三、施工步骤1. 外墙处理首先要对外墙进行处理,包括填补裂缝、修补墙面等工作,确保外墙表面平整。
如果外墙有腐蚀、生锈等问题,也需要及时进行处理,以确保施工质量。
2. 底漆处理在外墙处理完成后,需要进行底漆处理,这一步可以增强涂料的附着力,提高外墙的耐久性。
选择适合的底漆,均匀涂刷在外墙表面上,等待干燥。
3. 涂料施工最后一步是涂料施工,选择合适的涂料颜色和类型,均匀涂抹在外墙表面。
涂料施工要均匀、不得有漏刷、滴流等现象,确保整体效果美观。
四、施工注意事项1.施工过程中要注意安全,遵循相关安全规定,做好个人防护。
2.室外施工要选取适合的天气,尽量避免在恶劣天气条件下进行施工。
3.施工现场要保持整洁,避免垃圾、材料堆积过多,确保施工质量和进度。
五、施工验收在施工完成后,需要进行外墙装修的验收工作。
包括外墙表面平整度、颜色一致性、无漏刷、滴流等现象,确保施工达到预期效果。
结语外墙装修是房屋外观的一道亮丽风景,合理的施工方案和严谨的工作态度是保证装修效果的关键。
通过以上几个方面的施工步骤和注意事项,可以帮助您顺利完成外墙装修工作,为房屋增添美丽的风采。
