污水管道闭水试验技术交底
- 格式:docx
- 大小:13.82 KB
- 文档页数:3
一、交底目的为确保闭水试验工作的顺利进行,提高班组人员的安全意识和操作技能,预防事故发生,特进行安全技术交底。
二、交底内容1. 试验前的准备工作(1)对试验人员进行安全教育,提高安全意识,明确安全责任。
(2)检查试验设备、工具是否完好,试验管道是否符合试验要求。
(3)检查试验现场,确保试验场地平整、无障碍物,安全通道畅通。
(4)对试验人员进行技术培训,掌握试验操作规程、注意事项。
2. 试验过程中的安全措施(1)试验人员必须穿戴好个人防护用品,如安全帽、防护眼镜、工作服等。
(2)试验人员应严格遵守试验操作规程,不得擅自改变试验流程。
(3)试验过程中,试验人员应密切观察试验管道、设备运行状况,发现异常情况立即停止试验,并报告现场负责人。
(4)试验过程中,严禁在试验管道上方进行高空作业,防止坠物伤人。
(5)试验过程中,试验人员应保持距离试验管道一定距离,防止试验水喷溅。
(6)试验结束后,试验人员应立即关闭试验管道进出口阀门,确保试验管道内无积水。
3. 试验后的安全措施(1)试验结束后,试验人员应清理试验现场,确保试验场地整洁。
(2)对试验设备、工具进行检查,如有损坏应及时修复或更换。
(3)对试验数据进行整理、分析,为后续工作提供依据。
三、注意事项1. 试验人员应熟悉闭水试验的操作规程和安全注意事项。
2. 试验过程中,试验人员应保持高度警惕,严格遵守操作规程,确保试验安全。
3. 试验结束后,试验人员应及时总结经验,为后续工作提供参考。
4. 班组负责人应定期对试验人员进行安全教育和技能培训,提高班组整体安全素质。
四、安全责任1. 试验人员应严格遵守安全操作规程,确保自身安全。
2. 班组负责人应对试验现场进行监督管理,确保试验安全。
3. 施工单位应提供必要的安全防护设施和劳动保护用品,保障试验人员安全。
五、总结闭水试验班组安全技术交底旨在提高试验人员的安全意识和操作技能,预防事故发生。
试验人员应认真学习并严格遵守安全操作规程,确保试验工作顺利进行。

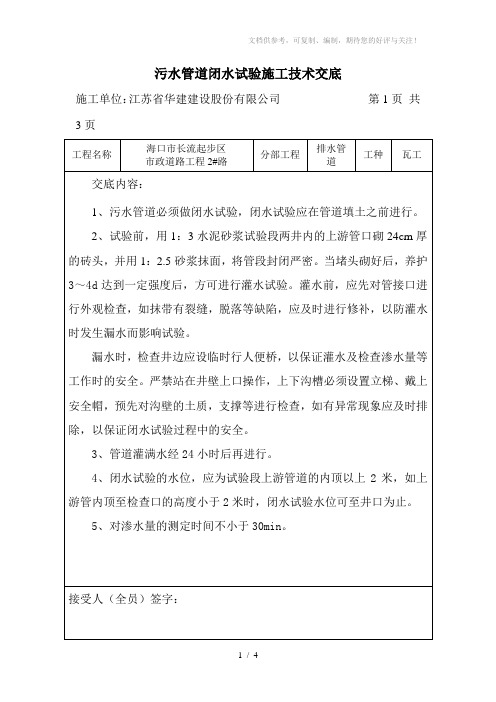

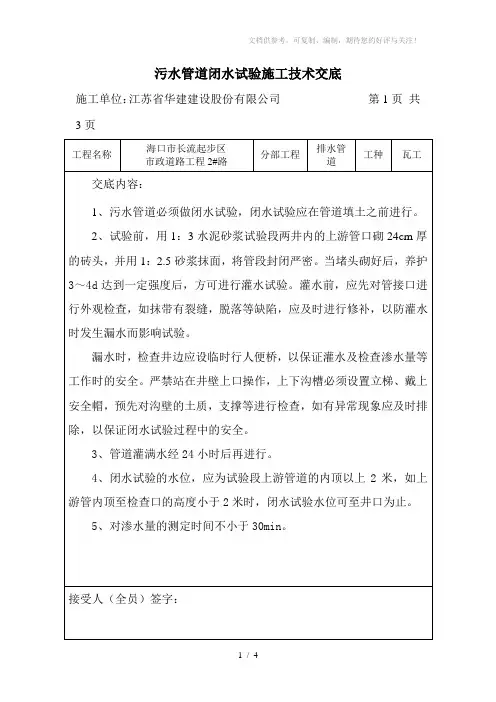

污水管道闭水试验施工技术交底施工单位:江苏省华建建设股份有限公司第1页共3页工程名称海口市长流起步区市政道路工程2#路分部工程排水管道工种瓦工交底内容:1、污水管道必须做闭水试验,闭水试验应在管道填土之前进行。
2、试验前,用1:3水泥砂浆试验段两井内的上游管口砌24cm厚的砖头,并用1:2.5砂浆抹面,将管段封闭严密。
当堵头砌好后,养护3~4d 达到一定强度后,方可进行灌水试验。
灌水前,应先对管接口进行外观检查,如抹带有裂缝,脱落等缺陷,应及时进行修补,以防灌水时发生漏水而影响试验。
漏水时,检查井边应设临时行人便桥,以保证灌水及检查渗水量等工作时的安全。
严禁站在井壁上口操作,上下沟槽必须设置立梯、戴上安全帽,预先对沟壁的土质,支撑等进行检查,如有异常现象应及时排除,以保证闭水试验过程中的安全。
3、管道灌满水经24小时后再进行。
4、闭水试验的水位,应为试验段上游管道的内顶以上2米,如上游管内顶至检查口的高度小于2米时,闭水试验水位可至井口为止。
5、对渗水量的测定时间不小于30min。

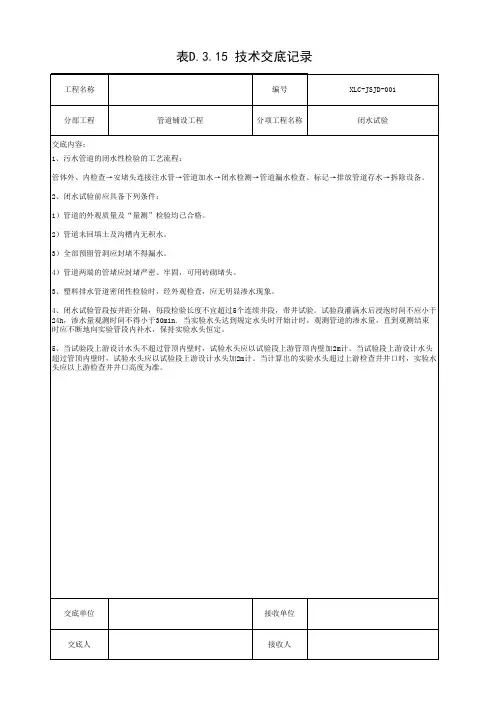

接受人(全员)签字:注:本交底一式三份,班组、交底人、资料保管员各一份污水管道闭水试验施工技术交底施工单位:江苏省华建建设股份有限公司第2页共3页工程名称海口市长流起步区市政道路工程2#路分部工程排水工程工种瓦工6、渗水量的计算:降水截面之和(㎡)×降水深度(m)×1000升渗水量(升/小时.米)=(L/h.m)闭水时间(小时)×闭水管长度(m)排水管道闭水试验允许偏差表中D为管径序号项目允许偏差检查频率检验方法范围点数1 △倒虹吸管不大于下表的规定每个井段 1 灌水2其它管道△D<700mm 每个井段 1计算渗水量3 △D700~1500mm 每3个井段抽验1段14 △D>1500mm每3个井段抽验1段1接受人(全员)签字:注:本交底一式三份,班组、交底人、资料保管员各一份污水管道闭水试验施工技术交底施工单位:江苏省华建建设股份有限公司第3页共3页工程名称海口市长流起步区市政道路工程2#路分部工程排水工程工种瓦工二、排水管道闭水试验允许渗水量应符合下表的规定。
SG-006 技术交底工程名称三星镇1路等8个项目、茂成路等4个项目三星镇1路建设单位成都天府新区投资有限公司监理单位四川省名扬建设工程管理有限公司总承包单位中建三局集团有限公司交底内容闭水试验技术交底交底日期交底人签字接收人签字交底内容:现针对雨污水管道闭水试验对项目部管理人员进行交底,以指导现场施工。
污水管道和雨水管道安装完毕经检验合格和管底三角区回填密实后且在沟槽回填前,应进行管道的密闭性检验。
采用闭水试验检验。
污水管道试验比例为100%,雨水管道试验比例如下:检查井允许偏差和检验方法序号项目允许偏差检验频率检验方法范围点数1 D<700mm 不大于规范规定的允许渗水量每个井段 1计算渗水量2 700mm≤D≥1500mm 每3个井段抽检1个 13 D>1500mm 每3个井段抽检1个 1一、试验前的相关准备工作:1、试验所需的设备、材料准备根据闭水法试验要求,试验所需的材料、设备情况如下表所示:序号名称单位数量1 水泥吨 12 中砂M3 13 防水剂Kg 204 页岩实心砖块1005 潜水泵台 66 鼓风机台 37 羊镐把 3七、管道密闭性检验时,外观检查,不得有漏水现象,管道实测渗水量小于或者等于下表规定的允许渗水量为合格。
闭水完成后且试验合格,立即将闭水试验管段内水抽排干净,并将位于试验管段管端前后及沿线接入的排污口堵头彻底拆除,拆除堵头的砖渣全部清理出管外,并排专人全线摸查,确保堵头拆除无遗漏,管线管网全线畅通,并及时通知监理工程师到现场进行复查。
无压力管道闭水试验允许渗水量管材管道内径(mm)允许渗水量(m3/(24h·km))混凝土、钢筋200 17.60 300 21.62 400 25.00 500 27.95 600 30.60 700 33.00注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
SN:4CD1000000004CD1 建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制。
一、试验依据依据《给水排水管道工程施工及验收规范》GB50268-2008,给排水管道安装完成后应按本规范第9.3、9.4节的规定进行管道严密性试验。
我单位结合现场情况,组织进行闭水试验。
二、试验准备2.1、材料设备(1)大功率潜水泵、胶管(要用于闭水试验时抽水用);(2)标尺(主要用于观察灌水时水位变化情况);(3)刻度尺;(4)水位测针(由针体和针头两部分构成);(5)百分表;2.2、现场条件闭水试验前,施工现场应具备以下条件:(1)管道及检查井的外观质量已验收合格;(2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和阀门,管堵经核算可以承受相应压力;(3)现场的水源满足闭水需要,不影响其它用水;(4)选好排放水的位置,不得影响周围环境。
试验前,用1:2水泥砂浆将试验段首尾两井内的上游管口砌24cm厚的砖堵头,并用l:2砂浆抹面,将管段封闭严密。
当堵头砌好后,养护3~4d达到一定强度后,方可进行灌水试验。
灌水前,应先对管接口进行外观检查,如接口处有裂缝,脱落等缺陷,以便及时进行修补,以防灌水时发生漏水而影响试验。
三、试验程序3.1、依据《给水排水管道工程施工及验收规范》GB50268-2008,管道闭水试验应符合下列规定:(1)闭水试验法应按设计要求和试验方案进行。
(2)试验管段应按井距分隔,抽样选取,带井试验;(3)管道及检查井外观质量已验收合格;(4)管道沟槽内无积水;(5)全部预留孔应封堵,不得渗水;(6)管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;(7)试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计。
(8)管道闭水试验应按本规范附录D(闭水法试验)进行。
(9)管道闭水试验时,应进行外观检查,不得有漏水现象,化学建材管道的实测渗水量应小于或等于按下式计算的允许渗水量,管道闭水试验为合格:q=0.0046D1式中 q——允许渗水量(m³/24h·km)D——管道内径(mm)。
一、交底目的为确保管道闭水试验过程中的安全,提高施工人员的安全意识,防止事故发生,特进行本次安全技术交底。
二、交底内容1. 试验前的准备工作(1)试验人员必须经过专业培训,了解闭水试验的原理、操作规程及安全注意事项。
(2)试验前应检查试验设备、工具是否完好,水源、电源是否稳定可靠。
(3)试验区域应设置明显的安全警示标志,并告知周边人员。
2. 试验过程中的安全措施(1)试验过程中,试验人员应穿戴好个人防护用品,如安全帽、防护眼镜、防滑鞋等。
(2)试验时,严禁试验人员进入试验管道内,防止发生窒息、中毒等事故。
(3)试验过程中,应密切关注管道内的水位、压力变化,如发现异常情况,应立即停止试验,采取相应措施。
(4)试验过程中,如需进行管口封堵,应确保封堵严密,防止发生漏气、漏液现象。
3. 试验后的安全措施(1)试验结束后,应及时关闭水源、电源,清理现场,确保试验区域安全。
(2)试验区域内的试验设备、工具应妥善保管,防止损坏或丢失。
(3)试验结束后,应及时对试验数据进行整理、分析,确保试验结果的准确性。
三、注意事项1. 试验人员应严格遵守操作规程,不得擅自更改试验方案。
2. 试验过程中,如遇特殊情况,应立即停止试验,并及时上报相关部门。
3. 试验结束后,应将试验数据及结果报送给项目负责人,以便对试验结果进行评估。
4. 试验过程中,应密切关注现场环境,确保试验区域内的安全。
四、应急预案1. 发生人员中毒、窒息等事故时,应立即组织人员进行抢救,并及时拨打急救电话。
2. 发生火灾等事故时,应立即组织人员进行疏散,并拨打火警电话。
3. 发生设备故障等事故时,应立即停止试验,并采取相应措施进行处理。
五、总结通过本次安全技术交底,使试验人员充分了解闭水试验过程中的安全注意事项,提高安全意识,确保试验过程安全、顺利进行。
六、签名试验负责人:__________安全员:__________试验人员:__________日期:__________备注:本安全技术交底适用于所有管道闭水试验作业,试验人员应严格遵守。
技术交底记录闭水实验砖堵
日期:
地点:
记录人:
参与人员:
目的:通过闭水实验,验证砖在水中具有封堵功能,并观察不同参数对封堵效果的影响。
实验过程及内容:
1.实验准备:
a.准备两个水槽,加水至一定高度,确保水槽内水位一致。
b.准备两块尺寸相同的砖块。
c.在水槽中间固定一个小孔,用于观察水流情况。
d.准备记录工具,如摄像机、测量尺等。
2.实验步骤:
a.将一块砖放入水槽A的小孔处。
b.观察水流状态,记录水通过小孔处的情况。
c.重复上述步骤,将另一块砖放入水槽B的小孔处,并观察记录水流情况。
3.实验参数调整:
a.水槽水位调整:分别调整水槽A和水槽B的水位高度,分别进行实验,并记录结果。
b.砖块调整:使用不同尺寸、不同材质的砖块进行实验,并观察记录结果。
c.不同水流速度:改变水流速度,分别进行实验,并记录结果。
4.实验结果:
a.观察砖在水中的封堵效果,记录水流通过小孔处的情况。
b.对比不同参数下的实验结果,分析参数对封堵效果的影响。
5.结论:
a.总结不同参数对封堵效果的影响,找出最优的封堵方案。
b.总结闭水实验的优缺点,并提出改进意见。
6.讨论与建议:
a.参与人员对实验进行讨论,提出改进建议。
b.提出进一步的研究方向,完善实验内容。
7.实施时间及地点:
实验时间:
实验地点:
8.参与人员签字确认:
记录人签字:。

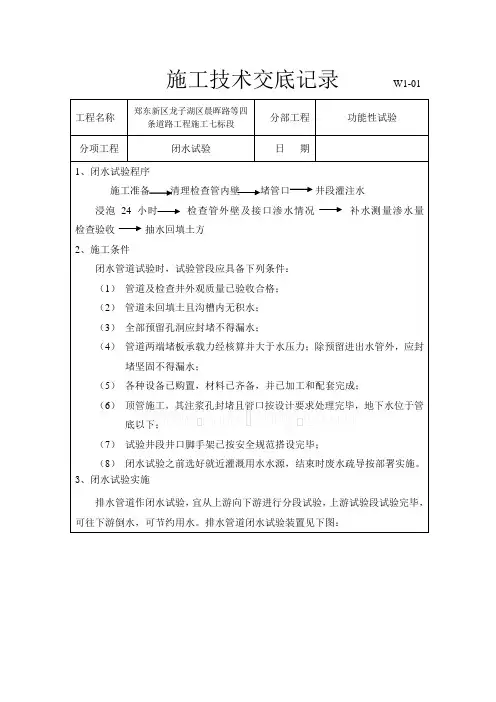

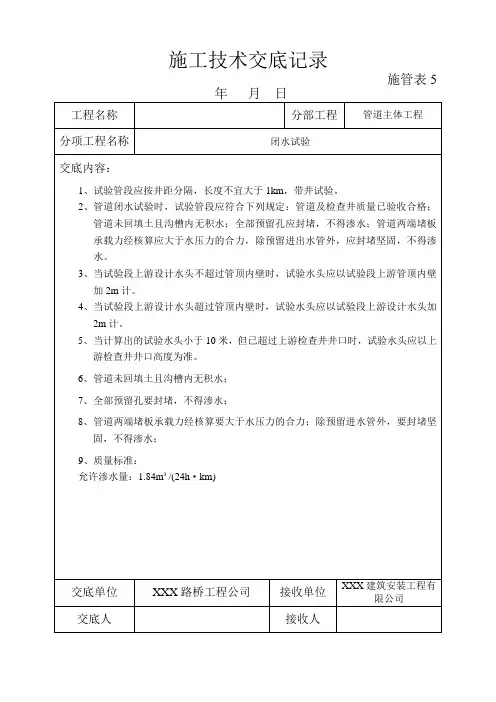

施工技术交底记录编号: ZHHX - SX - GS - GD - 工程名称交底名称厂外污水管线闭水试验施工单位作业班组管道安装交底人交底地点、日期一、工程概况1、工程名称:三台县郪江镇等第二批镇乡生活污水处理PPP项目2、工程地点:绵阳市三台县境内3、管道工程数量主要如下:二、闭水试验应具备条件1、闭水试验应具备下列条件:①管道安装完成后,外观质量、“量测”项目均己验收合格;②管道未回填土、管沟内无积水;③试验段内全部预留管洞,均封堵,不得渗水;④管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵严密、牢固,不得渗水;2、闭水试验前,应做好下列准备工作:①将检查井内清理干净,修补井内外的缺陷;②设置水位观测标尺;③标定水位测针;④准备现场测定蒸发量的设备;⑤灌水的水源应采用清;3、闭水试验前,应做好下列检查工作:①外观质量检查合格;施工技术交底记录编号: ZHHX - SX - GS - GD - 工程名称交底名称厂外污水管线闭水试验施工单位作业班组管道安装交底人交底地点、日期②检查井内清理完毕,无杂物积水现象;③管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;④闭水试验所需材料设备进场,人员到位;三、闭水试验程序施工准备→清理检查井内壁→封堵井口→灌水浸泡→检查沿线管道外壁及检查井渗水情况→计算渗水量→验收四、闭水试验方法1、根据设计要求每个检查井都必须在其砂浆达到100%设计强度后,用以考核检验检查井的渗水量是否达到标准要求。
当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;当计算出的试验段水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
首先将被试验的管段起点及终点检查井的管子两端用钢制堵板堵好,在上游井的管沟边设置一试验水箱,将进水管接至堵板的下侧。
******工程管道闭水实验方案*************工程有限公司2017年3月一、工程简况1.工程名称:**********工程2。
工程地点:************开发区3.闭水实验思路:本工程闭水实验为污水管道闭水实验,实验桩号K0+000—K3+116,共计3116m,应建设中心要求需全段进行闭水实验,根据现场实际情况,因没有检查井作为观察井,拟采用加压注水来检测管道的密闭性,用多级加压泵将管道加压至0.05Mpa,如果在规定时间内压力无损失或者渗水量在规定的范围内,则为合格。
本标段管道根据完成情况划分为两段进行实验,分别为K0+000—K2+222、K2+222—K3+116.首先选取已完成段(桩号K2+222—K3+116)作为实验段。
起点在104国道东侧玻璃钢夹砂管上安装钢制盲板,终点在荆山地涵处的跌水井里安装钢制盲板,桩号K2+900处的排气井同时作为注水口为加压口,桩号K2+750处排气井进行排气。
其余管道等104穿桥管施工完毕后,一次进行闭水实验.该段水源直接用污水处理厂内水泵注水,始点为荆马河污水处理厂内,终点在桩号K2+222处,始点以阀门作为盲板,终点用钢制盲板封堵,104国道处排气井同时作为注水口和加压口,中水厂南排气井进行排气。
4、编制依据:1)《给排水管道工程施工及验收规范》(GB50268—2008)2)************工程施工图纸二、主要材料1、大功率潜水泵、胶管(要用于闭水实验时抽水用);2、多级加压泵含流量计(主要用于补水和加压);3、压力表(观察压力变化情况);三.闭水实验应具备条件1、闭水实验应在下列条件下进行:1)管道及检查井外观质量已验收合格;2)管道未回填且沟槽内无积水;3)全部预留孔应封堵,不得渗水;4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水.2、闭水实验前,应做好下列检查工作:1)外观质量检查合格;2)管道内清理完毕,无杂物积水现象;3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;4)闭水实验所需材料设备进场,人员到位;四.闭水实验程序施工准备—-—-清理管道内杂物-———-封堵管口—--—-灌水浸泡——--—-检查沿线管道外壁及接头处渗水情况—-----计算渗水量-—-——验收五、闭水实验方法首先将被实验的管段起点及终点的管子两端用钢制盲板堵好,在桩号K2+900排气井上设置进水口,将进水管接至堵板的一侧.管道应严密,并从荆马河抽取河水向管内充水,管道充满水后浸泡24小时,然后再用多级加压泵加压至0。
