污水管道闭水试验 技术交底卡
- 格式:doc
- 大小:200.50 KB
- 文档页数:4
分项工程技术交底卡
污水管道闭水试验装置图
1、试验分段
试验管段应按井距分隔,带井试验。
根据施工现场情况,现阶段已施工完桩号K32+418。
7~K32+304段NW1-2、NW1、NW2、NW3,以及桩号K32+190至K32+154段NW6、NW7.现阶段拟对NW1-2、NW1、NW2、NW3井段进行闭水试验.
2、试验水头
1)、试验水头应符合下列规定:
试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m 计; 试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m 计; 计算出的试验水头小于10m ,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准.
2)、上游设计水头
上游设计水头一般是指上游管道顶高度与试验段管道(同井位)底的高差。
3)、试验步骤
(1)将段管道两端的口封堵,管堵采用砖砌,养护3-4d 达到一定强度后,再向闭水段
砖堵砖堵上游检查井下游检查井
放水管和截门。
一、交底目的为确保闭水试验工作的顺利进行,提高班组人员的安全意识和操作技能,预防事故发生,特进行安全技术交底。
二、交底内容1. 试验前的准备工作(1)对试验人员进行安全教育,提高安全意识,明确安全责任。
(2)检查试验设备、工具是否完好,试验管道是否符合试验要求。
(3)检查试验现场,确保试验场地平整、无障碍物,安全通道畅通。
(4)对试验人员进行技术培训,掌握试验操作规程、注意事项。
2. 试验过程中的安全措施(1)试验人员必须穿戴好个人防护用品,如安全帽、防护眼镜、工作服等。
(2)试验人员应严格遵守试验操作规程,不得擅自改变试验流程。
(3)试验过程中,试验人员应密切观察试验管道、设备运行状况,发现异常情况立即停止试验,并报告现场负责人。
(4)试验过程中,严禁在试验管道上方进行高空作业,防止坠物伤人。
(5)试验过程中,试验人员应保持距离试验管道一定距离,防止试验水喷溅。
(6)试验结束后,试验人员应立即关闭试验管道进出口阀门,确保试验管道内无积水。
3. 试验后的安全措施(1)试验结束后,试验人员应清理试验现场,确保试验场地整洁。
(2)对试验设备、工具进行检查,如有损坏应及时修复或更换。
(3)对试验数据进行整理、分析,为后续工作提供依据。
三、注意事项1. 试验人员应熟悉闭水试验的操作规程和安全注意事项。
2. 试验过程中,试验人员应保持高度警惕,严格遵守操作规程,确保试验安全。
3. 试验结束后,试验人员应及时总结经验,为后续工作提供参考。
4. 班组负责人应定期对试验人员进行安全教育和技能培训,提高班组整体安全素质。
四、安全责任1. 试验人员应严格遵守安全操作规程,确保自身安全。
2. 班组负责人应对试验现场进行监督管理,确保试验安全。
3. 施工单位应提供必要的安全防护设施和劳动保护用品,保障试验人员安全。
五、总结闭水试验班组安全技术交底旨在提高试验人员的安全意识和操作技能,预防事故发生。
试验人员应认真学习并严格遵守安全操作规程,确保试验工作顺利进行。
施工技术交底记录制表:天津政工程表:009保部门:技术质量部保存:长2001年06 月21 日附:“监理工程师”,是指经全国统一考试合格,取得《监理工程师资格证书》并经注册登记的工程建设监理人员。
监理工程师是代表业主监控工程质量,是业主和承包商之间的桥梁。
不仅要求执业者懂得工程技术知识、成本核算,还需要其非常清楚建筑法规。
总监理工程师指由监理单位法定代表人书面授权,全面负责委托监理合同的履行,主持项目监理机构的监理工程师。
此外,监理人员还包括专业监理工程师和监理员,但对于信息系统工程建设的全过程监理的质量,总监理工程师的作用至关重要。
监理工程师职责:1.安全监理员是项目安全生产日常监理工作的主要实施者,代表总监理工程师在项目工程监理过程中行使项目安全生产监理的职责。
2.安全监理员应认真贯彻执行《建设工程安全生产管理条例》,贯彻执行劳动保护、安全生产的方针政策、法令法规、规范标准,做好安全生产的宣传教育和监理工作。
3.安全监理员有权参加施工组织设计(方案)和安全技术措施计划的审查工作,并对执行情况进行监督检查。
4.安全监理员应做好日常安全巡视检查工作,掌握安全生产动态。
5.安全监理员应参加监理安全巡检活动,做好安全活动记录。
6.安全监理员有权检查施工人员持证上岗情况,对特殊工种人员无证上岗情况有权制止。
7.安全监理员在实施监理过程中,有权制止违章指挥、违章操作行为;发现存在安全事故隐患的,有权要求施工单位整改,并应及时总监理工程师汇报;情况严重的,应当要求施工单位暂时停止施工,并立即向总监理工程师汇报。
8.安全监理员应监督检查施工单位安全整改通知的落实情况。
对整改通知回复单内容有权进行核查,对未达到整改要求的,有权要求继续整改,并将核查情况向总监汇报。

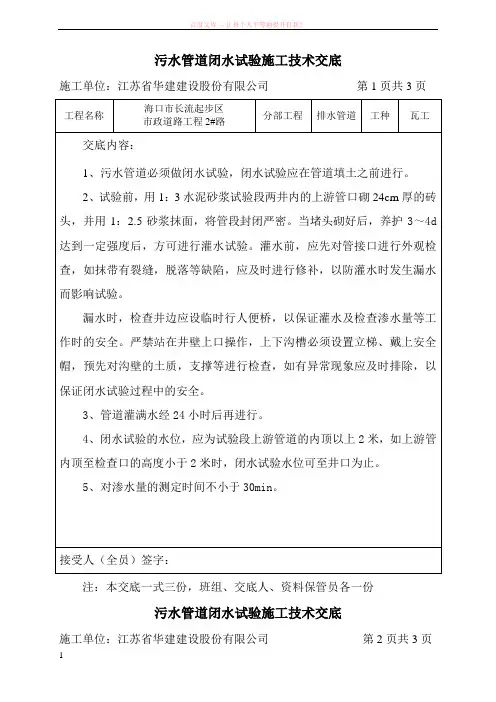

污水管道闭水试验施工技术交底施工单位:江苏省华建建设股份有限公司第1页共3页工程名称海口市长流起步区市政道路工程2#路分部工程排水管道工种瓦工交底内容:1、污水管道必须做闭水试验,闭水试验应在管道填土之前进行。
2、试验前,用1:3水泥砂浆试验段两井内的上游管口砌24cm厚的砖头,并用1:2.5砂浆抹面,将管段封闭严密。
当堵头砌好后,养护3~4d 达到一定强度后,方可进行灌水试验。
灌水前,应先对管接口进行外观检查,如抹带有裂缝,脱落等缺陷,应及时进行修补,以防灌水时发生漏水而影响试验。
漏水时,检查井边应设临时行人便桥,以保证灌水及检查渗水量等工作时的安全。
严禁站在井壁上口操作,上下沟槽必须设置立梯、戴上安全帽,预先对沟壁的土质,支撑等进行检查,如有异常现象应及时排除,以保证闭水试验过程中的安全。
3、管道灌满水经24小时后再进行。
4、闭水试验的水位,应为试验段上游管道的内顶以上2米,如上游管内顶至检查口的高度小于2米时,闭水试验水位可至井口为止。
5、对渗水量的测定时间不小于30min。
接受人(全员)签字:注:本交底一式三份,班组、交底人、资料保管员各一份污水管道闭水试验施工技术交底施工单位:江苏省华建建设股份有限公司第2页共3页工程名称海口市长流起步区市政道路工程2#路分部工程排水工程工种瓦工6、渗水量的计算:降水截面之和(㎡)×降水深度(m)×1000升渗水量(升/小时.米)=(L/h.m)闭水时间(小时)×闭水管长度(m)排水管道闭水试验允许偏差表中D为管径序号项目允许偏差检查频率检验方法范围点数1 △倒虹吸管不大于下表的规定每个井段 1 灌水2其它管道△D<700mm 每个井段 1计算渗水量3 △D700~1500mm 每3个井段抽验1段14 △D>1500mm每3个井段抽验1段1接受人(全员)签字:注:本交底一式三份,班组、交底人、资料保管员各一份污水管道闭水试验施工技术交底施工单位:江苏省华建建设股份有限公司第3页共3页工程名称海口市长流起步区市政道路工程2#路分部工程排水工程工种瓦工二、排水管道闭水试验允许渗水量应符合下表的规定。
SG-006 技术交底工程名称三星镇1路等8个项目、茂成路等4个项目三星镇1路建设单位成都天府新区投资有限公司监理单位四川省名扬建设工程管理有限公司总承包单位中建三局集团有限公司交底内容闭水试验技术交底交底日期交底人签字接收人签字交底内容:现针对雨污水管道闭水试验对项目部管理人员进行交底,以指导现场施工。
污水管道和雨水管道安装完毕经检验合格和管底三角区回填密实后且在沟槽回填前,应进行管道的密闭性检验。
采用闭水试验检验。
污水管道试验比例为100%,雨水管道试验比例如下:检查井允许偏差和检验方法序号项目允许偏差检验频率检验方法范围点数1 D<700mm 不大于规范规定的允许渗水量每个井段 1计算渗水量2 700mm≤D≥1500mm 每3个井段抽检1个 13 D>1500mm 每3个井段抽检1个 1一、试验前的相关准备工作:1、试验所需的设备、材料准备根据闭水法试验要求,试验所需的材料、设备情况如下表所示:序号名称单位数量1 水泥吨 12 中砂M3 13 防水剂Kg 204 页岩实心砖块1005 潜水泵台 66 鼓风机台 37 羊镐把 3七、管道密闭性检验时,外观检查,不得有漏水现象,管道实测渗水量小于或者等于下表规定的允许渗水量为合格。
闭水完成后且试验合格,立即将闭水试验管段内水抽排干净,并将位于试验管段管端前后及沿线接入的排污口堵头彻底拆除,拆除堵头的砖渣全部清理出管外,并排专人全线摸查,确保堵头拆除无遗漏,管线管网全线畅通,并及时通知监理工程师到现场进行复查。
无压力管道闭水试验允许渗水量管材管道内径(mm)允许渗水量(m3/(24h·km))混凝土、钢筋200 17.60 300 21.62 400 25.00 500 27.95 600 30.60 700 33.00注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
SN:4CD1000000004CD1 建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制。
闭水试验主要是检测已施工完毕的污水管道其接口与管材密闭的程度,以单位渗水量计算。
对排放生活污水系统可抽段检测;对排放有害有毒的工业废污水系统应逐段进行检测;对雨水系统可不做检测;如采用雨污合流制的系统应按污水系统要求抽段检测。
闭水试验操作程序及要求:(1)首先将被检测管段按如图1一76所示连接,架好试验水箱和连接水源及其管道。
当被试验管段为金属管材时可采用钢制堵板,如为非金属管可采用砌砖封堵。
1---76(2)试验水箱的架设高度当被检测管道置于干燥上壤内时,其水箱试验水位应高出该管段上游检查井的管顶以上4m来进行渗水量测试。
(3)当采用非金属管材时,宜在充水浸泡24h后再进行渗水量测试。
因混凝上管等管材在初充水时可吸收一定量的水,为准确计算渗水量可待吸水饱和后再测试。
(4)充水时应打开排气阀门,将管内空气排尽,暴露全部试验段的管口。
充水阶段渗漏严重者应马上进行处理。
(5)记录试验水位及时间,计算渗水量(根据单位时间内水位下降的高度和水箱的几何尺寸计算),对污水系统非金属管在别卜内允许渗水量可参考表1--20。
1---20对金属管材及含有毒、含酸碱等废污水系统则不允许渗漏水。
(6)闭水合格后应及时排空管内的水,冬季施工时需采取防冻措施。
(7)闭水试验完毕及时回填管沟,回填土在管顶上50㎝以内采用人工夯填,回填土不得夹有块状物。
冬季施工时应填暖土,管道周围宜采用三七灰土夯填,填土层每次不宜超过50㎝。
(8)管道系统中的构筑物应及时封井盖,避免杂物掉入,堵塞管道。
交底人接受交底人以下是附加文档,不需要的朋友下载后删除,谢谢班主任工作总结专题8篇第一篇:班主任工作总结小学班主任特别是一年级的班主任,是一个复合性角色。
当孩子们需要关心爱护时,班主任应该是一位慈母,给予他们细心的体贴和温暖;当孩子们有了缺点,班主任又该是一位严师,严肃地指出他的不足,并帮助他改正。
于是,我认为班主任工作是一项既艰巨而又辛苦的工作。
闭水试验技术、质量控制交底1、污水管道必须做闭水试验,闭水试验应在管道填土之前进行。
2、雨水管道各工区自选一段(两检查井位之间)做闭水试验,该段落闭水试验符合要求后方可进行其他雨水管段落的回填。
3、主要材料及设备要求:梯子、大功率潜水泵及配套的水管、带度量衡的水桶或水壶、标尺、刻度尺、试验用水等。
4、闭水试验应具备的条件:管道及检查井外观质量检查合格;预留孔已封堵,不渗水;沟槽内无积水现象;管道两端堵头承载力大于水压力的合力,很坚固,不漏渗水;闭水试验所需材料设备人员到位;5、闭水试验程序施工准备→清理检查井内壁→堵管口→井段灌注水→浸泡24小时→检查管外壁、接口、检查井渗水情况→补水→测量渗水量→检查验收→抽水回填土方6、闭水试验方法排水管道作闭水试验,宜从上游往下游进行分段试验,上游段试验完毕,可往下游段倒水,以节约用水。
排水管道闭水试验装置见下图。
污水管道闭水试验装置图根据设计要求每个检查井都必须在其砂浆达到100%设计强度后,用以考核检验构筑物的渗水量是否达到标准要求,以免渗漏,再次污染环境。
这期间应注意闭水试验必须用清水(切忌用污水),逐池缓慢地放水试验,发现渗漏点要做好标记。
当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m 计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m 计;当计算出的试验段水头小于10m ,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
7、试验步骤(1)将段管道两端的口封堵,管堵采用砖砌或者充气胶囊,砖砌时养护3-4d 达到一定砖堵砖堵上游检查井下游检查井放水管和截门强度后,再向闭水段的检查井注水。
2)试验管段灌满水后浸泡24h,使管道充分浸透。
3)当试验水头达到规定水头开始计时,观察管道的渗水量,直至观测结束时,应不断向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min,以60min为宜。

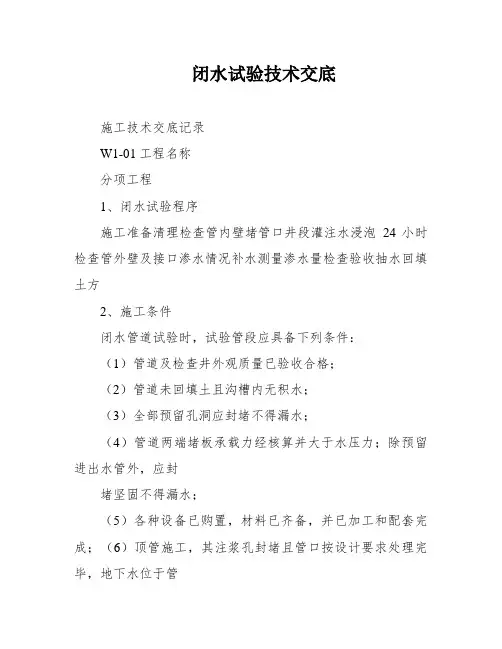

闭水试验技术交底施工技术交底记录W1-01工程名称分项工程1、闭水试验程序施工准备清理检查管内壁堵管口井段灌注水浸泡24小时检查管外壁及接口渗水情况补水测量渗水量检查验收抽水回填土方2、施工条件闭水管道试验时,试验管段应具备下列条件:(1)管道及检查井外观质量已验收合格;(2)管道未回填土且沟槽内无积水;(3)全部预留孔洞应封堵不得漏水;(4)管道两端堵板承载力经核算并大于水压力;除预留进出水管外,应封堵坚固不得漏水;(5)各种设备已购置,材料已齐备,并已加工和配套完成;(6)顶管施工,其注浆孔封堵且管口按设计要求处理完毕,地下水位于管底以下;(7)试验井段井口脚手架已按安全规范搭设完毕;(8)闭水试验之前选好就近灌溉用水水源,结束时废水疏导按部署实施。
3、闭水试验实施排水管道作闭水试验,宜从上游向下游进行分段试验,上游试验段试验完毕,可往下游倒水,可节约用水。
排水管道闭水试验装置见下图:郑东新区龙子湖区晨晖路等四条门路工程施工七标段分部工程日期功能性试验闭水试验闭水试验手艺交底(1)试验分段试验管段应按井距分隔,长度不大于1km,带井试验。
(2)试验水头1)当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;2)当试验段上游设计水头跨越管顶内壁时,试验水头应以试验段上游设计水头加2m计;(3)试验步调1)将试验段管两端的口封堵,管堵用砖砌,必需养护3-4d到达一定强度后,再向闭水段的搜检井注水;2)试验管段灌满水后浸泡时间不小于24h,使管道充分浸透;3)当试验水头达到规定水头开始计时,观察管道渗水量,直至观测结束时,应不断向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min。
(4)渗水量计算1)钢筋混凝土管实测渗水量的计算:Q WT*L式中:Q——测渗水量(Lmin•m);W——补水量(L);T——实测渗水量观察工夫(min);L——试验管段长度(m);(5)闭水试验尺度闭水试验手艺交底排水管道闭水试验允许渗量应符合下表规定钢筋混凝土排水管道闭水试验允许渗水量表管材Ⅱ级钢筋混凝土管管道内径D1(mm)400500600700允许渗水量m324h•km25.0027.9530.60。
一、工程概况1. 工程名称:_______2. 工程地点:_______3. 工程规模:_______4. 工程内容:污水管道检测二、安全责任1. 施工单位必须严格按照国家有关安全生产法律法规和标准进行施工。
2. 施工单位应建立健全安全生产责任制,明确各级人员的安全生产职责。
3. 施工单位应加强施工现场安全管理,确保施工安全。
三、安全注意事项1. 人员安全(1)施工人员必须经过专业培训,取得相应资格证书后方可上岗作业。
(2)施工人员应熟悉所使用设备的安全操作规程,并严格按照规程操作。
(3)施工人员应正确佩戴个人防护用品,如安全帽、手套、防护眼镜等。
2. 设备安全(1)检测设备应定期检查、维护,确保设备运行正常。
(2)检测设备操作人员应熟悉设备性能,避免因操作不当导致设备损坏。
(3)检测设备应放置在安全区域,避免碰撞、倾倒等意外事故。
3. 环境安全(1)施工现场应保持整洁,及时清理杂物,确保通道畅通。
(2)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(3)施工现场应制定环境保护措施,减少施工对环境的影响。
四、施工流程及安全措施1. 施工流程(1)现场勘查:了解管道情况,确定检测方案。
(2)设备准备:检查设备,确保设备正常运行。
(3)人员配备:组织施工队伍,明确分工。
(4)现场施工:按照检测方案进行管道检测。
(5)数据整理:整理检测数据,进行分析。
2. 安全措施(1)现场勘查:施工人员应佩戴个人防护用品,注意安全行走,避免滑倒、摔伤。
(2)设备准备:设备操作人员应熟悉设备操作规程,确保设备运行安全。
(3)现场施工:施工人员应遵守操作规程,确保检测过程安全。
(4)数据整理:数据处理人员应认真核对数据,确保数据准确。
五、应急处置1. 事故报告:一旦发生事故,应立即向项目经理报告,并启动应急预案。
2. 事故处理:按照应急预案,采取有效措施,迅速控制事故,防止事故扩大。
3. 事故调查:事故发生后,应进行调查,分析原因,总结教训,防止类似事故再次发生。
施工技术交底记录制表机关:天津市市政工程局表号:009保管部门:技术质量部保存期:长期2001年06 月21 日美文欣赏1、走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。
秋天,虽没有玫瑰的芳香,却有秋菊的淡雅,没有繁花似锦,却有硕果累累。
秋天,没有夏日的激情,却有浪漫的温情,没有春的奔放,却有收获的喜悦。
清风落叶舞秋韵,枝头硕果醉秋容。
秋天是甘美的酒,秋天是壮丽的诗,秋天是动人的歌。
2、人的一生就是一个储蓄的过程,在奋斗的时候储存了希望;在耕耘的时候储存了一粒种子;在旅行的时候储存了风景;在微笑的时候储存了快乐。
聪明的人善于储蓄,在漫长而短暂的人生旅途中,学会储蓄每一个闪光的瞬间,然后用它们酿成一杯美好的回忆,在四季的变幻与交替之间,散发浓香,珍藏一生!3、春天来了,我要把心灵放回萦绕柔肠的远方。
让心灵长出北归大雁的翅膀,乘着吹动彩云的熏风,捧着湿润江南的霡霂,唱着荡漾晨舟的渔歌,沾着充盈夜窗的芬芳,回到久别的家乡。
我翻开解冻的泥土,挖出埋藏在这里的梦,让她沐浴灿烂的阳光,期待她慢慢长出枝蔓,结下向往已久的真爱的果实。
4、好好享受生活吧,每个人都是幸福的。
人生山一程,水一程,轻握一份懂得,将牵挂折叠,将幸福尽收,带着明媚,温暖前行,只要心是温润的,再遥远的路也会走的安然,回眸处,愿阳光时时明媚,愿生活处处晴好。
5、漂然月色,时光随风远逝,悄然又到雨季,花,依旧美;心,依旧静。
月的柔情,夜懂;心的清澈,雨懂;你的深情,我懂。
人生没有绝美,曾经习惯漂浮的你我,曾几何时,向往一种平实的安定,风雨共度,淡然在心,凡尘远路,彼此守护着心的旅程。
沧桑不是自然,而是经历;幸福不是状态,而是感受。
6、疏疏篱落,酒意消,惆怅多。
阑珊灯火,映照旧阁。
红粉朱唇,腔板欲与谁歌?画脸粉色,凝眸着世间因果;未央歌舞,轮回着缘起缘落。
舞袖舒广青衣薄,何似院落寂寞。
风起,谁人轻叩我柴扉小门,执我之手,听我戏说?7、经年,未染流殇漠漠清殇。
分项工程技术交底卡

分项工程技术交底卡编号
项目名称及编码S340道路及附属物工程共4页
楼栋号/ 分项工程名称污水管道闭水试验工程量/
分包公司河南垄诚建设工程有限公司负责人薛彦良
一、主要材料及设备要求
1、梯子1部,用于检查井段的水位下降情况;铁桶1只(带度量衡的)或者量杯,主要用于补水用,以及记号笔等;
2、潜水泵,设备功率1.5KW,2台(套),配备¢100胶管100米,主要用于闭水试验期间抽水用;
3、试验用水若干。
二、闭水试验应具备的条件
管道闭水试验时,试验管段应具备下列条件:
1、管道及检查井外观质量已检查合格;
2、管道未回填覆土且沟槽无积水;
3、全部预留孔洞应封堵不得漏水;
4、管道两端堵板承载力经核算并大于水压力的合力;除预留进出水管外,应封堵坚固不得漏水;
5、各种设备已购置,材料已备齐,并已加工和配套完成。
三、闭水试验程序
施工准备→清理检查管内壁→堵管口→井段灌注水→浸泡24小时→检查管外壁及接口渗水情况→补水→计算渗水量→检查验收→抽水回填土方
四、闭水试验的方法
排水管道作闭水试验,宜从上游往下游进行分段试验,上游段试验完毕,可往下游段倒水,以节约用水。
排水管道闭水试验装置见下图。
污水管道闭水试验装置图
1、试验分段
试验管段应按井距分隔,带井试验。
根据施工现场情况,现阶段已施工完桩号K32+418.7~K32+304段NW1-2、NW1、NW2、NW3,以及桩号K32+190至K32+154段NW6、NW7。
现阶段拟对NW1-2、NW1、NW2、NW3井段进行闭水试验。
2、试验水头
1)、试验水头应符合下列规定:
试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m 计; 试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m 计; 计算出的试验水头小于10m ,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
2)、上游设计水头
上游设计水头一般是指上游管道顶高度与试验段管道(同井位)底的高差。
3)、试验步骤
(1)将段管道两端的口封堵,管堵采用砖砌,养护3-4d 达到一定强度后,再向闭水
砖堵砖堵上游检查井下游检查井
放水管和截门
段的检查井注水。
(2)试验管段灌满水后浸泡24h,使管道充分浸透。
(3)当试验水头达到规定水头开始计时,观察管道的渗水量,直至观测结束时,应不断向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min 。
五、闭水试验标准
本工程污水管道采用聚乙烯塑钢缠绕排水管,根据《给水排水管道施工及验收规范》GB50268-2008规范要求:化学建材管道的实测渗水量应小于或等于按下式计算的允许渗水量。
计算公式:D Q 0046.0=1;Q -允许渗水量(m 3/24h*km ),D1=管道内径(mm )。
六、渗水量的计算
实测渗水量计算公式:)(L T W q ⨯÷=
其中:q :实测渗水量()[]m L ∙min /; W :补水量(L ); T :实测渗水观测时间(min ); L :试验管段的长度(m )。
以本试验段为例,计算过程如下:
1、上游设计水头:本闭水试验桩号段上下游管道均为DN400,桩号间距114.7m ,坡度1.2,计算得跌差为0.14m ,即设计上游水头为0.14米。
2、试验水头:根据试验水头规定的三种情况可知上游设计水头不超过管顶内壁,即本桩号段试验水头为0.4m+2m=2.4m 。
3、允许渗水量:D Q 0046.0==0.0046*400=1.84 m 3
/24h*km=1.84÷24÷60÷
1000=0.000001277778 m 3/(min*m)=0.001277778)/(min m L ∙ 转换成与实测渗水量单位一致,方便比较。
4、理论补水量:)(L T W q ⨯÷=→L T q W ∙∙==0.001277778*30*114.7=4.397L
5、实测渗水量:)(L T W q ⨯÷= 计算可求。
6、填写《管道闭水试验记录表》,得出结论。
七、安全措施
(1)、做好安全技术交底,严格执行安全技术操作规程,严禁违章指挥违章操作。
(2)、施工范围内的过路口,以及沟、槽等危险部位,必须设置护栏,加盖等防 护措施,并设置警示标志。
(3)、各机电设备应由专人看管,电气设备必须一机一闸一漏,严格接地、接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业。
(4)、上下沟槽要用梯子,梯子要坚固放稳。
(5)、对管道进行水压闭气时,要告诉民工不要敲击管道,以免出现管道爆裂伤人。
(6)在对井内水位进行检测时,上下井注意安全。
八、施工注意事项
(1)渗水量试验是对排水管道施工质量总检验的重要环节之一,必须引起足够的重视。
渗水量的合格与否与施工过程中每一工序都有一定关系。
(2)加强试验前对检查井、管道、支管连接处的全面检查和整修。
(3)试验合格后,所堵管道口要在全线完工前打开,避免留下隐患。
(4)试验过程中,如遇较大面积的渗水或漏水,应及时将管内水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准。
会签栏质
量
安全环保
编制审核接
受
人
现场
负责
劳务
班组
时间时间时间。
