雨水闭水试验技术交底
- 格式:doc
- 大小:46.00 KB
- 文档页数:2

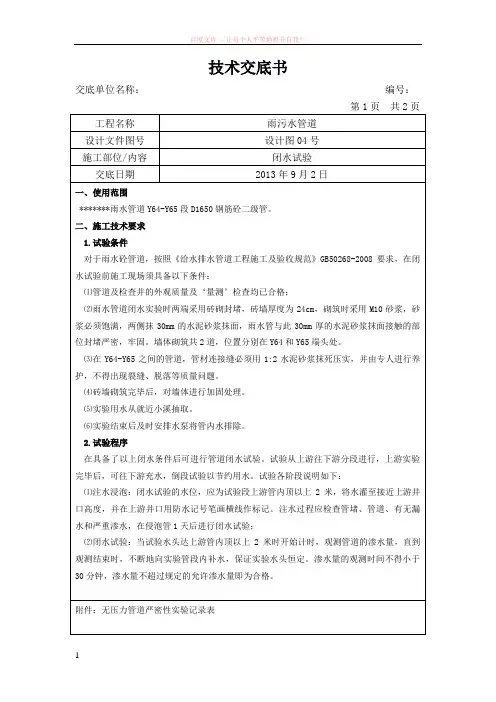

技术交底书交底单位名称:编号:工程名称雨污水管道设计文件图号设计图04号施工部位/内容闭水试验交底日期2013年9月2日一、使用范围*******雨水管道Y64-Y65段D1650钢筋砼二级管。
二、施工技术要求1.试验条件对于雨水砼管道,按照《给水排水管道工程施工及验收规范》GB50268-2008要求,在闭水试验前施工现场须具备以下条件:⑴管道及检查井的外观质量及‘量测’检查均已合格;⑵雨水管道闭水实验时两端采用砖砌封堵,砖墙厚度为24cm,砌筑时采用M10砂浆,砂浆必须饱满,两侧抹30mm的水泥砂浆抹面,雨水管与此30mm厚的水泥砂浆抹面接触的部位封堵严密,牢固。
墙体砌筑共2道,位置分别在Y64和Y65端头处。
⑶在Y64-Y65之间的管道,管材连接缝必须用1:2水泥砂浆抹死压实,并由专人进行养护,不得出现裂缝、脱落等质量问题。
⑷砖墙砌筑完毕后,对墙体进行加固处理。
⑸实验用水从就近小溪抽取。
⑹实验结束后及时安排水泵将管内水排除。
2.试验程序在具备了以上闭水条件后可进行管道闭水试验。
试验从上游往下游分段进行,上游实验完毕后,可往下游充水,倒段试验以节约用水。
试验各阶段说明如下:⑴注水浸泡:闭水试验的水位,应为试验段上游管内顶以上2米,将水灌至接近上游井口高度,并在上游井口用防水记号笔画横线作标记。
注水过程应检查管堵、管道、有无漏水和严重渗水,在侵泡管1天后进行闭水试验;⑵闭水试验:当试验水头达上游管内顶以上2米时开始计时,观测管道的渗水量,直到观测结束时,不断地向实验管段内补水,保证实验水头恒定。
渗水量的观测时间不得小于30分钟,渗水量不超过规定的允许渗水量即为合格。
附件:无压力管道严密性实验记录表交底人:复核人:接受人:技术交底书交底单位名称:编号:工程名称雨污水管道设计文件图号设计图04号施工部位/内容闭水试验交底日期2013年9月2日⑶试验渗水量计算:试验时间为1小时,实测渗水量按照公式q=W/T*L式中q---实测渗水量[L/(min.m)]T---实测渗水观测时间(min)L---实验管段的长度当Q≤允许渗水量时,试验即为合格。
一、交底目的为确保闭水试验工作的顺利进行,提高班组人员的安全意识和操作技能,预防事故发生,特进行安全技术交底。
二、交底内容1. 试验前的准备工作(1)对试验人员进行安全教育,提高安全意识,明确安全责任。
(2)检查试验设备、工具是否完好,试验管道是否符合试验要求。
(3)检查试验现场,确保试验场地平整、无障碍物,安全通道畅通。
(4)对试验人员进行技术培训,掌握试验操作规程、注意事项。
2. 试验过程中的安全措施(1)试验人员必须穿戴好个人防护用品,如安全帽、防护眼镜、工作服等。
(2)试验人员应严格遵守试验操作规程,不得擅自改变试验流程。
(3)试验过程中,试验人员应密切观察试验管道、设备运行状况,发现异常情况立即停止试验,并报告现场负责人。
(4)试验过程中,严禁在试验管道上方进行高空作业,防止坠物伤人。
(5)试验过程中,试验人员应保持距离试验管道一定距离,防止试验水喷溅。
(6)试验结束后,试验人员应立即关闭试验管道进出口阀门,确保试验管道内无积水。
3. 试验后的安全措施(1)试验结束后,试验人员应清理试验现场,确保试验场地整洁。
(2)对试验设备、工具进行检查,如有损坏应及时修复或更换。
(3)对试验数据进行整理、分析,为后续工作提供依据。
三、注意事项1. 试验人员应熟悉闭水试验的操作规程和安全注意事项。
2. 试验过程中,试验人员应保持高度警惕,严格遵守操作规程,确保试验安全。
3. 试验结束后,试验人员应及时总结经验,为后续工作提供参考。
4. 班组负责人应定期对试验人员进行安全教育和技能培训,提高班组整体安全素质。
四、安全责任1. 试验人员应严格遵守安全操作规程,确保自身安全。
2. 班组负责人应对试验现场进行监督管理,确保试验安全。
3. 施工单位应提供必要的安全防护设施和劳动保护用品,保障试验人员安全。
五、总结闭水试验班组安全技术交底旨在提高试验人员的安全意识和操作技能,预防事故发生。
试验人员应认真学习并严格遵守安全操作规程,确保试验工作顺利进行。

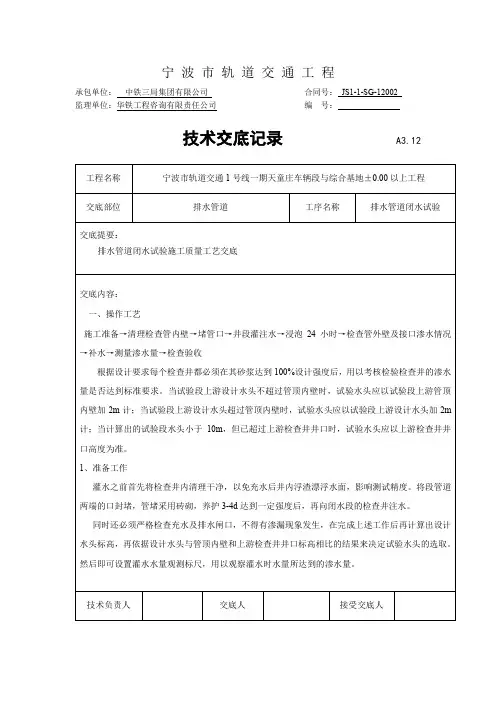

SG-006 技术交底工程名称三星镇1路等8个项目、茂成路等4个项目三星镇1路建设单位成都天府新区投资有限公司监理单位四川省名扬建设工程管理有限公司总承包单位中建三局集团有限公司交底内容闭水试验技术交底交底日期交底人签字接收人签字交底内容:现针对雨污水管道闭水试验对项目部管理人员进行交底,以指导现场施工。
污水管道和雨水管道安装完毕经检验合格和管底三角区回填密实后且在沟槽回填前,应进行管道的密闭性检验。
采用闭水试验检验。
污水管道试验比例为100%,雨水管道试验比例如下:检查井允许偏差和检验方法序号项目允许偏差检验频率检验方法范围点数1 D<700mm 不大于规范规定的允许渗水量每个井段 1计算渗水量2 700mm≤D≥1500mm 每3个井段抽检1个 13 D>1500mm 每3个井段抽检1个 1一、试验前的相关准备工作:1、试验所需的设备、材料准备根据闭水法试验要求,试验所需的材料、设备情况如下表所示:序号名称单位数量1 水泥吨 12 中砂M3 13 防水剂Kg 204 页岩实心砖块1005 潜水泵台 66 鼓风机台 37 羊镐把 3七、管道密闭性检验时,外观检查,不得有漏水现象,管道实测渗水量小于或者等于下表规定的允许渗水量为合格。
闭水完成后且试验合格,立即将闭水试验管段内水抽排干净,并将位于试验管段管端前后及沿线接入的排污口堵头彻底拆除,拆除堵头的砖渣全部清理出管外,并排专人全线摸查,确保堵头拆除无遗漏,管线管网全线畅通,并及时通知监理工程师到现场进行复查。
无压力管道闭水试验允许渗水量管材管道内径(mm)允许渗水量(m3/(24h·km))混凝土、钢筋200 17.60 300 21.62 400 25.00 500 27.95 600 30.60 700 33.00注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
SN:4CD1000000004CD1 建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制。
闭水试验技术交底闭水试验是在建筑工程中一项非常重要的检测手段,主要用来检验防水工程的质量。
咱今天就来好好唠唠闭水试验技术交底这事儿。
我先给您讲讲为啥要做这个闭水试验哈。
就拿我之前遇到的一个事儿来说吧,有个小区的房子刚交付没多久,业主欢欢喜喜地装修完准备入住。
结果可好,有一天楼下的邻居突然找上门来,说他家天花板漏水啦,那场面,真叫一个狼狈!一查才知道,原来是卫生间防水没做好。
所以啊,闭水试验就是为了提前发现这些问题,免得日后麻烦。
那闭水试验到底咋做呢?首先,得把试验的区域打扫干净,不能有啥垃圾杂物,不然会影响试验效果。
比如说卫生间,要把地漏、排水口这些地方都堵严实喽。
然后开始蓄水,水深一般在 20 到 30 毫米就行。
这时候得注意观察,看看有没有地方漏水。
我记得有一次做试验,刚蓄上一会儿水,就发现墙角有个小水珠渗出来,赶紧做了标记。
蓄水时间可不能太短,一般得 24 小时以上。
这期间您得时不时去瞅瞅水位有没有下降。
要是下降明显,那八成是有地方漏水啦。
等时间到了,就去楼下相应的位置看看有没有渗漏的痕迹。
我有一回就碰到个怪事儿,楼上做闭水试验,楼下倒是没看到明显的漏水,可那墙面上有一小片潮湿的印子,后来仔细一查,原来是管道周边的防水没处理好。
做完试验,如果发现有渗漏,那可别着急,得先找到渗漏的原因。
是防水层没做好?还是管道接口有问题?找到原因后,针对性地进行处理,处理完了还得重新做试验,直到没问题为止。
总之啊,闭水试验这事儿虽然看起来简单,但是每一个环节都得认真对待,不能马虎。
要不然,像前面说的那些麻烦事儿,可就够您头疼的啦!希望大家都能重视起来,让咱们的房子都能安安稳稳,不漏水不渗水,住得舒心又放心!。
承包单位:中铁三局集团有限公司合同号:JS1-1-SG-12002监理单位:华铁工程咨询有限责任公司编号:技术交底记录A3.12工程名称宁波市轨道交通1号线一期天童庄车辆段与综合基地±0.00以上工程交底部位排水管道工序名称排水管道闭水试验交底提要:排水管道闭水试验施工质量工艺交底交底内容:一、操作工艺施工准备→清理检查管内壁→堵管口→井段灌注水→浸泡24小时→检查管外壁及接口渗水情况→补水→测量渗水量→检查验收根据设计要求每个检查井都必须在其砂浆达到100%设计强度后,用以考核检验检查井的渗水量是否达到标准要求。
当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m 计;当计算出的试验段水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
1、准备工作灌水之前首先将检查井内清理干净,以免充水后井内浮渣漂浮水面,影响测试精度。
将段管道两端的口封堵,管堵采用砖砌,养护3-4d达到一定强度后,再向闭水段的检查井注水。
同时还必须严格检查充水及排水闸口,不得有渗漏现象发生,在完成上述工作后再计算出设计水头标高,再依据设计水头与管顶内壁和上游检查井井口标高相比的结果来决定试验水头的选取。
然后即可设置灌水水量观测标尺,用以观察灌水时水量所达到的渗水量。
技术负责人交底人接受交底人承包单位:中铁三局集团有限公司合同号:JS1-1-SG-12002监理单位:华铁工程咨询有限责任公司编号:技术交底记录A3.12工程名称宁波市轨道交通1号线一期天童庄车辆段与综合基地±0.00以上工程交底部位泥浆护壁钻孔灌注桩工序名称混凝土灌注桩基础工程2、灌水从上游井向管内充水,管道充满水后,浸泡24小时后再进行试验。
量好水位,观察管口接头处是否严密不漏,观察30分钟,测量渗水量应满足规范要求。

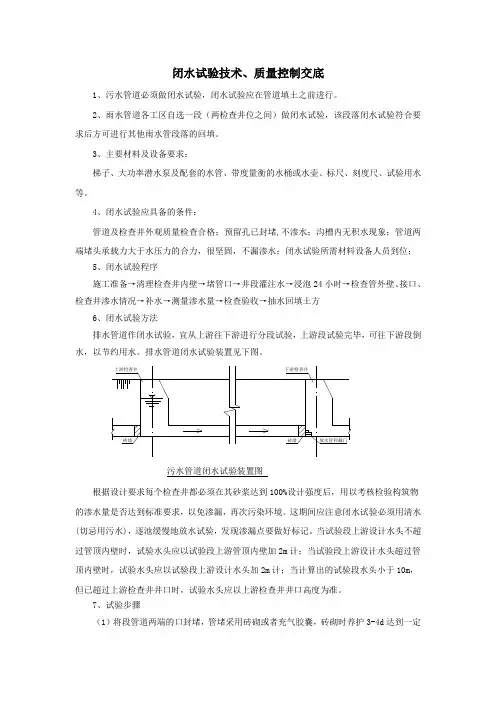

闭水试验技术、质量控制交底1、污水管道必须做闭水试验,闭水试验应在管道填土之前进行。
2、雨水管道各工区自选一段(两检查井位之间)做闭水试验,该段落闭水试验符合要求后方可进行其他雨水管段落的回填。
3、主要材料及设备要求:梯子、大功率潜水泵及配套的水管、带度量衡的水桶或水壶、标尺、刻度尺、试验用水等。
4、闭水试验应具备的条件:管道及检查井外观质量检查合格;预留孔已封堵,不渗水;沟槽内无积水现象;管道两端堵头承载力大于水压力的合力,很坚固,不漏渗水;闭水试验所需材料设备人员到位;5、闭水试验程序施工准备→清理检查井内壁→堵管口→井段灌注水→浸泡24小时→检查管外壁、接口、检查井渗水情况→补水→测量渗水量→检查验收→抽水回填土方6、闭水试验方法排水管道作闭水试验,宜从上游往下游进行分段试验,上游段试验完毕,可往下游段倒水,以节约用水。
排水管道闭水试验装置见下图。
污水管道闭水试验装置图根据设计要求每个检查井都必须在其砂浆达到100%设计强度后,用以考核检验构筑物的渗水量是否达到标准要求,以免渗漏,再次污染环境。
这期间应注意闭水试验必须用清水(切忌用污水),逐池缓慢地放水试验,发现渗漏点要做好标记。
当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m 计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m 计;当计算出的试验段水头小于10m ,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
7、试验步骤(1)将段管道两端的口封堵,管堵采用砖砌或者充气胶囊,砖砌时养护3-4d 达到一定砖堵砖堵上游检查井下游检查井放水管和截门强度后,再向闭水段的检查井注水。
2)试验管段灌满水后浸泡24h,使管道充分浸透。
3)当试验水头达到规定水头开始计时,观察管道的渗水量,直至观测结束时,应不断向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min,以60min为宜。
闭水试验主要是检测已施工完毕的污水管道其接口与管材密闭的程度,以单位渗水量计算。
对排放生活污水系统可抽段检测;对排放有害有毒的工业废污水系统应逐段进行检测;对雨水系统可不做检测;如采用雨污合流制的系统应按污水系统要求抽段检测。
闭水试验操作程序及要求:(1)首先将被检测管段按如图1一76所示连接,架好试验水箱和连接水源及其管道。
当被试验管段为金属管材时可采用钢制堵板,如为非金属管可采用砌砖封堵。
1---76(2)试验水箱的架设高度当被检测管道置于干燥上壤内时,其水箱试验水位应高出该管段上游检查井的管顶以上4m来进行渗水量测试。
(3)当采用非金属管材时,宜在充水浸泡24h后再进行渗水量测试。
因混凝上管等管材在初充水时可吸收一定量的水,为准确计算渗水量可待吸水饱和后再测试。
(4)充水时应打开排气阀门,将管内空气排尽,暴露全部试验段的管口。
充水阶段渗漏严重者应马上进行处理。
(5)记录试验水位及时间,计算渗水量(根据单位时间内水位下降的高度和水箱的几何尺寸计算),对污水系统非金属管在别卜内允许渗水量可参考表1--20。
1---20对金属管材及含有毒、含酸碱等废污水系统则不允许渗漏水。
(6)闭水合格后应及时排空管内的水,冬季施工时需采取防冻措施。
(7)闭水试验完毕及时回填管沟,回填土在管顶上50㎝以内采用人工夯填,回填土不得夹有块状物。
冬季施工时应填暖土,管道周围宜采用三七灰土夯填,填土层每次不宜超过50㎝。
(8)管道系统中的构筑物应及时封井盖,避免杂物掉入,堵塞管道。
交底人接受交底人以下是附加文档,不需要的朋友下载后删除,谢谢班主任工作总结专题8篇第一篇:班主任工作总结小学班主任特别是一年级的班主任,是一个复合性角色。
当孩子们需要关心爱护时,班主任应该是一位慈母,给予他们细心的体贴和温暖;当孩子们有了缺点,班主任又该是一位严师,严肃地指出他的不足,并帮助他改正。
于是,我认为班主任工作是一项既艰巨而又辛苦的工作。
排水(雨水和污水)管道工程技术交底一、项目概况本标段排水工程雨水管主要规格为DN300、DN400、DN500、DN600、DN800、DN1000、DN1200、DN1500Ⅱ级钢筋混凝土管(离心制作),接口为雨水管连接管,承插式橡胶圈接口共计9571m;规格为DN300、DN600、DN800、DN1200、Ⅲ级钢筋混凝土管(离心制作),位于车行道下,接口为雨水管连接管,承插式橡胶圈接口共计783m;污水管主要规格为DN400Ⅱ级钢筋混凝土管(离心制作)800m,承插式橡胶圈接口;DN400HDPE双壁波纹管3495m覆土<4.0m,弹性密封橡胶圈接口,SN8;DN400HDPE双壁波纹管151m覆土≥4。
0m,弹性密封橡胶圈接口,SN12;DN400、DN500、DN600HDPE双壁波纹管355m位于车行道下,弹性密封橡胶圈接口,SN12.1、排水平纵面设计市政配套路段上设置雨水管道和污水管,雨水管道布置于两侧3m侧分带下,管道中心距机动车道1。
5m;污水管位于线路左侧辅道下,管道中心距机动车道6.5m.具体布置位置情况如下:排水管道上每隔35m左右设一座排水检查井,对应雨水检查井桩号,对应桩号在顶端设置一座雨污水口井.雨水管管内底纵坡0。
05%~1。
4%,埋深1。
09~4.64m;污水管管内底纵坡0.15%~1。
3%,埋深1。
45~4。
86m。
2、排水管道、检查井及其基础:(1)、雨水管均采用开挖施工,管材采用Ⅱ级钢筋混凝土管(离心制作),雨水管横穿盛宁线车行道时采用Ⅲ级钢筋混凝土管(离心制作)。
橡胶圈承插接口,120°钢筋混凝土基础。
(2)、终点段(非软土地基)开槽施工污水管采用Ⅱ级钢筋混凝土管(离心制作),橡胶圈承插接口,120°钢筋混凝土基础.起点段(软土地基)开槽施工污水管采用HDPE双壁波纹管,环刚度SN8(覆土<4。
0m),环刚度SN12(覆土≥4.0m),弹性密封橡胶圈承插口,砂石垫层基础。
一、试验依据依据《给水排水管道工程施工及验收规范》GB50268-2008,给排水管道安装完成后应按本规范第9.3、9.4节的规定进行管道严密性试验。
我单位结合现场情况,组织进行闭水试验。
二、试验准备2.1、材料设备(1)大功率潜水泵、胶管(要用于闭水试验时抽水用);(2)标尺(主要用于观察灌水时水位变化情况);(3)刻度尺;(4)水位测针(由针体和针头两部分构成);(5)百分表;2.2、现场条件闭水试验前,施工现场应具备以下条件:(1)管道及检查井的外观质量已验收合格;(2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和阀门,管堵经核算可以承受相应压力;(3)现场的水源满足闭水需要,不影响其它用水;(4)选好排放水的位置,不得影响周围环境。
试验前,用1:2水泥砂浆将试验段首尾两井内的上游管口砌24cm厚的砖堵头,并用l:2砂浆抹面,将管段封闭严密。
当堵头砌好后,养护3~4d达到一定强度后,方可进行灌水试验。
灌水前,应先对管接口进行外观检查,如接口处有裂缝,脱落等缺陷,以便及时进行修补,以防灌水时发生漏水而影响试验。
三、试验程序3.1、依据《给水排水管道工程施工及验收规范》GB50268-2008,管道闭水试验应符合下列规定:(1)闭水试验法应按设计要求和试验方案进行。
(2)试验管段应按井距分隔,抽样选取,带井试验;(3)管道及检查井外观质量已验收合格;(4)管道沟槽内无积水;(5)全部预留孔应封堵,不得渗水;(6)管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;(7)试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计。
(8)管道闭水试验应按本规范附录D(闭水法试验)进行。
(9)管道闭水试验时,应进行外观检查,不得有漏水现象,化学建材管道的实测渗水量应小于或等于按下式计算的允许渗水量,管道闭水试验为合格:q=0.0046D1式中 q——允许渗水量(m³/24h·km)D——管道内径(mm)。
第1页共2页工程名称雨污水管道
设计文件图号设计图04号
施工部位/内容闭水试验
交底日期2013年9月2日
一、使用范围
*******雨水管道Y64-Y65段D1650钢筋砼二级管。
二、施工技术要求
1.试验条件
对于雨水砼管道,按照《给水排水管道工程施工及验收规范》GB50268-2008要求,在闭水试验前施工现场须具备以下条件:
⑴管道及检查井的外观质量及‘量测’检查均已合格;
⑵雨水管道闭水实验时两端采用砖砌封堵,砖墙厚度为24cm,砌筑时采用M10砂浆,砂浆必须饱满,两侧抹30mm的水泥砂浆抹面,雨水管与此30mm厚的水泥砂浆抹面接触的部位封堵严密,牢固。
墙体砌筑共2道,位置分别在Y64和Y65端头处。
⑶在Y64-Y65之间的管道,管材连接缝必须用1:2水泥砂浆抹死压实,并由专人进行养护,不得出现裂缝、脱落等质量问题。
⑷砖墙砌筑完毕后,对墙体进行加固处理。
⑸实验用水从就近小溪抽取。
⑹实验结束后及时安排水泵将管内水排除。
2.试验程序
在具备了以上闭水条件后可进行管道闭水试验。
试验从上游往下游分段进行,上游实验完毕后,可往下游充水,倒段试验以节约用水。
试验各阶段说明如下:
⑴注水浸泡:闭水试验的水位,应为试验段上游管内顶以上2米,将水灌至接近上游井口高度,并在上游井口用防水记号笔画横线作标记。
注水过程应检查管堵、管道、有无漏水和严重渗水,在侵泡管1天后进行闭水试验;
⑵闭水试验:当试验水头达上游管内顶以上2米时开始计时,观测管道的渗水量,直到观测结束时,不断地向实验管段内补水,保证实验水头恒定。
渗水量的观测时间不得小于30分钟,渗水量不超过规定的允许渗水量即为合格。
附件:无压力管道严密性实验记录表
交底人:复核人:接受人:
第2页共2页工程名称雨污水管道
设计文件图号设计图04号
施工部位/内容闭水试验
交底日期2013年9月2日
⑶试验渗水量计算:试验时间为1小时,实测渗水量按照公式q=W/T*L
式中q---实测渗水量[L/(min.m)]
T---实测渗水观测时间(min)
L---实验管段的长度
当Q≤允许渗水量时,试验即为合格。
无压力管道闭水实验容许渗水量
管材管内径(mm)允许渗水量【m3/(24h.km)】
钢筋砼管1000 39.52 1200 43.3 1300 45 1400 46.7 1500 48.4 1600 50 1700 51.5
三.施工安全要求
1.进入现场人员要配戴安全帽,不得穿拖鞋;
2.在抽水时,要有专业电工进行接电,在接电时要严各检查电线是否有破损,以免漏电;
3.在接电需要过路时要有过路管埋设或架设,以免过往车辆碾压造成电线破坏漏电造成对人员的伤害;
4.在抽水时,避免抽水管的渗漏。
以免寝泡路基;
5.选好排放水的位置,及时排水,不得影响周围环境。
附件:无压力管道严密性实验记录表
交底人:复核人:接受人:。
