上海市城建档案馆竣工资料报送编制指南
- 格式:docx
- 大小:19.53 KB
- 文档页数:7
上海市工程建设规范建设项目(工程)竣工档案编制技术规范Technical code for construction project archive filing and arrangementDG/TJ08—2046—2008J11321—20082008上海上海市工程建设规范建设项目(工程)竣工档编制技术规范Technical code for construction project archive fi l ing and arrangementDG/TJ08—2046—2008主编单位:上海市城市建设档案馆批准部门:上海市城乡建设和交通委员会施行日期:200 9年2月1日2008 上海上海市城乡建设和交通委员会沪建交[2OO8]982号上海市城乡建设和交通委员会关于批准《建设项目(工程)竣工档案编制技术规范》为上海市工程建设规范的通知各有关单位:由上海市城市建设档案馆主编的《建设项目(工程)竣工档案编制技术规范》,经市建设交通委科技委技术审查和我委审核,现批准为上海市工程建设规范,统一编号为DG/TJO8—2046—2008,自2009年2月1日起实施。
本规范由市建设交通委负责管理、上海市城市建设档案馆负责解释。
特此通知。
上海市城乡建设和交通委员会二00八年八十一月二十四日前言本规范是根据《城市建设档案管理规定》,结合上海实际情况,按照上海市建设和交通委员会沪建交[2007]184号文件的要求,由上海市城市建设档案馆会同有关单位共同编制而成。
在编制过程中,规范编制组开展了专题研究,进行了较为广泛的调查研究,总结了多年来本市建设项目(工程)竣工档案工作的实践经验,依据国家及其他相关行业标准,并以多种方式征求了有关单位的意见,对主要问题和技术难点进行了反复修改,最后经审定定稿。
本规范主要规定的内容有:1总则;2术语;3基本规定;4工程文件的质量;5工程文件的组卷;6案卷构成;7工程声像档案的编制;8工程电子档案的编制等。

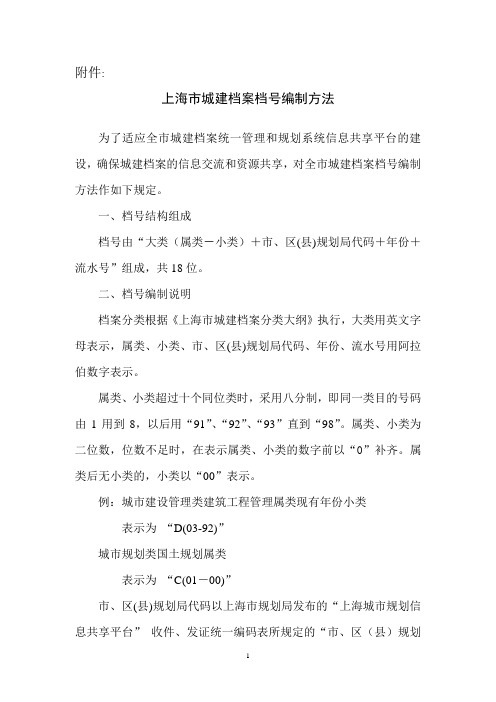

附件:上海市城建档案档号编制方法为了适应全市城建档案统一管理和规划系统信息共享平台的建设,确保城建档案的信息交流和资源共享,对全市城建档案档号编制方法作如下规定。
一、档号结构组成档号由“大类(属类-小类)+市、区(县)规划局代码+年份+流水号”组成,共18位。
二、档号编制说明档案分类根据《上海市城建档案分类大纲》执行,大类用英文字母表示,属类、小类、市、区(县)规划局代码、年份、流水号用阿拉伯数字表示。
属类、小类超过十个同位类时,采用八分制,即同一类目的号码由1用到8,以后用“91”、“92”、“93”直到“98”。
属类、小类为二位数,位数不足时,在表示属类、小类的数字前以“0”补齐。
属类后无小类的,小类以“00”表示。
例:城市建设管理类建筑工程管理属类现有年份小类表示为“D(03-92)”城市规划类国土规划属类表示为“C(01-00)”市、区(县)规划局代码以上海市规划局发布的“上海城市规划信息共享平台”收件、发证统一编码表所规定的“市、区(县)规划局代码”为准(见附表)。
同一年份各大类之间流水号不得连号,每个大类每年流水号从0001号开始。
建筑管理类的档号,流水号不以市规划局发证大流水号排列,依市、区(县)规划局实际发证次序排列。
三、档号编制举例例如:黄浦区发照的建筑管理档案2005年第2号,档号为流水号年份市、区(县)规划局代码小类属类大类黄浦区工业建筑类轻工纺织属类轻工小类2005年第6号,档案号为流水号年份市、区(县)规划局代码小类属类大类市、区(县)规划局代码(附表)。
一、混凝土试件的取样及制作(一)现场搅拌混凝土根据《混凝土结构工程施工质量验收规范》(GB 50204-2002)和《混凝土强度检验评定标准》(GBJ107-87)的规定,用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。
取样与试件留置应符合以下规定:1、每拌制100盘但不超过100立方米的同配合比的混凝土,取样次数不得少于一次;2、每工作班拌制的同一配合比的混凝土不足100盘时,其取样次数不得少于一次;3、当一次连续浇筑超过1000立方米时,同一配合比的混凝土每200立方米取样不得少于一次;4、同一楼层、同一配合比的混凝土,取样不得少于一次;5、每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
(二)结构实体检验用同条件养护试件根据《混凝土结构工程施工质量验收规范》的规定,结构实体检验用用同条件养护试件的留置方式和取样数量应符合以下规定:1、对涉及混凝土结构安全的重要部位应进行结构实体检验,其内容包括混凝土强度、钢筋保护层厚度及工程合同约定的项目等。
2、同条件养护试件应由各方在混凝土浇筑入模处见证取样。
3、同一强度等级的同条件养护试件的留置不宜少于10组,留置数量不应少于3组。
4、当试件达到等效养护龄期时,方可对同条件养护试件进行强度试验。
所谓等效养护龄期,就是逐日累计养护温度达到600℃.d,且龄期宜取14d~60d。
一般情况,温度取当天的平均温度。
(三)预拌(商品)混凝土预拌(商品)混凝土,除应在预拌混凝土厂内按规定留置试块外,混凝土运到施工现场后,还应根据《预拌混凝土》(GB14902-94)规定取样。
1、用于交货检验的混凝土试样应在交货地点采取。
每100立方米相同配合比的混凝土取样不少于一次;一个工作班拌制的相同配合比的混凝土不足100立方米时,取样也不得少于一次;当在一个分项工程中连续供应相同配合比的混凝土量大于1000立方米时,其交货检验的试样为每200立方米混凝土取样不得少于一次。

竣工档案编制工作内容一、编制工作基本内容:1、报送城建档案馆纸质竣工资料(壹套)2、报送城建档案馆电子竣工资料(壹套)3、报送城建档案馆声像竣工资料(壹套)4、移交建设单位纸质竣工资料(壹套)二、编制工作基本要求:1、二套纸质竣工档案编制要求:(1)按上海市城市建设档案馆《建设项目(工程)竣工档案编制技术规范》等有关规定,对竣工档案进行收集、分类整理、编制目录(含00卷)、装订,最后编制成册且装盒。
(2)竣工档案收集和编制内容根据《建设项目(工程)竣工档案编制技术规范》内附录A建设项目(工程)竣工档案归档范围,分别为前期立项文件、设计阶段文件、施工阶段文件以及竣工阶段中的竣工文件和竣工图。
2、一套电子竣工档案编制要求:(1)按上海市城市建设档案馆《建设项目(工程)竣工档案编制技术规范》等有关要求,对已编制完成的须移交城市建设档案管理中心的竣工档案进行扫描且编制成电子档案。
(2)扫描的电子文件格式应符合上海市城市建设档案馆有关《建设项目(工程)竣工档案编制技术规范》内的要求:“通用格式应符合表8.1.1的规定。
”工程电子档案的组织和排序应按纸质档案文件整理要求进行并与纸质档案建立关联,即内容应与相关纸质文件内容一一对应。
(3)电子档案应制作三级目录文件用以区分和检索电子档案。
第一级为著录表目录和单体表目录,第二级为案卷目录,第三级为卷内目录。
电子文件应通过多级文件夹方式组织。
第一级文件夹为项目级,以项目名称的简称命名;第二级文件夹为案卷级,以案卷序号命名;第三级为文件实体,不同档案的电子文件应保存在其所属的案卷级文件夹中。
3、一套声像竣工档案编制要求:(1)开工前的原址原貌1.1原地址、地貌、重要地物的录像.1.2重要纪念物。
(2)地基及基础录像2.1建筑物基础类型及施工、特殊施工的技术工艺制作录像。
2.2建筑物中的位移、沉陷、变形及处理录像。
(3)主体工程施工3.1主体工程设计模型。
3.2施工现场整体工程施工情况录像。
上海市2009 年建设工程竣工档案编制规范目录第一章总则⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 第二章验收报送工作程序⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 1 第三章建设单位职责⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 2 第四章归档文件质量要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 3 第五章档案整理基本要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 4 第六章声像档案的归档范围及编制要求⋯⋯⋯⋯⋯⋯⋯⋯⋯ 6 第七章电子档案的编制与报送⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8附件:1. 建设工程竣工档案归档内容2. 地下管线工程竣工档案归档范围3. 园林工程档案归档内容4. 卷内目录、卷内备考表、卷盒、著录单式样第一章总则一、为规范本市建设工程竣工档案的编制、验收和报送工作,根据《建设工程质量管理条例》《科学技术档案工作条例》、《济南市档案条例》、《城市建设档案管理规定》、《济南市城市建设档案管理规定》及其它相关法律、法规和规定,制定本规定。
二、在本市行政区域范围内的建设工程竣工档案的编制、验收及报送工作应当按照本规定执行。
三、本规定所指的建设工程是指工业、民用建筑工程;市政基础设施工程;公用基础设施工程;交通基础设施工程;园林建设、风景名胜建设工程;市容环境卫生建设设施工程;地下管线工程;城市防洪、抗震、人民防空工程及有关的军事工程。
本规定所指的建设工程竣工档案(以下简称竣工档案)是指建设工程建设活动中直接形成的对国家和社会具有保存价值的文字、图纸、图表、声像等各种载体的文件材料。
四、建设工程竣工档案包括工程前期准备阶段文件、施工文件、监理文件、竣工图、竣工验收文件、竣工测量资料、声像资料以及相关的管线竣工测量资料。
竣工档案必须真实地反映建设全过程,并按工程建设程序进行编制,达到完整、准确、系统的要求。
五、本市或区(县)城建档案管理机构负责相应的市或区(县)竣工档案的编制、验收及报送的管理工作。
第二章建设工程竣工档案验收报送工作程序一、建设单位在办理建设项目报建手续前,应到市城建档案馆查询施工地段的地下管线档案,并取得该施工地段地下管线现状资料。
上海市工程建设规建设项目(工程)竣工档案编制技术规Technical code for construction project archive filing and arrangementDG/TJ08—2046—2008J11321—20082008上海上海市工程建设规建设项目(工程)竣工档编制技术规Technical code for construction project archive fi l ing and arrangementDG/TJ08—2046—2008主编单位:上海市城市建设档案馆批准部门:上海市城乡建设和交通委员会施行日期:200 9年2月1日2008 上海上海市城乡建设和交通委员会沪建交[2OO8]982号上海市城乡建设和交通委员会关于批准《建设项目(工程)竣工档案编制技术规》为上海市工程建设规的通知各有关单位:由上海市城市建设档案馆主编的《建设项目(工程)竣工档案编制技术规》,经市建设交通委科技委技术审查和我委审核,现批准为上海市工程建设规,统一编号为DG/TJO8—2046—2008,自2009年2月1日起实施。
本规由市建设交通委负责管理、上海市城市建设档案馆负责解释。
特此通知。
上海市城乡建设和交通委员会二00八年八十一月二十四日前言本规是根据《城市建设档案管理规定》,结合上海实际情况,按照上海市建设和交通委员会沪建交[2007]184号文件的要求,由上海市城市建设档案馆会同有关单位共同编制而成。
在编制过程中,规编制组开展了专题研究,进行了较为广泛的调查研究,总结了多年来本市建设项目(工程)竣工档案工作的实践经验,依据国家及其他相关行业标准,并以多种方式征求了有关单位的意见,对主要问题和技术难点进行了反复修改,最后经审定定稿。
本规主要规定的容有:1总则;2术语;3基本规定;4工程文件的质量;5工程文件的组卷;6案卷构成;7工程声像档案的编制;8工程电子档案的编制等。
上海市工程建设规范建设项目(工程)竣工档案编制技术规范Technical code for construction project archive filing and arrangementDG/TJ08—2046—2008J11321—20082008上海上海市工程建设规范建设项目(工程)竣工档编制技术规范Technical code for construction projectarchive fi l ing and arrangementDG/TJ08—2046—2008主编单位:上海市城市建设档案馆批准部门:上海市城乡建设和交通委员会施行日期:200 9年2月1日2008 上海上海市城乡建设和交通委员会沪建交[2OO8]982号上海市城乡建设和交通委员会关于批准《建设项目(工程)竣工档案编制技术规范》为上海市工程建设规范的通知各有关单位:由上海市城市建设档案馆主编的《建设项目(工程)竣工档案编制技术规范》,经市建设交通委科技委技术审查和我委审核,现批准为上海市工程建设规范,统一编号为DG/TJO8—2046—2008,自2009年2月1日起实施。
本规范由市建设交通委负责管理、上海市城市建设档案馆负责解释。
特此通知。
上海市城乡建设和交通委员会二00八年八十一月二十四日前言本规范是根据《城市建设档案管理规定》,结合上海实际情况,按照上海市建设和交通委员会沪建交[2007]184号文件的要求,由上海市城市建设档案馆会同有关单位共同编制而成。
在编制过程中,规范编制组开展了专题研究,进行了较为广泛的调查研究,总结了多年来本市建设项目(工程)竣工档案工作的实践经验,依据国家及其他相关行业标准,并以多种方式征求了有关单位的意见,对主要问题和技术难点进行了反复修改,最后经审定定稿。
本规范主要规定的内容有:1总则;2术语;3基本规定;4工程文件的质量;5工程文件的组卷;6案卷构成;7工程声像档案的编制;8工程电子档案的编制等。
上海市工程建设规建设项目(工程)竣工档案编制技术规Technical code for construction project archive filing and arrangementDG/TJ08—2046—2008J11321—20082008上海上海市工程建设规建设项目(工程)竣工档编制技术规Technical code for construction project archive fi l ing and arrangementDG/TJ08—2046—2008主编单位:上海市城市建设档案馆批准部门:上海市城乡建设和交通委员会施行日期:200 9年2月1日2008 上海上海市城乡建设和交通委员会沪建交[2OO8]982号上海市城乡建设和交通委员会关于批准《建设项目(工程)竣工档案编制技术规》为上海市工程建设规的通知各有关单位:由上海市城市建设档案馆主编的《建设项目(工程)竣工档案编制技术规》,经市建设交通委科技委技术审查和我委审核,现批准为上海市工程建设规,统一编号为DG/TJO8—2046—2008,自2009年2月1日起实施。
本规由市建设交通委负责管理、上海市城市建设档案馆负责解释。
特此通知。
上海市城乡建设和交通委员会二00八年八十一月二十四日前言本规是根据《城市建设档案管理规定》,结合上海实际情况,按照上海市建设和交通委员会沪建交[2007]184号文件的要求,由上海市城市建设档案馆会同有关单位共同编制而成。
在编制过程中,规编制组开展了专题研究,进行了较为广泛的调查研究,总结了多年来本市建设项目(工程)竣工档案工作的实践经验,依据及其他相关行业标准,并以多种式征求了有关单位的意见,对主要问题和技术难点进行了反复修改,最后经审定定稿。
本规主要规定的容有:1总则;2术语;3基本规定;4工程文件的质量;5工程文件的组卷;6案卷构成;7工程声像档案的编制;8工程电子档案的编制等。
上海市工程建设规范建设项目(工程)竣工档案编制技术规范Technical code for construction project archive filing and arrangementDG/TJ08—2046—2008J11321—20082008上海上海市工程建设规范建设项目(工程)竣工档编制技术规范Technical code for construction project archive fi l ing and arrangementDG/TJ08—2046—2008主编单位:上海市城市建设档案馆批准部门:上海市城乡建设和交通委员会施行日期:200 9年2月1日2008 上海上海市城乡建设和交通委员会沪建交[2OO8]982号上海市城乡建设和交通委员会关于批准《建设项目(工程)竣工档案编制技术规范》为上海市工程建设规范的通知各有关单位:由上海市城市建设档案馆主编的《建设项目(工程)竣工档案编制技术规范》,经市建设交通委科技委技术审查和我委审核,现批准为上海市工程建设规范,统一编号为DG/TJO8—2046—2008,自2009年2月1日起实施。
本规范由市建设交通委负责管理、上海市城市建设档案馆负责解释。
特此通知。
上海市城乡建设和交通委员会二00八年八十一月二十四日前言本规范是根据《城市建设档案管理规定》,结合上海实际情况,按照上海市建设和交通委员会沪建交[2007]184号文件的要求,由上海市城市建设档案馆会同有关单位共同编制而成。
在编制过程中,规范编制组开展了专题研究,进行了较为广泛的调查研究,总结了多年来本市建设项目(工程)竣工档案工作的实践经验,依据国家及其他相关行业标准,并以多种方式征求了有关单位的意见,对主要问题和技术难点进行了反复修改,最后经审定定稿。
本规范主要规定的内容有:1总则;2术语;3基本规定;4工程文件的质量;5工程文件的组卷;6案卷构成;7工程声像档案的编制;8工程电子档案的编制等。
上海市城建档案馆竣工资料报送编制指南
上海市城建档案馆竣工资料报送编制指南
归档内容
注:△表示报送上海市城建档案馆
一、前期文件部份
(一)综合性文件
1.领导讲话,重要会议记录、纪要、考察、调查报告,专家建议文件
2.有关请示、批复、批准等文件
3.合同、协议招标、投标等文件
4.动拆迁文件(含私房产权证)
5.建设工程项目涉外文件
(二)立项依据性文件
1.项目建议书及批复△
2.可行性研究报告、环境影响报告及批复△
3.设计(计划)任务书及批复△
4.建设用地选址意见书及批复(附图)△
5.国家土地使用证及地形图(附原房屋权属证明及拆房证明文件)△
6.国有土地使用权转让、抵押等文件,以及前期批租文件△
7.建设用地规划许可证及核准的地形图△
8.建设工程规划许可证及核准的建筑工程位置地形图及总平面图△
9. 城建档案、环保、卫生、消防、人防等审核文件△
二、设计技术文件部份
1.工程水文、地质勘探报告及地质图△
2.规划设计文件(指小区以上的建设项目)
3.设计图
(1)初步设计(或方案设计)和工程总概算
(2)施工图设计及工程预算
4.工程结构设计计算书及说明书△
注:如用计算机设计计算时,则报送设计参数、计算公式(或源程序)及运算结果
三、施工技术文件
A.综合文件(管理性)
1.施工合同
2.施工预算
3.开、竣工报告△
4. 工程质量事故报告表及处理记录△
5. 重大工程质量责任人登记文件△
B. 测量类文件及沉降观测△
1.施工定位测量△
2.工程沉降,位移观测记录△
3.工程测量成果资料(边界、标高、测设、导线、水准点等)△
C.桩基类文件△
1.桩施工记录△
2.桩标高偏差和位移实测记录△
3.桩加固处理记录△
4.桩检测报告△
5.围护结构及设计说明△
6.其它地基、基础处理记录△
7.桩基竣工报告△
D.质评类文件
1. 单位工程外观、实测、内业资料综合评分表质量综合评定表△
2. 分项、分部工程质量验收证明书(桩基、基础、主体等)△
3. 电梯分部工程质量验收证明书△
4. 烟(风)道,垃圾道检查记录表
5. 地基验槽记录△
6. 隐蔽工程验收记录
7. 单位工程观感质量评定表
E. 施工材料质量保证文件
1.原材料汇总表及质量证明单、试验报告
(1)水泥、砂、石、钢筋、焊条
(2)防水、防腐、隔热保温材料
(3)特殊木材
2.施工试验汇总表及试验报告
(1)砂浆级配通知单,试块抗压试验
(2)混凝土级配通知单(或出厂通知单)及抗渗、抗压试验(3)钢筋焊接试验
(4)砂垫层环刀测定
(5)回填土密实度测定
(6)防水工程试水试验
3.预制构件明细表及合格证、试验报告
(1)钢筋混凝土构件、钢构件
(2)钢门窗、木制门窗
F. 设计变更依据性文件△
1. 设计变更依据性文件汇总表△
2.设计变更通知单△
3.业务联系单△
4.技术核定单△
5. 工程师指令△
6. 工程会议纪要△
G.监理文件△
1. 监理合同△
2. 工程质量、安全、文明施工事故的处理方案报审单及处理过程和结果△
3. 各施工阶段的质量评估报告△
4. 工程质量评估报告△
四.竣工验收文件及竣工图△
(一)竣工验收文件
1.工程竣工验收备案文件△
(1)建设工程竣工验收备案表△
(2)建设工程竣工验收报告△
(3)勘察单位工程质量检查报告(合格证明书)△
(4)设计单位工程质量检查报告(合格证明书)△
(5)施工单位工程质量检查报告(合格证明书)△
(6)监理单位工程质量检查报告(合格证明书)△
(7)上海市建设工程档案审核意见书△
(8)上海市建设工程竣工验收备案质量终身责任人登记文件△
2.工程决算及审价报告(汇总表)△
3.上海市建设项目(工程)档案验收合格证△
4.上海市建设工程竣工规划验收合格证明(含竣工规划验收测量成果)△
5.上海市房地产权证(含房屋土地测绘技术报告书)△
6. 各专业竣工验收鉴定证书△
(包括:消防、环保、卫生防疫、环卫、劳动保护、电梯等专业)
7.其它项目竣工验收文件△
(二)现场声像资料
1.工程现场原地物、地貌和建成后建(构)筑物的照片、录像△
2.重大工程建设全过程的照片和录像△
(三)竣工图
(A)建筑工程
1.总平面布置图△
2.建筑、结构竣工图(含桩位竣工图)△
3.大型设备基础竣工图△
4.电力、照明、给水、排水、煤气、通讯、暖通、监控、电梯等专业竣工图△5.建设用地范围内地下综合管网(含管线接口位置)△(B)铁路工程
1.铁路干线、支线及专用线路平面图△
2.站、场、保养设施等总平面、建筑、结构竣工图(含桩位竣工图)△3.电力、照明、给水、排水、煤气、通讯、暖通、监控、电梯等专业竣工图△4.站场、设施用地范围内地下综合管网图(含管线接口位置)△
(C)港口工程
1.港区总平面图△
2.港口码头、客货运站、服务设施等总平面、建筑、结构竣工图(含桩位竣工图)△
3.电力、照明、给水、排水、煤气、通讯、暖通、监控、电梯等专业竣工图△4.港区用地范围内地下综合管网图(含管线接口位置)△
(D)机场工程
1.机场总平面图△
2.机场跑道、滑行道平面图及路面结构竣工图△
3.航空港内各项建设工程建筑、结构竣工图(含桩位竣工图)△
4.电力、照明、给水、排水、煤气、通讯、暖通、监控、电梯等专业竣工图△5.航空港用地范围内地下综合管网图(含管线接口位置)△
(E)水利工程
1.总平面布置图△
2.平面位置图△
3.建筑、结构竣工图△
(F)道路(广场)工程
1.路线总平面图△
2.路线平面、纵横断面竣工图△
3.附属设施竣工图△
4.道路(广场)范围内的地下综合管网图△
(G)桥涵工程
1.总平面图△
2.桥涵平面、纵横断面图△
3.桥涵及附属建筑物建筑、结构竣工图(含桩位竣工图)△
4.电力、照明、排水、通讯、监控、电梯等专业竣工图△
5.建设用地范围内地下综合管网图(含管线接口位置)△
(H)地铁、隧道工程
1.线路工程总平面图△
2.工程地质剖面图△
3.引道、暗埋段竣工图△
4.沉井工程竣工图△
5.地铁(隧道、车站、保养设施等)建筑、结构竣工图(含地下连续墙及桩位竣工图)△
6.电力、照明、给水、排水、通讯、通风、监控、电梯等专业竣工图△7.地铁用地范围内地下综合管网图(含与城市道路管线接口位置)△
(I)地下管线工程
1.总平面布置图△
2.管线平面竣工图△
3.大型管线应补充纵横断面竣工图及附属设备图。
△如:
(1)管径≥500毫米的输水管、输气管、电力排管
(2)管孔≥24孔的电讯导管、管线隧道
(3)管线隧道尚应补充基础图及结构图△
4.交叉路口纵横管线较多的地下管线工程要补充竖向纵横管位断面竣工图△(如:管线工程在铺设的区段中,发现与其他管线相交时,应将其管线的名称,三维坐标及管材性质、数量……等标注在竣工图上)(J)架空输电工程
1.线路平面图△
2.特殊杆塔结构竣工图(包括基础)△
3.必要的主要的附属构筑竣工图△
★ 编制工程文件材料应符合下列规定:
一、工程文件材料的排列
1. 建设工程前期及竣工验收文件材料,按先批复后请示,先正文
后附件,先文字材料后附图组卷;
2. 工程设计文件材料,按设计程序组卷;
3. 施工技术文件材料,按单体组卷,其中设计变更的依据性文件材料按项目或单体集中组卷。
4. 监理文件材料,按监理程序组卷。
二、工程文件材料的规格:
文件材料的规格为A4幅面(297X210毫米),小于标准的要进行托裱。
三、文件材料的立卷厚度及编号:
文件材料立卷厚度不得超过3公分,立卷时要标明页号,正面标在右上角,背面标在左上角,空白页不标页号,托裱时,页号标在文件上。
编制要求
★ 编制竣工图按下列规定执行:
一、竣工图的编制形式
1. 施工图没有变动的,在原施工图上加盖"竣工图章"后作为竣工图;
2. 施工图有局部变更的,在原施工图上进行修改、补充,并加盖"竣工图章" 后作为竣工图;。
