火电工程竣工资料编制说明
- 格式:doc
- 大小:78.50 KB
- 文档页数:19
档案分类编制说明为确保工程档案的完整、准确、系统,山西赵庄鑫光2×660MW低热值煤发电工程档案将严格按照火电企业档案分类的要求进行组卷。
1、编制依据:依据2012年7月电力行业新颁布的DL/T 241-2012《火电建设项目文件收集及档案整理规范》中项目文件分类标准制定。
2、分类使用说明2.1 本表由项目代号(或年度)、分类号和案卷流水号三组代号构成,分别用0∽9阿拉伯数字标示。
三组代号之间用“—”分隔。
档号标示见图1。
图1:001-999标识)项目代号(或年度)2.2 电力生产(含生产准备、整体启动运行和生产考核期)档案归入第6大类;项目科技成果及科技研究档案归入第7大类;建设项目档案归入第8大类;设备仪器档案归入第9大类。
其中,“8基本建设”与“9设备”类档案的划分原则是:由设备制造厂家提供的说明书、技术文件、图纸和由厂家负责安装的设备所形成的技术文件、调试记录,设备投入运行后增加、检修、改进工作中形成的档案入“9设备”类;由设计院提供的涉及系统布置、设备安装的图纸和综合安装调试记录入“8基本建设”类。
2.3 引进设备的档案,原则上不拆卷,可在相应类目中采用参见形式。
2.4 根据档案形成特点,按隶属关系将第8大类划分到四级类目,第6大类、第7大类、第9大类划分到三级类目,各级类目均用0~9标识。
2.4.1 第6大类电力生产类和第7大类科学技术研究类按年度标识,科研课题按立项年度或获得成果年度标识,见图2。
图2:001-999标识)年度2.4.2 第8大类建设项目类和第9大类设备仪器类,项目代号由工期号与机组号组成。
机组归属明确的,前两位数为工期号,后两位数为机组号,各期工程机组连续编号。
公用系统的前两位数为工期号,后两位数用“00”标识,公用系统标识见图3。
图3:001-999标识)一期工程同工程异地建设且不同工期的项目与以前工期机组可不连续编号,同工程异地建设项目工期标识见图4。
竣工技术文件及竣工图编制规定1。
目的为了贯彻国家《关于加强重点工程项目档案工作的通知》、《关于做好基本建设项目档案资料管理工作》及《建设项目(工程)档案验收办法》等文件精神、根据《火电机组达标投产考核标准(2001年版)》,为使今后电厂设备的维护、改建、扩建能有准确可靠的依据,特制订了本规定.2. 适用范围本制度适用于国电**发电有限公司2×600MW超临界机组一期工程的建设。
要求施工单位、设计单位、监理单位及业主共同做好竣工图、竣工技术文件的编制、审核与验收工作.3。
竣工图、竣工技术文件编制范围:3.1 凡设计院提供的施工阶段技术文件材料及图纸,包括:总平面布置、地形图、设计图总目录、总说明及各专业的施工图、加工图及设备清册等。
竣工图必须与施工图的卷册数相同.3。
2制造厂提供的设备安装图、材料表、说明书、合格证等.3.3竣工技术文件包括:变更单、联系单、技术记录、各级验收记录、原材料合格证及材料质量证明书、施工测量记录、设备及管线的安装记录、会议记录及声像材料等.具体的内容见《火电机组达标投产考核标准(2001年版)》中“工程档案管理"考核内容及“附录C:工程档案管理项目实施细则”(见附录GDFX—GZ19-01).4.竣工技术文件编制规定:4.1装帧要求:竣工技术文件装帧采用A4硬面夹,硬面上要有工程名称、单位工程名称、本卷册名称及施工单位名称,所有名称应填写全称,其中的本卷册名称必须简明、准确揭示该卷册的文件材料内容。
4.2文件内容及编排程序第一页:卷册封面:其内容项目和填写要求必须符合科技档案国家标准的要求.第二页:卷内目录:其内容项目和填写要求必须符合科技档案国家标准的要求.卷册中的每一项具体内容都必须在目录中一一列出。
第三页:内封面,内容与外封面相同第四页:施工单位负责、编制人等审查签字以下的具体内容参考如下:1,工程概况2,重要文件3,施工技术记录及调试记录4,变更单、工程联系单及汇总表5,焊接材料、钢材、混凝土等合格证及试验报告6,缺陷处理记录7,照片8,其它未列出项目,具体内容见《火电机组达标投产考核标准(2001年版)》中“工程档案管理”考核内容及“附录C:工程档案管理项目实施细则”。
竣工图编制要求说明(一)编制竣工图的范围、内容●竣工图编制范围●竣工图编制基本内容(二)编制竣工图的原则、依据●编制竣工图的基本原则●编制竣工图的依据(三)编制竣工图的时间、套数●编制竣工图的时间●编制竣工图的套数(四)编制竣工图的单位、人员、费用●编制竣工图的单位●编制竣工图的费用(五)编制竣工图的步骤1、收集和整理各种依据性文件资料2、分阶段编制竣工图3、竣工图的审核4、竣工图的签名盖章(六)编制竣工图的方法1、注记修改法2、杠划法3、刮改法4、贴图更改5、重新绘制新图(七)编制竣工图的质量要求1、内在质量标准2、外观质量标准3、使用质量标准(八)竣工总平面图的编制1、竣工总平面图在竣工图中的地位和作用2、编绘竣工总平面图的时间3、竣工总平面图的内容4、竣工总平面图的分类5、竣工总平面图的附件6、竣工总平面图质量要求(一)编制竣工图的范围、内容●竣工图编制范围:在《关于编制基本建设工程竣工图的几项暂行规定》第二条规定:“各项新建、扩建、改建、迁建的基本建设项目都要编制竣工图。
特别是建设项目中的基础、地下建筑、管线、结构、井巷、峒室、桥梁、隧道、港口、水坝以及设备安装等工程,都要编制竣工图。
”要求所有上述规定范围内的工程项目都要编制竣工图,特别是工程的隐蔽部位要重点做好竣工图的编制工作●竣工图编制基本内容:由以下两方面组成:即总体方面和专业方面。
⑴总体方面1、项目总平面布置图、位置图及地形图;2、设计图总目录;3、设计总说明;4、总体工程图;5、各单项工程图。
⑵各专业方面:包括土建工程(含建筑、结构)竣工图;给排水工程竣工图;电力、照明电气和弱电(包括通讯、避雷、接地、电视等)工程竣工图;暖通工程(包括采暖、通风、空调)竣工图;煤气(以及氧气、乙炔气、蒸气、压缩空气等等)工程竣工图;设备及工艺流程竣工图。
具体内容如下:1、建筑工程竣工图l 图纸目录;l 设计说明l 屋面、楼面、地面(含地下室工程)、分层平面图;l 立面图;l 剖面图;l 门窗图;l 楼梯间、电梯间、电梯井道的平面和剖面详图;l 电梯机房平、剖面图;l 地下部分的防水防潮图,外墙伸缩缝防水图;l 阳台、雨篷、挑沿及其它建筑大样图:l 专业性特强的建筑图(如声学、光学、热学、抗震、防辐射等);l 总体工程中的道路、铁路、围墙、大小堤岸、码头、闸门、桥梁,各种动力管、路、线、网的沟、坑、井、支架等地上和地下的建筑图;l 属于建筑工程的金属构件、钢筋混凝土的零星构件图。
竣工资料编制规则及方法1.1编制规则竣工资料的编制要符合《项目工程验收规程》和《科学技术档案案卷构成的一般要求》(GB/T11821-89)的规定,结合工程实际进行立卷,卷内资料的编制规则及方法明确如下:工程施工报告的编制:(1)报告的目录及内容①工程概况描述工程作用和任务、结构形式、规模及主要设计工程量、地质情况、施工难度等。
②工程投标(根据实际情况或写或略)投标过程、投标书编制原则等。
③施工总体布置、总进度和完成的主要工程量施工总体布置、施工总进度以及分阶段施工进度安排(附施工场地总布置图和施工总进度表),分析工程提前或推迟完成的原因,主要项目施工情况等。
④主要施工方法施工中采用的主要施工设备、作业程序、施工方法及应用于本工程的新技术、新设备、新方法和施工科研情况等。
⑤施工质量管理施工质量保证体系及工程施工质量“三检制”实施情况,质量缺陷及事故的处理。
施工质量检测及评价。
⑥文明施工与安全生产⑦价款结算与财务管理合同价款与实际结算的分析,包括合同变更、索赔情况分析、盈亏分析(根据具体情况或写或略)等。
⑧附件a施工管理机构设备及主要工作人员情况表b投标时计划投入的资源与施工实际投入资源情况表c工程施工管理大事记d工程施工主要依据(2)报告名称的定义及规范用语工程验收是以合同项目工程验收为基础的,因此,合同项目工程阶段验收、多项目的合同工程的单项工程交工验收、合同项目工程完工验收施工报告的名称应在(验收的前面寇以合同名称的全称)。
报告中的文字用语、数据、计算式、图表等应一律统一到“竣工”所需要的范畴内来,前后对应准确,表述方式一致。
(3)工程验收报告封面及扉页内容封面内容:①工作报告名称②编制单位(全称、签定合同单位名称)③时间(年、月)扉页内容:①项目法人(签字)年月日②技术负责人(签字)年月日③审批(签字)年月日④校核(签字)年月日⑤执笔(签字)年月日⑥编制单位(公章)注:以上项目内容不可少,但具体名称可自定。
火力发电厂工程竣工图文件编制规定电力部电建[1996]666号火力发电厂工程竣工图文件编制规定1 总则1.0.1为了使火力发电厂(以下简称电厂)的运行单位保存一套完整的、符合实际的电厂竣工设计技术资料,根据《火力发电厂基本建设工程启动及竣工验收规程》和《国家基本建设委员会关于编制基本建设工程竣工图的几项暂行规定》,每期新、扩、改建的电厂工程,应由建设单位组织、原设计单位负责编制本单位设计范围内的竣工图文件(以下简称竣工图)。
1.0.2竣工图应是真实记录电厂竣工验收时现场各工艺系统、车间布置、建(构)筑物等情况的技术文件,是电厂运行、维护、改建、扩建的重要技术档案。
1.0.3本规定适用于单机容量为100MW及以上的各类新、扩、改建的电厂工程竣工图的编制。
单机容量为100MW以下机组工程竣工图的编制可参照执行。
国外引进项目、引进主要设备的项目或中外合资项目,应按双方签订的合同执行。
1.0.4电厂工程痉工图的编制除应执行本《规定》外,还应执行现行的有关国家和行业标准的规定。
2 竣工图编制总要求2.0.1设计单位受建设单位委托负责本单位设计范围内竣工图的编制。
施工、调试和建设单位应在施工及启动调试过程中及时、准确地做好变更记录,提供完整的变更资料给竣工图的编制单位进行编制并出版。
2.0.2竣工图的编制工作应及时、正确、完整。
设计单位各专业工地代表应及时做好本专业的设计变更记录,收集施工、建设单位的工程联系单和设计变更单,并将变更情况及时反映在设计蓝图上。
对于涉及其他专业的设计变更,应及时通知相关专业。
2.0.3工程建设单位应在每台机组整套启动试运行结束后1~2个月内组织有关单位向设计单位提交编制竣工图所需的有关施工、调试等变更资料,设计单位在收到资料后1~2个月内将本台机组完整的工程变更资料整理后提交建设单位。
每台机组投产后,凡有条件编制分部或分项工程竣工图时,应在每台机且投后2~4个月内完成相应的竣工图。
火力发电厂工程竣工图文件编制规定电力部电建[1996]666号火力发电厂工程竣工图文件编制规定1 总则1.0.1为了使火力发电厂(以下简称电厂)的运行单位保存一套完整的、符合实际的电厂竣工设计技术资料,根据《火力发电厂基本建设工程启动及竣工验收规程》和《国家基本建设委员会关于编制基本建设工程竣工图的几项暂行规定》,每期新、扩、改建的电厂工程,应由建设单位组织、原设计单位负责编制本单位设计范围内的竣工图文件(以下简称竣工图)。
1.0.2竣工图应是真实记录电厂竣工验收时现场各工艺系统、车间布置、建(构)筑物等情况的技术文件,是电厂运行、维护、改建、扩建的重要技术档案。
1.0.3本规定适用于单机容量为100MW及以上的各类新、扩、改建的电厂工程竣工图的编制。
单机容量为100MW以下机组工程竣工图的编制可参照执行。
国外引进项目、引进主要设备的项目或中外合资项目,应按双方签订的合同执行。
1.0.4电厂工程痉工图的编制除应执行本《规定》外,还应执行现行的有关国家和行业标准的规定。
2 竣工图编制总要求2.0.1设计单位受建设单位委托负责本单位设计范围内竣工图的编制。
施工、调试和建设单位应在施工及启动调试过程中及时、准确地做好变更记录,提供完整的变更资料给竣工图的编制单位进行编制并出版。
2.0.2竣工图的编制工作应及时、正确、完整。
设计单位各专业工地代表应及时做好本专业的设计变更记录,收集施工、建设单位的工程联系单和设计变更单,并将变更情况及时反映在设计蓝图上。
对于涉及其他专业的设计变更,应及时通知相关专业。
2.0.3工程建设单位应在每台机组整套启动试运行结束后1~2个月内组织有关单位向设计单位提交编制竣工图所需的有关施工、调试等变更资料,设计单位在收到资料后1~2个月内将本台机组完整的工程变更资料整理后提交建设单位。
每台机组投产后,凡有条件编制分部或分项工程竣工图时,应在每台机且投后2~4个月内完成相应的竣工图。

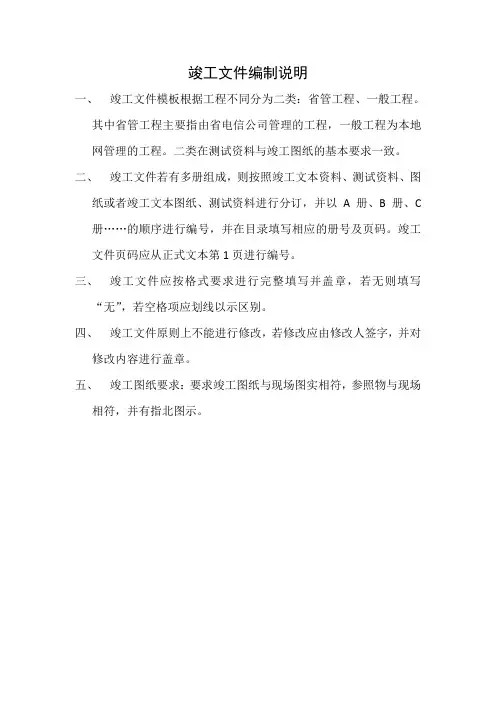

竣工文件编制说明
一、竣工文件模板根据工程不同分为二类:省管工程、一般工程。
其中省管工程主要指由省电信公司管理的工程,一般工程为本地网管理的工程。
二类在测试资料与竣工图纸的基本要求一致。
二、竣工文件若有多册组成,则按照竣工文本资料、测试资料、图
纸或者竣工文本图纸、测试资料进行分订,并以A册、B册、C 册……的顺序进行编号,并在目录填写相应的册号及页码。
竣工文件页码应从正式文本第1页进行编号。
三、竣工文件应按格式要求进行完整填写并盖章,若无则填写
“无”,若空格项应划线以示区别。
四、竣工文件原则上不能进行修改,若修改应由修改人签字,并对
修改内容进行盖章。
五、竣工图纸要求:要求竣工图纸与现场图实相符,参照物与现场
相符,并有指北图示。

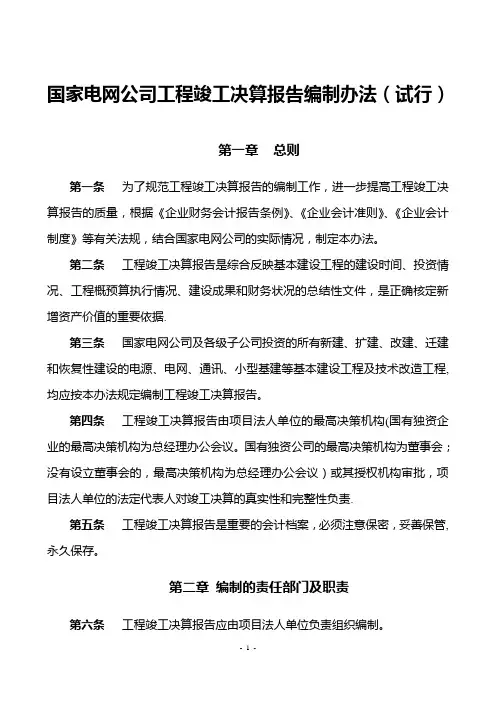

国家电网公司工程竣工决算报告编制办法(试行)第一章总则第一条为了规范工程竣工决算报告的编制工作,进一步提高工程竣工决算报告的质量,根据《企业财务会计报告条例》、《企业会计准则》、《企业会计制度》等有关法规,结合国家电网公司的实际情况,制定本办法。
第二条工程竣工决算报告是综合反映基本建设工程的建设时间、投资情况、工程概预算执行情况、建设成果和财务状况的总结性文件,是正确核定新增资产价值的重要依据.第三条国家电网公司及各级子公司投资的所有新建、扩建、改建、迁建和恢复性建设的电源、电网、通讯、小型基建等基本建设工程及技术改造工程,均应按本办法规定编制工程竣工决算报告。
第四条工程竣工决算报告由项目法人单位的最高决策机构(国有独资企业的最高决策机构为总经理办公会议。
国有独资公司的最高决策机构为董事会;没有设立董事会的,最高决策机构为总经理办公会议)或其授权机构审批,项目法人单位的法定代表人对竣工决算的真实性和完整性负责.第五条工程竣工决算报告是重要的会计档案,必须注意保密,妥善保管,永久保存。
第二章编制的责任部门及职责第六条工程竣工决算报告应由项目法人单位负责组织编制。
第七条项目法人单位的财务、计划、基建(工程)等相关管理部门,是工程竣工决算报告编制的责任部门,单位可根据实际情况成立工程竣工决算报告领导小组或编制小组,分别指定专人负责相关资料的收集、整理,及时提供有关资料,共同配合完成工程竣工决算报告的编制工作。
(一)财务部门负责:1.清理核对投资各方资金到位情况及工程借款到款情况;2.清理工程借款利息支付情况,正确计算资本化的利息;3.整理工程价款和材料、设备价款的结算情况,预留质量保证金;4.清理工程债权债务情况;5.做好其他费用项目的分析、分摊工作;6.负责编制工程竣工决算报表;7.配合有关部门做好对设备、材料、低值易耗品等的清点登记工作;8.会同有关部门撰写竣工决算报告情况说明书.(二)计划管理相关部门负责:1.提供“工程项目核准文件(可行性研究报告)"、“工程批准开工报告”等批准文件、文本;2.提供投资计划和用款计划等文件。
火电工程竣工资料编制说明1 总则1.0.1 为加强火电建设工程竣工技术资料规范化管理,提高工程建设水平,确保火电厂主体工程的功能和锅炉、汽轮发电机组及各项附属机械、辅助设备的安全稳定运行,保证工程质量,体现工程技术资料是工程质量形成验收评价的重要组成部分,结合国内火电施工的实际制定本规程。
1.0.2 本规程依据《建设工程质量管理条例》、《电力建设施工及验收技术规范》、《火电施工质量检验及评定标准》、《火力发电厂基本建设工程启动及竣工验收规程》、《火电机组达标投产考核标准》、《基本建设项目档案资料管理暂行规定》、《建设工程项目管理规范》、《建设工程文件归档整理规范》等国家及行业现行的法规规范标准编制。
1.0.3 火电施工竣工技术资料是工程建设过程、工程实体状况、工程建设质量最真实、最全面、最原始的记录。
它对工程投产后的运行、维护、改造、扩建等方面工作都是所必须的可靠依据。
它对不断地总结和积累诸如设计、制造、施工、调试和生产运行的经验,不断地提高其水平都起着无可替代的作用。
因此,做好和规范施工技术档案管理工作,对保障电力设备长期安全稳定经济运行和国民经济的发展都具有重大的技术和经济意义。
1.0.4 本规程适用于各地电力建设工程公司中标承建的新建、改建、扩建的火力发电厂建筑安装工程竣工技术资料的管理,电建行业内各级技术人员、档案资料管理人员均应执行本规程,并作为与建设单位签订施工合同、协调做好技术资料管理的根据。
1.0.5 竣工技术资料主要由施工管理资料、施工技术记录,施工质量保证资料、施工质量验收评定资料等文件、图表组成,应与工程建设过程同步进行并完成。
竣工技术资料不符合要求的,不得进行工程竣工验收。
1.0.6 竣工技术资料的形成、收集和整理应由各方责任主体共同形成,并保证其真实、准确、及时、完整,达到版面清晰、字迹清楚、手写签名。
1.0.7 竣工技术资料的形成、归档过程,宜采用计算机管理,编制成纸质载体和光盘载体两种资料。
各载体应编制两套原件,其中一套移交给建设单位,一套本公司自存归档。
建设单位需要增加套数时,协商解决。
1.0.8 各工程竣工技术资料的编制除应执行本规程规定外,尚应符合国家现行有关规程、标准和政府部门的有关规定以及建设单位的意见和要求。
2 术语2.0.1 建设工程项目。
经批准按照一个总体设计进行施工,经济上实行统一核算,行政上具有独立组织形式,实行统一管理的工程基本建设单位。
它有一个或若干个具有内在联系的工程所组成。
2.0.2 单位工程。
具有独立的设计文件,竣工后可以独立发挥生产能力或工程效益的工程,并构成建设工程项目的组成部分。
2.0.3 分部工程。
单位工程中可以独立组织施工的工程。
2.0.4 火电施工质量。
反映火电建设工程满足相关标准规定或合同约定的要求,包括其在安全、使用功能及其在耐久性能、环境保护等方面所有明显和隐含性能的特性总和。
2.0.5 验收。
建筑安装工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同对检验批、分项、分部、单位工程的质量进行抽样复检,根据相关标准以书面形式对工程质量达到合格与否做出确认。
2.0.6 检验。
对检验项目中的性能进行测量、检查试验等,并将结果与标准规定要求进行比较,以确定每项性能是否合格所进行的活动。
2.0.7 观感质量。
通过观察和必要的测量所反映的工程外在质量。
2.0.8 抽样检验。
按照规定的抽样方案,随机地从进场的材料、构配件、设备或建筑工程检验项目中,按检验批抽取一定数量的样本所进行的检验。
2.0.9 竣工移交资料。
施工单位在施工过程中直接形成的,对工程建成后具有归档保存和使用价值,按照国家法规在工程竣工后应向建设单位移交的技术文件材料。
2.0.10 案卷。
由互有联系的若干文件组成的档案保管单位。
2.0.11 立卷。
按照一定的原则和方法,将有保存价值的文件分门别类、整理成案卷,亦称组卷。
2.0.12 归档。
文件形成单位完成其工作任务后,将形成的文件整理立卷,按规定移交档案管理机构。
3 竣工技术资料编制原则与编制分工3.0.1 竣工技术资料的编制应遵守的三项原则。
①编制工作与基建工程实行三同步,即在项目开始、项目进行中、项目交工验收做到竣工资料管理、编制、验收与工程同步进行;②实行以单位工程为单位(有的专业以分部工程为单位)、哪个工程处施工就由哪个工程处编制的原则(单位工程个数以原国家电力公司颁发的《火电施工质量检验评定标准》对单位工程的划分为标准);③文件内容齐全完整、准确、版面清晰、字迹清楚,组成材料应为原件(至少2套原件)。
3.0.2 编制过程的分工。
工程处为项目的施工部门,也是竣工资料的编制部门。
工程处应建立起施工安装数据库,在项目的施工过程中同步填写各项施工及质量记录,办理各项签证,积累整理好各项资料,直到单位工程竣工,接受项目及竣工资料的验收。
项目部工程部负责建筑、安装(包括锅炉、汽机、电气、热控各专业)竣工资料的验收和审核,检测中心负责焊接热处理及金属监督专业竣工资料的验收及审核。
项目部物资部门负责原材料合格证及进场材料试验报告的保存与发放。
项目部文件中心负责所有竣工资料的验收和质量审核,组织编辑和正式出版(应以打印或印刷为主)、组卷、装订,并加装工程照片,送交项目总工审批,再送监理及建设单位审查,最后在工程部支持下,由文件中心向建设单位移交。
4 竣工技术资料卷册划分和单位工程卷的内容结构4.1 竣工技术资料专业卷册范围划分4.1.1 火电施工的竣工技术资料分为9卷(专业卷)。
专业卷册范围就是按专业划分的归档范围,国家档案局、国家计委颁发的《基本建设项目档案资料管理暂行规定》中,基本建设项目文件材料归档范围,把施工文件划分为土建施工文件、设备及管线安装施工文件和电气、仪表安装施工文件三部分。
根据这种划分模式,部颁火力发电企业档案分类表,把基本建设施工文件划分为:土建水工施工文件、燃机炉化设备及管线安装施工文件、电气热工仪表安装施工文件三大部分。
由于电力施工专业多、技术性强,单位工程个数多,施工过程遵守的国标及行业规程、规范较多,施工文件的划分基本上是按专业(也是施工队伍的机构及专业)划分为专业“卷”。
据此,将火电施工的竣工资料分为以下9卷(专业卷):第一卷土建水工施工文件第二卷锅炉、输煤、除灰设备及管线施工文件第三卷汽轮发电机组、管道和供水设备施工文件第四卷电气设备安装施工文件第五卷热工仪表及控制装置安装施工文件第六卷焊接热处理及金属监督施工文件第七卷质量监督检查文件与工程监理文件第八卷机组整套启动试运行、启动及竣工验收文件第九卷机组达标投产、回访、创优文件以上9个专业卷中,第一~六卷为火电施工单位竣工移交资料的范围,称为移交资料。
第七卷与第八卷为质量监督单位、监理单位和调试单位移交资料范围,对火电施工单位是属非移交资料。
第九卷为工程移交试生产以后由火电施工单位的工程部主持业务范围内形成和积累的资料,由工程部负责收集整理,向档案中心移交归档。
4.1.2 专业卷以下的单位工程册。
每“卷”以下,以单位工程(有的专业以分部工程)为单位划分为册,一个单位工程一册(个别单位工程可能多册),册的排列是以专业卷内单位工程的个数顺序排列。
专业“卷”的设置,是便于对竣工资料进行“直观”管理,增强卷册的系统性。
“第×卷第×册”只在档案案卷封面案卷题名前标识。
4.2单位工程竣工技术资料的内容结构及专业分类编号4.2.1 单位工程竣工技术资料的内容。
火电建设项目的单位工程,包括了土建、锅炉、汽机、管道、化学、电气、热控、焊接等不同专业,施工过程形成的文件材料各异,但都有共同的规律性,其表现就是归档内容的项目数据名称基本相同。
根据GB/T50326—2001《建设工程项目管理规范》项目竣工验收阶段竣工资料内容包括工程施工技术资料、工程质量保证资料、工程检验评定资料、竣工图、其他应交资料的规定,结合电力建设不同专业施工的实际,火电施工单位竣工技术资料的内容现规定为每种专业均为5部分,即:工程施工管理资料、工程施工技术记录、工程质量保证资料、工程质量验收及评定资料、工程声像资料。
4.2.1.1 工程施工管理资料。
是施工阶段各方责任主体对施工过程采取组织、技术、质量措施进行管理,实施过程控制,记录施工过程中组织、管理、监督实体形成情况资料文件的统称,主要包括工程概述、主要施工方案、图纸会审、设计变更、技术交底、工程重大问题的处理文件等。
4.2.1.2 工程施工技术记录。
是施工人员按照《电力建设施工及验收技术规范》的内容规定,对施工工艺主要过程、技术要求、操作要领、技术测量、施工或安装后的效果等所做的现场记录和签证的统称。
4.2.1.3 工程质量保证资料。
工程质量保证资料包括原材料、构配件、器具及设备等的质量证明和进场材料的试验报告,各项施工检测资料,隐蔽工程验收记录,质量事故处理记录等,这些资料全面反映施工全过程中质量的保证和控制情况。
4.2.1.4 工程质量验收及评定资料。
是施工阶段各责任主体,对工程施工各阶段工序质量进行确认验收并签署验收意见和评定质量等级形成资料文件的统称。
主要包括分项、分部、单位工程实体观感验收等内容。
4.2.1.5 工程声像资料。
工程声像最直观地反映了工程施工中的施工过程、主要工序的施工特点、竣工后的整体外貌,从侧面反映了工程质量及其外观。
本规程竣工技术资料的组卷内容,仅涉及部分主要工程照片。
4.2.2 专业分类及编号。
4.2.2.1 火电施工企业的6大类专业。
竣工技术资料9个专业卷中的前6大类专业,基本代表了施工单位专业工程施工的组织机构(工程处)现状,据此把施工专业划分为“土建水工施工”、“锅炉、输煤、除灰设备安装”、“汽机、管道、供水设备安装”、“电气设备安装”、“仪表和热控装置安装”、“焊接、热处理及检测施工”6大类,这是为了适应竣工技术资料的管理而进行的分类。
4.2.2.2 火电施工6大类专业代号按表1确认。
表1 火电施工6大类专业代号4.2.2.3 施工管理资料、施工技术记录、质量保证资料的编号原则及填写要求。
(1)竣工技术资料的编号栏位于各表的右上角。
(2)一般情况下,编号由三部分组成,即专业工程代号、资料组列顺序号和同类资料顺序号组成,各部分之间用横线隔开。
如: T 001—001①②③①为专业工程代号,按表1中选用。
②为资料组列顺序号。
③为相同表格、相同项目、按时间顺序自然形成的先后顺序号。
(3)竣工技术资料专用表格,均随工程施工过程,按时间顺序,用阿拉伯数字从001开始连续标注。
(4)对同一张表格(如隐蔽验收记录等)涉及到多个分部(分项)工程时,应根据各自分部(分项)工程的不同,依各个检查项目分别自001开始连续标注(依时间顺序)。
