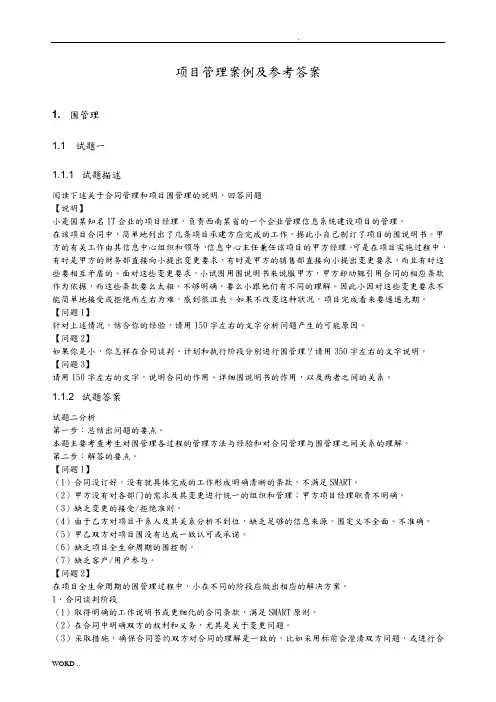

项目管理参考试题及答案(案例分析部分)(5篇)第一篇:项目管理参考试题及答案(案例分析部分)业主该不该出面与质监站作进一步沟通【案例正文】近期正在做扩产项目需要盖大厂房。
总包单位单位不属于本省企业,但是已经办理了相关入省进市手续,在打桩的时候,质监站要求检测管桩,用回弹仪检测说不合格(实际上所用的回弹仪最大测试范围只到C60,而管桩是C80强度,并且它检测的是已经打入地下的管桩明显不符合相关规定),由此下达了停工令。
后几经交涉,又提出管桩需要做钻芯试验,要求送到指定中心检测,结果按其要求送检合格后还提出原先的检测不符合要求,要求第二次送检。
打桩分包单位现在也比较强硬说不再伺候质监站,如果说管桩不合格,那么近期XX市开工的项目都得停工,因为都用的是同一厂家的,最后只能总包单位协调。
这样看来,基本可以肯定不是技术问题而是关系问题,可能总包方或打桩分包方在与质监站关系处理上出现了一定问题,这种事情一般是应该由总包出面。
但作为业主一方,该项目工期非常紧张,是否需要介入拉动资源?如果介入,有没有不良影响?如何介入?【相关分析】首先,可以肯定的是业主一定要尽快介入。
根据有关规定,项目应该是业主负责制,不管什么情况发生,最终是项目业主埋单。
第二,项目的报监应该是项目业主负责的,总承包单位、分包单位、检测部门、质监站等单位只是围绕大厂房项目利益关系人,依据管理原则,业主应该介入。
作为项目业主,首先应该调查施工单位的工程材料质量,如果材料真的存在质量问题,那么业主就应该毫不客气的要求施工单位进行整改,当然可能抽检到的存在质量问题,而其他的没有质量问题。
如果材料质量没有问题,也许是施工单位、也许是项目业主在某些方面关系没有处理好。
业主应该深入了解在什么方面、哪个环节出了什么样的问题,针对问题的实际情况,有目标、有方法的进行协调解决。
谁该为项目失败负主要责任【案例正文】小王被任命管理一个重要的软件项目,项目组有3个成员。
一、【背景】中国人民解放军某空军部队,拟在与蒙古接壤的二连浩特市建设一雷达生产厂,经国家有关部门批准后,开始对本项目筹集资金和施工图设计,该项目资金由自筹资金和银行贷款两部分组成,自筹资金已全部到位,银行贷款预计在2004年7月30日到位,2004年3月18日设计单位完成了初步设计图纸,12日进入施工图纸设计阶段,预计5月8日完成施工图纸设计,该空军部队考虑到该项目要在年底前竣工。
遂决定于3月19日进行施工招标。
施工招标采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。
【问题】1建设工程施工招标的必备条件有哪些?2本项目在上述条件下是否可以进行工程施工招标,为什么?3在何种情况下,经批准可以采取邀请招标方式进行招标?4招标人在招标过程中的不妥之处有哪些?并说明理由。
答案:1、建设工程施工招标的必备条件有:(1)招标人已经依法成立;(2)初步设计及概算应当履行审批手续的,已经批准;(3)招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准;(4)有相应资金或资金来源已经落实;(5)有招标所需的设计图纸及技术资料。
2、本项目在上述条件下不可以进行工程施工招标。
因为该项目还不具备施工招标的必备条件。
3、有下列情形之一的,经批准可以进行邀请招标:(1)项目技术复杂或有特殊要求,只有少量几家潜在投标人可供选择的;(2)受自然地域环境限制的;(3)涉及国家安全、国家秘密或者抢险救灾,适宜招标但不宜公开招标的;(4)拟公开招标的费用与项目的价值相比,不值得的;(5)法律、法规规定不宜公开招标的。
4、招标人在招标过程中的不妥之处和理由是:(1)不妥之处:招标人于2004年3月19日进行施工招标。
理由:该项目建设奖金没有全部落实,不具备施工招标所需的设计图纸。
(2)不妥之处:招标人向两家施工单位发出了投标邀请书。
理由:《招标投标法》规定,进行邀请招标时,必须向不少于3家的投标人发出投标邀请书。
1.小李是一个称职的项目经理吗?2.他们应该如何启动筹集所需资金的项目?3.造纸厂污水净化与综合利用的可行性报告完整吗?4.游泳池建造项目能获利吗?5.怎样进行生产线扩建项目计划的编制?6.项目经理面临的困难有哪些?7.A公司的项目应如何终止?8.伟业公司的公路大桥建设项目为何延迟?9.A自行车制造公司产品滞销原因何在?10.摩托罗拉的内部激励有效吗?11.如何进行新建数码产品制造流程的成本估算?12.维拉扎诺大桥项目沟通实例13.A企业资源优化项目为何不能按时完成?14.TCL成功的关键之一就是对项目研发成本的控制15.如何制定新型打印机产品项目的进度计划?16.天行公司的网站项目小李是一个称职的项目经理吗?1、属于矩阵式组织结构,因为从“该公司拥有很多项目经理,他们全都向总经理负责,项目团队成员既要受职能部门经理领导,也要受项目经理领导”这句话可以看出,项目团队成员隶属于项目经理和职能经理领导,这是矩阵式组织的典型特征。
2、不合适。
3、小李是一个不称职项目经理。
因为一个称职的项目经理首先必须具备一定知识素质和品格素质,其中知识素质包括专业技术知识的深度、综合知识的广度和管理知识水平等,品格素质包括性格素质、道德素质;其次一个称职的项目经理还必须具备一些能力,包括领导能力、人际交往能力、人员开发能力、处理问题能力以及建设项目团队的能力等。
案例中的情形反映了小李至少在以下四个方面存在不足:(1)小李的知识广度不够。
一个称职的项目经理不仅要具备一定的专业知识,也要精通经济、法律、数学、计算机等多门学科。
案例中小李虽然具有很高的专业技术水平,但在其他知识方面却很欠缺;(2)小李缺乏良好的性格品质。
小李不但不考虑小王的建议,反而讥笑他,待人不真诚、不热情;(3)小李缺乏人际交往能力或沟通能力,案例中小李和小王的沟通无疑是失败的;(4)小李缺乏解决问题的能力。
他们应该如何启动筹集所需资金的项目?答:应该按照如下步骤启动:(1)任命项目经理,组建项目团队。
第1篇一、背景某房地产开发公司计划在市区中心地带开发一座综合性商业综合体项目,项目总投资约10亿元。
该项目包括地下车库、商业裙楼和写字楼三部分,总建筑面积约20万平方米。
项目预计建设周期为30个月。
为确保项目顺利进行,房地产开发公司决定采用项目管理的方式进行施工管理。
二、项目组织架构1. 项目经理部:负责项目的整体管理,包括进度、成本、质量、安全等方面。
2. 技术部:负责项目的施工技术管理和质量控制。
3. 质量安全部:负责项目的质量管理和安全监督。
4. 采购部:负责项目的材料、设备采购。
5. 财务部:负责项目的资金管理和成本控制。
6. 人力资源部:负责项目的人力资源配置。
三、项目管理实施1. 项目进度管理(1)编制施工进度计划:项目经理部根据设计图纸、施工方案和施工资源,编制详细的施工进度计划,明确各阶段的施工内容和时间节点。
(2)实施进度控制:项目经理部通过现场巡查、进度报告、进度会议等方式,对施工进度进行实时监控,确保施工进度按计划进行。
(3)进度调整:在施工过程中,如遇到特殊情况导致进度延误,项目经理部应立即采取措施进行调整,确保项目整体进度不受影响。
2. 项目成本管理(1)编制成本预算:项目经理部根据设计图纸、施工方案和施工资源,编制详细的成本预算,包括直接成本和间接成本。
(2)成本控制:项目经理部通过现场巡查、成本报告、成本分析等方式,对成本进行实时监控,确保成本控制在预算范围内。
(3)成本调整:在施工过程中,如遇到特殊情况导致成本超支,项目经理部应立即采取措施进行调整,确保项目整体成本不受影响。
3. 项目质量管理(1)编制质量计划:项目经理部根据设计图纸、施工方案和质量标准,编制详细的质量计划,明确各阶段的施工质量和验收标准。
(2)质量检查:项目经理部通过现场巡查、质量报告、质量分析等方式,对施工质量进行实时监控,确保施工质量达到设计要求。
(3)质量问题处理:在施工过程中,如发现质量问题,项目经理部应立即采取措施进行处理,确保项目整体质量不受影响。
2024年信息系统项目管理师真题答案(综合+案例+论文)一、综合知识部分【题目一】以下哪项不是项目质量管理的关键过程?A. 质量规划B. 质量保证C. 质量控制D. 质量改进答案:D解析:项目质量管理包括质量规划、质量保证和质量控制三个关键过程。
质量改进虽然在项目管理中也很重要,但不属于项目质量管理的关键过程。
【题目二】以下哪个工具和技术不是用于项目进度计划的制定?A. 活动清单B. 里程碑图C. 工作分解结构D. 项目进度网络图答案:C解析:项目进度计划的制定需要使用活动清单、里程碑图和项目进度网络图等工具和技术。
工作分解结构(WBS)主要用于项目范围管理,不属于项目进度计划的制定工具。
【题目三】以下哪个不是项目风险管理的关键过程?A. 风险识别B. 风险分析C. 风险应对D. 风险监控答案:B解析:项目风险管理包括风险识别、风险分析、风险应对和风险监控四个关键过程。
风险分析虽然重要,但不是项目风险管理的关键过程。
二、案例分析部分【案例一】某公司承担了一个大型信息系统项目,项目周期为6个月。
在项目实施过程中,项目经理发现项目进度滞后,为了赶进度,项目经理决定增加项目团队成员。
以下哪个选项是正确的?A. 增加团队成员可以解决进度滞后问题B. 增加团队成员可能导致项目成本增加C. 增加团队成员可以提高项目质量D. 增加团队成员可以缩短项目周期答案:B解析:增加团队成员可能导致项目成本增加,因为需要为新增团队成员支付工资、培训等费用。
同时,增加团队成员也可能带来沟通和协调上的困难,不一定能解决进度滞后问题。
【案例二】某公司在项目实施过程中,发现项目预算超支。
以下哪个措施是有效的?A. 削减项目范围B. 增加项目预算C. 延长项目周期D. 优化项目进度计划答案:A解析:削减项目范围可以有效控制项目预算,因为项目范围与项目成本成正比。
其他选项可能对项目产生负面影响,如增加项目预算可能导致成本进一步增加,延长项目周期可能影响项目进度,优化项目进度计划可能无法直接解决预算超支问题。
第1篇一、项目背景某大型住宅小区建设项目位于我国某一线城市,占地约200亩,总建筑面积约100万平方米,包括住宅、商业、配套公建等。
该项目总投资约50亿元,建设周期为3年。
业主方为某知名房地产开发公司,设计单位为某知名设计院,施工单位为某大型建筑企业。
本案例将围绕该项目的管理过程,分析工程项目管理的各个方面。
二、项目目标1. 完成项目投资目标:确保项目总投资不超过50亿元。
2. 完成项目进度目标:确保项目在3年内完工。
3. 完成项目质量目标:确保工程质量达到国家标准。
4. 完成项目安全目标:确保施工现场及施工人员安全。
5. 完成项目环保目标:确保施工现场及施工过程中不造成环境污染。
三、项目组织结构1. 业主方:负责项目整体规划、投资决策、资金筹措、合同管理、协调各方关系等。
2. 设计单位:负责项目设计、设计变更、技术支持等。
3. 施工单位:负责项目施工、材料采购、设备安装、施工安全等。
4. 监理单位:负责项目施工过程监督、质量控制、进度控制、合同管理、协调各方关系等。
5. 供应商:负责提供项目所需材料、设备等。
四、项目实施过程1. 项目前期准备(1)项目可行性研究:对项目进行市场调研、经济效益分析、风险分析等,确保项目具有可行性。
(2)项目立项:根据可行性研究报告,向政府部门申请项目立项。
(3)项目招投标:按照国家相关规定,进行项目招投标工作,选择合适的施工单位、设计单位、监理单位等。
2. 项目设计阶段(1)设计单位根据业主方要求,进行项目设计工作。
(2)设计变更:在项目实施过程中,根据实际情况对设计进行变更。
3. 项目施工阶段(1)施工单位根据设计图纸,进行施工准备。
(2)施工进度控制:监理单位对施工进度进行监督,确保项目按期完工。
(3)施工质量控制:监理单位对施工质量进行监督,确保工程质量达到国家标准。
(4)施工安全控制:施工单位落实安全生产责任制,确保施工现场及施工人员安全。
(5)施工环保控制:施工单位采取有效措施,确保施工现场及施工过程中不造成环境污染。
招投标管理案例(一)背景:某办公楼的招标人于 2003年 10月 11日向具备承担该项目能力的 A、B、C、D、E 5家投标单位发出投标邀请书,其中说明,10月17~18日9时~16时在该招标人总工程师室领取招标文件,11月8日14时为投标截止时间。
该5家投标单位均接受邀请,并按规定时间提交了投标文件。
但投标单位A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。
由于投标单位A已撤回投标文件,故招标人宣布有B、C、D、E4家投标单位投标,并宣读该4家投标单位的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。
在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。
作为评标委员的招标人代表希望投标单位B再适当考虑一下降低报价的可能性。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定投标单位B为中标人.由于投标单位B为外地企业,招标人于11月10日将中标通知书以挂号方式寄出,投标单位B于11月14日收到中标通知书.由于从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从11月16日至12月11目招标人又与投标单位B就合同价格进行了多次谈判,结果投标单位B将价格降到略低于投标单位C的报价水平,最终双方于12月12日签订了书面合同.问题:1.本次招标属于哪种形式?2.从所介绍的背景资料来看,在该项目的招标投标程序中在哪些方面不符合《招标投标法》的有关规定?请逐一说明。
答案:(一)1.邀请招标。
