建筑工程概预算实例1. 建筑工程概预算实例(土建工程)
1.1 土地平整与场地治理
- 地基处理:10,000元
- 场地平整:15,000元
- 场地绿化:5,000元
1.2 基础设施建设
- 建筑物基础:40,000元
- 下水道与排水系统:20,000元
- 道路与人行道:10,000元
1.3 主体结构建设
- 楼板与梁柱:60,000元
- 钢结构框架:80,000元
1.4 建筑物外部建设
- 外墙装饰:30,000元
- 门窗安装:20,000元
1.5 室内装修与设备安装
- 内墙装饰:50,000元
- 地面铺装:30,000元
- 管道与电气设备安装:40,000元
- 空调与供暖系统:60,000元
1.6 附属设施与配套工程
- 电梯安装:50,000元
- 消防系统:30,000元
- 照明与电力系统:40,000元
1.7 管理费用
- 工程管理人员工资:20,000元
- 办公室租金与水电费:5,000元
总预算:695,000元
注意:以上预算仅为概述,实际预算需要根据具体工程要求进行调整和改动。
建筑工程造价实例1. 地基工程造价实例在某个建筑项目中,地基工程是其中的一项重要工程。
其主要包括地基处理、土方开挖与回填以及基础浇筑等工作。
具体的造价实例如下:- 地基处理:在该项目中,地基处理采用了深层碎石加固的方法。
经过勘探和分析,确定了需要进行地基处理的区域,并进行了相应的地基处理工作。
根据工程量和材料费用等因素,地基处理的造价为50万元。
- 土方开挖与回填:在该项目中,土方开挖与回填工作主要包括挖土、运输和填土等过程。
根据施工图纸,确定了土方开挖和回填的范围,并进行相应的施工。
根据土方开挖量和填土量等因素,土方开挖与回填的造价为80万元。
- 基础浇筑:在该项目中,基础浇筑是地基工程的最后一步。
根据设计要求,确定了基础的形式和尺寸,并进行了浇筑工作。
考虑到混凝土的配制、施工设备和人工等因素,基础浇筑的造价为100万元。
2. 结构工程造价实例结构工程是建筑工程中的一个关键环节,它直接影响到建筑物的稳定性和安全性。
下面是一个结构工程造价的实例:- 钢筋混凝土框架工程:在某个多层建筑项目中,采用了钢筋混凝土结构。
根据设计要求和结构图纸,进行了钢筋的制作和预埋、模板的搭设以及混凝土的浇筑等工作。
考虑到材料、人工和设备等因素,钢筋混凝土框架工程的造价为120万元。
3. 室内装修工程造价实例室内装修工程是建筑工程的最后一个环节,它直接影响到建筑物的使用功能和美观度。
以下是一个室内装修工程造价的实例:- 地面铺装:在某个办公楼项目中,地面铺装采用了地砖铺设。
根据设计要求和平面图纸,进行了地面的找平处理和地砖的铺设工作。
考虑到材料费用、人工费用和设备费用等因素,地面铺装的造价为30万元。
- 墙面装修:在该项目中,墙面装修采用了墙面涂料和墙纸的方式。
根据设计要求和墙面尺寸,进行了墙面的处理、涂料的涂刷和墙纸的贴装等工作。
考虑到材料费用和人工费用等因素,墙面装修的造价为50万元。
- 天花板装修:在该项目中,天花板装修采用了吊顶和灯具的方式。

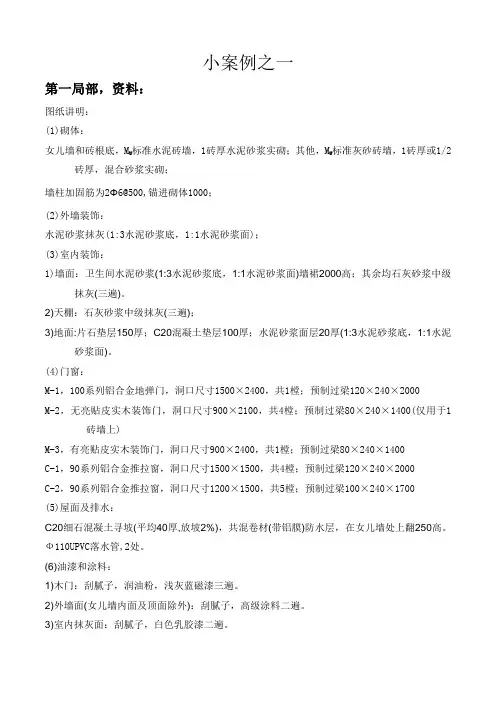

小案例之一第一局部,资料:图纸讲明:(1)砌体:女儿墙和砖根底,MU 标准水泥砖墙,1砖厚水泥砂浆实砌;其他,MU标准灰砂砖墙,1砖厚或1/2砖厚,混合砂浆实砌;墙柱加固筋为2Φ6@500,锚进砌体1000;(2)外墙装饰:水泥砂浆抹灰(1:3水泥砂浆底,1:1水泥砂浆面);(3)室内装饰:1)墙面:卫生间水泥砂浆(1:3水泥砂浆底,1:1水泥砂浆面)墙裙2000高;其余均石灰砂浆中级抹灰(三遍)。
2)天棚:石灰砂浆中级抹灰(三遍);3)地面:片石垫层150厚;C20混凝土垫层100厚;水泥砂浆面层20厚(1:3水泥砂浆底,1:1水泥砂浆面)。
(4)门窗:M-1,100系列铝合金地弹门,洞口尺寸1500×2400,共1樘;预制过梁120×240×2000M-2,无亮贴皮实木装饰门,洞口尺寸900×2100,共4樘;预制过梁80×240×1400(仅用于1砖墙上)M-3,有亮贴皮实木装饰门,洞口尺寸900×2400,共1樘;预制过梁80×240×1400C-1,90系列铝合金推拉窗,洞口尺寸1500×1500,共4樘;预制过梁120×240×2000C-2,90系列铝合金推拉窗,洞口尺寸1200×1500,共5樘;预制过梁100×240×1700(5)屋面及排水:C20细石混凝土寻坡(平均40厚,放坡2%),共混卷材(带铝膜)防水层,在女儿墙处上翻250高。
Ф110UPVC落水管,2处。
(6)油漆和涂料:1)木门:刮腻子,润油粉,浅灰蓝磁漆三遍。
2)外墙面(女儿墙内面及顶面除外):刮腻子,高级涂料二遍。
3)室内抹灰面:刮腻子,白色乳胶漆二遍。
要求:编制一份工程量清单第二局部,计算工程量一、计算根底和土方工程量〔见第七讲PPT〕二、计算混凝土及钢筋混凝土工程量〔见第八讲PPT〕三、计算门窗、砌体、墙柱面工程量〔见第九讲PPT〕解:第一步,统计数据(1)统计墙长和高(分层、格外内及不同厚度分不统计)外墙(1砖厚)中心线长=(12+6)×2=36m;内墙(1砖厚)净长线长=(6-0.24)×2=11.52m;半砖墙净长线长=(4-0.24)×2=7.52m;层高=3.5m;女儿墙中心线长==(12+6)×2=36m;女儿墙高=0.5m(2)在建施图平面图中标出墙内混凝土柱(3)统计门、窗、洞(分层、格外内及不同墙厚中的门窗分不统计)外墙(1砖厚)上的门、窗、洞:M-1,1樘;M-3,1樘;C-1,4樘;C-2,5樘;内墙(1砖厚)上的门、窗、洞:M-2,2樘;半砖墙上的门、窗、洞:M-2,2樘;第二步,依据门窗洞的数据(1)计算各墙体扣洞的面积(2)计算门窗工程量(3)计算预制过梁的工程量(能够按根或m3计算)(4)门窗洞侧面油漆或涂料工程量(1)计算各墙体扣洞的面积外墙(1砖厚)上扣洞面积合计:××1=3.6m2××××4=9m2××5=9m2合计:23.76m2内墙(1砖厚)上的门、窗、洞:××2=3.78m2半砖墙上的门、窗、洞:××2=3.78m2(2)计算门窗工程量×2.385,共1樘M-2,无亮贴皮实木装饰门×2.085,共4樘;M-3,有亮贴皮实木装饰门×2.385,共1樘;×1.47,共4樘;×1.47,共5樘;(3)计算预制过梁的体积(m3)1砖墙上的预制过梁的工程量:××2××××2=0.054×××××2××××合计:0.57(m3)第三步,计算各种墙体的面积(1)外墙(1砖厚)的面积:长×高-洞S(外)=36×3.5-23.76=102.22(m2)(2)内墙(1砖厚)的面积:长×高-洞S(内)=11.52×3.5-3.78=36.54(m2)(3)半砖墙面积:长×高-洞S(半)=7.52×3.5-3.78=22.54(m2)(4)女儿墙面积S(女)=36×0.5=18(m2)第四步,计算砌体工程量〔在建施平面图上标出减混凝土柱和混凝土梁,计算砌体时,要按图扣减混凝土柱和混凝土梁〕(1)女儿墙,UM7.5标准水泥砖墙,1砖厚,M5.0水泥砂浆实砌;V=18××××8×××8)=4.32-0.384-0.63=3.31(m3)(2)1砖墙,UM7.5标准灰砂砖墙,M5.0混合砂浆实砌;V=(102.22+36.54)×0.24×××)]×××4}-梁{(4-0.4)×6××0.24+(6-0.4)×4××0.24}=33.302-2.957-5.549-0.57=24.23(m3)(3)半砖墙,UM7.5标准灰砂砖墙,M5.0混合砂浆实砌;×0.115-梁7.52××0.115=2.592-0.303=2.29(m3)第五步,计算抹灰工程量(1)外墙抹灰,水泥砂浆抹灰(1:3水泥砂浆底,1:1水泥砂浆面)S=(外墙)102.22+(女儿墙)18+砖基36×××4+柱侧面(0.2-0.12)×2××8=148.30(m2)(2)卫生间水泥砂浆(1:3水泥砂浆底,1:1水泥砂浆面)墙裙2000高S=[(2.06-0.12+4-0.24)×2-0.9]×2-(1.5+1.2)×1=18.30(m2)(3)内墙抹灰,石灰砂浆中级抹灰(三遍)S=102.22+(36.54+22.54)×2——面积错误,抹灰到板底×4××4××4×3.5)=220.38-3.36-4.97-18.30=193.75(m2)(4)女儿墙内面及压顶,水泥砂浆抹灰(1:3水泥砂浆底,1:1水泥砂浆面)×4××2××4+顶面[36×0.24+(0.4-0.24)××8]=18-0.48+0.32+8.95=26.79(m2)四、计算屋面、楼地面、天棚工程量〔见第十讲PPT〕第三局部,工程量清单的编制表-01分局部项工程量清单与计价表工程名称:×××工程标段:第页共页工程名称:×××工程标段:第页共页某房屋工程工程工程量清单总讲明表-08分局部项工程量清单与计价表工程名称:×××工程标段:第页共页表-08分局部项工程量清单与计价表工程名称:×××工程标段:第页共页表-08分局部项工程量清单与计价表工程名称:×××工程标段:第页共页表-08分局部项工程量清单与计价表工程名称:×××工程标段:第页共页表-08分局部项工程量清单与计价表工程名称:×××工程标段:第页共页表-08分局部项工程量清单与计价表工程名称:×××工程标段:第页共页表-08分局部项工程量清单与计价表工程名称:×××工程标段:第页共页表-08分局部项工程量清单与计价表工程名称:×××工程标段:第页共页表-08分局部项工程量清单与计价表工程名称:×××工程标段:第页共页表-08措施工程清单与计价表〔一〕工程名称:×××工程标段:第1页共1页表-10措施工程清单与计价表〔二〕工程名称:×××工程标段:第1页共1页表-11其他工程清单与计价表工程名称:×××工程标段:第页共页注:材料暂估单价进进清单工程综合单价,此处不汇总。
造价工程案例某公司新建厂房建筑工程的造价实测分析报告项目概况:某公司计划新建一座厂房,用于扩大生产规模。
厂房建筑面积为2000平方米,建筑高度为10米,采用钢混结构,地上三层,地下一层,为标准厂房设计。
造价工程案例:一、建筑工程造价:1. 土建工程:根据设计方案,该厂房地基采用300mm厚度的混凝土浇筑,所需混凝土量为300m³,按照每立方米混凝土成本200元,算得土建工程成本为60,000元。
2. 钢结构工程:厂房的框架结构采用钢材,首层柱子采用400mm × 400mm的角钢,每根柱子高度为8米,地上用16根、地下用8根,共计24根柱子。
柱子的成本为每根400元,算得柱子总成本为9,600元。
厂房的楼板及梁采用槽钢和钢筋混凝土相结合的形式,首层楼板采用100mm厚度的钢筋混凝土。
楼板及梁的成本为每平方米400元,算得楼板及梁总成本为800,000元。
二、电气工程造价:1. 电力设备:根据厂房的需求,该项目需要安装三台200千瓦的变压器及其设备,每台变压器的成本为20,000元,共计60,000元。
2. 照明系统:厂房内部的照明系统需要安装灯具50盏,每盏灯具的成本为200元,算得照明系统总成本为10,000元。
三、给排水工程造价:1. 自来水系统:厂房内部需要安装自来水系统,并连接至公司的自来水管线,成本为20,000元。
2. 排水系统:厂房内部的排水系统需要安装排水管道及设备,成本为10,000元。
以上为该公司新建厂房建筑工程的一部分造价工程案例,共计952,600元。
当然,还有其他诸如室内装修工程、环保设备等需要考虑。
整体来看,该项目的建筑造价较为合理,符合预算要求。
第1篇一、项目背景某市某区某商业综合体项目,占地面积约为20,000平方米,总建筑面积约为80,000平方米,包括地下车库、商业区、办公区、酒店等。
该项目于2019年3月正式开工,2021年12月竣工。
本次造价实例分析主要针对该项目中的安装工程造价进行详细解析。
二、安装工程造价构成安装工程造价主要由以下几部分构成:1. 材料费:包括各种管道、阀门、电缆、电线、消防器材、空调设备、照明设备等。
2. 人工费:包括施工人员工资、福利、社会保险等。
3. 施工机具使用费:包括施工过程中使用的各种机械、设备、工具等。
4. 施工管理费:包括项目管理、协调、监督、检验等费用。
5. 其他费用:包括临时设施、运输、保险、税费等。
三、安装工程造价实例分析1. 材料费(1)管道及阀门:该项目管道总长度约为10,000米,主要包括消防管道、给排水管道、空调管道等。
管道及阀门费用约为200万元。
(2)电缆及电线:该项目电缆总长度约为8,000米,电线总长度约为5,000米。
电缆及电线费用约为150万元。
(3)消防器材:该项目消防器材主要包括灭火器、消防栓、喷淋系统等。
消防器材费用约为80万元。
(4)空调设备:该项目空调设备主要包括中央空调、新风系统等。
空调设备费用约为300万元。
(5)照明设备:该项目照明设备主要包括室内照明、室外照明、应急照明等。
照明设备费用约为100万元。
材料费总计:200 + 150 + 80 + 300 + 100 = 830万元。
2. 人工费该项目安装工程人工费主要包括施工人员工资、福利、社会保险等。
根据市场价格,施工人员工资约为30元/工日,福利及社会保险约为10元/工日。
安装工程总工日约为10,000工日。
人工费总计:10,000工日× (30 + 10)元/工日 = 400万元。
3. 施工机具使用费施工机具使用费主要包括各种机械、设备、工具的租赁费用。
根据市场价格,施工机具使用费约为50元/工日。
计划设计预算举例
任何一个规模的计划设计项目都需要制定详细的预算,预算可以帮助我们事先评估项目的成本,并做好充分的资金准备。
以下我们来看一个房屋装修设计项目的预算举例:
一、设计费用
1. 基础设计:包括房屋格局设计、配电规划等基础设计,预计需花费1万元。
2. 细部设计:包括各个房间的功能规划以及家具设施位置规划等,预计需花费2万元。
二、装修材料费用
1. 墙体材料:砖、瓷砖、灰浆等基础材料,预计5万元。
2. 地板材料:质量中等档次地板材料,预计2万元。
3. 家具设备:沙发、餐桌边柜等生活家具,预计5万元。
三、施工劳务费用
1. 基础工程:搭脚手架、砌墙体等基础工程,预计3万元。
2. 装修工程:安装电路、装修各种材料,预计8万元。
四、其他费用
装修盖头、验房费等,预计共计5万元。
总计:设计费3万元、材料费12万元、施工费11万元、其他费5万元,全方位预算约31万元。
实际消费可能会偏高一些,但这个预算给我们一个初步的参考。
以上就是一个房屋装修设计项目的预算举例,预算的制定可以为项目提供资金保障。
建筑工程预算案例一、工程概况。
老张在老家那块宅基地上打算盖个三层小楼,让一家人住得舒舒服服的。
这小楼呢,整体是个长方形,长12米,宽10米。
二、基础工程预算。
# (一)土方开挖。
1. 计算工程量。
按照常规,基础要挖个1米深,那土方开挖的体积就是长×宽×深,也就是12×10×1 = 120立方米。
2. 确定单价。
找了村里的施工队,他们说土方开挖一立方米算60元。
3. 费用计算。
那土方开挖这一项的费用就是120×60 = 7200元。
# (二)基础混凝土浇筑。
1. 计算工程量。
基础的混凝土浇筑呢,老张和施工队商量着做个条形基础,宽0.8米,高0.5米,围绕着小楼的周边。
那基础的周长就是(12 + 10)×2=44米。
基础混凝土的体积就是44×0.8×0.5 = 17.6立方米。
2. 确定单价。
混凝土浇筑一立方米算400元(包括混凝土材料和人工)。
3. 费用计算。
基础混凝土浇筑的费用就是17.6×400 = 7040元。
三、主体结构工程预算。
# (一)砖砌体工程。
1. 计算工程量。
每层楼的墙高3米,一层的外墙长度是(12 + 10)×2 = 44米,墙厚0.24米。
那一层外墙的体积就是44×3×0.24 = 31.68立方米。
每层还有内墙,假设内墙把每层分成4个房间,内墙总长度是10×3 = 30米(横向内墙)加上8×2 = 16米(纵向内墙),一共46米。
内墙体积就是46×3×0.24 = 33.12立方米。
三层楼的砖砌体总体积就是(31.68+33.12)×3 = 194.4立方米。
2. 确定单价。
砖砌体一立方米算300元(砖和人工费用)。
3. 费用计算。
砖砌体工程的费用就是194.4×300 = 58320元。
# (二)混凝土框架柱工程。
第1篇一、项目背景某市新建一座商业综合体项目,总建筑面积为10万平方米,包括地上5层、地下2层。
项目包括商业、办公、酒店和地下车库等功能区域。
为了确保项目顺利实施,我们需要对整个工程进行详细的概预算编制。
二、工程概况1. 地上建筑:包括商业、办公和酒店三个区域,总建筑面积为6.5万平方米。
2. 地下建筑:包括地下车库和设备用房,总建筑面积为3.5万平方米。
3. 主要结构:框架-剪力墙结构,抗震设防烈度为7度。
4. 工程造价:根据市场行情和项目特点,预计工程造价为5亿元。
三、概预算编制1. 工程量计算(1)地上建筑:主要包括土建工程、装饰装修工程、电气工程、给排水工程、暖通空调工程等。
(2)地下建筑:主要包括土建工程、装饰装修工程、电气工程、给排水工程、暖通空调工程、消防工程等。
2. 材料价格查询(1)根据市场行情,查询各类建筑材料、设备、安装工程等价格。
(2)结合项目特点,确定材料价格。
3. 人工费计算(1)根据工程特点和施工工艺,确定各类人工工种及工资标准。
(2)计算人工费。
4. 施工机械费计算(1)根据工程特点和施工工艺,确定各类施工机械及设备。
(2)计算施工机械费。
5. 管理费计算(1)根据工程特点和施工工艺,确定各类管理费用。
(2)计算管理费。
6. 利润及税金计算(1)根据国家相关政策,确定利润及税金。
(2)计算利润及税金。
四、概预算结果根据以上计算,本项目概预算如下:1. 地上建筑概预算:2.5亿元。
2. 地下建筑概预算:1.5亿元。
3. 工程总概预算:4亿元。
4. 利润及税金:5000万元。
5. 工程总概预算(含利润及税金):4.5亿元。
五、总结通过对本项目的工程施工概预算编制,我们可以明确项目投资规模、工程量、材料价格、人工费、施工机械费、管理费、利润及税金等关键指标。
这有助于项目管理者合理控制工程成本,确保项目顺利实施。
同时,为项目融资、招标、合同签订等环节提供有力支持。
第2篇一、项目背景某市某区一住宅小区项目,占地面积约10万平方米,总建筑面积约20万平方米,包含住宅、商业、地下车库等配套设施。
工程造价及工程预算方案设计案例一、项目背景该项目是一家房地产开发公司旗下的高档住宅小区,按照精装修标准进行设计和施工,项目总建筑面积为10万平方米,分为多栋高层住宅楼。
公司希望通过对工程造价及预算的合理控制,实现精装修项目的高质量、高效率的施工。
二、项目任务1.编制工程造价预算方案,包括项目总造价、资金计划、费用预测等内容;2.确定项目的工程预算,并进行预算控制;3.提出可行的节约成本、提高效率的建议;4.根据施工实际情况,及时对预算进行调整和优化。
三、工程造价预算方案设计1.项目造价预算编制根据项目设计图纸和相关技术要求,对项目的工程量进行详细核算,包括施工范围、施工工序、材料费、人工费、机械设备费、管理费等。
将相关数据录入造价软件,进行预算编制,实现项目总造价的计算。
2.资金计划编制结合公司的财务状况和资金来源,制定项目的资金计划,明确项目各阶段的资金需求与资金来源,确保项目资金的合理安排和使用。
3.费用预测根据项目的施工周期和进度计划,结合当地的施工成本水平,对项目的各项费用进行预测,包括材料费、人工费、机械设备费、管理费等,为项目的费用控制提供依据。
四、工程预算方案设计1.工程量清单编制根据项目的设计图纸和相关技术要求,对项目的工程量进行详细清单编制,将各项工程量细化到每一项施工工序,为项目的工程预算提供准确的基础数据。
2.项目进度计划根据项目的工程量清单和相关技术要求,制定项目的施工进度计划,明确项目各阶段的施工工序和时间节点。
结合项目的实际情况,对项目的进度进行合理优化,以提高施工效率和降低成本。
3.预算控制与优化根据项目的工程量清单、进度计划和造价预算编制的结果,进行预算控制与优化。
在施工过程中,对每一项费用进行严格控制,及时发现并解决产生的成本问题,确保项目的预算和成本的合理控制。
五、项目实施与优化在项目实施过程中,根据施工进度和实际情况,对项目的预算进行调整与优化。
及时发现并解决施工中产生的成本问题,确保项目的工程造价和预算控制符合项目的实际情况,实现项目的高质量、高效益的施工。
2023年工程造价典型案例一、住宅项目中的成本超支“小意外”话说有个小型住宅开发项目,在2023年刚开始的时候那可是风风火火地开工了。
开发商最初的预算做得那叫一个精细,就像大厨精心准备食材清单一样。
他们打算盖6栋6层的住宅,每平米预算造价大概是3000元。
这预算里包含了建筑材料、人工费用、机械租赁啥的。
一开始,基础工程进展得挺顺利,就像火车在笔直的铁轨上行驶。
可没想到,挖到地下的时候遇到了一些软土层。
这软土层就像个调皮的小怪兽,打乱了整个计划。
为了保证房子的稳固,不得不增加地基处理的工序。
打桩的深度要加深,还得用上特殊的加固材料。
这下好了,光地基这块儿,成本就比预算多了10%。
接着,在主体施工的时候,建材市场像是被施了魔法一样。
钢材价格像坐火箭似的往上窜,原因嘛,说是国际上铁矿石供应紧张。
原本每吨4000元的钢材,一下子涨到了4500元。
这可不得了,因为整个项目光钢材用量就上千吨,这一涨,建筑材料成本又超支了一大块。
人工方面也不省心。
原本预计的工人数量能够按照进度完成工作,但是中途好多工人被隔壁一个大项目高薪挖走了。
为了不耽误工期,施工方只能临时提高工资来吸引新的工人。
这人工费用又像吹气球一样膨胀起来。
到最后项目完工的时候,一核算,每平米造价竟然达到了3500元,比预算超支了500元。
开发商当时那个心塞啊,就像精心培育的花朵,结果被暴风雨摧残了。
二、商业综合体项目的造价控制妙方。
再看这个位于市中心的商业综合体项目,那可是2023年的一个明星项目。
这个项目规划了写字楼、商场、酒店等多功能区域,建筑面积达到了10万平方米,最初预算造价可是个天文数字,每平米高达8000元呢。
项目团队在一开始就深知造价控制的重要性,就像守护宝藏的巨龙一样谨慎。
他们首先在设计阶段就做了很多优化。
比如说,建筑的外立面设计,原本设计师想用大量的玻璃幕墙来打造现代化的外观,那看起来是很酷炫,可是造价高得吓人。
于是,经过多轮商讨,决定采用玻璃和铝板相结合的方式,既能保证外观的时尚感,又能大大降低成本。
