工程预算和造价实例_详细附图_计算方案!!!!!
- 格式:ppt
- 大小:739.00 KB
- 文档页数:107
桥梁工程预算实例
一、工程背景
该桥梁为X市河流横跨地质形势复杂的桥梁,占地面积400平方米,
全长8m,梁宽8.5m,双车道宽5.5m,桥下净高2.4m,两肩宽2m,设计
速度60km/h。
二、桥梁建设费用预算
1.工程设计费:(1)工程设计:50万元;(2)设计审查费:7万元;(3)设计修改费:4万元。
2.施工勘测费:工程勘测费:15万元;地质勘探费:10万元。
3.施工招标费:3万元。
4.施工监理费:50万元。
5.施工施工费用:(1)本体施工费:480万元;(2)辅助设施施工费:20万元;(3)施工机械材料费:30万元。
6.施工税费:16万元。
7.相关费用:(1)工程维护费:5万元;(2)拆迁费:4万元;(3)拆桥梁费:2万元;(4)节能环保费:3万元;(5)审计费用:3万元。
〖超全〗施工工程每平米造价及造价计算公式(附图)爱说:对于施工单位来说,一个项目造价员“合格”与“优秀”的分水岭在于“策划”。
施工单位的基层造价员,日常工作便是承担对外报量收款,对内成本结算等等基础工作。
没有定价权限,但有核量责任,没有结算拍板权限,但有按实调查、提供建议的职能。
要想跻身“优秀”行列,不了解具体工程造价怎么混迹建筑江湖!今天福利大放送,小伙伴们接招啦!文章略长,建议收藏后慢慢学习。
1、全现浇结构板式小高层住宅楼:包括建筑、装饰、采暖、给排水(冷水、热水、中水、排水、雨水)、消防、照明、动力、弱电、电梯、防雷接地等十个专业。
外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警、配电箱及多功能户门。
土方运距5公里以内。
每平米造价1442.17元,其中:建筑工程:803.59元;装饰工程:306.62元;电气工程:238.65元;管道工程:81.16元;通风工程:12.15元;2、全现浇结构住宅楼:包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。
含电梯、消防、通风设备,普通灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,普通洁具、喷洒头。
外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内。
每平米造价1850.98元,其中:建筑工程:1011.17元;电气工程:220.54元;管道工程:316.81元;通风工程:302.46元;3、全现浇结构板式住宅楼:包括建筑、装饰、给排水(含泵房)、通风、照明、动力、弱电、电梯、防雷接地等九个专业。
公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗。
含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20公里以内。

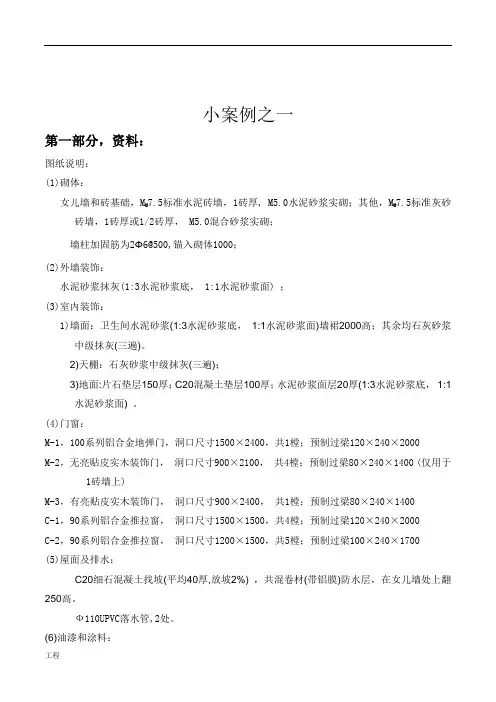

小案例之一第一部分,资料:图纸说明:(1)砌体:女儿墙和砖基础,MU 7.5标准水泥砖墙,1砖厚, M5.0水泥砂浆实砌;其他,MU7.5标准灰砂砖墙,1砖厚或1/2砖厚, M5.0混合砂浆实砌;墙柱加固筋为2Φ6@500,锚入砌体1000;(2)外墙装饰:水泥砂浆抹灰(1:3水泥砂浆底, 1:1水泥砂浆面) ;(3)室内装饰:1)墙面:卫生间水泥砂浆(1:3水泥砂浆底,1:1水泥砂浆面)墙裙2000高;其余均石灰砂浆中级抹灰(三遍)。
2)天棚:石灰砂浆中级抹灰(三遍);3)地面:片石垫层150厚;C20混凝土垫层100厚;水泥砂浆面层20厚(1:3水泥砂浆底,1:1水泥砂浆面) 。
(4)门窗:M-1,100系列铝合金地弹门,洞口尺寸1500×2400,共1樘;预制过梁120×240×2000M-2,无亮贴皮实木装饰门,洞口尺寸900×2100,共4樘;预制过梁80×240×1400 (仅用于1砖墙上) M-3,有亮贴皮实木装饰门,洞口尺寸900×2400,共1樘;预制过梁80×240×1400C-1,90系列铝合金推拉窗,洞口尺寸1500×1500,共4樘;预制过梁120×240×2000C-2,90系列铝合金推拉窗,洞口尺寸1200×1500,共5樘;预制过梁100×240×1700 (5)屋面及排水:C20细石混凝土找坡(平均40厚,放坡2%) ,共混卷材(带铝膜)防水层,在女儿墙处上翻250高。
Ф110UPVC落水管,2处。
1)木门:刮腻子,润油粉,浅灰蓝磁漆三遍。
2)外墙面(女儿墙内面及顶面除外):刮腻子,高级涂料二遍。
3)室内抹灰面:刮腻子,白色乳胶漆二遍。
要求:编制一份工程量清单第二部分,计算工程量一、计算基础和土方工程量(见第七讲PPT)解:第一步,统计:独立基础(按个统计):J1 ,共4个;J2 ,共4个;带型基础(按m计) :1-1基础底净长线长(12+6) ×2 -1.2×4(个)-1.6×4(个)= 24.8m 1-1垫层底净长线长24.8-0.2×8(段)= 23.2 m2-2基础底净长线长(6 -1.6) ×2(段)=8.8m2-2垫层底净长线长8.8-0.2×2 (段)=8.4 m第二步,计算土方工程量(回填土以后计算):1、平整场地(码:010*********) ,三类土S=12.24×6.24=76.38 (m2)2、挖独立基础土方J1(码:010*********) ,底1.4×1.4,挖土深=1.7 -0.5 = 1.2 m,三类土V=(1.4×1.4×1.2)×4=9.41(m3)3、挖独立基础土方J2(码:010*********) ,底1.8×1.8,挖土深=1.2m,三类土V=(1.8×1.8×1.2)×4=15.55 (m3)4、挖带型基础土方1-1(码:010*********) ,宽1.2m,挖土深=1.2m,长23.2 m,三类土V=1.2×1.2×23.2=33.41(m3)5、挖带型基础土方2—2(码:010*********) ,宽1.4m,挖土深=1.2m,长8.4 m,三类土V=1.4×1.2×8.4=14.11 (m3)第三步,计算混凝土基础工程量:1、C20独立基础,(码:010*********) ,C10垫层100厚①J1,共4个:V1={A×B×H+ [A×B+a×b+(A+a)×(B+b)] ×h/6}×4(个) = {1.2×1.2×0.6+[1.2×1.2+0.6×0.6+(1.2+0.6) ×(1.2+0.6) ]×0.2/6}×4(个) = 4.128 (m3)②J2,共4个:V2={A×B×H+ [A×B+a×b+(A+a)×(B+b)] ×h/6}×4(个) = {1.6×1.6×0.6+[1.6×1.6+0.6×0.6+(1.6+0.6) ×(1.6+0.6) ]×0.2/6} ×4 (个) =7.183 (m3)③汇总, V总= 4.128 + 7.183 =11.31 (m3)第三步,计算混凝土基础工程量:2、C20带型基础1-1(码:010*********) ,C10垫层100厚,①1-1,基础底宽1m,共24.8 mV1-1= 长度×截面面积+ T型搭接体积= 24.8×(1×0.4+0.3×0.4)+[(0.3×0.2)/2]×0.3×8 (个)+[(0.5×0.2)/2]×0.3×8 (个)=12.896+0.072+ 0.12 = 13.088 (m3)②2-2 ,基础底宽1.2m,共8.4 mV2-2=8.8×(1.2×0.4+0.3×0.4)+[(0.5×0.2)/2]×0.3×4 (个)=5.28+0.06 =5.34(m3)③汇总:V总=13.088+ 5.34=18.43 (m3)第四步,计算砖基础工程量:标准砖基础(码:010*********) ,M5.0水泥砂浆实砌,1砖厚,0.8m高,长度统计:外墙中心线长=(12+6) ×2=36 m;内墙净长线长=(6-0.24) ×2 =11.52 m总长=36 + 11.52 =47.52mV =(长度×高度) ×厚度-嵌入砖基础的混凝土体积=( 47.52×0.8) ×0.24 [说明:(长×高)×厚=面积×厚]-0.4×0.24×0.8×4 (4个墙角处混凝土柱所占的体积)-[0.4+(0.2-0.12)] ×0.8×4 (另4根混凝土柱所占的体积)= 38.016×0.24 -0.307 –0.154 =8.66 (m3)第五步,计算砖基础(侧面)墙身防潮层工程量砖基础墙身防潮层(码:010*********) ,1:2 防水砂浆,加5%防水剂,一遍S = 38.016×2 =76.03(m2)第六步,计算回填土工程量回填土(码:010*********) 原土回填V=挖土-交付施工标高以下的构件的体积= (9.41+15.55 +33.41+14.11 ) (挖土总工程量72.48 m3)-72.48 ×0.1/1.2 (垫层的总体积,见说明*)-11.31 + 18.43 (砼基础总工程量)-8.66×0.3/0.8 (交付施工标高以下的砖基,见说明**) -0.4×0.4×0.3×8 (交付施工标高以下的砼柱,0.3是高) = 72.48 -6.04 -29.74 -3.25 -1.47= 31.98(m3)说明*:垫层与挖土面积相等,只是垫层厚度(0.1m)和挖土深度(1.2m)不同,可以直接按厚度(深度)的比例算出垫层的体积。
造价工程工程量计算实例假设有一座新建的办公楼,需要进行造价工程工程量计算。
下面是该项目的一个实例,以展示如何进行工程量计算。
1.地基基础工程量-打桩工程:根据设计要求,需要打30根钢筋混凝土桩。
每根桩的长度为15米,直径为1米。
根据单位长度占地面积为5平方米,可以得出总桩工程量为30*15*5=2250平方米。
-地下室开挖:根据设计要求,地下室的面积为1000平方米,深度为3米。
根据单位面积开挖量为1.5立方米/平方米,可以得出总开挖工程量为1000*3*1.5=4500立方米。
2.建筑工程量-门窗工程:根据设计要求,该办公楼的门窗数量为50个。
根据单位数量门窗用量为1个/平方米,可以得出总门窗工程量为50个。
3.安装工程量-电气安装工程:根据设计要求,该办公楼的电气安装包括照明、插座、空调等设备。
根据设计要求,照明设备数量为100个,插座数量为50个,空调设备数量为10个。
根据单位数量安装工程量为100个+50个+10个=160个。
-水暖安装工程:根据设计要求,该办公楼的水暖安装包括供水和排水管道。
根据设计要求,供水管道的长度为500米,排水管道的长度为800米。
根据单位长度安装工程量为500+800=1300米。
4.其他工程量-油漆工程:根据设计要求,需要进行室内外油漆。
根据设计要求,室内面积为2000平方米,室外面积为1500平方米。
根据单位面积油漆用量为0.2千克/平方米,可以得出总油漆工程量为2000*0.2+1500*0.2=700千克。
以上是该办公楼项目的一部分工程量计算实例。
工程量计算是建筑工程中非常重要的一环,它可以帮助项目管理人员合理安排工程时间、控制成本,并为项目的进展提供基础数据支持。

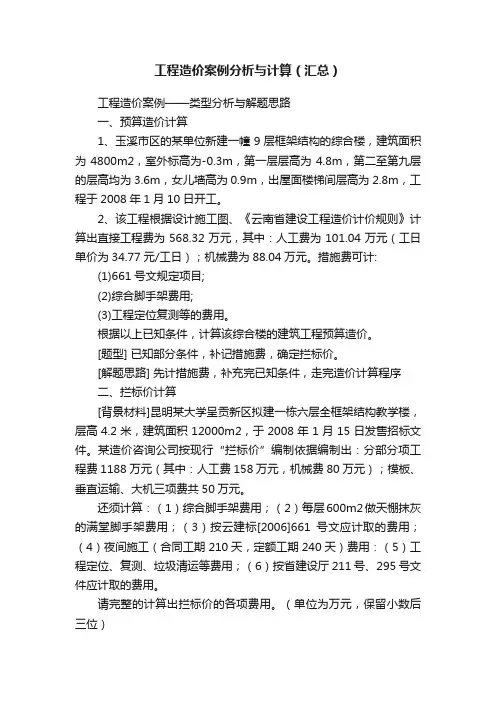

工程造价案例分析与计算(汇总)工程造价案例——类型分析与解题思路一、预算造价计算1、玉溪市区的某单位新建一幢9层框架结构的综合楼,建筑面积为4800m2,室外标高为-0.3m,第一层层高为4.8m,第二至第九层的层高均为3.6m,女儿墙高为0.9m,出屋面楼梯间层高为2.8m,工程于2008年1月10日开工。
2、该工程根据设计施工图、《云南省建设工程造价计价规则》计算出直接工程费为568.32万元,其中:人工费为101.04万元(工日单价为34.77元/工日);机械费为88.04万元。
措施费可计:(1)661号文规定项目;(2)综合脚手架费用;(3)工程定位复测等的费用。
根据以上已知条件,计算该综合楼的建筑工程预算造价。
[题型] 已知部分条件,补记措施费,确定拦标价。
[解题思路] 先计措施费,补充完已知条件,走完造价计算程序二、拦标价计算[背景材料]昆明某大学呈贡新区拟建一栋六层全框架结构教学楼,层高4.2米,建筑面积12000m2,于2008年1月15日发售招标文件。
某造价咨询公司按现行“拦标价”编制依据编制出:分部分项工程费1188万元(其中:人工费158万元,机械费80万元);模板、垂直运输、大机三项费共50万元。
还须计算:(1)综合脚手架费用;(2)每层600m2做天棚抹灰的满堂脚手架费用;(3)按云建标[2006]661号文应计取的费用;(4)夜间施工(合同工期210天,定额工期240天)费用:(5)工程定位、复测、垃圾清运等费用;(6)按省建设厅211号、295号文件应计取的费用。
请完整的计算出拦标价的各项费用。
(单位为万元,保留小数后三位)[题型] 已知部分条件,补记措施费,确定拦标价。
[解题思路] 先计措施费,补充完已知条件,走完造价计算程序三、拦标价计算昆明某县城拟建造20栋度假别墅,已计算出拦标上限值的以下部分:分部分项工程费135万元(其中:人工费18.3万元,机械费8.5万元),部分措施费20万元。
