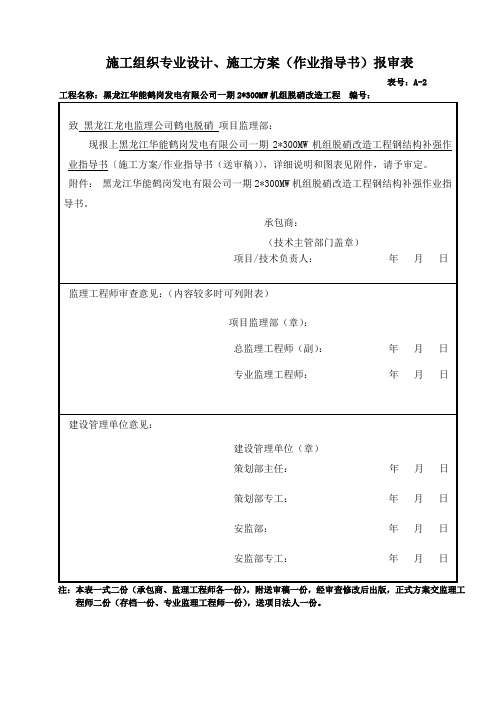

施工组织专业设计、施工方案(作业指导书)报审表

表号:A-2

工程名称:黑龙江华能鹤岗发电有限公司一期2*300MW机组脱硝改造工程编号:

注:本表一式二份(承包商、监理工程师各一份),附送审稿一份,经审查修改后出版,正式方案交监理工程师二份(存档一份、专业监理工程师一份),送项目法人一份。

目录

一、编制依据…………………………………………….3.

二、工程概况 (3)

三、施工部署及施工准备 (3)

四、工程作业进度安排 (3)

五、作业准备及条件 (4)

六、施工工序 (5)

七、材料检验 (6)

八、脚手架组成的基本要求 (10)

九、脚手架材料质量控制 (10)

十、脚手架搭设方法及保证措施 (11)

十一、脚手架拆除 (12)

十二、脚手架检查与验收 (13)

十三、脚手架使用安全管理 (14)

十四、质量控制和保证措施 (15)

十五、施工过程中危险点的分析及安全、文明施工措施..16 十六、职业安全健康及环境管理要求 (18)

一、编制依据

1、建设单位提供的钢结构安装设计图纸及现行标准规范。

《钢结构工程施工质量验收规范》GB50205-2001

《电力建设施工质量验收及评价规程焊接篇》(DL/T5210.7-2010)

《电力建设施工质量验收及评价规程锅炉篇》(DL/T5210.2-2009)

《钢结构工程质量检验评定标准》(GB50221-2001)

《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82-91

2、 ISO9001:2000; ISO14001:1996质量和环境管理体系文件;GB/T28001职业健康

安全管理体系文件

二、工程概况

黑龙江华能鹤岗发电有限公司一期2X300MW机组脱硝改造工程,是在原锅炉主体结构上进行加固补强,钢结构补强分为横梁11.00米、19.050米、27.000米,柱BL-B34、BL-B17、BL-B0、BK-B34、BK-B34、BK-B17、BK-B0和相应的支撑。

三、施工部署及施工准备

3.1 钢结构的制作和补强应符合施工图设计的要求,当需要修改设计时,应取得原设计

单位同意,并应签署设计变更文件。

3.2钢结构补强施工前,制作和安装单位应按施工图设计的要求,编制制作工艺和安装施

工方案。

3.3钢结构的补强,应根据工艺要求和施工方案进行,并应实行工序检验,当上道工序合

格后,下道工序方可施工。

3.4 钢结构补强施工及验收,应使用经计量检定合格的计量器具,并应按有关规定操作,

制作、安装和质量检查所用的钢尺等检测器具应具有相应的精度,并应检定合格。

3.5 施工图纸及其它技术文件齐全,施工图已经会审,技术人员已向有关施工人员进行

技术交底。

3.6材料齐备,劳动力安排合理。。

3.7 现场应具备满足施工要求的平台,半自动切割机、起重机、电焊机等生产设备、设

施,施工现场道路畅通,场地平坦,电力满足要求。

3.8参加施焊的焊工必须有相应位置的焊工合格证,特殊工种必须持证上岗。

3.9施工人员及机具已进入现场,满足连续施工要求。

四.项目工程作业进度的安排

2013年9月10日~2013年10月15日脱硝原有炉本体钢构补强。

五.作业准备工作及条件

施工人员组织机构:

5.1作业人员的质量

5.1.1、作业人员应熟练掌握本工种基本知识和操作技能;电焊工、起重工、操作工等特殊工种应持证上岗。

5.1.2、施工班(组)长必须具有安装同类系统的施工经验。

5.1.3、所有作业人员必须经过安全知识培训并考试合格,且体检合格后方可上岗作业。5.1.4、施工人员在施工前应认真学习并熟悉设备图纸及其技术要求、说明书以及有关规程规范,并理解和掌握设备安装方法和工艺质量要求。

5.1.5、施工人员在施工前必须参加施工技术、安全和质量交底,并在交底记录上签字;施工时应严格按图纸、有关规程、规范和作业指导书的要求进行施工。在施工过程中对有疑问或不清楚的地方要及时询问技术人员,不得盲目施工。

5.2 作业机械、工具、仪器、仪表的要求

主要尺寸的测量和复查必须使用经计量部门检定合格的工器具和测量仪器

主要机具配置

中联25T(QY25VF)汽车吊一台。

主要安全设施

施工前对所有使用的机械仔细检查,发现问题及时处理,以保证机械安全可靠运行。

施工前对所有使用的工器具认真检查,以保证施工的质量和安全。施工中所使用的仪表;仪器必须经有关部门检验合格后方可使用。

六、施工工序

6.1补强材料为厂家半成品到货,到货最大单件重量为7890.8Kg。起重机位置与安装位置最远距离为21m。根据起重机性能表查询,起重机能够满足施工要求。

6.2以下为钢结构补强安装过程:

6.2.1首先拆除炉外墙板和BL-B34、BL-B17、BL-B0、BK-B34、BK-B34、BK-B17、BK-B0柱基础至底板下50mm处。

6.2.2用25T汽车吊起吊吊栏载人升至工作面。

6.2.3起吊吊栏内不准许超过3人同时施工。

6.2.4杆件用25T汽车吊吊至相应高度,由合格的手拉葫芦和卷扬机运至安装位置进行施工

6.2.5墙板为保护性拆除,以便利旧回装,破坏性拆除出入口位置的支撑

6.2.6柱底板补强后用C50混凝土进行灌浆。

6.2.7补强完成后按原样恢复外墙板。

7.1材料检验

7.1.1钢结构半成品件应具有产品合格证。钢材应附有质量证明文件,其化学成分、力学

性能应符合现行《碳素结构钢》,如对钢材质量有疑议时应复验,复验合格后方可使用。

7.1.2钢结构补强所用的钢材、焊接材料和连接材料均应做外观检查,不得有严重的变形、

锈蚀和损伤,当钢材表面有麻点或划痕等缺陷时,钢结构补强成品件表面锈蚀、划痕的深度不得大于0.5mm且不大于钢材厚度负偏差值的一半。

7.1.3收到的所有构件、配件等均须有合格证明书、设备到货后要核对实物与设计图纸及

质量证明书相符。

7.1.4按照到货装箱单核对到货的数量、规格与装箱单中是否一致并检查到货的表面质
