隧道洞口开挖及边仰坡防护方法
- 格式:doc
- 大小:88.00 KB
- 文档页数:18
一、工程概况本工程为某地区新建隧道,隧道全长3.5公里,设计时速80公里/小时。
隧道结构防护工程主要包括隧道洞口边仰坡防护、隧道衬砌结构防护、隧道排水系统防护等。
二、施工方案1. 隧道洞口边仰坡防护(1)施工准备:首先对隧道洞口边仰坡进行地质勘察,了解其地质条件。
根据勘察结果,选择合适的防护材料和方法。
(2)施工方法:采用锚杆、喷浆、钢筋网、模板等材料进行防护。
具体步骤如下:1)锚杆施工:根据设计要求,在洞口边仰坡上钻孔,插入锚杆,注浆固定。
2)喷浆施工:在锚杆基础上,对洞口边仰坡进行喷浆,形成防护层。
3)钢筋网施工:在喷浆层上,设置钢筋网,提高防护效果。
4)模板施工:在钢筋网上,安装模板,对洞口边仰坡进行加固。
2. 隧道衬砌结构防护(1)施工准备:根据隧道地质条件,选择合适的衬砌结构形式和材料。
(2)施工方法:1)初期支护:采用锚杆、喷射混凝土、钢筋网等材料进行初期支护。
2)二次衬砌:在初期支护基础上,进行二次衬砌,采用混凝土浇筑。
3. 隧道排水系统防护(1)施工准备:对隧道排水系统进行设计,确保排水畅通。
(2)施工方法:1)设置排水沟:在隧道底部设置排水沟,收集隧道内的雨水和地下水。
2)设置检查井:在排水沟上方设置检查井,方便检查和清理。
3)设置排水泵:在隧道底部设置排水泵,确保排水畅通。
三、施工质量控制1. 施工过程中,严格按照设计要求和质量标准进行施工。
2. 对施工材料进行严格检验,确保材料质量符合要求。
3. 对施工过程进行监督,发现问题及时整改。
4. 施工完成后,对隧道结构防护工程进行验收,确保工程质量。
四、施工安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工机械必须符合安全要求,定期进行检修和维护。
4. 施工过程中,加强施工现场管理,防止安全事故发生。
五、施工进度安排1. 隧道洞口边仰坡防护:预计工期为1个月。
2. 隧道衬砌结构防护:预计工期为2个月。
目录1.编制依据、范围及原则 (1)1.1.编制依据 (1)1.2.编制原则 (1)2.工程概况 (2)3.总体施工安排 (2)3.1.施工准备 (2)3.2.投入设备 (3)3.3.投入人力 (3)3.4.进度安排 (3)4.主要工程项目的施工方案、施工方法 (3)4.1.洞口开挖 (3)土石方调配方案 (3)准备工作: (3)施工工序及方法 (4)4.2.洞口边仰坡防护 (5)砂浆锚杆钻孔、安装 (6)锚杆的注浆 (6)钢筋网防护 (7)喷射混凝土防护 (7)4.3.截水天沟 (9)5.质量保证体系和保证措施 (10)5.1.质量管理组织机构和质量保证体系 (10)5.2.质量保证措施 (11)6.安全、环保保证措施 (13)6.1.安全管理保证措施 (13)安全生产目标 (13)1安全生产组织及保证体系 (13)项目部各级人员及部门的安全生产责任制 (14)6.1.4. 安全生产管理要求 (15)6.2.环保组织措施 (16)洞口边、仰坡开挖与防护施工专项方案1.编制依据、范围及原则1.1.编制依据⑴本标段的招标文件及合同文件;⑵《寨子岗隧道设计图》及相关的隧参图等;⑶本施工组织设计参照如下标准及规范;①《铁路隧道工程施工技术指南》〔TZ204-2008〕③《爆破安全规程》〔GB6722-2003〕⑤《铁路隧道监控量测技术规程》〔TB10121-2007〕⑥《铁路隧道工程施工质量验收标准》〔TB10417-2003〕⑦《客运专线铁路隧道工程施工质量验收暂行标准》〔铁建设【2005】160号〕⑧《铁路施工安全技术规程》〔TB10401.1-2003〕⑨《铁路施工安全技术规程》〔TB10401.2-2003〕⑩《铁路隧道超前地质预报技术指南》〔铁建设【2008】105号〕等;⑷施工现场调查情况及相关参考资料等。
1.2.编制原则⑴严格遵守招标文件中的安全、质量、工期、环保、文明施工等的规定及铁路建设工程施工合同条件、合同协议条款及补充协议内容。

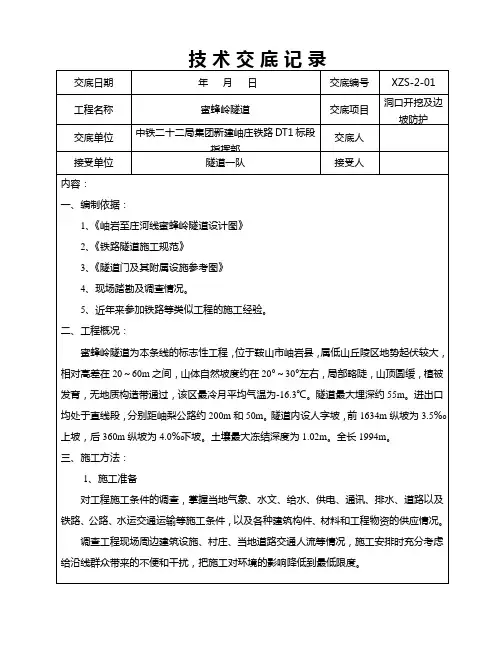

杏树梁隧道左线进口边仰坡开挖技术交底因隧道洞口段地质条件较差,表面局部黄土覆盖,进口段基岩表部被薄层黄土覆盖,地形起伏陡峻,洞身段重要为中三叠系铜川组砂岩级泥岩。
为了保证洞口段开挖施工安全、洞口段各工序旳协调施工以及尽量不破坏洞口段旳原有地形地貌,特编制隧道边仰坡开挖及防护技术交底书,用以指导施工。
1.施工环节1)边仰坡及截水沟旳测量放样。
1)施作截水沟。
1)机械开挖洞口外临时边仰坡,并人工修复平整。
1)挂网、喷锚防护洞口临时边仰坡。
1)机械开挖明洞永久边仰坡,并人工修复平整。
1)挂网、锚喷防护明洞永久边仰坡。
1)反复第5、第6步直至洞口段边仰坡开挖、防护完毕。
1)预留关键土开挖洞ZK0+718-ZK0+720管棚施工平台,并挂网锚喷加固防护。
2.施工措施2.1.施工测量放样通过测量测出隧道洞口中线,每5米左右施作原地面断面,根据施工设计图放出洞口边仰坡开挖边桩、截水沟位置。
2.2.截水沟旳施工措施按施工设计图旳断面型式及测量放样位置开挖后及时砌筑成型,截水沟净尺寸60*60cm,厚度30cm。
砌筑采用M7.5浆砌片石。
截水沟距开挖边坡为3~5米,并根据现场地形进行调整,使其大体平顺,并将截水沟与桥台排水系统连通并顺接至半截沟内,以保证排水畅通。
2.3.边仰坡开挖根据放样边桩及设计坡度分层开挖,土质及软岩采用挖机开挖、人工修整;硬质岩石采用爆破开挖,开挖出来旳土石采用自卸汽车运至弃土场。
为便于其他工序旳施工,洞口开挖第一阶段开挖待边仰坡支护安全完后再开挖。
洞门外临时边坡采用 1:0.5坡率,仰坡采用1:0.3,明洞部分边仰坡采用1:0.3坡率,并设置3m宽台阶做为缓冲面。
2.4.边仰坡支护边仰坡采用喷锚支护,喷射混凝土为C20混凝土,厚10cm。
锚杆为Φ22早强砂浆锚杆,长3 .5m,按1.2*1.2梅花形布置,Φ8钢筋网间距20cm×20cm。
1)打孔:在挖成形旳边仰坡上,用气腿式风钻打眼,孔眼旳方向垂直于坡面。

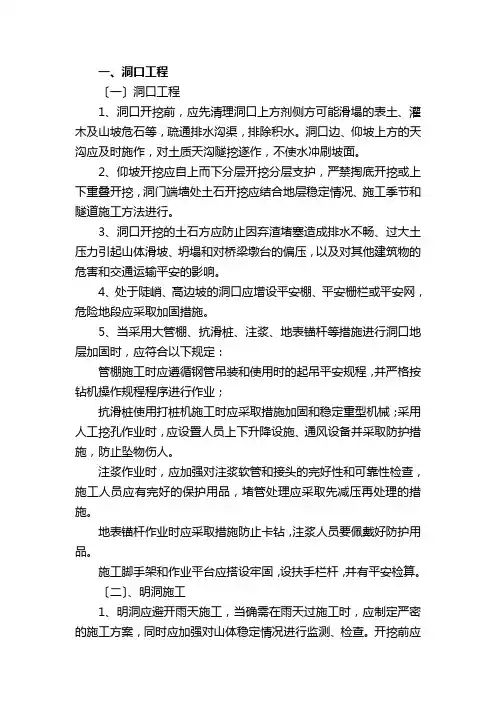

一、洞口工程〔一〕洞口工程1、洞口开挖前,应先清理洞口上方剂侧方可能滑塌的表土、灌木及山坡危石等,疏通排水沟渠,排除积水。
洞口边、仰坡上方的天沟应及时施作,对土质天沟隧挖遂作,不使水冲刷坡面。
2、仰坡开挖应自上而下分层开挖分层支护,严禁掏底开挖或上下重叠开挖,洞门端墙处土石开挖应结合地层稳定情况、施工季节和隧道施工方法进行。
3、洞口开挖的土石方应防止因弃渣堵塞造成排水不畅、过大土压力引起山体滑坡、坍塌和对桥梁墩台的偏压,以及对其他建筑物的危害和交通运输平安的影响。
4、处于陡峭、高边坡的洞口应增设平安棚、平安栅栏或平安网,危险地段应采取加固措施。
5、当采用大管棚、抗滑桩、注浆、地表锚杆等措施进行洞口地层加固时,应符合以下规定:管棚施工时应遵循钢管吊装和使用时的起吊平安规程,并严格按钻机操作规程程序进行作业;抗滑桩使用打桩机施工时应采取措施加固和稳定重型机械;采用人工挖孔作业时,应设置人员上下升降设施、通风设备并采取防护措施,防止坠物伤人。
注浆作业时,应加强对注浆软管和接头的完好性和可靠性检查,施工人员应有完好的保护用品,堵管处理应采取先减压再处理的措施。
地表锚杆作业时应采取措施防止卡钻,注浆人员要佩戴好防护用品。
施工脚手架和作业平台应搭设牢固,设扶手栏杆,并有平安检算。
〔二〕、明洞施工1、明洞应避开雨天施工,当确需在雨天过施工时,应制定严密的施工方案,同时应加强对山体稳定情况进行监测、检查。
开挖前应采取洞顶四周的防水、排水措施,防止地面水冲刷造成边、仰坡落石、坍塌。
2、明洞开挖应符合以下规定:根据地形、地质条件、边仰坡稳定程度和采用的施工方法,确定全段或分段开挖及边仰坡的坡度,开挖自上而下的顺序进行;石质地段开挖应控制爆破用药量,减少爆破震动的影响,开挖后应立即进行边仰坡防护。
在松软地层开挖边、仰坡时,应遂挖遂支护;开挖的土石不应堆弃在危害边坡及其他建筑物的地方。
3、明洞的根底应设置在稳固的地基上。

黑岭隧道左右线进洞口工程开工报告1、工程简介黑岭隧道进口洞口段围岩为全风化砂砾岩;浅肉红色,原岩结构部分破坏,岩体风化成散体状,岩芯成砂砾状。
施工时有滴水现象,围岩稳定性差,拱部无支护时,可产生较大坍塌,侧壁有时失稳。
隧道进口洞门形式均采用端墙式洞门,进口明洞桩号为:左线ZK190+420~435;右线YK190+410~YK190+422。
洞口地段边坡采用护面墙,拱形骨架植草、植草绿化、三维网植草等防护措施,暗洞进口洞门仰坡面采用锚喷混凝土防护措施,以确保进洞安全。
2、主要工程量及工期安排2.1黑岭隧道进洞洞口主要工程量2.2工期计划安排黑岭隧道左右线进口洞口工程的工期计划安排为:2006年11月1日~2006年12月15日。
其具体施工进度计划详见工期进度计划附表。
3.主要施工方法及施工工艺黑岭隧道进洞口洞口工程包括洞口开挖、边仰坡的防护、洞门及翼墙和排水。
主要施工顺序为:测量放线→钉设洞门位置→开挖边、仰坡土石方→仰坡防护加固→洞口开挖→洞口支护→洞口洞身衬砌→洞门修筑→洞门排水3.1.进洞洞口的开挖进口位于黄土缓斜坡上,岩土体垂直节理发育,围岩稳定性较好,对隧道开挖施工较为有利。
3.1.1左右洞进口段洞口的开挖洞口段开挖施工前先清除危石、施作截(排)水沟、人工进行刷坡,按设计尺寸对边仰坡进行施工放线,用挖掘机自上而下逐层开挖。
开挖时对于土质坡面预留20cm厚由人工仔细刷坡到设计坡面。
对于岩石坡面采用预裂爆破法。
开挖至洞顶部位时,按设计位置喷射混凝土与施作超前小导管。
对洞口开挖应该尽量避开雨季施工。
3.1.1.1准备工作洞口开挖前要首先布设满足规范设计要求的高等级测量控制网,确保贯通精度高于规范与验收标准.对设计院所给的导线点、高程点进行全面复测,确保控制点的准确;并通过对隧道进出口控制点的联测,确保贯通误差满足要求。
边仰坡开挖前,必须对洞口原地面进行复测,并将结果报监理驻地办审批。
所需的施工配合比已经确定,各种原材料已到场,并经试验检验合格。
新建向莆铁路工程洞口开挖及防护工程作业指导书编制:审核:审批:中铁二十三局四公司向莆铁路FJ-10标项目部二00八年八月洞口开挖及防护工程作业指导书1 目的明确隧道洞口边仰坡工程施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道斜井洞口边仰坡工程施工作业。
2 编制依据⑴《铁路隧道施工规范》(TB 10204-2002)⑵《铁路隧道工程施工质量验收标准》(TB 10417-2003)⑶《向莆铁路青云山隧道正洞及辅助坑道、城峰1、2、3号隧道施工图设计文件》⑷《向莆铁路青云山隧道正洞及辅助坑道、城峰1、2、3号隧道实施性施工组织设计》3 适用范围适用于向莆铁路青云山隧道正洞及辅助坑道、城峰1、2、3号隧道的洞口开及防护工程施工。
4、质量标准①、边仰坡的开挖范围及尺寸应符合设计要求。
边仰坡开挖不得采用大爆破,开挖后及时进行防护施工,山坡危石应清除干净,不留后患;②、锚杆安装允许偏差:锚杆孔孔径符合设计,锚杆孔深度允许偏差±5㎝,,锚杆孔距允许偏差±15㎝,锚杆位于孔中心;○3、喷射混凝土强度应符合设计要求,喷射混凝土配合比应符合设计理论配合比,施工前根据含水量测定及时调整施工配合比;原材料每盘称量允许偏差:水泥±2%,粗细骨料±3%,水、外加剂±2%;○4、喷射混凝土应密实、表面平整,无裂缝、脱落、漏喷、露筋、空鼓和渗漏水,锚杆头钢筋无外露。
○5、钢筋网的网格间距应符合设计要求,网格尺寸允许偏差为±10mm。
钢筋网搭接长度应为1~2个网孔,允许偏差为±50mm。
三、工艺措施及工艺方法洞口段施工顺序为:测量放样→排水系统施工→洞口土石方开挖→坡面防护→超前小导管施工→暗洞进洞施工。
1、斜井洞口施工(1)测量放样施工前进行导线网复测,施工中及贯通后实行三级复核制,保证开挖结构尺寸正确。
测量组根据经复核无误的桩点放出边、仰坡的开挖边线,自上而下开挖,在开挖过程中根据施工需要随时进行复核。
精心整理目录一、工程概况 ................................................................................................. 错误!未指定书签。
1、工程简介 ............................................................................................ 错误!未指定书签。
2、工程地质情况 .................................................................................... 错误!未指定书签。
二、施工准备 ................................................................................................. 错误!未指定书签。
12312341212、严格实行质量责任制 ........................................................................ 错误!未指定书签。
3、施工控制中的技术保证 .................................................................... 错误!未指定书签。
六、施工安全技术措施 ................................................................................. 错误!未指定书签。
1、建立安全保证体系 ............................................................................ 错误!未指定书签。
2、安全教育和培训 ................................................................................ 错误!未指定书签。
3、落实安全责任制,制定安全管理的各项规章制度 ........................ 错误!未指定书签。
精心整理4、各项安全技术措施 ............................................................................ 错误!未指定书签。
七、文明施工及环境保护 ............................................................................. 错误!未指定书签。
一、工程概况1、工程简介本路线位于成都平原南部,在*****境内,穿越龙泉山(隧道处叫****)。
******隧道线路走向为自西向东,隧道起始桩号K27+705,终止桩号K30+025,长约2325米,设计速度80km/h,为单向双车道隧道,主线隧道建筑限界10.5m。
长隧道采用人字坡,坡率分别为1.0%和2.2%。
在拟建隧道线位北侧为现状****,新建隧道与粉砂质泥岩,夹薄层青灰色砂岩。
进洞口端无断裂构造,未见有滑坡、崩塌、泥石流等不良地质现象,稳定性较好,适宜进洞,但K27+705处洞口略有偏移现象。
隧道出口段隧道轴线由国道底部正交穿过,桩号YK29+827~YK30+030,长度203m,洞顶埋深0~35m,地形坡度15°,表层有厚约5.2m的粉质粘土层,围岩以泥岩为主,强风化带厚度约3m,夹砂岩和砾岩夹层,岩质属软岩,裂隙发育,且有石膏芒硝等矿物附着,岩体完整性较好,自然边坡天然状态下稳定性较好。
地下水呈水滴状渗出,层面倾角较缓,泥岩层间结合力强度低,易产生洞顶的拱顶剥离式坍塌。
3、隧道洞口平面图***隧道进口端洞口平面图***隧道出口端洞口平面图二、编制依据1、《**************************隧道(K27+705~K30+030)两阶段施工图设三、施工准备1、施工技术准备1.1、编制隧道边仰坡开挖及防护的技术交底并下发到施工队。
1.2、导线点加密、水准点加密及复测,并通过总监办审核批复。
依照施工图精确放出洞门及边仰坡位置,并完成开挖轮廓线放样。
1.3、试验准备:混凝土配合比及进场原材料的试验工作。
钢筋、砂石料、水部、试验室、综合办公室等职能部门。
6)所需材料已基本到达现场,能满足施工生产需要。
7)空压机、风水管等全部安装完毕,可满足施工生产需要。
8)施工场外协调:项目经理部(办公室)已与当地村委、乡政府等单位做好施工协调关系,对交通、环卫市容、弃渣场、扰民及民扰等问题做了预处理准备工作。
3、人员配置计划****隧道进场人员一览表*****隧道洞口施工机械设备配备表5、材料配置计划四、洞口开挖及边坡防护1、施工工艺流程洞口开挖及边仰坡防护施工原则,边开挖边防护,由开口线向下开挖、刷坡、打锚杆、挂网、喷砼,完成这一循环施工再按上述原则进行下一循环施工。
2、截水沟施工检查坡度、坡面稳定性,用全站仪测量定出边仰坡边桩,连接桩位用石灰粉划线,此线即为边仰坡的开挖轮廓线。
开挖前洞口边仰坡边缘线以外5-10米设置洞顶截水沟。
洞顶截水沟位置结合现场实际情况布设,采用人工开挖和人工砌筑,自低处向高处分段开挖和砌筑,并根据现场实际情况设置沉降缝,沉降缝设置距离为15m~20m。
并必须在边、仰坡施工前完成,确保坡面稳定。
2.1、天沟开挖开挖时严格按照图纸尺寸开挖,先用机械简单在截水沟测定中线开槽,再用人工整平截水沟并夯实,基槽底面应夯实到图纸规定的压实度,对于基槽底面土质不符要求的,应及时开挖换填土,进行加固,沟底与沟壁坚实平顺,不欠挖。
卸碴。
3.2、边坡开挖坡度按设计图放坡,当开挖到暗洞超前支护相应标高时,立即进行超前支护施工。
结合边坡地形稳定程度,坡面用锚杆、钢筋网、喷混凝土作为临时防护,以确保施工安全。
3.3、边仰坡刷坡自上而下分层进行,每层高度2~3m,随开挖及时进行锚杆网喷支护。
做好坡面喷混凝土防护层与原坡面衔接,防止坡面风化,引起水土流失、导致边仰坡防护受到损坏。
隧道洞口开挖,避免在雨天进行。
4、边仰坡防护4.1、砂浆锚杆施工4.1.1机械钻孔锚杆施工在边坡开挖成形后进行施做,锚杆施工前应做好以下准备工作:高压空气(风压0.2~0.4MPa)将孔内岩粉及水体全部清除出孔外,以免降低水泥砂浆与孔壁岩土体的粘结强度,清孔完成后,应将孔口暂时封堵,避免碎屑杂物进入孔内。
4.1.3安装锚杆Φ22砂浆锚杆长3m,注浆安装前须先做好材料、机具、脚手平台和场地准备工作,注浆材料使用普通水泥砂浆,标号M30。
砂浆锚杆作业程序是:先注浆,后放锚杆,具体操作是:先将水注入牛角泵内,并倒入少量砂浆,初压水和稀浆湿润管路,然后再将已调好的砂浆倒入泵内。
将注浆管插至锚杆眼底,将泵盖压紧密封,一切就绪后,慢慢打开阀门开始注浆。
在气压推动下,将砂浆不断压入眼底,注浆管跟着缓缓退出眼孔,并始终保持注浆管口埋在砂浆内,以免浆中出现空洞,将注浆管全部抽出后,立即把锚杆插入眼孔,然后用止浆塞堵塞眼口,防止砂浆流失。
最后,安装垫板,紧固螺母。
4.2.3焊联挂好网片后,将网片之间的接头以及网片钢筋和锚杆头焊接牢固,避免网片超出喷射混凝土厚度及喷砼时网片晃动。
4.3、喷射砼施工喷射混凝土生产在隧道进口端喷砼拌和站内完成,根据设计配合比,采用自动计量拌和站生产,并达到设计要求指标。
喷射用混凝土采用混凝土罐车运输至工作面。
施工时加强工作面和拌合站之间的联络,确定相邻罐车到达工作面的时间差,确保喷射工作施工不因运输不到位而停顿,又保证运输到工作面的混凝土等待时间不能过长。
喷射作业应根据边仰坡开挖情况分段、分片顺序进行。
严格执行喷射机操作规程:连续向喷射机供料;保持喷射机工作风压稳定;完成或因故中断喷射作业时,五、工程工期保证措施1、工期保证实施原则1)坚持“优质、按期、安全、高效”的施工管理方针。
2)在管理工作上,做到领导班子到位,管理人员到位,管理制度到位,现场服务到位,奖惩措施到位。
3)在施工计划上,首先要确定项目总进度计划和分进度计划,即建立单位工2、工期保证实施措施1)确定进度协调工作制度,固定日召开工程例会,研究工程日进度完成情况及出现的新问题,及时反馈信息,实行动态管理;分析影响进度目标实现的干扰和风险因素,如拆迁影响、交通影响、雨季影响等;充分考虑设计变更因素,出现设计变更后,根据情况,及时对进度调整,总进度保持不变。
2)加大人力和设备投入,尽量采用平行作业施工方法,减少施工周期。
在控制工程施工的同时抓好非控制工程的施工。
3)作好施工工序的转换和紧密衔接,避免施工中断。
在本工序施工的同时,作好下一工序施工的准备。
4)明确施工责任,做到施工秩序井然,控制工程采用三班制24小时作业。
5)充分利用有利季节进行施工生产,减少工程施工受雨季的影响。
雨季施工六、质量保证措施1、建立完善的质量管理体系及质量保证体系项目成立以项目经理和总工程师为核心的QC领导小组,加强对工程质量的全面管理的指导。
建立质量检查小组,制定严格的工程质量内部监理制度,严格执行自检、互检与专业检查相结合的质量“三检”制度和工前试验、工中检查、工后检测的试验工作制度。
质量工程师行使质量一票否决权,项目经理、总工程师对质量3、施工控制中的技术保证3.1、施工前,施工技术负责人组织技术人员和施工管理人员仔细阅读设计文件,了解设计意图,明确施工技术重点、难点,进行技术交底。
3.2、严格测量放线工作,测量要求准确,放线及时,做到正确指导施工。
3.3、钻孔时钻机立轴方向必须准确控制,以保证钻孔的方向正确,钻孔中应经常采用测斜仪测量偏斜度,发现偏斜超过设计要求,及时纠正。
3.4、钻孔进程中,做好围岩取样和地质变化状况登记记录,以便为后续施工方法判定依据。
七、施工安全技术措施1、建立安全保证体系项目设立安全管理机构,建立现场安全监督、检查小组,针对工序特点,进行安全交底,严格执行项目经理部安全保证体系的有关规定,经理部与每个作业人员签订安全生产责任书。
2、安全教育和培训4.2现场施工配置专职安全员,负责现场的安全管理工作,并建立安全保证体系。
4.3对各种施工机具要定期进行检查和维修保养,以保证使用的安全,所有施工机械由专人负责,其他人不得擅自操作。
4.4在设备显著位置悬挂操作规程牌,规程牌上标明机械名称、型号种类、操作方法、保养要求、安全注意事项及特殊要求等。
