1B413063 桥梁上部结构悬臂施工 P182 一、悬臂拼装施工1B413063 桥梁上部结构悬臂施工1B413063 桥梁上部结构悬臂施工★★★〔一〕概述悬臂拼装施工包括块件的预制、运输、拼装、合龙。
1B413063 桥梁上部结构悬臂施工★★★〔二〕悬拼法施工方法1B413063 桥梁上部结构悬臂施工★★★〔三〕梁段的拼接施工1.0 号块为了确保连续梁分段悬拼施工的平衡和稳定,将构件支座临时固结,必要时在墩两侧加设临时支架以满足悬拼的施工需要。
1B413063 桥梁上部结构悬臂施工★★★2. 1 号块采用湿接缝连接,施工程序:吊机就位→提升、起吊 1 号梁段→安设铁皮管→中线测量→丈量湿接缝的宽度→调整铁皮管→高程测量→检查中线→固定 1 号梁段→安装湿接缝的模板→浇筑湿接缝混凝土→湿接缝养护、拆模→张拉预应力筋→下一梁段拼装。
1B413063 桥梁上部结构悬臂施工★★★3.其他梁段拼装采用胶接缝拼装,施工程序:吊机就位→起吊梁段→初步定位试拼→检查并处理管道接头→移开梁段→穿临时预应力筋入孔→接缝面上涂胶接材料→正式定位、贴紧梁段→张拉临时预应力筋→放松起吊索→穿永久预应力筋→张拉预应力筋后移挂篮→下一梁段拼装。
〔四〕预制梁块悬臂拼装时应注意的要点2. 节段预制前,应在预制场地建立精密测量的平面控制网和高程控制网,并设置测量控制点、测量塔及靶标。
8. 施工前应按施工荷载对起吊设备进行强度、刚度和稳定性验算,其安余系数应不小于 2.0,节段起吊安装前,应对起吊设备进行全面平安技术检查,并应分别进行 1.25 倍设计荷载的静荷和 1.1 倍设计荷载的动荷起吊试验。
1B413063 桥梁上部结构悬臂施工★★★10.采用胶接缝拼装的节段,涂胶前应就位试拼。
胶黏剂进场后应进行力学性能及作业性能的抽检。
节段的匹配而应平整,对尘土、油脂等污染物及松散混凝土和浮浆应去除干净,涂胶前的匹配面应进行枯燥处理。
2024一级建造师《公路工程管理与实务》大纲对比细节变化解读2024版大纲2018版大纲第一部分公路工程技术一、路基工程(一)路基施工1B411040公路工程施工测量技术1.路基施工准备2.原地基处理要求3.挖方路基施工4.填方路基施工5.路基季节性施工6.路基改(扩)建施工7.特殊路基施工8.路基施工测量整节挪到了第一节,变成了第8目二、路面工程(二)沥青路面施工1.沥青路面结构及类型2.沥青路面施工准备新增3.沥青路面用料要求4.沥青路面面层施工5.沥青路面透层、粘层、封层施工6.路面改(扩)建施工1B412020沥青路面施工技术1B412021沥青路面结构及类型1B412022沥青路面用料要求1B412023沥青路面面层施工1B412024沥青路面透层、粘层、封层施工1B412025路面改建施工(三)水泥混凝土路面施工1.水泥混凝土路面施工准备新增2.水泥混凝土路面用料要求3.水泥混凝土路面施工1B412030水泥混凝土路面施工技术1B412031水泥混凝土路面用料要求1B412032水泥混凝土路面的施工三、桥梁工程(一)桥梁构造与施工准备1.桥梁构造2.桥梁计算荷载3.桥梁施工准备4.桥梁施工测量1B413010桥梁的构造1B413011桥梁的组成与类型1B413012桥梁基础分类和受力特点1B413013桥梁下部结构分类和受力特点1B413014桥梁上部结构分类和受力特点1B413015桥梁计算荷载(三)钢筋、混凝土和钢结构施工1.钢筋工程施工2.混凝土工程施工3.预应力混凝土工程施工4.钢结构与钢混组合结构工程施工新增1B413030钢筋与混凝土施工技术1B413031钢筋工程施工1B413032混凝土工程施工1B413033预应力混凝土工程施工(四)桥梁下部结构施工1.桩基础施工2.沉井施工3.地下连续墙施工4.基坑施工5.浅基础与承台施工6.桥墩与桥台施工7.圬工结构施工1B413040桥梁基础工程施工技术1B413041明挖扩大基础施工1B413042桩基础施工1B413043沉井施工1B413044地下连续墙施工1B413050桥梁下部结构施工技术1B413051桥梁承台施工1B413052桥梁墩台施工(五)桥梁上部结构施工1.梁式桥施工2.拱桥施工3.斜拉桥施工1B413060桥梁上部结构施工技术1B413061桥梁上部结构装配式施工1B413062桥梁上部结构支架及逐孔施工1B413063桥梁上部结构悬臂施工4.悬索桥施工5.桥梁施工监控1B413064桥梁上部结构顶推施工1B413065桥梁上部结构转体施工1B413066桥梁上部结构缆索吊装施工1B413067桥梁改建施工1B413068桥梁施工监控(六)桥面及附属工程新增整节1.支座与伸缩装置施工2.桥面铺装与防排水施工3.桥面防护设施与桥头搭板施工1B413070大跨径桥梁施工部分删除部分挪到了第五节1B413071刚构桥施工1B413072拱桥施工1B413073钢桥施工1B413074斜拉桥施工1B413075悬索桥施工(八)桥梁工程改(扩)建新增整节1.桥梁工程改(扩)建要求2.桥梁工程改(扩)建施工四、隧道工程(三)隧道施工1.隧道施工准备与施工测量2.隧道洞口、明洞施工3.隧道开挖4.隧道支护与衬砌5.隧道防水与排水6.隧道通风防尘及水电作业7.隧道辅助坑道施工及辅助工程措施8.隧道盾构施工9.隧道改(扩)建1B414030公路隧道施工技术1B414031公路隧道洞口、明洞施工1B414032公路隧道开挖1B414033公路隧道支护与衬砌1B414034公路隧道防水与排水1B414035隧道通风防尘及水电作业1B414036公路隧道辅助坑道施工1B414037公路隧道盾构施工(四)特殊地段施工1.涌水地段施工2.塌方地段施工3.岩溶地段施工4.瓦斯地段施工5.流沙地段施工6.岩爆地段施工7.膨胀岩土地段施工8.软岩大变形地段施工1B414040特殊地段施工1B414041涌水地段施工特点1B414042塌方地段施工特点1B414043岩溶地段施工特点1B414044瓦斯地段施工特点1B414045流沙地段施工特点1B414046岩爆地段施工特点(五)隧道工程质量通病及防治措施1.隧道水害、冻害防治2.隧道衬砌病害防治3.隧道震害防治1B414050隧道工程质量通病及防治措施1B414051隧道水害的防治1B414052隧道衬砌病害的防治1B414053隧道超欠挖的防治五、交通工程(二)交通机电工程1.交通机电工程主要构成与功能2.交通机电工程主要设施施工技术要求1B415020监控系统1B415021监控系统的主要构成与功能1B415022监控系统主要设施的施工技术要求1B415030收费系统1B415031收费系统的主要构成与功能1B415032收费系统主要设施的施工技术要求1B415040通信系统1B415041通信系统的主要构成与功能1B415042通信系统主要设施的施工技术要求1B415050供配电及照明系统1B415051供配电及照明系统的主要构成与功能1B415052供配电及照明系统主要设施的施工技术要求第二部分公路工程相关法规与标准一、相关法规(二)公路建设管理相关规定1.公路建设市场管理2.公路建设信用信息管理3.公路工程设计变更管理4.公路工程验收1B431020公路建设管理相关规定1B431021公路工程施工企业资质管理1B431022公路建设市场管理的相关规定1B431023公路建设信用信息管理相关规定1B431024公路工程设计变更管理相关规定1B431025公路工程施工招标投标管理相关规定1B431026公路工程验收相关规定第三部分公路工程项目管理实务一、公路工程企业资质与施工组织(一)公路工程企业资质1.设计企业资质2.施工企业资质二、工程招标投标与合同管理(一)工程招标投标1.公路工程招标投标管理2.公路工程工程量清单编制3.投标报价编制七、绿色建造及施工现场环境管理(一)绿色施工1.公路工程信息化建设技术2.公路工程节能减排(二)施工现场环境管理1.公路工程“两区三厂”建设2.便道、便桥及临时码头建设总结:技术部分:1.第一章路基工程整体变化不大,只是内容位置的调整;2.第二章路面工程整体变化也不大,只是新增了第二节和第三节施工准备的内容;3.第三章桥梁工程变化较大,桥梁基础施工和桥梁下部结构施工合并为同一节内容;桥梁上部结构施工进行整体调整,由旧版大纲中的桥梁上部结构施工和大跨径施工进行合并;新增桥面及附属工程、桥梁改(扩)建施工。

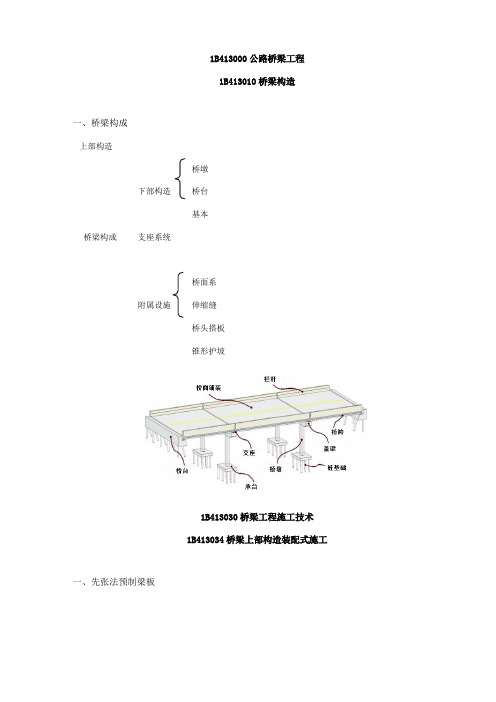

1B413000公路桥梁工程1B413010桥梁构造一、桥梁构成上部构造桥墩下部构造桥台基本桥梁构成支座系统桥面系附属设施伸缩缝桥头搭板锥形护坡1B413030桥梁工程施工技术1B413034桥梁上部构造装配式施工一、先张法预制梁板二、后张法预制梁板1B413035桥梁上部构造支架及逐孔施工一、支架施工1.地基解决形式有:地基换填压实;混凝土条形基本;桩基本加混凝土横梁等。
地基解决时要做好地基排水,防止雨水或混凝土浇筑和养护过程中滴水对地基影响。
2.支架:支架布置依照梁截面大小并通过计算拟定以保证强度、刚度、稳定性满足规定,计算时除考虑梁体混凝土重量外,还需考虑模板及支架重量,施工荷载(人、料、机等),作用在模板、支架上风力,及其她也许产生荷载(如雪荷载,保证设施荷载)等。
3.支架应依照技术规范规定进行预压,以收集支架、地基变形数据,作为设立预拱度根据。
二、逐孔施工1B413036桥梁上部构造悬臂施工一、悬臂拼装施工(一)概述1.悬臂拼装施工涉及块件预制、运送、拼装及合龙。
1.悬拼施工与悬浇施工具备相似长处,不同之处在于悬拼以吊机将预制好梁段逐段拼装。
此外还具备如下长处:(1)梁体预制可与桥梁下部构造施工同步进行,平行作业缩短了建桥周期。
(2)预制梁混凝土龄期比悬浇法长,从而减少了悬拼成梁后混凝土收缩和徐变。
(3)预制场或工厂化梁段预制生产利于整体施工质量控制。
(二)悬拼法施工办法1.梁段预制办法分长线法及短线法。
悬臂拼装法长处缺陷长线法成桥后梁体线性较好占地较大,地基规定坚实,混凝土浇筑和养护移动分散短线法场地较小,浇筑模板及设备基本不需要移机,可调底、侧模便于平竖曲线梁段预制精度规定高,施工规定严,施工周期相对较长2.长线法施工工序:预制场、存梁区布置→梁段浇筑台座准备→梁段浇筑→梁段吊运存储、修整→梁段外运→梁段吊拼。
(三)梁段拼接施工1.0号块:将T构支座暂时固结,必要时在墩两侧加设暂时支架。
桥体上部结构工程施工方法我折腾了好久桥体上部结构工程施工方法,总算找到点门道。
就拿梁桥上部结构施工来说吧,这里面的弯弯绕绕可不少。
一开始,我真是瞎摸索,啥都不懂就一头扎进去了。
先说说模板工程吧。
就像给桥搭个临时的壳子,这个壳子得又结实又准。
我试过用那种便宜的模板材料,结果在浇筑混凝土的时候,它居然变形了,就像纸糊的房子,风一吹就歪了似的。
后来啊,我学乖了,多花点钱,用质量好的模板材料,这就好比给桥的骨架穿上了一件量身定制的好衣服。
在安装模板的时候,定位那可是相当重要,要像给小朋友穿衣服一样,每个卡扣都得卡对地方。
我当时就是没注意定位,结果最后桥体尺寸不对,真是吃了大亏。
然后就是钢筋工程啦。
这钢筋就像是桥的肌肉,你得把它们摆得规规矩矩的。
在绑扎钢筋的时候,我想着把它们绑紧点就好了呗,结果有时候绑得太紧了,这钢筋在混凝土浇筑的时候承受不住压力会断,这就像用力拉橡皮筋拉过头就断了一样。
后来才知道,松紧得适度,并且钢筋的间距什么的都得严格按照设计来。
说到混凝土工程,那更是小心翼翼。
我在搅拌混凝土的时候,水量的控制非常难搞。
水多了,混凝土就像稀泥一样,强度根本达不到要求,水少了,又搅拌不动。
我就一点点试,就像做饭的时候调佐料似的,最后终于找到那个合适的比例。
在浇筑的时候,速度也要掌握好,不能太快也不能太慢,快了容易有气泡,慢了就容易出现冷缝,这就像倒水,你倒得太快杯子里全是泡泡,倒得太慢就分离成两截了。
还有预应力工程,这可是个技术活。
我刚开始不知道操作规范,操作的时候张力没有控制好。
就好比给气球打气,用力不均匀,气球就会炸或者没充满气,这桥粱也一样。
搞砸了一次之后我才好好学习,严格按照标准来操作。
我做这个桥体上部结构工程施工,不断在犯错,但也在不断吸取教训。
这些都是我实实在在的经历,如果有同行的朋友,可一定要多注意我走过的弯路啊。
不过呢,不同的桥型、环境、施工条件可能需要一些微调的,像有的海上的桥,盐碱环境会腐蚀钢筋模板,那就得选择更耐腐蚀的材料,但总的大方向就是这么些要点啦。
桥梁上部结构施工方法桥梁上部结构的施工是桥梁建设中的关键环节,直接关系到桥梁的质量、安全和使用寿命。
常见的桥梁上部结构施工方法主要包括预制安装法、现浇法以及悬臂施工法等。
预制安装法是将桥梁上部结构在预制场预先制作好,然后运输到施工现场进行安装。
这种方法的优点是可以在预制场进行标准化、规模化生产,保证构件的质量,同时能够缩短现场施工时间,减少对现场交通和环境的影响。
预制构件通常包括梁、板等。
在运输和安装过程中,需要注意保护构件不受损坏,确保安装的精度和准确性。
在进行预制安装时,首先要做好预制场地的规划和建设。
预制场地应具备足够的面积,以满足预制构件的生产需求,同时要保证场地的平整度和坚实度,防止在生产过程中出现不均匀沉降。
预制构件的模板设计和制作也至关重要,要确保模板的精度和强度,以保证预制构件的尺寸和形状符合设计要求。
在预制构件的生产过程中,要严格控制原材料的质量,按照设计配合比进行混凝土的搅拌和浇筑。
浇筑过程中要注意振捣密实,避免出现蜂窝麻面等质量缺陷。
预制构件养护完成后,要进行严格的质量检验,包括尺寸、强度、外观等方面的检查,只有合格的构件才能运输到施工现场进行安装。
安装预制构件时,通常采用起重机等设备进行起吊和安装。
在安装前,要对墩台的顶面进行清理和测量,确保安装位置的准确性。
安装过程中,要注意调整构件的位置和标高,使其符合设计要求。
安装完成后,要及时进行连接和固定,保证桥梁上部结构的整体性和稳定性。
现浇法是在桥梁施工现场搭建模板,然后在模板内浇筑混凝土,形成桥梁上部结构。
这种方法适用于施工场地条件较好、结构形式复杂的桥梁。
现浇法可以保证桥梁上部结构的整体性,但施工周期相对较长,对现场施工条件和技术要求较高。
现浇法施工中,模板工程是关键环节之一。
模板要具有足够的强度、刚度和稳定性,能够承受混凝土的浇筑压力和施工荷载。
模板的安装要牢固、严密,避免出现漏浆现象。
同时,要根据设计要求设置预留孔洞和预埋件。
2018一建《公路工程》教材:桥梁上部结构装配式施工2018年一级建造师历年真题、模拟题尽收其中,全部由业界权威名师精心解析,精细化试题分析,完美解析一网打尽,在线做题请进/RH1A0C。
2018年一级建造师考试报名时间预计6月左右,考试时间预计9月中旬,为了帮助考生们更好的梳理考点,小编特为大家整理了2018一级建造师《公路工程》教材:桥梁上部结构装配式施工,包括先张法预制梁板、先张法预制梁板工序、先张法预应力筋的张拉操作时的施工要点、预制梁(板)的吊装、吊装方法、后张法预制梁板、后张法预制梁板工序、后张法张拉时的施工要点,赶紧来开森学学习吧。
更多一级建造师报名条件、一级建造师备考指导等信息请持续关注开森学官网一级建造师频道。
1B413034桥梁上部结构装配式施工一、先张法预制梁板(一)先张法预制梁板工序1.按预制需要,整平场地,完善排水系统,统筹规划混凝土的供应及水电管路的布设安装。
2.根据梁的尺寸、数量、工期确定预制台座的长度、数量、尺寸,台座应坚固、平整、不沉陷,表面压光。
3.承力台座由混凝土筑成,应有足够的强度、刚度和稳定性,钢横梁受力后,挠度不能大于2mm4.多根钢筋同时张拉时,其初应力要保持一致,活动横梁始终和固定横梁保持平行。
5.墩式承力台座应进行专门设计,并应具有足够的强度、刚度和稳定性,其抗倾覆安全系数应不小于1.,抗滑移系数应不小于1.6.将预应力筋(钢绞线)按计算长度切剖,在失效段套上塑料管,放在台座上,线两端穿过定位钢板,卡上锚具,用液压千斤顶单束张拉,先张拉中间束,再向两边对称张拉。
7.钢绞线张拉后恤,开始绑扎除面板外的普通钢筋。
8.使用龙门吊机将涂以隔离剂的钢模板吊装就位,分节拼装紧固,用花篮螺栓支9.用龙门吊机吊运混凝土,先浇底板并振实,振捣时注意不得触及钢绞线,当底板浇至设计标高,将经检查合格的充气胶囊安装就位,用定位箍筋与外模联系,上下左右加以固定,防止上浮,同时绑扎面板钢筋,然后对称、均匀地浇胶囊两侧混凝土,从混凝土开始浇筑到胶囊放气时为止,其充气压力要始终保持稳定,最后浇筑面板混凝土,振平后,表面作拉毛处理。
桥梁工程21B413000 公路桥梁工程1B413020 常用模板、支架和拱架的设计与施工1B413022常用模板、支架和拱架的施工二、支架、拱架的制作及安装(二)施工预拱度支架和拱架应预留施工拱度,在确定施工拱度值时,应考虑下列因素:(1)支架和拱架拆除后上部构造本身及活载1/2所产生的挠度;(2)支架和拱架在荷载作用下的弹性压缩;(3)支架和拱架在荷载作用下的非弹性压缩;(4)支架和拱架基底在荷载作用下的非弹性沉陷;(5)由混凝土收缩及温度变化而引起的挠度;(三)支架、拱架制作安装支架、拱架制作安装一般要求:4.支架安装时应注意以下几点:(2)施工用的脚手架和便桥,不应与结构物的模板支架相连接。
(3)船只或汽车通行孔的两边支架应加设护桩,夜间应用灯光标明行驶方向。
三、模板、支架和拱架的拆除(二)拆除时的技术要求3.在拟定卸落程序时应注意以下几点:(3)简支梁、连续梁宜从跨中向支座依次循环卸落;1B413030桥梁工程施工技术1B413031钢筋和混凝土施工一、钢筋施工(一)一般规定钢筋宜堆存在仓库(棚)内,露天堆置时,应垫高并加遮盖。
预制构件的吊环,应采用未经冷拉的HPB 235级热轧钢筋制作。
二、混凝土施工(三)混凝土的拌制与运输3.混凝土搅拌完毕后,应按下列要求检测混凝土拌合物的各项性能:(1)混凝土拌合物的坍落度,应在搅拌地点和浇筑地点分别取样检测,评定时应以浇筑地点的测值为准。
如混凝土拌合物从搅拌机出料起至浇筑入模的时间不超过15min时,其坍落度可仅在搅拌地点取样检测。
7.混凝土运至浇筑地点后发生离析、严重泌水或坍落度不符合要求时,应进行第二次搅拌。
二次搅拌时不得任意加水,确有必要时,可同时加水和水泥以保持其原水灰比不变。
(四)混凝土的浇筑2.自高处向模板内倾卸混凝土时,为防止混凝土离析,应符合下列规定:(1)从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发生离析为度。
(2)当倾落高度超过2m时,应通过串筒、溜管或振动溜管等设施下落;倾落高度超过10m时,应设置减速装置。
桥梁上部施工技术(一)1B413060 桥梁上部结构施工技术1B413061 桥梁上部结构装配式施工1B413062 桥梁上部结构支架及逐孔施工1B413063 桥梁上部结构悬臂施工1B413064 桥梁上部结构顶推施工1B413065 桥梁上部结构转体施工1B413066 桥梁上部结构缆索吊装施工1B413067 桥梁改建施工1B413068 桥梁施工监控1B413061 桥梁上部结构装配式施工一、钢筋混凝土和预应力混凝土梁(板)桥施工(一)一般要求 1.装配式桥的构件在脱底模、移运、存放和吊装时,混凝土的强度应不低于设计规定的吊装强度;设计未规定时,应不低于设计强度的80%。
4.构件安装就位完毕并经检查校正符合要求后,方可焊接或浇筑混凝土固定构件。
跨径25m以上预应力混凝土简支梁的安装应验算裸梁的稳定性。
5.对分层、分段安装的构件,应在先安装的构件可靠固定且受力较大的接头混凝土达到设计要求的强度后,方可继续安装;设计未规定时,应达到设计强度的80%后方可继续安装。
6.分段拼装梁的接头混凝土或砂浆,其强度应不低于构件的设计强度;不承受内力的构件的接缝砂浆,其强度应不低于M10。
需与其他混凝土或砌体结合的预制构件的砌筑面应按施工缝处理。
(三)构件预制台座的地基应具有足够的承载能力,并应符合下列规定: 2.预制台座的间距应能满足施工作业的要求;台座表面应光滑、平整,在2m长度上平整度的允许偏差应不超过2mm,且应保证底座或底模的挠度不大于2mm。
3.对预应力混凝土梁、板,应根据设计提供的理论拱度值,结合施工的实际情况,正确预计梁体拱度的变化情况,在预制台座上按梁、板构件跨度设置相应的预拱度。
当后张预应力混凝土梁预计的上拱度值较大时,可考虑在预制台座上设置反拱。
(四)各种构件混凝土的浇筑除应符合下列规定: 1.腹板底部为扩大断面的T形梁,应先浇筑扩大部分并振实后,再浇筑其上部腹板。
2.U形梁可上下一次浇筑或分两次浇筑。
