案例分析

(共七道题,满分为100分)

该部分采取专家阅卷,请在试卷上写明题号用钢笔、圆珠笔等按要求作答。计算题写明计算过程,有计算结果无计算过程不得分。

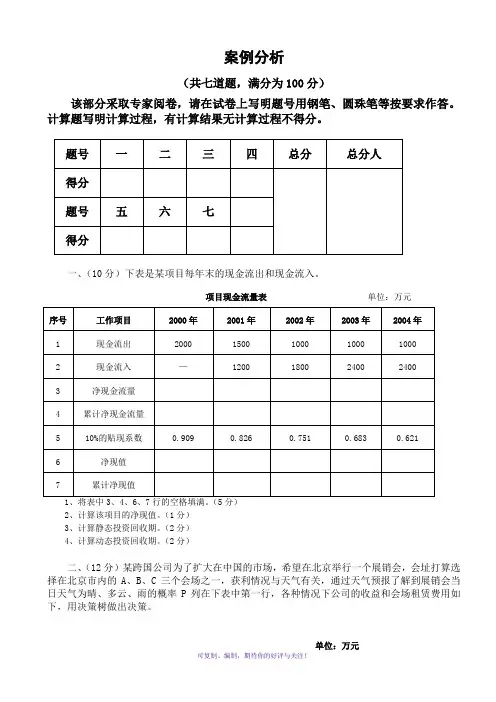

一、(10分)下表是某项目每年末的现金流出和现金流入。

项目现金流量表单位:万元

1、将表中3、4、6、7行的空格填满。(5分)

2、计算该项目的净现值。(1分)

3、计算静态投资回收期。(2分)

4、计算动态投资回收期。(2分)

二、(12分)某跨国公司为了扩大在中国的市场,希望在北京举行一个展销会,会址打算选择在北京市内的A、B、C三个会场之一,获利情况与天气有关,通过天气预报了解到展销会当日天气为晴、多云、雨的概率P列在下表中第一行,各种情况下公司的收益和会场租赁费用如下,用决策树做出决策。

1、通过计算求出三个方案的损益期望值。(6分)

2、画出决策树。(5分)

3、对三个方案做出决策。(1分)

三、(18分)下表给出了一个项目各项工作之间的关系、工作持续时间。

1、绘制双代号网络图。(5分)

2、计算时间参数(时间参数表示方法见图例)。(7分)

3、计算总工期,并确定关键线路。(2分)

4、按最早开始时间绘制时标网络图。(6分)

图例:

ES EF TF

LS LF FF 四、(20分)下表给出了一个项目各项工作之间的关系、工作持续时间。

1、绘制单代号网络图。(6分)

2、计算时间参数(时间参数表示方法见图例)。(7分)

3、计算总工期,并确定关键线路。(4分)

4、计算B与C之间、C与F之间、D与F之间的LAG。(3分)

图例:

ES TF EF

编号

工作

持续时间

LS FF LF

五、(10分)下表是对产品质量检查的结果,用排列图进行分析。

1、计算频率和累计频率并填入表内。(5分)

2、绘制排列图。(4分)

3、判断哪几项工作是主要因素、次要因素和一般因素。(1分)

六、(10分)某项目进展到11月时,对前10个月的工作进行统计,有关情况见下表。

1、求出10月末每项工作的BCWP及整个项目的BCWP。(2分)

2、计算10月末整个项目的ACWP、BCWS。(2分)

3、计算10月末的CV、SV并进行分析。(2分)

4、计算10月末的CPI、SPI并进行分析。(2分)

5、若项目的全部预算费用为8000万元,该项目将按目前状况发展,重新预估项目完成时的EAC。(2分)

七、(20分)某项目网络图与相关数据如下表和下图所示。

1、绘制初始的人力资源需求曲线。(6分)

2、用什么方法可以使得人力资源的安排状况更为合理?(4分)

3、对初始的人力资源的安排进行优化,将工作F改为第14日开始,绘制优化后的人力资源需求曲线。

(4分)

4、目前的人力资源安排状况是否最优,如果不是,还可以怎样优化?(6分)

国家职业资格全国统一鉴定

高级项目管理师操作技能试卷

参考答案与评分标准

一、

1、见下表(5分)

2、该项目的净现值为360.6万元(1分)

3、静态投资回收期=(5-1)+100/1400=4.07年(2分)

4、动态投资回收期=(5-1)+ 508.8/869.4=4.59年(2分)

二、

1、

A会场:5×0.45+3.9×0.35+2.1×0.2=4.1万元

4.1-2.6=1.5万元(2分)

B会场:3×0.45+3.2×0.35+1.6×0.2=2.8万元

2.8-1.9=0.9万元(2分)

C会场:4×0.45+3.5×0.35+1.8×0.2=3.4万元

3.4-2.3=1.1万元(2分)

2、下图(5分)

晴Δ 5.0

3.9

2.2

3

Δ 4

3.5

1.8

0.20

3、从货币期望值最大决策看,应该把会场设在A。

(1分)

三、

1、绘制双代号网络图。(5分)

2、计算时间参数(7分)

3、总工期=19天,(1分)

并确定关键线路。(1分)

计算时间参数及关键线路见下图

ES EF TF

LS LF FF

4、按最早开始时间绘制时标网络图。(6分)

四、

1、绘制单代号网络图。(6分)

2、计算时间参数。(7分)

3、计算总工期=18天(2分)

关键线路。(2分)

1、2、3见下图

ES TF EF

编号

工作

持续时间

LS FF LF

4、计算A与D之间、C与F之间、D与F之间的LAG(3分)

A与D之间的时间间隔:LAG2,5=ES5-EF2=1 (1分)

C与F之间的时间间隔:LAG4,6=ES6-EF4-FTS3=0 (1 分)

D与F之间的时间间隔:LAG5,6=ES6-EF5 =13-6=7 (1 分)

五、

1、见下表

(5分)

2、见下图(4分)

频数

100

90

80 60

40

20 10

3、A 、B 、C 因素为主要因素,D 因素为次要因素,E 、F 因素为一般因素。(1分)

六、案例题

1、求出10月末每项工作的BCWP 见下表。 (1分) 10月末整个项目的BCWP =4020万元 (1分)

2、

10月末整个项目的ACWP =4100万元 (1分) 10月末整个项目的BCWS =5140万元 (1分)

30

20 40

50

60

70 80
