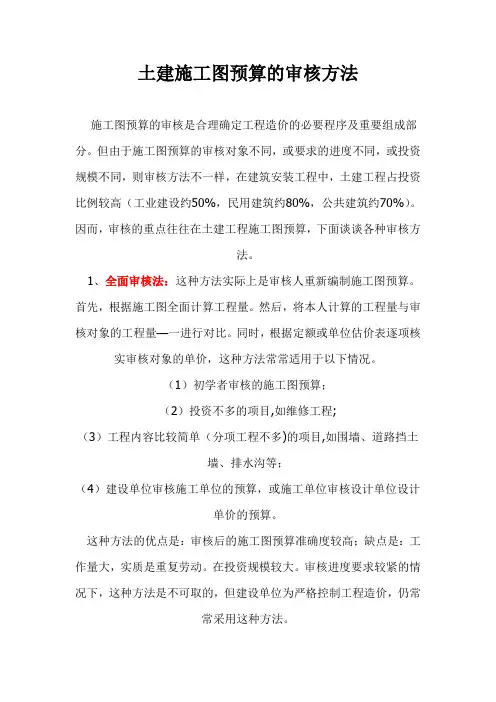

土建施工图预算的审核方法施工图预算的审核是合理确定工程造价的必要程序及重要组成部分。
但由于施工图预算的审核对象不同,或要求的进度不同,或投资规模不同,则审核方法不一样,在建筑安装工程中,土建工程占投资比例较高(工业建设约50%,民用建筑约80%,公共建筑约70%)。
因而,审核的重点往往在土建工程施工图预算,下面谈谈各种审核方法。
1、全面审核法:这种方法实际上是审核人重新编制施工图预算。
首先,根据施工图全面计算工程量。
然后,将本人计算的工程量与审核对象的工程量—一进行对比。
同时,根据定额或单位估价表逐项核实审核对象的单价,这种方法常常适用于以下情况。
(1)初学者审核的施工图预算;(2)投资不多的项目,如维修工程;(3)工程内容比较简单(分项工程不多)的项目,如围墙、道路挡土墙、排水沟等;(4)建设单位审核施工单位的预算,或施工单位审核设计单位设计单价的预算。
这种方法的优点是:审核后的施工图预算准确度较高;缺点是:工作量大,实质是重复劳动。
在投资规模较大。
审核进度要求较紧的情况下,这种方法是不可取的,但建设单位为严格控制工程造价,仍常常采用这种方法。
2、重点审核法:这种方法类同于全面审核法,其与全面审核法之区别仅是审核范围不同而已。
该方法有侧重的,有选择的根据施工图计算部分价值较高或占投资比例较大的分项工程量。
如砖石结构(基础、墙体)、钢筋混凝土结构(梁、板、柱)、木结构(门窗)、钢结构(屋架、檀条、支撑),以及高级装饰等;而对其他价值较低或占投资比例较小的分项目工程,如普通装饰项目、零星项目(雨蓬、散水、坡道、明沟、水池、垃圾箱)等,审核者往往有意忽略不计,重点核实与上述工程量相对应的定额单价,尤其重点审核定额子自档次易混淆的单价(如构件断面、单体体积),其次是混凝土标号、砌筑、抹灰砂浆的标号核算。
这种方法在审核进度较紧张的情况下,常常适用于建设单位审核施工单位的预算或施工单位审核设计单位的预算。
附录5—3施工图预算审查工作细则一、审查内容审查施工图预算的重点,应该放在工程量计算是否准确、预算单价套用的是否正确,各项取费标准是否符合现行规定等方面。
1.审查工程量(1)土方工程①平整场地、挖地槽、挖地坑、挖土方工程量的计算是否符合定额计算规定和施工图纸尺寸,土壤类别是否与勘察资料一致,地槽与地坑放坡、带挡土板是否符合设计要求,有没有重算和漏算;②回填土工程量应注意地槽、地坑回填土的体积是否扣除了基础所占体积,地面和室内填土的厚度是否符合设计要求;③运土方的审查除了注意运土距离外,还要注意运土数量是否扣除了就地回填的土方,(2)打桩工程①注意审查各种不同桩身,必须分别计算,施工方法必须符合设计要求;②桩身长度必须符合设计要求,桩身长度如果超过一般桩身需要接桩时,注意审查接头数是否正确。
(3)砖石工程①墙基与墙身的划分是否符合规定;②按规定不同厚度的墙、内墙和外墙是否分别计算,应扣除的门窗洞口及埋入墙体各种钢筋混凝土梁、柱等是否已经扣除;③不同砂浆标号的墙和定额规定按立方米或按平方米计算的墙,有没有混淆、错算或漏算。
(4)混凝土及钢筋混凝土工程①现浇构件与预制构件是否分别计算,有没有混淆;②现浇柱与梁。
主梁与次梁各种构件计算是否符合规定,有无重算或漏算;③有筋和无筋构件是否按设计规定分别计算,有没有混淆;④钢筋混凝土的含钢量与预算定额的含钢量发生差异时,是否按规定予以增减调整。
(5)木结构工程①门窗是否按不同种类按框外面积或扇外面积计算;②木装修的工程量是否按规定分别以延长米或平方米计算;(6)地面工程①楼梯抹面是否按踏步和休息部分的水平投影面积计算;②细石混凝土地面找平层的设计厚度与定额厚度不同时,是否按其厚度进行换算。
(7)屋面工程①卷材屋面工程是否与屋面找平层工程量相等;②屋面保温层的工程量是否按屋面的建筑面积乘保温层平均厚度计算,不做保温层的挑檐部分是否按规定不作计算。
(8)构筑物工程烟囱和水塔脚手架是以座编制的,地下部分已包括在定额内,按规定不能再另行计算,审查是否符合要求,有无重算。
第一章施工图预算的编制与审查施工图预算是在施工图设计完成后,工程开工前,根据已批准的施工图纸、现行的预算定额、费用定额和地区人工、材料、设备与机械台班等资源价格,在施工方案或施工组织设计已大致确的前提下,按照规定的计算程序计算直接工程费、措施费,并计取间接费、利润、税金等费用,确定单位工程造价的技术经济文件。
施工图预算编制分为传统定额计价模式和工程量清单计价模式施工图预算是控制造价及资金合理使用的依据;是确定工程招标控制价的依据;是拨付工程款及办理工程结算的依据;是建筑工程预算包干的依据;是供应计划的依据;成本控制的依据。
施工图预算的编制依据:1、国家、行业和地方政府有关工程建设和造价管理的法律、法规和规定。
2、经过批准和会审的施工图设计文件和有关标准图籍。
3、工程地质勘察报告。
4、现行建筑工程和安装工程预算定额和费用定额、单位估价表、计价表、企业定额、有关费用规定等文件。
5、材料、设备与构配件市场价格、价格指数。
6、施工组织设计或施工方案。
7、经批准的拟建项目的概算文件。
8、建设场地中的自然条件和施工条件。
10、工程招标文件、承包合同。
一、施工图清单与预算的编制方法(一)资料的收集1、施工图。
2、工程地质勘察资料。
3、工程部施工组织设计或施工方案4、建设场地自然条件和施工条件5、收集材料、设备市场价格、价格指数6、收集国家、行业和地方政府有关工程建设和造价管理的法律、法规和规定7、有关标准图籍8、工程招标文件、承包合同9、现行建筑工程和安装工程预算定额和费用定额、单位估价表、企业定额、有关费用规定等文件。
(二)工程量计算1、工程量计算流程:熟悉各种收集到的招标文件、承包合同、图纸内容、规范、法律法规、地质勘探报告、施工方案→根据实际情况确定本工程适用的计价模式→根据图纸拟定分部内容→按图计算各分部工程下的子目工程量→根据图纸检查遗漏项目→复核修正数据→汇总工程量。
2、工程量计算规则:在工程量计算中要严格按照《建筑工程和安装工程预算定额》《单位估价表》《计价表》中的计算规则进行工程量计算。
CECA/GC5—2010中国建设工程造价管理协会标准建设项目施工图预算编审规程主编部门:中国建设工程造价管理协会批准部门:中国建设工程造价管理协会施行日期:2010年3月1日(试行)中国建设工程造价管理协会中价协[2010]004号关于发布《建设项目施工图预算编审规程》的通知各省、自治区、直辖市建设工程造价管理协会,中价协各专业委员会:为了加强行业自律,提高工程造价咨询成果的质量,规范工程造价咨询企业和注册造价工程师、造价员的执业或从业行为,规范建设项目施工图预算编制办法和深度要求,我协会组织有关单位编制了《建设项目施工图预算编审规程》,编号为CECA/GC5—2010,现予以发布,自2010年3月1日起试行。
本规程由中国计划出版社出版发行。
中国建设工程造价管理协会二0一0年二月二十二日前言为了加强行业的自律管理,提高建设项目工程造价咨询的成果质量,规范建设项目施工图预算的编制办法和深度要求,中国建设工程造价管理协会组织有关单位编制了《建设项目施工图预算编审规程》(以下简称本《规程》)。
本《规程》的主要内容包括:总则、术语、一般规定,文件组成及表格格式,编制依据,编制办法,预算审查,质量管理等。
各工程造价咨询单位和注册造价工程师、造价员在承担建设项目施工图预算编审业务时,应参照本规程的有关要求执业和从业,各地方工程造价协会和中国建设工程造价管理协会各专业委员会可以依据本规程,对建设项目施工图预算的咨询成果进行检查。
本规程首次以中国建设工程造价管理协会标准的形式发布,因行业的特殊性等因素,难免会有疏漏和不足之处,欢迎各有关单位和工程造价专业人员提出宝贵意见,以便在修订时补充和完善。
本规程的主编、参编单位及主要起草人、审核人:主编单位:电力工程造价与定额管理总站参编单位:中国电力企业联合会电力建设技术经济咨询中心主要起草人:沈维春张天文董士波陈光云马楠许龙审核人:马桂芝吴佐民目录(一)建设项目施工图预算编审规程1.总则2.术语3.一般规定4.文件组成及表格格式41建设项目施工图预算文件的组成42建设项目施工图预算文件表格格式43建设项目施工图预算文件的签署5.编制依据86.编制方法861建设项目施工图预算的组成862单位工程预算的编制863综合预算和总预算编制864建筑工程预算编制965安装工程预算编制966设备及工具、器具购置费组成967工程建设其他费用、预备费等968调整预算的编制97.预算审查108.质量管理10附录A工程预算封面、签署页、目录、编制说明式样11附录B工程预算表及附表格式15本规程用词说明33附:条文说明 (37)1总则1.0.1为规范建设项目设计阶段施工图预算的编制和审查.提高施工图预算的编制和审查质量.特制定本规程。
一般土建工程施工图预算编制程序和方法.txt爱空空情空空,自己流浪在街中;人空空钱空空,单身苦命在打工;事空空业空空,想来想去就发疯;碗空空盆空空,生活所迫不轻松。
总之,四大皆空!一般土建工程施工图预算编制程序和方法(掌握)目前国内通常采用的施工图预算的编制方法有单价法和实物法,另外,综合单价法是过渡时期的一种施工图预算编制方法.(一)单价法用单价法编制施工图预算,就是根据地区统一单位估价表中的各项定额单价(包括了人工费、材料费、机械使用费),乘以相应的各分项工程的工程量,汇总相加,得到单位工程的人工费、材料费、机械使用费之和;再加上按规定程序计算出来的措施费、间接费、利润和税金,便可得出单位工程的施工图预算造价。
用单价法编制施工图预算的主要计算公式为:单位工程施工图预算工程直接费=∑(工程量×预算定额单价)1.单价法编制施工图预算的步骤。
(1)搜集各种编制依据资料。
包括施工图纸、施工组织设计或施工方案、现行建筑安装工程预算定额、取费标准等。
(2)熟悉施工图纸和定额。
(3)计算工程量。
工程量的计算在整个预算过程中是最重要、最繁琐的环节,不仅影响预算编制的及时性,更重要的是影响预算造价的准确性。
计算工程量一般可按下列具体步骤进行:①根据施工图示的工程内容和定额项目,列出计算工程量的分部分项工程;②根据一定的计算顺序和计算规则,列出计算式;③根据施工图示尺寸及有关数据,代人计算式进行数学计算;④按照定额中的分部分项工程的计量单位对相应的计算结果的计量单位进行调整,使之相一致。
(4)套用预算定额单价,求出单位工程的直接工程费。
套用单价时需注意如下几点:①分项工程量的名称、规格、计量单位必须与预算定额或单位估价表所列内容一致。
②当不完全符合时,必须根据说明对定额单价进行调整或换算。
③当相差甚远,必须编制补充单位估价表或补充定额.(5)编制工料分析表。
计算并汇总出各分部分项工程所需的人工及材料数量,相加便得出该单位工程所需要的各类人工和材料的数量。
中国建设工程造价管理协会标准建设项目全过程造价咨询规程CECA/GC 4-2017中国建设工程造价管理协会中价协[2017]45 号中国建设工程造价管理协会关于发布2017 版《建设项目全过程造价咨询规程》的通知各省、自治区、直辖市建设工程造价管理协会及中价协各专业委员会:为加强建设工程造价行业的自律管理,规范工程造价咨询企业承担建设项目全过程造价咨询业务的内容、范围和质量标准,提高建设项目全过程工程造价咨询的水平,结合行业最新发展趋势和最新出台的相关法律、法规与规章制度,我协会组织有关单位对原《建设项目全过程造价咨询规程》CECA/GC 4-2009 进行了修编,对该规程的内容进行了适当的补充和完善,形成了2017 版《建设项目全过程造价咨询规程》CECA/GC 4-2017。
现该规程予以正式发布,自2017 年12 月 1 日起实行。
原《建设项目全过程造价咨询规程》CECA/GC 4-2009 同时废止。
本规程由中国计划出版社出版发行。
中国建设工程造价管理协会2017 年8 月25 日前言为了加强建设工程造价行业的自律管理,规范工程造价咨询企业承担建设项目全过程造价咨询业务的内容、范围和质量标准,提高建设项目全过程工程造价咨询的水平,依据国家有关法律、法规和规章制度,中国建设工程造价管理协会组织有关单位结合新形势对原《建设项目全过程造价咨询规程》CECA/GC 4-2009(以下简称“原规程”)进行修编。
本次修编后的《建设项目全过程造价咨询规程》(以下简称“本规程”)主要内容包括:总则、术语、基本规定、决策阶段、设计阶段、发承包阶段、实施阶段、竣工阶段等。
本规程介绍了各阶段的任务、工作内容及成果文件要求,并与现行国家标准《建设工程造价咨询规范》GB/T 51095-2015 相配套,在项目方案比选、合同管理、风险控制等方面适度前瞻,以详细规范指导工程造价咨询企业造价咨询工作。
本规程同原规程相比,主要做了以下修改:1.在第3.1 节“业务范围和一般要求”中,调整、细化了工程造价咨询企业业务范围,将建设项目全过程造价咨询阶段的划分调整为决策、设计、发承包、实施与竣工五个阶段,并明确了全过程和全方位造价控制理念,以及各阶段工程造价的关系;2.在第3.3 节“质量管理”中,新增工程造价咨询成果文件编制人、审核人和审定人的职责和要求;3.在第3.4 节“风险管理”章节中,区分了工程造价咨询企业风险来源,明确了承接业务风险、人员与企业内部风险管理以及建筑项目全过程风险管理等内容;4.新增第3.7 节“建设项目合同管理”,明确建立项目合同管理体系要求,包括招标策划、合同交底,建立合同沟通机制等内容;5.新增第5.2 节“优化设计的造价咨询”,增加了多方案经济比选及优化设计造价咨询报告,以及相关经济评价指标等要求。

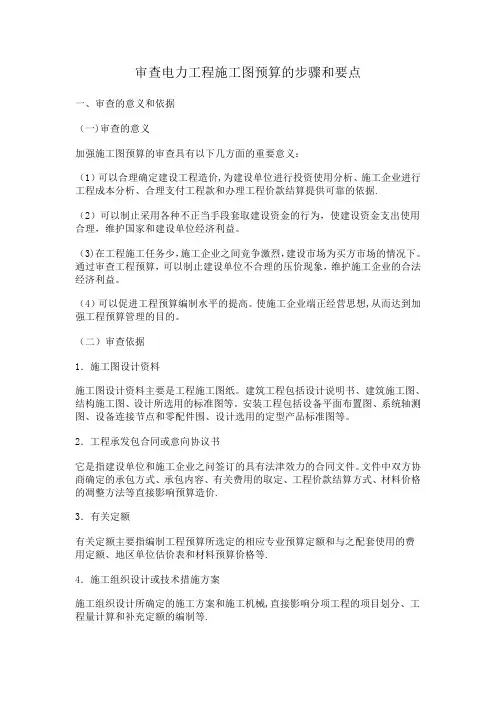

审查电力工程施工图预算的步骤和要点一、审查的意义和依据(一)审查的意义加强施工图预算的审查具有以下几方面的重要意义:(1)可以合理确定建设工程造价,为建设单位进行投资使用分析、施工企业进行工程成本分析、合理支付工程款和办理工程价款结算提供可靠的依据.(2)可以制止采用各种不正当手段套取建设资金的行为,使建设资金支出使用合理,维护国家和建设单位经济利益。
(3)在工程施工任务少,施工企业之间竞争激烈,建设市场为买方市场的情况下。
通过审查工程预算,可以制止建设单位不合理的压价现象,维护施工企业的合法经济利益。
(4)可以促进工程预算编制水平的提高。
使施工企业端正经营思想,从而达到加强工程预算管理的目的。
(二)审查依据1.施工图设计资料施工图设计资料主要是工程施工图纸。
建筑工程包括设计说明书、建筑施工图、结构施工图、设计所选用的标准图等。
安装工程包括设备平面布置图、系统轴测图、设备连接节点和零配件围、设计选用的定型产品标准图等。
2.工程承发包合同或意向协议书它是指建设单位和施工企业之问签订的具有法津效力的合同文件。
文件中双方协商确定的承包方式、承包内容、有关费用的取定、工程价款结算方式、材料价格的凋整方法等直接影响预算造价.3.有关定额有关定额主要指编制工程预算所选定的相应专业预算定额和与之配套使用的费用定额、地区单位估价表和材料预算价格等.4.施工组织设计或技术措施方案施工组织设计所确定的施工方案和施工机械,直接影响分项工程的项目划分、工程量计算和补充定额的编制等.5.有关文件规定有关文件规定主要指本年度或上一年度由有关主管部门颁布的工程价款结算、材料价格和费用调整等文件规定。
6.技术规范和规程它是指工程采用的设计、施工、质量验收等技术规范或规程.二、审查的内容在确定编制依据的基础上。
审查施工图预算,实质上是一种技术性复核.内容包括:总体方面、工程量、预算单价、各项费用和技术经济指标等五方面的审查.(一)总体方面的审查单项工程项目、建筑面积、建筑标准必须与初步设计一致;安装工程必须与设备清单中需要安装的设备一致不能搞计划外工程、任意变更项目、增加工程内容、扩大建筑面积、提高建筑标准、混淆需要安装与不需要安装的设备等。
第一章施工图预算的编制与审查施工图预算是在施工图设计完成后,工程开工前,根据已批准的施工图纸、现行的预算定额、费用定额和地区人工、材料、设备与机械台班等资源价格,在施工方案或施工组织设计已大致确的前提下,按照规定的计算程序计算直接工程费、措施费,并计取间接费、利润、税金等费用,确定单位工程造价的技术经济文件。
施工图预算编制分为传统定额计价模式和工程量清单计价模式施工图预算是控制造价及资金合理使用的依据;是确定工程招标控制价的依据;是拨付工程款及办理工程结算的依据;是建筑工程预算包干的依据;是供应计划的依据;成本控制的依据。
施工图预算的编制依据:1、国家、行业和地方政府有关工程建设和造价管理的法律、法规和规定。
2、经过批准和会审的施工图设计文件和有关标准图籍。
3、工程地质勘察报告。
4、现行建筑工程和安装工程预算定额和费用定额、单位估价表、计价表、企业定额、有关费用规定等文件。
5、材料、设备与构配件市场价格、价格指数。
6、施工组织设计或施工方案。
7、经批准的拟建项目的概算文件。
8、建设场地中的自然条件和施工条件。
10、工程招标文件、承包合同。
一、施工图清单与预算的编制方法(一)资料的收集1、施工图。
2、工程地质勘察资料。
3、工程部施工组织设计或施工方案4、建设场地自然条件和施工条件5、收集材料、设备市场价格、价格指数6、收集国家、行业和地方政府有关工程建设和造价管理的法律、法规和规定7、有关标准图籍8、工程招标文件、承包合同9、现行建筑工程和安装工程预算定额和费用定额、单位估价表、企业定额、有关费用规定等文件。
(二)工程量计算1、工程量计算流程:熟悉各种收集到的招标文件、承包合同、图纸内容、规范、法律法规、地质勘探报告、施工方案→根据实际情况确定本工程适用的计价模式→根据图纸拟定分部内容→按图计算各分部工程下的子目工程量→根据图纸检查遗漏项目→复核修正数据→汇总工程量。
2、工程量计算规则:在工程量计算中要严格按照《建筑工程和安装工程预算定额》《单位估价表》《计价表》中的计算规则进行工程量计算。
要做到数据与图纸一一对应、扣减关系明确。
A、土方工程:挖土深度一律以设计室外地坪为准,如实际自然地面标高与设计室外标高发生高差时,工程量在竣工结算时调整。
地槽=地槽低宽(基础低宽+两边工作面)*地槽长度*深度;地坑=地坑底面积(基础底面积+工作面宽度)*深度;基坑排水按土方基坑的底面积。
B、基础工程:基础与墙身的划分。
基础与墙身使用同一种材料时,以设计室内地坪为界(有地下室者以地下室内地坪),以下为基础,以上为墙身;基础与墙身使用不同材料时,位于设计室内地坪±300毫米以内,以不同材料为界,超过±300毫米,以设计室内地坪为界;独立柱基、桩承台以基础扩大顶面为界,以下是基础,以上为柱身。
砼及钢筋砼基础、砖基础、砖基础上的防水砼带都按照图示尺寸以立方米计算;基坑钢管支撑以坑内的刚立柱、支撑、围檩、活络接头、法兰盘、预埋铁件的合并重量按吨计算;打压预制钢筋砼桩、离心管桩的体积,均按设计桩长(包括桩尖,不扣除桩尖虚体积)乘以桩截面面积以立方米计算;送桩以送桩长度(桩顶面至自然地坪另加0.5米)乘桩截面面积以立方米计算、接桩按接头计算。
C、砖墙体工程:墙体面积=长度*高度。
(1)长度:外墙按照中心线长度,框架间墙及内墙按净长计算。
(2)高度:ⅰ外墙高度,坡斜屋面无檐口天棚算至墙中心线屋面板底;无屋面板算至椽子顶面;有屋架且室内外均有天棚算至屋架下弦低面另加200毫米,无天棚算至屋架下弦低面另加300毫米;有现浇钢筋砼平板楼层者,应算至平板底面;当墙高遇有框假梁、肋形板梁时,应算至梁底面;女儿墙高度自板面算至压顶底面,砖、砼压顶以延长米计算。
ⅱ内墙高度:内墙位于屋架下算至屋架底;无屋架算至天棚底另加120毫米;有钢筋砼楼隔层算至钢筋砼底板;有框架梁算至梁底面;同一墙上板厚不同时,按平均高度计算;平行于空心楼板的墙算至空心板顶面。
D、墙体工程钢筋砼外墙按图示中心线、内墙按净长乘以墙高按平方米计算。
墙与梁平行重叠,墙算至梁顶面;当设计梁宽超过墙宽时,墙高算至梁底面,梁、墙分别计算;墙与板相交,墙高算至底板面。
E、梁、柱工程:ⅰ柱子按照图示断面尺寸乘以柱高以立方米计算。
柱高规定:柱与柱基以基础扩大面为界,下面为基础,以上为柱身。
有梁板的柱高,应自柱基上表面或楼板上表面算至上一层楼板的下表面。
无梁板的柱高,应自柱基上表面或楼板上表面算至柱帽下表面。
预制板框架柱,应自柱基上表面算至柱顶。
构造柱按全高计算,应扣除现浇板、梁相交部分的体积。
ⅱ梁按照图示断面尺寸乘以梁长以立方米计算。
梁长梁高规定:梁柱连接时,梁长算至柱侧面;主次梁连接时次梁算至主梁侧面;伸入墙内的梁头、梁垫体积并入梁体积内计算。
孤形梁、供形梁的梁长按梁中心曲线长度计算,斜梁按照斜长计算。
梁高自梁底算至梁顶面。
有梁板凸出板底的肋梁(包括主次梁)高度应自梁底算至板底面。
当圈梁与现浇板相交时,其圈梁高度应自梁底算至板底面,搁置预制板的圈梁按照图示尺寸计算。
单独现浇过梁按图示尺寸计算,图纸无明确表示的,梁长按门洞宽另加500毫米计算。
ⅲ预制柱、梁及其它构件均以图示尺寸实体积以立方米计算。
钢柱、梁及其它构件按图示尺寸以吨计算。
F、楼地面、天棚工程:水泥砂浆、水磨石、马赛克及缸砖楼地面面层的工程量均按墙中心线面积以平方米计算。
地砖、花岗岩、大理石铺地面、楼面按实铺面积以平方米计算。
水磨石、花岗岩地面嵌金属条、楼梯防滑条按延长米计算。
块料面层踢脚线、木踢脚线,均按图示尺寸以延长米计算。
现浇有梁板按图示尺寸乘以板厚以立方米计算(清单基价中,有梁板按照梁、板体积之合计算)木地板按实铺面积计算、楼梯、阳台、雨棚按水平投影面积计算。
天棚吊筋、龙骨按主墙间的水平投影面积计算;天棚面层按展开净面积计算。
G、屋盖工程:(1)木屋架、钢筋砼屋架、天窗架按立方米计算。
钢屋架按吨计算。
瓦材屋面(不包括檩木)、彩钢板屋面按屋面水平投影面积乘以坡度系数的斜面积以平方米计算。
木檩条、钢筋砼檩条按立方米计算,钢檩条按吨计算。
封檐板按檐口外围尺寸以延长米计算。
搏风板按设计斜长,单坡加300毫米,双坡加500毫米后以延长米计算。
(2)钢筋砼屋面:空心板、现浇板、保温层、防水层均以图示尺寸分别计算。
后浇带按净面积计算。
现浇拱板按展开面积计算,现浇斜板按斜面积计算。
大型屋面板按板的外围水平投影面积计算。
H、门窗工程:各类门窗制作、安装和成品门框扇安装均按门窗洞口面积以平方米计算。
无框、固定百叶窗、厂库房大门按设计扇外围面积以平方米计算。
I、钢筋工程:钢筋工程应区别现浇构件、预制构件、加工厂预制构件、预应力构件、点焊网片等及不同规格分别按设计长度(展开长度、保护层、搭接长度应符合规范规定)乘以理论重量以吨计算。
计算钢筋时,已有设计搭接长度的按设计长度计算,没有设计搭接长度的按规范规定计算。
当梁板(包括整板基础)直径8以上的通筋未设计搭接位置时,预算时暂时按8米一个双面电焊考虑,结算时应按钢筋实际定尺长度调整搭接接头个数,搭接方式按审定的施工组织设计确定。
先张法预应力构件中的预应力和非预应力钢筋工程量应合并按设计长度计算,。
后张法预应力钢筋与非预应力钢筋分别计算,预应力钢筋按设计图纸规定的预应力钢筋预留孔道长度,区别不同锚具类型分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力钢筋长度按预留孔道长度减350毫米,螺杆另行计算。
(2)低合金钢筋一端采用墩头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算。
(3)低合金钢筋一端采用墩头插片,另一端帮条锚具时,预应力钢筋增加150毫米,两端均用帮条锚具时,预应力钢筋增加300毫米计算。
(4)低合金钢筋采用后张砼自锚时,预应力钢筋长度增加350毫米计算。
后张法预应力钢筋束、钢绞线束按设计图纸预应力筋的结构长度(即孔道长度)加操作长度之和乘以钢材理论重量计算。
(无粘结钢绞线封油包塑的重量不计算),与其配套的非预应力筋并入普通钢筋中计算,其操作长度按下列规定计算:(1)钢丝束采用墩头锚具时,不论一端张拉或两端张拉均不增加操作长度(即:结构长度就是计算长度)。
(2)钢丝束采用锥形锚具时,一端张拉为1.0米,两端张拉为1.6米。
(3)有粘结钢绞线采用多根夹片锚具时,一端张拉0.9米,两端张拉为1.5米。
(4)无粘接预应力钢绞线采用单根夹片锚具时,一端张拉为0.6米,两端张拉为0.8米。
(5)用转角器张拉及特殊张拉的预应力筋,其操作长度应按实计算。
当曲线张拉时,后张法预应力高强钢丝、钢绞线计算长度可按直线长度乘以下列系数确定:梁高在1.50米内为1.015。
梁高在1.50米以上,乘1.025。
后张法预应力高强钢丝、钢绞线锚具按设计规定所穿高强钢丝或钢绞线的孔数计算(每孔均包括了张拉端的固定端的锚具),波纹管按设计图示以延长米计算电渣压力焊、锥螺纹、套管挤压等接头以“个”计算。
编制预算时,底板、梁暂按8米长一个接头的50%计算;柱按自然层每根钢筋1个接头计算。
结算时应按钢筋实际接头个数计算。
加工厂制作的铁件(包括半成品铁件)、已弯曲成型钢筋的场外运输按吨计算。
基础中钢支架、预埋铁件计算:(1)基础中,多层钢筋的型钢支架、垫铁、撑筋、马凳等按已审定的施工组织设计合并用量计算。
现浇楼板中设置的撑筋按已审定的施工组织设计用量与现浇构件钢筋用量合并计算。
(2)预埋铁件制、安按设计图纸以吨计算。
其余规定具体见钢筋平法图籍。
J、超高费建筑物超高费以超过20m部分的建筑面积(平方米)计算。
单独装饰工程超高部分人工降效以超过20m部分的人工费分段计算。
K、脚手架凡砌筑高度超过1.5m的砌体均需计算脚手架。
砌墙脚手架均按墙体(单面)垂直投影面积以平方米计算。
计算脚手架时,不扣除门、窗洞口、空圈、车辆通道、变形缝等所占面积。
同一建筑高度不同时,按建筑物的竖向不同高度分别计算。
L、摸板摸板除另外有规定者,均按混凝土与摸板的接触面积以平方米计算。
特殊规定见计价表899页计算规则说明。
M、大型机械工程:以施工组织设计、施工工期为依据考虑。
N、施工排水、降水、深基坑支护。
人工土方施工排水不分土壤类别、挖土深度,按挖湿土工程量以立方米计算。
人工挖淤泥、流砂施工排水按挖淤泥、流砂工程量以立方米计算。
基坑、地下室排水按土方基坑的底面积以平方米计算。
强夯法加固地基坑内排水,按强夯法加固地基工程量以平方米计算。
井点降水50根为一套,累计根数不足一套者按一套计算,井点使用套天为24小时。
井管的安装、拆除以“根”计算。
基坑钢管支撑以坑内的钢立柱、支撑、围檩、活络接头、法兰盘、预埋构件的合并重量按吨计算。
打、拔钢板桩按设计钢板桩重量以吨计算。
