油库加油站建设项目竣工资料附表
- 格式:doc
- 大小:655.50 KB
- 文档页数:54
加油站项目竣工验收申报表
新(迁)建项目名称_________________________________
鄂州市商务局制发
填表说明
一、申报加油站峻工的单位,统一使用本表,并以“成品油加油站开办申报审批表”相配套,以“一站一表”为原则填写。
二、加油站申报单位填写本表一式三份统一报市(州)、县(市、区)验收并签署验收意见。
其中:县(市、区)、市
(州)商务部门、申报单位各留一份。
三、填表解释口径:
1、立项开办时间以批复开办的时间为准,竣工时间按单位申请要求验收的报告时间填入;
2、原申办类型在新、迁建选择一种类型填写。
四、申报单位要求验收的项目名称和单位,及其相关内
容都必须如实填报,不得弄虚作假,更不得隐瞒不报。
加油站竣工验收资料检查表一、建设单位资料资料名称是否齐全备注用地规划许可证是建设工程规划是建设用地批准书是建设单位营业执照是安全生产许可证是二、设计单位资料资料名称是否齐全备注施工图设计文件是工程监理文件是工程监理单位是否具备资质三、施工单位资料资料名称是否齐全备注建设工程规划许可证是施工总承包资质证书是安全生产许可证是本工程总结算报告是本工程施工图纸是项目是否满足技术要求四、竣工验收资料资料名称是否齐备注全建设工程规划许可证是工程竣工验收报告是工期、质量、安全、文明施工是否符合要求施工总承包单位工程质量评定是项目是否达到规划标准意见书土地批准使用证书是安全生产许可证是五、消防设施验收资料资料名称是否齐全备注消防设施验收合格证是建筑物消防验收报告是消防安全是否符合要求六、环保设施验收资料资料名称是否齐全备注环保验收合格证是工业废气主要治理设施是工业废气是否实现减排工业废水主要处理设施是工业废水是否实现减排七、用电验收资料资料名称是否齐全备注用电验收合格证是高低压配电箱及线路图是配电箱是否安装规范八、交通运输设施验收资料资料名称是否齐备注全是交通运输设施验收合格证道路交通标志、标线是道路标线和标志是否规范,是否符合交通标准要求九、安全生产资料资料名称是否齐全备注安全生产管理制度是安全事故调查报告是竣工验收检查过程中是否存在安全事故记录十、质量保证文件资料名称是否齐全备注质量保证体系是是否符合要求质量检查表是是否记录详细的质量检查过程十一、竣工验收报告资料名称是否齐全备注建筑物竣工验收备案表是是否填报详细并符合要求工程设计与勘察完成情况证明是防雷装置测试报告是是否符合规范竣工质量保证书是是否符合要求以上是加油站竣工验收资料检查表,通过对上述资料的检查,可以确保工程竣工验收过程可以顺利进行,并且保证加油站的运行安全。
加油(气)站和油库工程建设项目竣工资料内容规定第一条为加强加油(气)站和油库工程建设项目竣工资料编制工作,保证加油(气)站和油库工程建设项目竣工资料的完整性,充分发挥竣工资料在加油(气)站和油库工程建设、生产管理、工程维护和改建扩建中的作用,根据国家和股份公司有关建设项目档案资料管理的有关规定,特制定本规定。
第二条本规定所称加油(气)站和油库工程建设项目是指新建、改建、扩建以及收购后改造的加油(气)站和油库工程建设项目。
第三条加油(气)站和油库工程建设项目竣工资料是指从建设项目立项、审批、勘察、设计、施工、监理、招投标、生产准备到建成投产的全过程中形成的应归档保存的文件资料以及其它载体的声像资料。
第四条加油(气)站和油库工程建设项目竣工资料必须与工程实际情况相符,要在工程建设过程中汇集和形成,确保竣工资料的原始性、真实性、准确性。
严格竣工资料编制和审核的责任制,签署手续完整,规格符合国家关于技术档案的要求,字迹清楚,图面整洁,不得用易退色的书写材料书写、绘制。
第五条加油(气)站和油库工程建设项目竣工资料由前期工作资料、勘察设计资料、工程管理资料、投产准备及生产考核资料、竣工决算、营业证照及施工交工技术文件资料等六个部分的内容。
第六条前期工作资料(一)项目立项或可行性研究报告及批准文件(原件);(二)资产评估报告(原件,收购后改造项目);(三)工程评估报告(原件,收购后改造项目);(四)项目评审纪录、谈判记录及有关会议纪要(原件);(五)法律意见书(原件,收购后改造项目);(六)项目合同(原件,含补充协议,收购后改造项目);(七)资产交接报告(原件,收购后改造项目);(八)项目验收报告(原件,收购后改造项目);(九)板块和地区公司要求的其他请示文件及批复文件(原件);(十)专项申请、批复文件:1.建设工程规划许可证(原件);2.消防部门同意选址批复和设计审核意见书(原件);3.征用土地有关资料:包括建设用地规划许可证、土地证,拆迁及补偿协议书等(原件);4.施工许可证(原件);5.建设项目环境影响评价报告书(表)、劳动安全预评价报告、地质灾害评价报告(个别地方有要求)及批准文件(原件);6.工程途径铁路、公路、输电线路和河流穿跨越协议等有关文件(原件);7.水、暖、电、燃气等供应协议(原件);8.消防部门、环保部门验收意见书(原件);9.房产证(原件).第七条勘察设计资料(一)设计基础资料1.工程地质勘察报告;2.地形、地貌、控制点、建筑物、构筑物及重要设备安装测量定位、观测记录;3.水文、气象、地震等其它设计基础资料。
油库加油站建设项目竣工资料附表
一、项目概述
油库加油站建设项目位于某市区,总投资额为1000万元人民币,项目经过2年的规划和建设,已于2021年5月全部竣工。
该项目由某石化公司投资开发,主要包括油库、加油站和相应的附属设施。
油库的储油容量为10000吨,加油站主要经营汽油、柴油和天然气等燃料。
项目建设期间,严格按照国家相关法律法规和技术标准进行设计和施工,确保了项目的安全性和可靠性。
二、竣工资料附表
1. 竣工验收成果文件
•竣工验收报告书
•竣工验收监理报告书
•竣工验收结论书
•竣工验收合格证书
2. 形象进度记录资料
•项目安全生产记录
•施工图纸记录
•施工图纸更改记录
•施工日志
3. 验收过程记录资料
•建设工程质量检查登记表
•竣工验收检查登记表
•工程热处理报告
•地下水位监测报告
4. 原材料与设备检验报告
•材料检验报告
•材料进场检验记录
•重要材料复验记录
•压力容器出厂检验合格证
5. 施工质量检验记录
•环保验收报告
•防火验收报告
•土地验收报告
•电力验收报告
6. 竣工动态图像记录资料
•竣工视频记录
•竣工照片记录
•竣工开工典礼记录
三、结论
本项目经过2年的规划和建设,在相关部门的监管下,严格按照国家相关法律法规和技术标准进行设计和施工,竣工验收成果查验合格,各项指标达到了国家规定的要求。
该项目的建成将能进一步满足当地区域的燃油需求,为当地的经济发展做出积极的贡献。
附表1交工技术文件说明工程名称中油陕西西安海诚加油站工程编号工程说明:本工程为中油陕西西安海诚加油站,站房面积161.8m2,辅助房面积184.1m2,均为一层砖混。
罩棚面积460m2,设50m3汽油罐2具,50m3柴油罐2具,双枪双油品加油机4台。
交工技术文件说明:加油站改扩建工程,由多家专业公司来共同完成。
陕西华油公司所承建主要工程项目有;站房,附属房,罐区,气电安装,工艺管道,加油机安装,路面,围墙。
本资料只含;站房,附属房,罐区,气电安装,工艺管道,加油机安装,路面,围墙部分。
其它部分资料,由另外几家公司及甲方自购设备厂家提供完成。
施工图未注明者,按中油加油站建设标准手册施工附表2工程开工报告工程名称中油陕西西安加油站工程编号088号工程内容站房、围墙、灌区、砼路面、工艺管道、电器、室内外排气等除网架、形象包装外图纸所有内容。
开工准备情况1.施工许可证已获主管部门批准;2.拆迁工作满足工程进度需要;3.施工组织设计已获施工部门批准;4.现场管理人员已到位,机具、施工人员已进场,主要工程材料已落实;5.进场道路及水、电、通信等已满足开工要求;6.质量管理、技术管理和质量保证的组织机构已建立;7.质量管理、技术管理制度已制定;8、专职管理人员和特种作业人员已取得资格证、上岗证审批意见经审查:报审的动工资料齐全,有效,具备动工条件,同意开工计划开工日期:2010年10月9日计划交工日期:2010年12月26日建设单位施工单位监理单位项目负责人:(公章)11年8月26日项目负责人:(公章)11年8 月26 日总监:(公章)年月日附表3工程交工证书工程名称中油陕西西安海诚加油站工程编号开工日期2012.10.25 完工日期2013.4.18主要交工内容:站房、围墙、砼路面地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑室内外排气、建筑电器、油灌安装、工艺管道、加油机安装,路面。
工程质量评定:合格交工意见:建设单位设计单位施工单位质监单位监理单位项目负责人(公章)年月日代表:(公章)年月日项目负责人:(公章)年月日代表:(公章)年月日总监:(公章)年月日附表4单位工程质量综合评定表工程名称中油陕西西安海诚加油站工程编号开、竣工日期12年10月25日-13年4月18日施工单位陕西华油项次项目评定情况核定情况1 分部工程质量评定汇总共6个分部,其中优良6个,优良率100 %;合格2 质量保证资料核查共核查16项,其中符合要求的16项,经鉴定符合要求的16项;齐全3 抽查结果共抽查13个分项,其中符合原评定质量等级的13个。
来文转抄来文单位:中国石油天然气股份有限公司来文文号:油炼销函字[2005]69号来文标题:关于统一加油(气)站和油库工程建设项目竣工验收资料的通知发往单位:各直属企业内发:胡副总经理、投资与建设管理处(6份)、审计监察处贯彻意见:请各单位认真组织学习文件精神,严格按照文件要求执行中国石油新疆销售公司二00五年五月二十六日中国石油天然气股份有限公司油炼销函字[2005]69号关于统一加油(气)站和油库工程建设项目竣工验收资料的通知各有关单位:炼油与销售分公司曾在二00一年下发了《中国石油天然气股份有限公司炼油与销售工程建设项目竣工验收管理办法》,对竣工验收的组织、竣工资料的内容、竣工验收程序等进行统一的规定,对加强工程建设项目竣工验收工作起到了促进作用。
经过几年的执行情况看,该管理办法所要求的竣工资料的表格和内容较全面而系统,但部分表格不能完成全体现加油(气)站和油库工程建设项目的特点,有些资料表格需简化,有些资料特别是项目前期资料的收集整理工作需要加强。
为此,炼油与销售分公司编制了加油(气)站和油库工程建设项目竣工资料内容规定,具体要求如下:1、本通知下发前已完工的加油(气)站和油库建设项目(含新建、改扩建和收购后需改造项目),应按照加油(气)站和油库工程建设项目竣工资料内容规定的要求,尽快补充完善每个项目的竣工资料。
2、本通知下发后正在实施或尚未实施的建设项目,必须严格按照加油(气)站和油库工程建设项目竣工资料内容规定的要求,在项目建设前期到完工的各个阶段中汇集和形成相应阶段的竣工资料,确保竣工资料的原始性、真实性、准确性,特别是签署要真实可信,不得事后补签。
3、加油(气)站和油库工程建设项目每个项目应建立一套完整的竣工资料,并按照加油(气)站和油库工程建设项目竣工资料内容规定中资料的先后顺序汇编成册,妥善保管。
4、竣工资料的收集整理是一项重要的工作,各单位应在加油(气)站和油库工程建设中指定专人负责。
加油(气)站(点)竣工
验收表
申请企业(盖章)加油站(点)名称
项目规划编号
所辖地区市县 (市、区)
浙江省商务厅制发
填表说明
一、凡在我省境内建设加油站竣工后均须使用本表,并以一站(点)一表填写,一式两份,上报省商务厅。
二、填写油罐总容量时,柴油罐容减半计算;填写柴油罐容量时,按实际容量填写。
三、项目规划编号与批准的项目设立审批表中规划编号一致。
四、加油站详细地址,应表明公路等级(高速、国、省道、市区、县乡间公路等)和公路名称,在其他位置,尽可能填写清楚。
五、经济性质分为国有、国有控股、民营、外资、合资中方控股、合资外方控股等。
六、项目审批部门应填写省商务厅(或原省经贸委)的批文号,审批时间,以批文时间为准。
七、竣工时间,以竣工验收时间为准。
八、加油站名称以工商管理部门预登记时审定的名称为准。
九、请用钢笔或签字笔如实完整填写,有发现弄虚作假,将按《成品油市场管理办法》有关规定处理。
加油站竣工验收资料检查表加油站竣工验收资料检查表项目名称:XXX加油站竣工验收项目地址:XXXXXX建设单位:XXX有限公司施工单位:XXX建筑工程有限公司设计单位:XXX设计院竣工日期:20XX年XX月XX日检查人员:XXX、XXX、XXX一、建设工程规划许可证()已取得()未取得二、施工许可证()已取得()未取得三、项目用地1. 建设用地符合规划要求()符合()不符合2. 土壤污染检测报告()已提供()未提供四、环境影响评价文件()已编制()未编制五、建设工程规划方案()符合规划要求()存在过错六、土建工程资料1. 工程前期资料(设计文件)()提供齐全()存在缺失2. 深基坑、基础工程施工资料()提交齐全()存在缺失3. 其他土建工程资料()齐全()缺失七、给排水及空调工程资料1. 建筑给、排水工程资料()全部提供()存在缺失2. 空气调节工程资料()全部提供()存在缺失3. 其他相关工程资料()齐全()不齐全八、强弱电工程资料1. 强电工程资料()齐全()缺失2. 弱电工程资料()齐全()缺失九、安防工程资料()齐全()不齐全十、井区防撞油盆()设计合理()不合理十一、储油罐等重大设备1. 设备设计资料()完备()不完备2. 设备安装验收报告()完备()不完备3. 安全设备及管理资料()完备()不完备十二、其他资料1. 竣工图纸()齐全()缺失2. 竣工报告()齐全()缺失以上是加油站竣工验收资料检查表,希望对您有所帮助。
油库加油站建设项目竣工资料附表加油(气)站和油库工程建设项目竣工资料内容规定第一条为加强加油(气)站和油库工程建设项目竣工资料编制工作, 保证加油(气)站和油库工程建设项目竣工资料的完整性, 充分发挥竣工资料在加油(气)站和油库工程建设、生产管理、工程维护和改建扩建中的作用, 根据国家和股份公司有关建设项目档案资料管理的有关规定, 特制定本规定。
第二条本规定所称加油(气)站和油库工程建设项目是指新建、改建、扩建以及收购后改造的加油(气)站和油库工程建设项目。
第三条加油(气)站和油库工程建设项目竣工资料是指从建设项目立项、审批、勘察、设计、施工、监理、招投标、生产准备到建成投产的全过程中形成的应归档保存的文件资料以及其它载体的声像资料。
第四条加油(气)站和油库工程建设项目竣工资料必须与工程实际情况相符, 要在工程建设过程中汇集和形成, 确保竣工资料的原始性、真实性、准确性。
严格竣工资料编制和审核的责任制, 签署手续完整, 规格符合国家关于技术档案的要求, 字迹清楚, 图面整洁, 不得用易退色的书写材料书写、绘制。
第五条加油(气)站和油库工程建设项目竣工资料由前期工作资料、勘察设计资料、工程管理资料、投产准备及生产考核资料、竣工决算、营业证照及施工交工技术文件资料等六个部分的内容。
第六条前期工作资料( 一) 项目立项或可行性研究报告及批准文件( 原件) ;( 二) 资产评估报告( 原件, 收购后改造项目) ;( 三) 工程评估报告( 原件, 收购后改造项目) ;( 四) 项目评审纪录、谈判记录及有关会议纪要( 原件) ;( 五) 法律意见书( 原件, 收购后改造项目) ;( 六) 项目合同( 原件, 含补充协议, 收购后改造项目) ;( 七) 资产交接报告( 原件, 收购后改造项目) ;( 八) 项目验收报告( 原件, 收购后改造项目) ;( 九) 板块和地区公司要求的其它请示文件及批复文件( 原件) ;( 十) 专项申请、批复文件:1.建设工程规划许可证( 原件) ;2.消防部门同意选址批复和设计审核意见书( 原件) ;3.征用土地有关资料: 包括建设用地规划许可证、土地证, 拆迁及补偿协议书等( 原件) ;4.施工许可证( 原件) ;5.建设项目环境影响评价报告书( 表) 、劳动安全预评价报告、地质灾害评价报告( 个别地方有要求) 及批准文件( 原件) ;6.工程途径铁路、公路、输电线路和河流穿跨越协议等有关文件( 原件) ;7.水、暖、电、燃气等供应协议( 原件) ;8.消防部门、环保部门验收意见书( 原件) ;9.房产证( 原件) 。
加油(气)站和油库工程建设项目
竣工资料内容规定
第一条为加强加油(气)站和油库工程建设项目竣工资料编制工作,保证加油(气)站和油库工程建设项目竣工资料的完整性,充分发挥竣工资料在加油(气)站和油库工程建设、生产管理、工程维护和改建扩建中的作用,根据国家和股份公司有关建设项目档案资料管理的有关规定,特制定本规定。
第二条本规定所称加油(气)站和油库工程建设项目是指新建、改建、扩建以及收购后改造的加油(气)站和油库工程建设项目。
第三条加油(气)站和油库工程建设项目竣工资料是指从建设项目立项、审批、勘察、设计、施工、监理、招投标、生产准备到建成投产的全过程中形成的应归档保存的文件资料以及其它载体的声像资料。
第四条加油(气)站和油库工程建设项目竣工资料必须与工程实际情况相符,要在工程建设过程中汇集和形成,确保竣工资料的原始性、真实性、准确性。
严格竣工资料编制和审核的责任制,签署手续完整,规格符合国家关于技术档案的要求,字迹清楚,图面整洁,不得用易退色的书写材料书写、绘制。
第五条加油(气)站和油库工程建设项目竣工资料由前期工作资料、勘察设计资料、工程管理资料、投产准备及生产考核资
料、竣工决算、营业证照及施工交工技术文件资料等六个部分的内容。
第六条前期工作资料
(一)项目立项或可行性研究报告及批准文件(原件);
(二)资产评估报告(原件,收购后改造项目);
(三)工程评估报告(原件,收购后改造项目);
(四)项目评审纪录、谈判记录及有关会议纪要(原件);
(五)法律意见书(原件,收购后改造项目);
(六)项目合同(原件,含补充协议,收购后改造项目);
(七)资产交接报告(原件,收购后改造项目);
(八)项目验收报告(原件,收购后改造项目);
(九)板块和地区公司要求的其他请示文件及批复文件(原件);
(十)专项申请、批复文件:
1.建设工程规划许可证(原件);
2.消防部门同意选址批复和设计审核意见书(原件);
3.征用土地有关资料:包括建设用地规划许可证、土地证,拆迁及补偿协议书等(原件);
4.施工许可证(原件);
5.建设项目环境影响评价报告书(表)、劳动安全预评价报告、地质灾害评价报告(个别地方有要求)及批准文件(原件);
6.工程途径铁路、公路、输电线路和河流穿跨越协议等有关
文件(原件);
7.水、暖、电、燃气等供应协议(原件);
8.消防部门、环保部门验收意见书(原件);
9.房产证(原件)。
第七条勘察设计资料
(一)设计基础资料
1.工程地质勘察报告;
2.地形、地貌、控制点、建筑物、构筑物及重要设备安装测量定位、观测记录;
3.水文、气象、地震等其它设计基础资料。
(二)设计文件
1.设计委托书;
2.初步设计文件、审查会记录和纪要及批准;
3. 施工图设计文件。
第八条工程管理资料
(一)炼油与销售分公司批准的建设项目开工报告(限上项目);
(二)工程建设总体部署;
(三)招标投标及承包合同协议(包括设计、施工、监理及设备材料采购等)
1、招标文件资料:招标文件、评标标准、招标修改文件、招标补遗及答疑文件;
2、投标文件:投标书、资质材料、履约类保函、委托授权书和投标澄清文件、修正文件等;
3、开标和评标记录:开标议程、开标大会签字表、报价表、评标纪律、评标人签字表、评标记录、报告;
4.中标通知书;
5.合同谈判纪要、合同审批文件、合同书、合同变更文件。
(四)工程建设监理资料
(五)声像资料:加油(气)站和油库照片(建设前、中、后拍摄的地形、地貌照片)。
第九条投产准备及生产考核总结资料
第十条竣工决算
(一)概算、预算执行情况;
(二)竣工决算及审计意见;
(三)固定资产清册;
(四)库存器材设备清册。
第十一条营业执照
(一)防雷防静电合格证(复印件);
(二)化学危险品经营许可证(复印件);
(三)营业执照正副本(复印件);
(四)税务登记证(国税、地税)(复印件);
(五)成品油零售经营批准证书(复印件);
(六)组织机构代码证(复印件);
(七)罐容表(复印件);
(八)加油机检定证书(复印件)。
第十二条施工交工技术文件

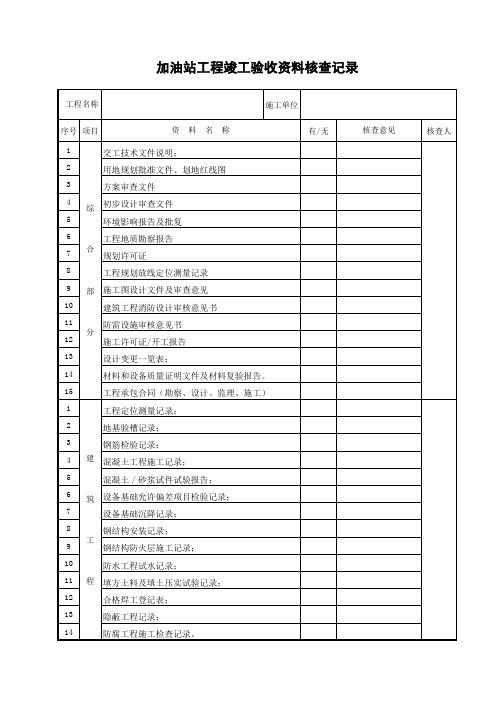

(一)综合部分
1.交工技术文件说明(见附表1);
2.开工报告(见附表2);
3.工程交工证书(见附表3);
4.单位工程质量综合评定表(见附表4);
5.质量保证材料核查表(见附表5);
6.施工图会审记录(见附表6、附表7);
7.设计变更通知单(见附表8);
8.材料、设备质量证明文件(如出厂合格证、材质证明、使用说明书,见附表9、附表10)及材料复验报告。
(二)建筑工程
1.工程定位测量记录(见附表11);
2.地基验槽记录(见附表12);
3.钢筋检验记录(见附表13);
4.地基处理记录(见附表14);
5.桩位竣工图(见附表15);
6.混凝土工程施工记录(见附表15);
7.混凝土/砂浆试件试验报告(见附表16);
8.设备基础检验交接记录(见附表17);
9.沉降观测记录(见附表18);
10.钢结构安装记录(见附表19);
11.钢结构防火层施工记录(见附表20);
12.防水工程试水记录(见附表21);
13.填方土料及填土压实实验记录(见附表22);
14.合格焊工登记表(见附表23);
15.隐蔽工程记录及验收资料(见附表24);
16.防腐工程施工检查记录(见附表25)。
(三)安装工程
1.合格焊工登记表(见附表23);
2.隐蔽工程记录(见附表24);
3.防腐工程施工检查记录(见附表26);
4.防腐绝缘层电火花检测记录(见附表27);
5.设备开箱检查记录(见附表28);
6.静设备安装记录(见附表29);
7.储罐总体试验记录(见附表30);
8.储罐基础沉降观测记录(见附表31);
9.储罐基础检查验收记录(见附表32);
10.设备清理、检查、封孔记录(见附表33);
11.机器安装记录(见附表34);
12.机器单机试运记录(见附表35);
13.阀门试压记录(见附表36);
14.安全阀调整实验记录(见附表37);
15.管道系统安装检查记录(见附表38);
16.管道系统压力试验和严密性试验记录(见附表39);17.管道系统吹扫/冲洗记录(见附表40);
18.管道系统静电接地记录(见附表41);
19.电缆敷设和绝缘检查记录(见附表42);
20.报警系统安装检查记录(见附表43);
21.接地极、接地电阻、防雷接地安装测定记录(见附表44);
22.电气照明安装检查记录(见附表45);
23.防爆电气设备安装检查记录(见附表46);
24.仪表调试与回路试验记录(见附表47);
25.焊缝射线探伤综合报告(见附表48)。
(四)竣工图
1.施工中没有变更的施工图,加盖“竣工图专用章”;
2.施工中有部分变更的施工图,可在原图上修改,修改的部分加盖“竣工图核定章”,全图修改后加盖“竣工图专用章”;
3.改动大的施工图应重新绘制竣工图,并加盖“竣工图专用章”。
附表1
交工技术文件说明
附表2
工程开工报告
附表3
工程交工证书
附表4
单位工程质量综合评定表
附表5
质量保证资料核查表
附表6
附表7
附表8
设计变更通知单
附表9
合格证汇总表
附表10
合格证粘贴表
附表11 工程定位测量记录
附表12
地基验槽记录
附表13
附表14
附表15
桩位竣工图
附表16
附表17
附表18
附表19
附表20
附表21
附表22
附表23
附表24
附表25
附表27
附表28
附表29
静设备安装纪录
附表30
附表31
附表32
附表33
附表34
附表35
附表36
附表37
附表38
管道焊接工作纪录
附表39
管道系统压力试验和严密性试验纪录
附表40
附表41
附表42
附表43
附表44。
