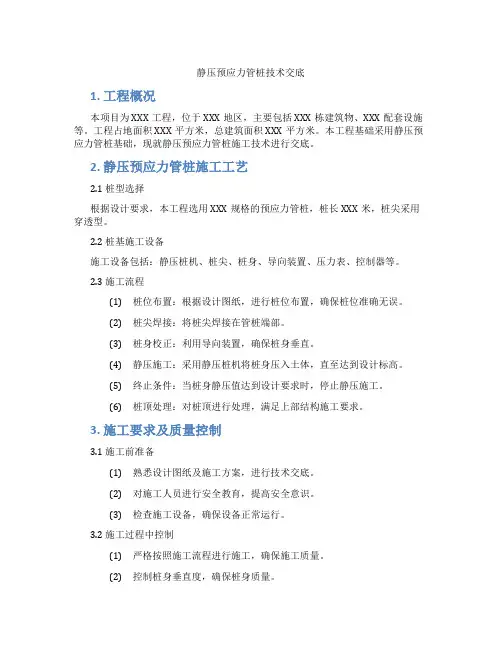

静压预应力管桩技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
本工程基础采用静压预应力管桩基础,现就静压预应力管桩施工技术进行交底。
2. 静压预应力管桩施工工艺2.1 桩型选择根据设计要求,本工程选用XXX规格的预应力管桩,桩长XXX米,桩尖采用穿透型。
2.2 桩基施工设备施工设备包括:静压桩机、桩尖、桩身、导向装置、压力表、控制器等。
2.3 施工流程(1)桩位布置:根据设计图纸,进行桩位布置,确保桩位准确无误。
(2)桩尖焊接:将桩尖焊接在管桩端部。
(3)桩身校正:利用导向装置,确保桩身垂直。
(4)静压施工:采用静压桩机将桩身压入土体,直至达到设计标高。
(5)终止条件:当桩身静压值达到设计要求时,停止静压施工。
(6)桩顶处理:对桩顶进行处理,满足上部结构施工要求。
3. 施工要求及质量控制3.1 施工前准备(1)熟悉设计图纸及施工方案,进行技术交底。
(2)对施工人员进行安全教育,提高安全意识。
(3)检查施工设备,确保设备正常运行。
3.2 施工过程中控制(1)严格按照施工流程进行施工,确保施工质量。
(2)控制桩身垂直度,确保桩身质量。
(3)监测桩身静压值,确保达到设计要求。
(4)定期对施工设备进行维护保养,确保设备使用寿命。
3.3 施工后验收(1)施工完成后,进行验收,确保工程质量满足设计要求。
(2)对验收过程中发现的问题,及时进行整改。
4. 安全文明施工4.1 施工过程中,严格遵守国家有关安全生产的法律、法规和规定。
4.2 施工人员必须佩戴安全帽、安全带等防护用品,现场设置安全警示标志。
4.3 加强环境保护,严格执行施工现场环保措施,确保施工过程中对周围环境的影响降到最低。
5. 工期安排根据工程实际情况,合理安排施工进度,确保工程按时完成。
6. 总结本次技术交底会,对静压预应力管桩施工技术进行了详细讲解,希望大家充分理解并掌握相关施工要求及质量控制措施,确保工程质量、安全、进度等方面的可控。
工程项目竣工验收报告范文1. 项目概述本报告旨在对工程项目进行竣工验收,确保项目按照要求完成,并达到质量和安全标准。
本项目为某某工程项目,项目地质位于某某地区,项目总用地面积为X平方米,总建筑面积为X平方米。
2. 竣工情况2.1 项目工期本项目于年月日开始动工,总工期为330天,按照合同约定于年月日竣工。
实际竣工日期为年月日,总工期为YYYY天,未超过合同约定工期。
2.2 项目概况本工程项目主要包括内容:•建筑物主体结构:建筑物主体结构包括地基、基础、钢筋混凝土框架结构等,按照设计要求进行施工,经过验收合格。
•建筑装饰:包括室内外装修、石材、地砖、油漆等,按照设计要求进行施工,经过验收合格。
•机电设备:包括电气、给排水、空调、通风等设备,按照设计要求进行安装,经过验收合格。
2.3 安全质量情况本项目在施工过程中,严格按照相关法规和标准进行施工,加强了安全管理措施,保证了施工过程的安全和质量。
3. 竣工验收结果经过对项目的全面检查和测试,确认结果:3.1 结构工程验收结果结构工程验收结果为合格。
经过严格检查,建筑物主体结构满足相关设计要求,无安全隐患,基础稳定、结构牢固。
3.2 装饰装修工程验收结果装饰装修工程验收结果为合格。
经过验收,室内外装修达到设计要求,各项工艺完成精细,无明显质量问题。
3.3 机电设备验收结果机电设备验收结果为合格。
各项设备安装正确,运行正常,满足设计要求,无明显故障和安全隐患。
3.4 安全质量验收结果本项目在施工过程中,严格按照相关法规和标准进行施工,加强了安全管理措施,保证了施工过程的安全和质量。
在整个施工期间,没有发生重大事故和质量问题,具备了竣工验收的条件。
4. 存在问题及处理意见在项目的竣工验收过程中,发现了问题:1.某某问题描述:问题具体描述处理意见:解决问题的措施和方案描述2.某某问题描述:问题具体描述处理意见:解决问题的措施和方案描述我们将在X日期之前完成问题的整改,确保项目的质量和安全。

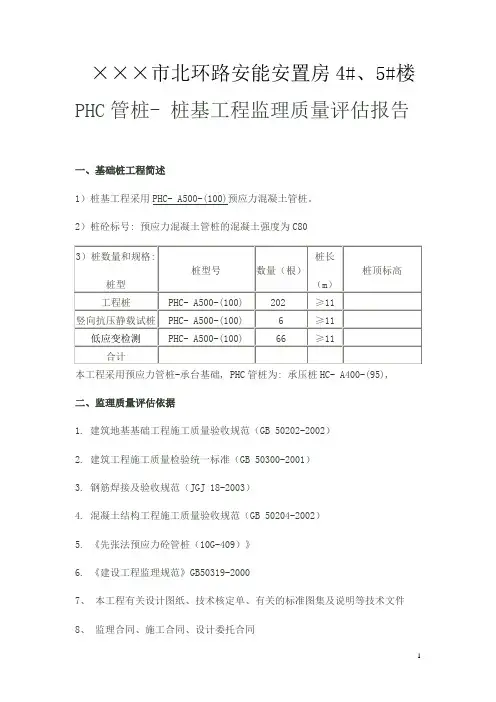

×××市北环路安能安置房4#、5#楼PHC管桩- 桩基工程监理质量评估报告一、基础桩工程简述1)桩基工程采用PHC- A500-(100)预应力混凝土管桩。
2)桩砼标号: 预应力混凝土管桩的混凝土强度为C80本工程采用预应力管桩-承台基础, PHC管桩为: 承压桩HC- A400-(95),二、监理质量评估依据1. 建筑地基基础工程施工质量验收规范(GB 50202-2002)2. 建筑工程施工质量检验统一标准(GB 50300-2001)3. 钢筋焊接及验收规范(JGJ 18-2003)4. 混凝土结构工程施工质量验收规范(GB 50204-2002)5. 《先张法预应力砼管桩(10G-409)》6. 《建设工程监理规范》GB50319-20007、本工程有关设计图纸、技术核定单、有关的标准图集及说明等技术文件8、监理合同、施工合同、设计委托合同9、国家和地方政府发布的工程建设标准强制性条文和相关的施工质量验收规范10、经总监审批的施工组织设计11. 监理规划和监理实施细则12.桩基检测报告三、主要监理工作内容1.施工企业现场管理制度执行情况施工企业现场施工管理的科学性, 计划性, 人性化到位, 安全保证体系, 质量保证体系健全, 特种作业人员持证上岗, 在裙房桩基子分部工程施工中, 。
施工班组在每道工序完成后进行自检, 施工完成后在自检合格后报施工单位进行复检, 认定工程质量符合设计和规范要求后报验, 对存在的问题及时整改。
2.监理桩基工程质量控制要点1)施工前首先进行图纸会审,审核压桩施工方案。

2)对桩基施工单位资质审查, 施工机械设备, 特种作业人员审查;审查进场成品桩、接桩用焊条等厂家资质及产品合格证, 做外观检验, 并做好记录;3)对压桩用压力表、规格及质量应进行检查, 并审查压力表和油压系统配套校验证书。
4)基础桩工程施工前, 先进行压桩试验, 以确定压桩的有关参数。
桩基的验收报告1. 引言本报告是对某工程项目的桩基进行验收的结果报告。
桩基是建筑工程中一个重要的基础工作,对于工程的稳定性和安全性起着至关重要的作用。
本次验收旨在确认桩基工程的施工质量是否符合相关规范和要求,以确保工程的顺利进行。
2. 验收人员及时间本次桩基验收由以下人员组成: - 验收单位:X工程验收部门 - 验收人员:张三、李四、王五 - 验收时间:2021年1月1日3. 验收报告内容3.1 施工概况本次工程为某大型商业综合体项目,包括地下二层的停车场和地上多层商业建筑。
桩基施工范围涉及地下停车场的承重桩和地上建筑的抗拔桩。
3.2 施工资料和文件审核本次验收对桩基施工过程中的资料和文件进行了详细的审核,包括施工方案、设计文件、材料清单、施工记录等,并查验其完整性和准确性。
经核实,施工资料和文件符合要求,未发现明显的不合规情况。
3.3 施工工艺和工序检查验收人员对施工工艺和各工序进行了检查,主要包括以下内容: - 桩基施工的地质勘察和标定 - 钻孔施工是否按照设计要求进行 - 钢筋的加工和布置是否符合施工图纸 - 混凝土的配合比是否符合要求 - 灌注和振捣过程中是否采取了适当的措施- 抗拔桩的施工是否按照设计要求进行检查发现,施工工艺和各工序严格按照设计要求进行,未发现明显的施工瑕疵或质量问题。
3.4 桩基质量检测验收人员对桩基的质量进行了检测,包括以下内容: - 承载力试验 - 桩长和直径的测量 - 钢筋的抗拉强度检测 - 混凝土的坍落度、抗压强度等检测经检测,桩基的质量满足设计要求和规范要求,承载能力和抗拔能力均符合预期。
3.5 现场验收验收人员对桩基的施工现场进行了实地考察,主要包括以下内容: - 桩基的布置和排列是否符合设计要求 - 施工过程中是否采取了必要的安全措施 - 施工现场的卫生和环境保护情况经现场考察,发现施工现场整洁有序,安全措施到位,符合施工要求和安全规范。
4. 验收结论经对桩基施工进行全面的审核、检查和测试,本次验收得出以下结论: - 桩基施工的资料、文件和工艺符合要求,施工过程规范,未发现明显质量问题; - 桩基通过质量检测,各项指标满足设计和规范要求; - 施工现场整洁有序,安全措施到位。
静压管桩验收规范篇一:预制管桩施工验收规范管桩质量验收统一标准1基本规定1.1建筑工程施工质量应按下列要求进行验收:1.1.1建筑工程施工质量应符合本标准和相关专业验收规范的规定。
1.1.2建筑工程施工应符合工程勘察、设计文件的要求。
1.1.3参加工程施工质量验收的各方人员应具备规定的资格。
1.1.4工程质量的验收均应在施工单位自行检查评定的基础上进行。
1.1.5隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。
1.1.6涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。
1.1.7检验批的质量应按主控项目和一般项目验收。
1.1.8对涉及结构安全和使用功能的重要分部工程应进行抽样检测。
11.1.9承担见证取样检测及有关结构安全检测的单位应具有相应资质。
1.1.10工程的观感质量应由验收人员通过现场检查2管桩质量验收2.1单位(子单位)工程质量验收合格应符合下列规定:2.1.1单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。
2.1.2质量控制资料应完整。
2.1.3单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整。
2.1.4主要功能项目的抽查结果应符合相关专业质量验收规范的规定。
2.1.5观感质量验收应符合要求。
2.2通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收3管桩验收程序和组织3.1 单位工程完工后,施工单位应自行组织有关人员进行检查评定,并向建设单位提交工程验收报告。
3.2建设单位收到工程验收报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目)负责人进行单位(子单位)工程验收。
3.3单位工程质量验收合格后,建设单位应在规定时间内2将工程竣工验收报告和有关文件,报建设行政管理部门备案。
4管桩受力4.1管桩基础应按下列两类极限状态设计:4.1.1承载能力极限状态:管桩桩基达到最大承载能力、整体失稳或发生不适于继续承载的变形;4.1.2正常使用极限状态:管桩桩基达到建筑物正常使用所规定的变形限值或达到耐久性要求的某项限值。
桩基工程竣工验收汇报材料尊敬的领导:根据桩基工程的相关验收标准和要求,我单位承担的桩基工程已经完成,现将竣工验收汇报情况如下:一、项目概况本次桩基工程位于XX市XX区XX路XX号,总建筑面积为XXXX平方米。
工程内容包括桩基的设计、施工及验收。
二、施工情况1.桩基设计及材料选择根据工程需要,我们委托了专业的设计单位进行桩基设计工作,并按照设计要求采用了高强度混凝土作为桩基材料。
2.施工方案制定我们根据设计单位的建议制定了详细的施工方案,包括工程进度安排、人员调配、物料采购等内容,并提交给相关部门进行审批。
3.施工过程管理我们在施工现场进行了严格的施工过程管理,包括桩基灌注、桩基质量检测等工序。
在施工过程中,我们严格按照规范要求,确保了施工质量。
4.施工现场安全管理我们在施工现场设置了必要的警示标志,并配备了必要的安全设施,确保了施工过程中的安全。
三、竣工验收情况1.桩基质量检测我们委托了权威的第三方检测机构对桩基进行了质量检测。
检测结果表明,桩基质量符合设计要求和相关标准,达到了验收指标。
2.施工记录及档案我们认真记录了整个施工过程的各个环节,包括施工时间、工序、施工人员等。
并按要求整理了施工档案,包括设计文件、图纸等,并进行了归档保存。
3.竣工验收报告根据相关要求,我们编制了详细的竣工验收报告,包括施工过程、质量检测结果等内容,以供上级领导进行审核。
四、存在问题及改进措施在桩基工程的施工过程中,我们也存在一些问题,如施工进度略有延误、施工现场整洁度不高等。
针对这些问题,我们已经制定了相应的改进措施,并将在今后的工作中加以落实,以确保施工质量和安全。
以上就是我们桩基工程的竣工验收汇报情况,请领导审阅。
XX公司。
桩基验收汇报材料引言概述:桩基验收是土木工程中非常重要的一环,验收汇报材料的准确性和完整性直接影响到工程的质量和安全。
本文将详细介绍桩基验收汇报材料的内容和要求。
一、桩基验收报告1.1 检测单位信息:包括检测单位名称、资质证书、联系方式等。
1.2 工程信息:包括工程名称、地点、建设单位、监理单位等。
1.3 检测人员信息:包括检测人员姓名、资质证书、联系方式等。
二、桩基验收数据2.1 桩基本信息:包括桩号、桩径、桩长等。
2.2 桩基本质量:包括桩的设计承载力、实际承载力等。
2.3 桩基检测数据:包括桩身竖向位移、桩身水平位移、桩身轴力等。
三、桩基验收分析3.1 桩基验收结果:根据检测数据进行分析,判断桩基的承载性能是否符合设计要求。
3.2 桩基验收结论:根据分析结果得出验收结论,是否合格或需要进一步处理。
3.3 验收建议:根据验收结论提出相应的验收建议,包括修复方案、监测方案等。
四、桩基验收附表4.1 检测数据表:将桩基检测数据整理成表格形式,清晰展示。
4.2 检测曲线图:将桩基检测数据制作成曲线图,便于直观分析。
4.3 检测照片:拍摄桩基验收过程中的照片,作为实地证据。
五、桩基验收意见5.1 建设单位意见:建设单位对桩基验收结果的意见和看法。
5.2 监理单位意见:监理单位对桩基验收结果的意见和看法。
5.3 检测单位意见:检测单位对桩基验收结果的意见和看法。
结语:桩基验收汇报材料是工程验收的重要组成部分,需要严格按照规范要求进行准备和提交。
只有准确、完整的汇报材料才能保证工程的质量和安全。
希望工程各方能够重视桩基验收汇报材料的准备工作,确保工程的顺利进行。
世纪广场
(A楼)
桩
基
工
程
竣
工
验
收
报
告
筑业集团有限公司
2012年5月25日
世纪广场A楼桩基工程竣工验收报告1、工程概况
1.1 相关单位介绍
1.2 桩基础设计概况
1.3场地地质情况
据地质勘察报告钻孔揭露,拟建场地岩土层自上而下为:
⑴杂填土:⑵淤泥夹砂:⑶中砂夹淤泥:(3)-1淤泥:⑷淤泥质土:(4)-1中砂夹淤泥:
(4)-2粉质粘土:⑸中砂:⑹卵石:⑺中风化花岗岩:未揭穿。
2、施工简况
本工程桩基静压PHC管桩施工时间为2011年8月8日,完工时间为2011年9月22日。
2.1工程桩施工异常情况
工程桩施工过程中:有以下桩位出现异常情况。
2.2 检验批质量验收记录
2.3桩位偏差情况
A楼工程桩桩数为258根,经各方共同现场复核,桩偏位最大值为95mm,桩偏位均在规范允许范围内。
3、桩基检测情况
3.1桩基静载检验情况
1、管桩工程桩单桩竖向抗压静载试验共检验:
A楼3根,桩号为:42#、105#、251#最大试验荷载下桩顶累计沉降分别为19.48mm、22.51mm、24.73mm,单桩竖向抗压极限承载力均为6700KN,满足设计要求(详见报告)。
3.2桩身动测情况
1、本次验收管桩工程合计258根,共检验工程桩77 根桩,其中Ⅰ类桩74 根,占94.8%,Ⅱ类桩4 根,占5.2 %,无Ⅲ类、Ⅳ类桩出现,桩身质量符合要求(详见报告)。
4、工程竣工资料
桩基工程质量控制资料经核查各检验批及分项均符合要求, 各项技术内业资料齐全,本桩基工程质量符合要求,具备了桩基子分部工程质量验收条件。
5、评定情况
根据《建筑工程施工质量验收统一标准》GA50300-2001及《建筑地基基础工程施工质量验收规范》GA50202-2002的要求,各检验批及分项均验收合格,符合子分部工程验收条件,自评本桩基工程符合要求,申请对A楼258根桩位进行桩基验收,以进入下
一道工序施工。
单位法人代表:项目经理:
项目技术负责人:
筑业集团有限公司
2012年5月25日。
