水利工程定额编制-水利定额共216页
- 格式:ppt
- 大小:18.52 MB
- 文档页数:216
水利工程预算定额(excel版)一-1 人工挖一般土方一-2 人工挖冻土方一-3人工挖一般土方人力挑抬运输一-4人工挖一般土方胶轮车运输一-5人工挖倒沟槽土方一-6人工挖沟槽土方人力挑抬运输一-7 人工挖倒柱坑土方一-8 人工挖柱坑土方人力挑抬运输一-9 人工挖渠道土方人力挑抬运输一-10 人工挖渠道土方胶轮车运输一-11 人工挖平洞土方胶轮车运输一-12 人工挖平洞土方斗车运输一-13 人工挖斜井土方卷扬机牵引斗车运输一-14 人工挖竖井土方卷扬机提升斗运输一-15 人工装土机动翻斗车运输一-16人工装卸土手扶式拖拉机运输一-17人工装卸土中型拖拉机运输一-18 人工装土自卸汽车运输一-19 人工装卸土载重汽车运输一-20 推土机推土一-21 2.75m3铲运机铲运土一-22 8m3铲运机铲运土一-23 12m3自行式铲运机铲运土一-24 挖掘机挖土方一-25 轮斗挖掘机挖土方一-26 1m3挖掘机挖装土自卸汽车运输一-27 2m3挖掘机挖装土自卸汽车运输一-28 3m3挖掘机挖装土自卸汽车运输一-29 4m3挖掘机挖装土自卸汽车运输一-30 6m3挖掘机挖装土自卸汽车运输一-31 1m3装载机挖装土自卸汽车运输一-32 1.5m3装载机挖装土自卸汽车运输一-33 2m3装载机挖装土自卸汽车运输一-34 3m3装载机挖装土自卸汽车运输一-35 5m3装载机挖装土自卸汽车运输一-36 7m3装载机挖装土自卸汽车运输一-37 9.6m3装载机挖装土自卸汽车运输一-38 10.7m3装载机挖装土自卸汽车运输一-39 0.6m3液压反铲挖掘机挖渠道土方自卸汽车运输一-40 1m3液压反铲挖掘机挖渠道土方自卸汽车运输一-41 2m3液压反铲挖掘机挖渠道土方自卸汽车运输一-42 胶带机运土一-43 土料翻晒一-44 建筑物回填土石一-45 自行式凸块振动碾压实一-47 轮胎碾压实一-48 拖拉机压实一-49 土隧洞木支撑二-1 一般石方开挖——风钻钻孔二-2 一般石方开挖——风钻钻孔二-3 一般石方开挖——风钻钻孔二-4 一般石方开挖——150型潜孔钻钻孔二-5 一般石方开挖——∮64~76mm二-6 一般石方开挖——∮89~102mm二-7 一般坡面石方开挖二-8 底部保护层石方开挖二-9 坡面保护层石方开挖二-10 沟槽石方开挖二-11 坡面沟槽石方开挖二-12 坑石方开挖二-13 预裂爆破——100型潜孔钻钻孔二-14 预裂爆破——150型潜孔钻钻孔二-15 预裂爆破——液压钻钻孔二-16 平洞石方开挖——风钻钻孔二-17 平洞石方开挖——二臂液压凿岩台车二-18 平洞石方开挖——三臂液压凿岩台车二-19 斜井石方开挖——风钻钻孔(下行)二-20 斜井石方开挖——风钻钻孔(上行)二-21 斜井石方开挖——爬罐开导井二-22 斜井石方开挖——反井钻机开导井二-23 竖井石方开挖——风钻钻孔(下行)二-24 竖井石方开挖——风钻钻孔(上行)二-25 竖井石方开挖——爬罐开导井二-26 竖井石方开挖——反井钻机开导井二-27 地下厂房石方开挖——潜孔钻钻孔二-28 地下厂房石方开挖——液压钻钻孔二-29 平洞超挖石方(机械装渣)二-30 斜、竖井超挖石方(先导后扩)二-31 平洞、斜井、竖井超挖石方(不含翻渣)二-32 1m3挖掘机装石渣汽车运输二-33 2m3挖掘机装石渣汽车运输二-34 3m3挖掘机装石渣汽车运输二-35 4m3挖掘机露天装石渣汽车运输二-36 6m3挖掘机露天装石渣汽车运输二-37 1m3装载机装石渣汽车运输二-38 1.5m3装载机装石渣汽车运输二-39 2m3装载机装石渣汽车运输二-40 3m3装载机装石渣汽车运输二-42 7m3装载机露天装石渣汽车运输二-43 9.6m3装载机露天装石渣汽车运输二-44 10.7m3装载机露天装石渣汽车运输二-45 推土机推运石渣二-46 平洞石渣运输二-47 斜井石渣运输二-48 竖井石渣运输二-49 人工装胶轮车运石渣二-50 人工装机动翻斗车运石渣二-51 隧洞钢支撑二-52 隧洞木支撑二-53 防震孔、插筋孔——风钻钻孔二-54 防震孔、插筋孔——80型潜孔钻钻孔二-55 防震孔、插筋孔——100型潜孔钻钻孔二-56 防震孔、插筋孔——液压履带钻钻孔三-1 人工铺筑砂石垫层三-2 人工抛石护底护岸三-3 100m3自行式石驳抛石护底护岸三-4 120m3底开式石驳抛石护底护岸三-5 干砌块石三-6 浆砌块石三-8 浆砌条料石三-9 浆砌石拱圈三-10 浆砌石衬砌三-11 浆砌混凝土预制块三-12 浆砌辉绿岩铸石三-13 砌体砂浆抹面三-14 砌体拆除三-16 拖拉机压实三-16 拖拉机压实三-17 振动碾压实三-18 斜坡碾压四-1 坝四-2 碾压混凝土四-3 厂房四-3 厂房四-5 地下厂房衬砌四-6 隧洞衬砌四-7 竖井衬砌四-8 混凝土面板四-9 溢流面四-11 明渠四-12 暗渠四-13 墩四-14 墙四-15 渡槽槽身四-16 混凝土管四-17 拱四-18 排架四-19 回填混凝土四-20 二期混凝土四-21 其他混凝土四-22 预制渡槽槽身四-23 预制混凝土拱、拱波、横系梁及排架四-24 预制混凝土块四-18 混凝土板预制及砌筑四-26 缆索吊装预制混凝土槽身、排架、拱助、梁四-27 混凝土管安装四-28 搅拌机拌制混凝土四-2 搅拌楼拌制混凝土四-30 强制式搅拌楼拌制混凝土四-31 胶轮车运混凝土四-33 机动翻斗车运混凝土四-34 内燃机车运混凝土四-35 自卸汽车运混凝土四-36 泻槽运送混凝土四-37 胶带机运送混凝土四-38 搅拌车运混凝土四-39 塔、胎带机运送混凝土四-40 缆索起重机吊运混凝土四-41 门座式起重机吊运混凝土四-42 塔式起重机吊运混凝土四-43 控制机吊运混凝土、块石四-44 平洞衬砌混凝土运输四-45 斜、竖井衬砌混凝土运输四-46 斜坡道吊运混凝土四-47 胶轮车运混凝土预制板四-48 人工装手扶拖拉机运混凝土预制板四-49 简易龙门式起重机吊运预制混凝土构件四-50 汽车运预制混凝土构件四-51 胶轮车运沥青混凝土四-52 斗车运沥青混凝土四-53 机动翻斗车运沥青混凝土四-54 止水四-55 沥青砂柱止水四-56 渡槽止水及支座四-58 防水层四-59 伸缩缝四-60 钢筋制作与安装四-61 沥青混凝土面板四-62 沥青混凝土心墙四-63 无砂混凝土垫层铺筑四-65 斜墙碎石垫层面涂层五-1 悬臂组合钢模板五-2 普通标准钢模板五-3 普通平面木模板五-4 普通曲面模板五-5 尾水肘管模板五-6 蜗壳模板五-7 进水口上收缩曲面模板五-8 坝体孔洞顶面模板五-9 键槽模板五-10 牛腿模板五-11 矩形渡槽槽身模板五-12 箱形渡槽槽身模板五-13 U形渡槽槽身模板五-14 圆形隧洞衬砌木模板五-15 圆形隧洞衬砌钢模板五-16 圆形隧洞衬砌针梁模板五-17 直墙圆拱形隧洞衬砌钢模板五-18 直墙圆拱形隧洞衬砌钢模台车五-19 直墙圆拱形涵洞模板五-20 矩形涵洞模板五-21 圆形涵洞模板五-22 明渠衬砌模板五-23 竖井滑模五-24 溢流面滑模五-25 混凝土面板滑模六-1 人工开采砂砾料六-2 人工筛分砂石料六-3 人工溜洗骨料六-4 人工运砂石料六-5 人工装砂石料胶轮车运输六-6 人工装砂石料斗车运输六-7 索式挖掘机挖砂砾料六-8 液压反铲控制机挖砂砾料六-9 采砂船挖砂砾料六-11 超径石破碎六-12 碎石原料开采六-13 含泥碎石预选六-14 制碎石六-15 制砂六-16 制碎石和砂六-17 拖轮运骨料六-18 胶带输送机运砂石料六-19 胶带输送机装骨料自卸汽车运输六-20 胶带输送机装砂砾料自卸汽车运输六-21 人工装砂石料自卸汽车运输六-22 1m3挖掘机装砂石料自卸汽车运输六-23 2m3挖掘机装砂石料自卸汽车运输六-24 3m3挖掘机装砂石料自卸汽车运输六-25 4m3挖掘机装砂石料自卸汽车运输六-26 6m3挖掘机装砂石料自卸汽车运输六-27 1m3装载机装砂石料自卸汽车运输六-28 1.5m3装载机装砂石料自卸汽车运输六-29 2m3装载机装砂石料自卸汽车运输六-30 3m3装载机装砂石料自卸汽车运输六-31 5m3装载机装砂石料自卸汽车运输六-32 7m3装载机装砂石料自卸汽车运输六-33 9.6m3装载机装砂石料自卸汽车运输六-34 10.7m3装载机装砂石料自卸汽车运输六-35 骨料二次筛分六-36 块片石开采六-37 人工开采条、料石六-38 人工捡集块片石六-39 胶轮车运石料六-40 V型斗车运石料六-41 人工装车自卸汽车运块石七-1 钻机钻岩石层灌浆孔—自下而上灌浆法七-2 钻机钻岩石层灌浆孔—自上而下灌浆法七-3 风钻钻灌浆孔七-4 坝基岩石帷幕灌浆—自下而上灌浆法七-5 坝基岩石帷幕灌浆—自上而下灌浆法七-6 孔口封闭灌浆七-7 基础固结灌浆七-8 隧洞固结灌浆七-9 回填灌浆七-10 压水试验七-11 压浆检查七-12 钻机钻土坝(堤)灌浆孔七-14 钻机钻(高压喷射)灌浆孔七-14 高压摆喷灌浆七-16 坝基砂砾石帷幕灌浆七-17 灌注孔口管七-18 地下连续墙成槽——冲击钻机成槽法七-19 地下连续墙成槽——冲击反循环钻机成槽法七-20 地下连续墙成槽——液压开槽机开槽法七-21 地下连续墙成槽——射水成槽机成槽法七-22 混凝土防渗墙浇筑七-23 预裂爆破七-24 振冲碎石桩七-25 振冲水泥碎石桩七-26 冲击钻造灌注桩孔七-27 灌注混凝土桩七-28 坝体接缝灌浆七-29 预埋骨料灌浆七-30 垂线孔钻孔及工作管制作安装七-31 水位观测孔工程七-32 水位观测孔工程七-33 地面砂浆锚杆——风钻钻孔七-34 地面药卷锚杆——风钻钻孔七-35 地面砂浆锚杆——履带钻钻孔七-36 地面长砂浆锚杆——锚杆钻机钻孔七-37 地面砂浆锚杆(利用灌浆孔)七-38 加强长砂浆锚杆束——地质钻机钻孔七-39 地下砂浆锚杆——风钻钻孔七-40 地下药卷锚杆——风钻钻孔七-41 地下砂浆锚杆——锚杆台车钻孔七-42 地下砂浆锚杆——凿岩台车钻孔七-43 岩体预应力锚索——无粘结型七-44 岩体预应力锚索——粘结型七-45 混凝土预应力锚索七-46 岩石面喷浆七-47 混凝土面喷浆七-48 喷混凝土七-49 钢筋网制作及安装八-1 绞吸式挖泥船八-1 绞吸式挖泥船八-3 抓斗式、铲斗式挖泥船八-4 吹泥船八-5 水力冲挖土方八-6 其他九-2 钢板桩围堰九-3 石笼九-4 围堰水下混凝土九-5 截流体填筑九-6 公路基础九-7 公路路面九-8 简易公路九-9 桥梁九-10 起重码头九-11 水塔九-12 铁道铺设九-13 铁道移设九-14 铁道拆除九-15 管道铺设九-16 管道移设九-17 卷扬机道铺设九-18 卷扬机道拆除九-19 钢管脚手架九-20 380V供电线路工程九-21 10kV供电线路工程九-22 照明线路工程九-23 通讯线路工程九-24 临时房屋九-25 塑料薄膜铺设九-26 复合柔毡铺设九-27 土工膜铺设九-28 土工布铺设九-29鞋人工铺草皮。

三-1 人工铺筑砂石垫层工作内容:修坡、压实。
单位: 100m3项目单位碎石垫层反滤层工长工时9.9 9.9 高级工工时中级工工时初级工工时482.9 482.9 合计工时492.8 492.8 碎石m3 102.00 81.60 砂m3 20.40 其他材料% 1 1 编号30001 30002三-2 人工抛石护底护岸适用范围:护底、护岸。
工作内容:人工装、运、卸、抛投、整平。
单位: 100m3 (抛头方 )项目单位胶轮车运工长工时 4.3高级工工时中级工工时初级工工时209.9合计工时214.2块石m3 103.00其他材料% 1胶轮车台时66.21编号30002注 :抛投方相当于堆方。
三-3 100m3自行式石驳抛石护底护岸工作内容:吊装、运输、定位、抛石、空回。
单位: 100m3 (抛头方 )项目单位运距(km) 增运0.5 1 2 0.5km工长工时高级工工时中级工工时初级工工时7.4 7.4 7.4 合计工时7.4 7.4 7.4块石m3 108.00 108.00 108.00 其他材料% 2 2 2液压挖掘机1m 3 台时0.98 0.98 0.98 推土机132kW 台时0.49 0.49 0.49 石驳100m 3 台时 1.50 1.82 2.46 其他机械费% 2 2 2 编号30004 30005 30006三-4 120m3底开式石驳抛石护底护岸工作内容:吊装、运输、定位、抛石、空回。
单位: 100m3 (抛头方 )项目单位运距(km)0.5 1 2工长工时高级工工时中级工工时初级工工时7.4 7.4 7.4 合计工时7.4 7.4 7.4 块石m3 108.00 108.00 108.00 其他材料% 2 2 2挖掘机1m 3 台时0.98 0.98 0.98 推土机132kW 台时0.49 0.49 0.49 拖轮176kW 台时 1.37 1.56 1.94 石驳120m 3 台时 1.37 1.56 1.94 其他机械费% 2 2 2 编号30008 30009 30010三-5干砌块石工作内容:选石、修石、砌筑、填缝、找平。
水利建筑工程预算定额第一节土方工程说明一、本章包括土方开挖、运输、压实等定额共49节,适用于水利建筑工程的土方工程。
二、土方定额的计量单位,除注明外,均按自然方计算。
三、土方定额的名称自然方:指未经扰动的自然状态的土方。
松方:指自然方经人工或机械开挖而松动过的土方。
实方:指填筑(回填)并经过压实后的成品方。
四、土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖定额,适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程。
七、渠道土方开挖定额,适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程。
八、沟槽土方开挖定额,适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0.5的梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程,如截水墙、齿墙等各类墙基和电缆沟等。
九、柱坑土方开挖定额,适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0.5、不修边坡只修底的坑挖工程,如集水坑、柱坑、机座等工程。
十、平洞土方开挖定额,适用于水平夹角小于或等于6°,断面积大于 2.5 m2的各型隧洞洞挖工程。
十一、斜井土方开挖定额,适用于水平夹角为6°至75°,断面积大于2.5m 2的洞挖工程。
十二、竖井土方开挖定额,适用于水平夹角大于75°,断面积大于 2.5m 2,深度大于上口短边长度或直径的洞挖工程,如抽水井、闸门井、交通井、通风井等。
十三、砂砾(卵)石开挖和运输,按Ⅳ类土定额计算。
十四、采用一-39、40、41节定额,不需要修边修底时,每100m3减少人工14工时。
十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。

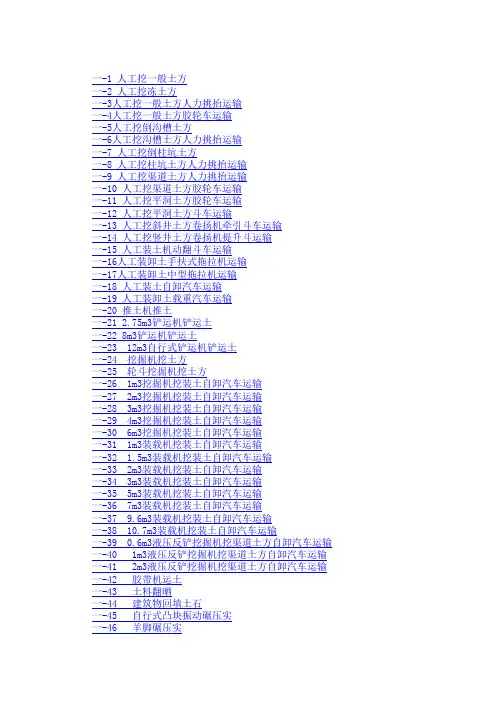

一-1 人工挖一般土方一-2 人工挖冻土方一-3人工挖一般土方人力挑抬运输一-4人工挖一般土方胶轮车运输一-5人工挖倒沟槽土方一-6人工挖沟槽土方人力挑抬运输一-7 人工挖倒柱坑土方一-8 人工挖柱坑土方人力挑抬运输一-9 人工挖渠道土方人力挑抬运输一-10 人工挖渠道土方胶轮车运输一-11 人工挖平洞土方胶轮车运输一-12 人工挖平洞土方斗车运输一-13 人工挖斜井土方卷扬机牵引斗车运输一-14 人工挖竖井土方卷扬机提升斗运输一-15 人工装土机动翻斗车运输一-16人工装卸土手扶式拖拉机运输一-17人工装卸土中型拖拉机运输一-18 人工装土自卸汽车运输一-19 人工装卸土载重汽车运输一-20 推土机推土一-21 2.75m3铲运机铲运土一-22 8m3铲运机铲运土一-23 12m3自行式铲运机铲运土一-24 挖掘机挖土方一-25 轮斗挖掘机挖土方一-26 1m3挖掘机挖装土自卸汽车运输一-27 2m3挖掘机挖装土自卸汽车运输一-28 3m3挖掘机挖装土自卸汽车运输一-29 4m3挖掘机挖装土自卸汽车运输一-30 6m3挖掘机挖装土自卸汽车运输一-31 1m3装载机挖装土自卸汽车运输一-32 1.5m3装载机挖装土自卸汽车运输一-33 2m3装载机挖装土自卸汽车运输一-34 3m3装载机挖装土自卸汽车运输一-35 5m3装载机挖装土自卸汽车运输一-36 7m3装载机挖装土自卸汽车运输一-37 9.6m3装载机挖装土自卸汽车运输一-38 10.7m3装载机挖装土自卸汽车运输一-39 0.6m3液压反铲挖掘机挖渠道土方自卸汽车运输一-40 1m3液压反铲挖掘机挖渠道土方自卸汽车运输一-41 2m3液压反铲挖掘机挖渠道土方自卸汽车运输一-42 胶带机运土一-43 土料翻晒一-44 建筑物回填土石一-45 自行式凸块振动碾压实一-47 轮胎碾压实一-48 拖拉机压实一-49 土隧洞木支撑二-1 一般石方开挖——风钻钻孔二-2 一般石方开挖——风钻钻孔二-3 一般石方开挖——风钻钻孔二-4 一般石方开挖——150型潜孔钻钻孔二-5 一般石方开挖——∮64~76mm二-6 一般石方开挖——∮89~102mm二-7 一般坡面石方开挖二-8 底部保护层石方开挖二-9 坡面保护层石方开挖二-10 沟槽石方开挖二-11 坡面沟槽石方开挖二-12 坑石方开挖二-13 预裂爆破——100型潜孔钻钻孔二-14 预裂爆破——150型潜孔钻钻孔二-15 预裂爆破——液压钻钻孔二-16 平洞石方开挖——风钻钻孔二-17 平洞石方开挖——二臂液压凿岩台车二-18 平洞石方开挖——三臂液压凿岩台车二-19 斜井石方开挖——风钻钻孔(下行)二-20 斜井石方开挖——风钻钻孔(上行)二-21 斜井石方开挖——爬罐开导井二-22 斜井石方开挖——反井钻机开导井二-23 竖井石方开挖——风钻钻孔(下行)二-24 竖井石方开挖——风钻钻孔(上行)二-25 竖井石方开挖——爬罐开导井二-26 竖井石方开挖——反井钻机开导井二-27 地下厂房石方开挖——潜孔钻钻孔二-28 地下厂房石方开挖——液压钻钻孔二-29 平洞超挖石方(机械装渣)二-30 斜、竖井超挖石方(先导后扩)二-31 平洞、斜井、竖井超挖石方(不含翻渣)二-32 1m3挖掘机装石渣汽车运输二-33 2m3挖掘机装石渣汽车运输二-34 3m3挖掘机装石渣汽车运输二-35 4m3挖掘机露天装石渣汽车运输二-36 6m3挖掘机露天装石渣汽车运输二-37 1m3装载机装石渣汽车运输二-38 1.5m3装载机装石渣汽车运输二-39 2m3装载机装石渣汽车运输二-40 3m3装载机装石渣汽车运输二-42 7m3装载机露天装石渣汽车运输二-43 9.6m3装载机露天装石渣汽车运输二-44 10.7m3装载机露天装石渣汽车运输二-45 推土机推运石渣二-46 平洞石渣运输二-47 斜井石渣运输二-48 竖井石渣运输二-49 人工装胶轮车运石渣二-50 人工装机动翻斗车运石渣二-51 隧洞钢支撑二-52 隧洞木支撑二-53 防震孔、插筋孔——风钻钻孔二-54 防震孔、插筋孔——80型潜孔钻钻孔二-55 防震孔、插筋孔——100型潜孔钻钻孔二-56 防震孔、插筋孔——液压履带钻钻孔三-1 人工铺筑砂石垫层三-2 人工抛石护底护岸三-3 100m3自行式石驳抛石护底护岸三-4 120m3底开式石驳抛石护底护岸三-5 干砌块石三-6 浆砌块石三-8 浆砌条料石三-9 浆砌石拱圈三-10 浆砌石衬砌三-11 浆砌混凝土预制块三-12 浆砌辉绿岩铸石三-13 砌体砂浆抹面三-14 砌体拆除三-16 拖拉机压实三-16 拖拉机压实三-17 振动碾压实三-18 斜坡碾压四-1 坝四-2 碾压混凝土四-3 厂房四-3 厂房四-5 地下厂房衬砌四-6 隧洞衬砌四-7 竖井衬砌四-8 混凝土面板四-9 溢流面四-11 明渠四-12 暗渠四-13 墩四-14 墙四-15 渡槽槽身四-16 混凝土管四-17 拱四-18 排架四-19 回填混凝土四-20 二期混凝土四-21 其他混凝土四-22 预制渡槽槽身四-23 预制混凝土拱、拱波、横系梁及排架四-24 预制混凝土块四-18 混凝土板预制及砌筑四-26 缆索吊装预制混凝土槽身、排架、拱助、梁四-27 混凝土管安装四-28 搅拌机拌制混凝土四-2 搅拌楼拌制混凝土四-30 强制式搅拌楼拌制混凝土四-31 胶轮车运混凝土四-32 斗车运混凝土四-33 机动翻斗车运混凝土四-34 内燃机车运混凝土四-35 自卸汽车运混凝土四-36 泻槽运送混凝土四-37 胶带机运送混凝土四-38 搅拌车运混凝土四-39 塔、胎带机运送混凝土四-40 缆索起重机吊运混凝土四-41 门座式起重机吊运混凝土四-42 塔式起重机吊运混凝土四-43 控制机吊运混凝土、块石四-44 平洞衬砌混凝土运输四-45 斜、竖井衬砌混凝土运输四-46 斜坡道吊运混凝土四-47 胶轮车运混凝土预制板四-48 人工装手扶拖拉机运混凝土预制板四-49 简易龙门式起重机吊运预制混凝土构件四-50 汽车运预制混凝土构件四-51 胶轮车运沥青混凝土四-52 斗车运沥青混凝土四-53 机动翻斗车运沥青混凝土四-54 止水四-55 沥青砂柱止水四-56 渡槽止水及支座四-58 防水层四-59 伸缩缝四-60 钢筋制作与安装四-61 沥青混凝土面板四-62 沥青混凝土心墙四-61 沥青混凝土面板四-63 无砂混凝土垫层铺筑四-65 斜墙碎石垫层面涂层五-1 悬臂组合钢模板五-2 普通标准钢模板五-3 普通平面木模板五-4 普通曲面模板五-5 尾水肘管模板五-6 蜗壳模板五-7 进水口上收缩曲面模板五-8 坝体孔洞顶面模板五-9 键槽模板五-10 牛腿模板五-11 矩形渡槽槽身模板五-12 箱形渡槽槽身模板五-13 U形渡槽槽身模板五-14 圆形隧洞衬砌木模板五-15 圆形隧洞衬砌钢模板五-16 圆形隧洞衬砌针梁模板五-17 直墙圆拱形隧洞衬砌钢模板五-18 直墙圆拱形隧洞衬砌钢模台车五-19 直墙圆拱形涵洞模板五-20 矩形涵洞模板五-21 圆形涵洞模板五-22 明渠衬砌模板五-23 竖井滑模五-24 溢流面滑模五-25 混凝土面板滑模六-1 人工开采砂砾料六-2 人工筛分砂石料六-3 人工溜洗骨料六-4 人工运砂石料六-5 人工装砂石料胶轮车运输六-6 人工装砂石料斗车运输六-7 索式挖掘机挖砂砾料六-8 液压反铲控制机挖砂砾料六-9 采砂船挖砂砾料六-11 超径石破碎六-12 碎石原料开采六-13 含泥碎石预选六-14 制碎石六-15 制砂六-16 制碎石和砂六-17 拖轮运骨料六-18 胶带输送机运砂石料六-19 胶带输送机装骨料自卸汽车运输六-20 胶带输送机装砂砾料自卸汽车运输六-21 人工装砂石料自卸汽车运输六-22 1m3挖掘机装砂石料自卸汽车运输六-23 2m3挖掘机装砂石料自卸汽车运输六-24 3m3挖掘机装砂石料自卸汽车运输六-25 4m3挖掘机装砂石料自卸汽车运输六-26 6m3挖掘机装砂石料自卸汽车运输六-27 1m3装载机装砂石料自卸汽车运输六-28 1.5m3装载机装砂石料自卸汽车运输六-29 2m3装载机装砂石料自卸汽车运输六-30 3m3装载机装砂石料自卸汽车运输六-31 5m3装载机装砂石料自卸汽车运输六-32 7m3装载机装砂石料自卸汽车运输六-33 9.6m3装载机装砂石料自卸汽车运输六-34 10.7m3装载机装砂石料自卸汽车运输六-35 骨料二次筛分六-36 块片石开采六-37 人工开采条、料石六-38 人工捡集块片石六-39 胶轮车运石料六-40 V型斗车运石料六-41 人工装车自卸汽车运块石七-1 钻机钻岩石层灌浆孔—自下而上灌浆法七-2 钻机钻岩石层灌浆孔—自上而下灌浆法七-3 风钻钻灌浆孔七-4 坝基岩石帷幕灌浆—自下而上灌浆法七-5 坝基岩石帷幕灌浆—自上而下灌浆法七-6 孔口封闭灌浆七-7 基础固结灌浆七-8 隧洞固结灌浆七-9 回填灌浆七-10 压水试验七-11 压浆检查七-12 钻机钻土坝(堤)灌浆孔七-14 钻机钻(高压喷射)灌浆孔七-14 高压摆喷灌浆七-16 坝基砂砾石帷幕灌浆七-17 灌注孔口管七-18 地下连续墙成槽——冲击钻机成槽法七-19 地下连续墙成槽——冲击反循环钻机成槽法七-20 地下连续墙成槽——液压开槽机开槽法七-21 地下连续墙成槽——射水成槽机成槽法七-22 混凝土防渗墙浇筑七-23 预裂爆破七-24 振冲碎石桩七-25 振冲水泥碎石桩七-26 冲击钻造灌注桩孔七-27 灌注混凝土桩七-28 坝体接缝灌浆七-29 预埋骨料灌浆七-30 垂线孔钻孔及工作管制作安装七-31 水位观测孔工程七-32 水位观测孔工程七-33 地面砂浆锚杆——风钻钻孔七-34 地面药卷锚杆——风钻钻孔七-35 地面砂浆锚杆——履带钻钻孔七-36 地面长砂浆锚杆——锚杆钻机钻孔七-37 地面砂浆锚杆(利用灌浆孔)七-38 加强长砂浆锚杆束——地质钻机钻孔七-39 地下砂浆锚杆——风钻钻孔七-40 地下药卷锚杆——风钻钻孔七-41 地下砂浆锚杆——锚杆台车钻孔七-42 地下砂浆锚杆——凿岩台车钻孔七-43 岩体预应力锚索——无粘结型七-44 岩体预应力锚索——粘结型七-45 混凝土预应力锚索七-46 岩石面喷浆七-47 混凝土面喷浆七-48 喷混凝土七-49 钢筋网制作及安装八-1 绞吸式挖泥船八-1 绞吸式挖泥船八-3 抓斗式、铲斗式挖泥船八-4 吹泥船八-5 水力冲挖土方八-6 其他九-2 钢板桩围堰九-3 石笼九-4 围堰水下混凝土九-5 截流体填筑九-6 公路基础九-7 公路路面九-8 简易公路九-9 桥梁九-10 起重码头九-11 水塔九-12 铁道铺设九-13 铁道移设九-14 铁道拆除九-15 管道铺设九-16 管道移设九-17 卷扬机道铺设九-18 卷扬机道拆除九-19 钢管脚手架九-20 380V供电线路工程九-21 10kV供电线路工程九-22 照明线路工程九-23 通讯线路工程九-24 临时房屋九-25 塑料薄膜铺设九-26 复合柔毡铺设九-27 土工膜铺设九-28 土工布铺设九-29鞋 人工铺草皮。
第六章水利水电设备安装工程概预算定额及编制第一节水利水电设务备安装工程概预算定额的主要内容一、概算定额一水电设备安装工程概算定额以下简称本定额是编制设计概算的依据主要适用于新建、扩建的大中型水电设备安装工程。
二本定额包括水轮机安装、水轮发电机安装、进水阀安装、大型水泵安装、水力机械辅助设备安装、电气设备安装、变电站设备安装、通信设备安装、通风采暖设备安装、起重设备安装、闸门安装、压力钢管制作及安装共十二章以及十三个附录。
三本定额以实物量为主要表现形式仅少量定额子目采用以设备原价为计算基础的安装费率形式。
定额包括的内容为设备安装和构成工程实体的主要装置性材料安装的基本直接费。
不包括其他直接费、间接费、企业利润和三税税金等项费用编制概算时应按有关规定另行计算。
四实物量定额quot本定额中人工工时、材料、机械台时等均以实物量表示。
其中材料和机械仅列出主要品种的型号、规格及数量若与本定额品种、型号、规格不同均????最新水利水电工程造价计价与工程量清单编制及投标报价实用手册不作调整。
其他材料和一般小型机械、机具及电气调整所需的材料、仪器仪表使用费等分别测算其定额编制年价格水平以金额表现形式列入其他材料费和其他机械使用费中。
quot装置性材料根据设计确定的品种、型号、规格及数量并计入规定的操作损耗量。
quot使用电站主厂房桥式起重机进行安装工作时桥式起重机台时费不计基本折旧、修理费和安装拆卸费。
五安装费率定额quot以设备原价作为计算基础安装工程人工费、材料费、机械使用费和装置性材料费均以费率形式表示。
quot 人工费率的调整对不同地区类别按表amp’系数进行调整。
边远地区按表amp’数进行调整。
如果两类系数同时调整则两类系数值相加后减为调整综合系数。
表amp’地区类别系数表地区类别六类区七类区八类区九类区十类区十一类区十一类加十一类加十一类加十一类加十一类加调整系数quotquotquotquotampquotquotquotquot-quotampquotquot表amp’边远地区系数表边远地区类别一类区二类区三类区四类区调整系数quotquotquotquotquot进口设备安装应按本定额的安装费率乘以相应国产设备原价水平对进口设备原价水平的比例系数调整为进口设备安装费率。

目录水利建筑工程预算定额总说明 (2)第一章土方工程说明 (5)第二章石方工程说明 (9)第三章砌石工程说明 (15)第四章混凝土工程说明 (16)第五章模板工程说明 (20)第六章砂石备料工程说明 (22)第七章钻孔灌浆及锚固工程说明 (27)第八章疏浚工程说明 (29)第九章其他工程说明 (31)页脚内容1水利建筑工程预算定额总说明一、《水利建筑工程预算定额》分为土方工程、石方工程、砌石工程、混凝土工程、模板工程、砂石料备料工程、钻孔灌浆及锚固工程、疏竣工程、其它工程,共九章及附录。
二、本定额适用于大中型水利工程项目,是编制《水利建筑工程概算定额》的基础。
可作为水利工程招标标底和投标报价的参考。
三、本定额适用于海拔小于或等于2000m的地区,根据水利枢纽工程所在地的海拔高程及规定的调整系数计算。
海拔高程应以拦河坝或水闸顶部的海拔高程为准,没有拦河坝或水闸的,以厂房顶部海拔高程为准。
一个建设项目,只采用一个调整系数。
高原地区人工、机械定额调整系数表四、本定额不包括冬季、雨季和特殊地区气候影响施工因素及增加的设施费用。
五、本定额按一日三班作业施工、第班八小时工作制拟定。
若部分工程项目采用一日一班或两班制的,定额不作调整。
页脚内容2六、本定额的“工作内容”,仅扼要说明各章节的主要施工过程及工序。
次要的施工过程及必要的辅助工作所需的人工、材料、机械也已包括在定额内。
七、定额中人工、机械用量是指完成一个定额子目内容,所需的全部人工和机械。
包括基本工作、准备与结束、辅助生产、不可避免的中断、必要的休息、工作检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械的维修、保养、加油、加水等全部工作。
八、定额中人工是指完成该定额子目工作内容所需的人工耗用量。
包括基本用工,其按其所需技术等级,分别列示出工长、高级工、中级工、初级工的工时及其合计数。
九、材料消耗定额(含其他材料费、零星材料费),是指完成一个定额子目内容所需的全部材料耗用量。
一-1 人工挖一般土方适用范围:一般土方开挖工作内容:挖松、就近堆放3一-2 人工挖冻土方工作内容:1.人力开挖:挖冻土。
2.松动爆破:掏眼、装药、填塞、爆破、安全处理及挖土等。
3一-3人工挖一般土方人力挑抬运输适用范围:一般土方挖运.工作内容:挖土、装筐、运卸、空回。
3一-4人工挖一般土方胶轮车运输适用范围:开挖、填筑一般土方。
工作内容:挖土、装车、重运、卸车、空回。
3一-5人工挖倒沟槽土方工作内容:挖土、修底、将土倒运到槽边两侧0.5m以外。
(1) Ⅰ~Ⅱ类土3(2) Ⅲ类土3(3) Ⅳ类土3注:1.本定额按上口宽规定了一定深度,超过此深度本定额不适用,应采取其他施工方法;2.本定额不包括修边,如需要修边时,不同上口宽度不同土质类别,修边工时按下表增加:一-6人工挖沟槽土方人力挑抬运输工作内容:1.挖土:挖土修底。
2.挖运:挖土、装筐、挑(抬)运、修底。
(1) Ⅰ~Ⅱ类土3(2) Ⅲ类土3(3) Ⅳ类土3注:本定额不包括修边,如需要修边时,采用一-9节人工挖渠道土方挑(抬)运土定额。
一-7 人工挖倒柱坑土方工作内容:挖土、修底、将土倒运至槽边两侧0.5m以外。
(1) Ⅰ~Ⅱ类土3(2) Ⅲ类土3(3) Ⅳ类土3注:本定额不包括修边,如需要修边时,不同上口面积不同土质类别,修边工时按下表增加:一-8 人工挖柱坑土方人力挑抬运输工作内容:1.挖土:挖土修底。
2.挖运:挖土、装筐、挑(抬)运、修底。
(1) Ⅰ~Ⅱ类土3(2) Ⅲ类土3(3) Ⅳ类土3注:本定额不包括修边,如需要修边时,不同上口面积不同土质类别,修边工时按下表增加:一-9 人工挖渠道土方人力挑抬运输工作内容:1.挖土:挖土、挖土修底。
2.挖运:挖土、装筐、挑(抬)运、修底。
(1) Ⅰ~Ⅱ类土单位:100m3(2)Ⅲ类土3(3)Ⅳ类土3一-10 人工挖渠道土方胶轮车运输工作内容:1.挖土:挖土、修边底。
2.挖运:挖、装、运、卸、修边底。
目录水利建筑工程预算定额总说明 (2)第一章土方工程说明 (3)其次章石方工程说明 (5)第三章砌石工程说明 (7)第四章混凝土工程说明 (7)第五章模板工程说明 (9)第六章砂石备料工程说明 (10)第七章钻孔灌浆及锚固工程说明 (12)第八章疏浚工程说明 (13)第九章其他工程说明 (14)水利建筑工程预算定额总说明一、《水利建筑工程预算定额》分为土方工程、石方工程、砌石工程、混凝土工程、模板工程、砂石料备料工程、钻孔灌浆及锚固工程、疏竣工程、其它工程,共九章及附录。
二、本定额适用于大中型水利工程项目,是编制《水利建筑工程概算定额》的基础。
可作为水利工程招标标底和投标报价的参考。
三、本定额适用于海拔小于或等于2000m的地区,依据水利枢纽工程所在地的海拔高程及规定的调整系数计算。
海拔高程应以拦河坝或水闸顶部的海拔高程为准,没有拦河坝或水闸的,以厂房顶部海拔高程为准。
一个建设项目,只接受一个调整系数。
高原地区人工、机械定额调整系数表四、本定额不包括冬季、雨季和特殊地区气候影响施工因素及增加的设施费用。
五、本定额按一日三班作业施工、第班八小时工作制拟定。
若部分工程项目接受一日一班或两班制的,定额不作调整。
六、本定额的“工作内容”,仅扼要说明各章节的主要施工过程及工序。
次要的施工过程及必要的帮助工作所需的人工、材料、机械也已包括在定额内。
七、定额中人工、机械用量是指完成一个定额子目内容,所需的全部人工和机械。
包括基本工作、准备和结束、帮助生产、不行避开的中断、必要的休息、工作检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械的修理、保养、加油、加水等全部工作。
八、定额中人工是指完成该定额子目工作内容所需的人工耗用量。
包括基本用工,其按其所需技术等级,分别列示出工长、高级工、中级工、初级工的工时及其合计数。
九、材料消耗定额(含其他材料费、零星材料费),是指完成一个定额子目内容所需的全部材料耗用量。
02水利工程水利定额(上册)序号定额编号第一章 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 土方工程 10001 10002 10003 10005 10006 10007 10008 10009 10010 10011 10012 10013 10014 10015 10016 10017 10018 10019 10020 10021 10022 10023 10024 10025 10026 10027 10028 10029 10030 10031 10032 10033 10034 10035 10036 10037 10038 10039 10040 10041 10042 10043 人工挖土(Ⅰ、Ⅱ类土) 人工挖土(Ⅲ类土) 人工挖土(Ⅳ类土) 人工水下挖土(Ⅰ、Ⅱ类土,水深≤0.1m) 人工水下挖土(Ⅲ类土,水深≤0.1m) 人工水下挖土(Ⅳ类土,水深≤0.1m) 人工水下挖土(Ⅰ、Ⅱ类土,水深0.1-0.3m) 人工水下挖土(Ⅲ类土,水深0.1-0.3m) 人工水下挖土(Ⅳ类土,水深0.1-0.3m) 人工挖沟槽(Ⅰ、Ⅱ类土,上口宽度≤0.8m,深度1.0m) 人工挖沟槽(Ⅰ、Ⅱ类土,上口宽度0.8-1.5m,深度1.0m) 人工挖沟槽(Ⅰ、Ⅱ类土,上口宽度0.8-1.5m,深度1.5m) 人工挖沟槽(Ⅰ、Ⅱ类土,上口宽度0.8-1.5m,深度2.0m) 人工挖沟槽(Ⅰ、Ⅱ类土,上口宽度0.8-1.5m,深度2.5m) 人工挖沟槽(Ⅰ、Ⅱ类土,上口宽度1.5-3.0m,深度1.5m) 人工挖沟槽(Ⅰ、Ⅱ类土,上口宽度1.5-3.0m,深度2.0m) 人工挖沟槽(Ⅰ、Ⅱ类土,上口宽度1.5-3.0m,深度2.5m) 人工挖沟槽(Ⅰ、Ⅱ类土,上口宽度1.5-3.0m,深度3.0m) 人工挖沟槽(Ⅲ类土,上口宽度≤0.8m,深度 1.0m) 人工挖沟槽(Ⅲ类土,上口宽度0.8-1.5m,深度 1.0m) 人工挖沟槽(Ⅲ类土,上口宽度0.8-1.5m,深度1.5m) 人工挖沟槽(Ⅲ类土,上口宽度0.8-1.5m,深度2.0m) 人工挖沟槽(Ⅲ类土,上口宽度0.8-1.5m,深度2.5m) 人工挖沟槽(Ⅲ类土,上口宽度1.5-3.0m,深度1.5m) 人工挖沟槽(Ⅲ类土,上口宽度1.5-3.0m,深度2m) 人工挖沟槽(Ⅲ类土,上口宽度1.5-3.0m,深度2.5m) 人工挖沟槽(Ⅲ类土,上口宽度1.5-3.0m,深度3m) 人工挖沟槽(Ⅳ类土,上口宽度≤0.8m,深度1.0m) 人工挖沟槽(Ⅳ类土,上口宽度0.8-1.5m,深度 1.0m) 人工挖沟槽(Ⅳ类土,上口宽度0.8-1.5m,深度1.5m) 人工挖沟槽(Ⅳ类土,上口宽度0.8-1.5m,深度2m) 人工挖沟槽(Ⅳ类土,上口宽度0.8-1.5m,深度2.5m) 人工挖沟槽(Ⅳ类土,上口宽度1.5-3.0m,深度1.5m) 人工挖沟槽(Ⅳ类土,上口宽度1.5-3.0m,深度2m) 人工挖沟槽(Ⅳ类土,上口宽度1.5-3.0m,深度2.5m) 人工挖沟槽(Ⅳ类土,上口宽度1.5-3.0m,深度3m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积≤1平米,坑深1m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积1-2.5平米,坑深1.5m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积1-2.5平米,坑深2.5m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积2.5-6.5平米,坑深2m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积2.5-6.5平米,坑深3m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积2.5-6.5平米,坑深4m)单位100m 100m 100m3 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m 100m3100m33100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3100m33 3100m33100m33 343 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 8710044 10045 10046 10047 10048 10049 10050 10051 10052 10053 10054 10055 10056 10057 10058 10059 10060 10061 10062 10063 10064 10065 10066 10067 10068 10069 10070 10071 10072 10073 10074 10075 10076 10077 10078 10079 10080 10081 10082 10083 10084 10085 10086 10087 10088人工挖柱坑(Ⅰ、Ⅱ类土,上口面积6.5-12.0,平米坑深2m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积6.5-12.0,平米坑深3m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积6.5-12.0,平米坑深4m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积12.0-20.0平米坑深2m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积12.0-20.0平米坑深3m) 人工挖柱坑(Ⅰ、Ⅱ类土,上口面积12.0-20.0平米坑深4m) 人工挖柱坑(Ⅲ类土,上口面积12.0-20.0平米坑深5m) 人工挖柱坑(Ⅲ类土,上口面积≤1平米,坑深1m) 人工挖柱坑(Ⅲ类土,上口面积1-2.5平米,坑深1.5m) 人工挖柱坑(Ⅲ类土,上口面积1-2.5平米,坑深2.5m) 人工挖柱坑(Ⅲ类土,上口面积2.5-6.5平米,坑深2m) 人工挖柱坑(Ⅲ类土,上口面积 2.5-6.5平米,坑深3m) 人工挖柱坑(Ⅲ类土,上口面积2.5-6.5平米,坑深4m) 人工挖柱坑(Ⅲ类土,上口面积6.5-12.0,平米坑深2m) 人工挖柱坑(Ⅲ类土,上口面积6.5-12.0,平米坑深3m) 人工挖柱坑(Ⅲ类土,上口面积6.5-12.0,平米坑深4m) 人工挖柱坑(Ⅲ类土,上口面积12.0-20.0平米坑深2m) 人工挖柱坑(Ⅲ类土,上口面积12.0-20.0平米坑深3m) 人工挖柱坑(Ⅲ类土,上口面积12.0-20.0平米坑深4m) 人工挖柱坑(Ⅲ类土,上口面积12.0-20.0平米坑深5m) 人工挖柱坑(Ⅳ类土,上口面积≤1平米,坑深1m) 人工挖柱坑(Ⅳ类土,上口面积1-2.5平米,坑深1.5m) 人工挖柱坑(Ⅳ类土,上口面积1-2.5平米,坑深2.5m) 人工挖柱坑(Ⅳ类土,上口面积2.5-6.5平米,坑深2m) 人工挖柱坑(Ⅳ类土,上口面积2.5-6.5平米,坑深3m) 人工挖柱坑(Ⅳ类土,上口面积2.5-6.5平米,坑深4m) 人工挖柱坑(Ⅳ类土,上口面积 6.5-12.0,平米坑深2m) 人工挖柱坑(Ⅳ类土,上口面积6.5-12.0,平米坑深3m) 人工挖柱坑(Ⅳ类土,上口面积 6.5-12.0,平米坑深4m) 人工挖柱坑(Ⅳ类土,上口面积12.0-20.0平米坑深2m) 人工挖柱坑(Ⅳ类土,上口面积12.0-20.0平米坑深3m) 人工挖柱坑(Ⅳ类土,上口面积12.0-20.0平米坑深4m) 人工挖柱坑(Ⅳ类土,上口面积12.0-20.0平米坑深5m) 人工挖渠道(Ⅰ、Ⅱ类土,底宽≤2m) 人工挖渠道(Ⅰ、Ⅱ类土,底宽2-4m) 人工挖渠道(Ⅰ、Ⅱ类土,底宽4-7m) 人工挖渠道(Ⅰ、Ⅱ类土,底宽≤2m) 人工挖渠道(Ⅰ、Ⅱ类土,底宽2-4m) 人工挖渠道(Ⅰ、Ⅱ类土,底宽4-7m) 人工挖渠道(Ⅰ、Ⅱ类土,底宽≤2m) 人工挖渠道(Ⅰ、Ⅱ类土,底宽2-4m) 人工挖渠道(Ⅰ、Ⅱ类土,底宽4-7m)油动挖掘机挖土(Ⅰ、Ⅱ类土) 油动挖掘机挖土(Ⅲ类土) 油动挖掘机挖土(Ⅳ类土)100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3 100m33 3 3 388 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 122 123 124 125 126 127 128 129 130 131 13210089 10090 10091 10092 10093 10094 10095 10096 10097 10098 10099 10100 10101 10102 10103 10104 10105 10106 10107 10108 10109 10110 10111 10112 10113 10114 10115 10116 10117 10118 10119 10120 10121 10122 10123 10124 10155 10156 10157 10158 10159 10160 10161 10162 10163油动挖掘机挖土(松土) 水力开挖土方(冲自然土) 水力开挖土方(冲爆破松动土) 水力开挖土方(冲机械挖掘土) 土方松动爆破(Ⅲ类土) 土方松动爆破(Ⅳ类土) 人工挖装挑(抬)运土(运距20m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(运距30m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(运距40m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(运距50m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(运距60m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(运距70m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(运距80m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(运距90m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(运距100m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(每增运10m,Ⅰ、Ⅱ类土) 人工挖装挑(抬)运土(运距20m,Ⅲ类土) 人工挖装挑(抬)运土(运距30m,Ⅲ类土) 人工挖装挑(抬)运土(运距40m,Ⅲ类土) 人工挖装挑(抬)运土(运距50m,Ⅲ类土) 人工挖装挑(抬)运土(运距60m,Ⅲ类土) 人工挖装挑(抬)运土(运距70m,Ⅲ类土) 人工挖装挑(抬)运土(运距80m,Ⅲ类土) 人工挖装挑(抬)运土(运距90m,Ⅲ类土) 人工挖装挑(抬)运土(运距100m,Ⅲ类土) 人工挖装挑(抬)运土(每增运10m,Ⅲ类土) 人工挖装挑(抬)运土(运距20m,Ⅳ类土) 人工挖装挑(抬)运土(运距30m,Ⅳ类土) 人工挖装挑(抬)运土(运距40m,Ⅳ类土) 人工挖装挑(抬)运土(运距50m,Ⅳ类土) 人工挖装挑(抬)运土(运距60m,Ⅳ类土) 人工挖装挑(抬)运土(运距70m,Ⅳ类土) 人工挖装挑(抬)运土(运距80m,Ⅳ类土) 人工挖装挑(抬)运土(运距90m,Ⅳ类土) 人工挖装挑(抬)运土(运距100m,Ⅳ类土) 人工挖装挑(抬)运土(每增运10m,Ⅳ类土) 人工挖装挑(抬)运砂礓土(运距20m,砂礓含量人工挖装挑(抬)运砂礓土(运距30m,砂礓含量人工挖装挑(抬)运砂礓土(运距40m,砂礓含量人工挖装挑(抬)运砂礓土(运距50m,砂礓含量人工挖装挑(抬)运砂礓土(运距60m,砂礓含量人工挖装挑(抬)运砂礓土(运距70m,砂礓含量人工挖装挑(抬)运砂礓土(运距80m,砂礓含量人工挖装挑(抬)运砂礓土(运距90m,砂礓含量人工挖装挑(抬)运砂礓土(运距100m,砂礓含量 %) %) %) %) %) %) %) %) %)100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3100m33 3 3 3133 134 135 136 137 138 139 140 141 142 143 144 145 146 147 148 149 150 151 152 153 154 155 156 157 158 159 160 161 162 163 164 165 166 167 168 169 170 171 172 173 174 175 176 17710164 10165 10166 10167 10168 10169 10170 10171 10172 10173 10174 10175 10176 10177 10178 10179 10180 10181 10182 10183 10184 10185 10186 10187 10188 10189 10190 10191 10192 10193 10194 10195 10196 10197 10198 10199 10200 10201 10202 10203 10204 10205 10206 10207 10208人工挖装挑(抬)运砂礓土(每增运10m) 人工挖运一般淤泥(运距10m) 人工挖运一般淤泥(运距20m) 人工挖运一般淤泥(运距30m) 人工挖运一般淤泥(运距40m) 人工挖运一般淤泥(运距50m) 人工挖运一般淤泥(运距60m) 人工挖运一般淤泥(运距70m) 人工挖运一般淤泥(运距80m) 人工挖运一般淤泥(运距90m) 人工挖运一般淤泥(运距100m) 人工挖运一般淤泥(每增运10m) 人工挖运淤泥、流砂(运距10m) 人工挖运淤泥、流砂(运距20m) 人工挖运淤泥、流砂(运距30m) 人工挖运淤泥、流砂(运距40m) 人工挖运淤泥、流砂(运距50m) 人工挖运淤泥、流砂(运距60m) 人工挖运淤泥、流砂(运距70m) 人工挖运淤泥、流砂(运距80m) 人工挖运淤泥、流砂(运距90m) 人工挖运淤泥、流砂(运距100m) 人工挖运淤泥、流砂(每增运10m) 人工挖运稀淤、稀流砂(运距10m) 人工挖运稀淤、稀流砂(运距20m) 人工挖运稀淤、稀流砂(运距30m) 人工挖运稀淤、稀流砂(运距40m) 人工挖运稀淤、稀流砂(运距50m) 人工挖运稀淤、稀流砂(运距60m) 人工挖运稀淤、稀流砂(运距70m) 人工挖运稀淤、稀流砂(运距80m) 人工挖运稀淤、稀流砂(运距90m) 人工挖运稀淤、稀流砂(运距100m) 人工挖运稀淤、稀流砂(每增运10m) 人工挖装双胶轮车运土(运距50m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(运距100m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(运距200m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(运距300m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(运距400m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(运距500m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(运距600m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(运距800m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(运距1000m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(每增运50m,Ⅰ、Ⅱ类土) 人工挖装双胶轮车运土(运距50m,Ⅲ类土) 100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m 3 100m3 100m3 100m3 100m3 100m3 100m3 100m3100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3 100m33 3 3 3178 179 180 181 182 183 184 185 186 187 188 189 190 191 192 193 194 195 196 197 198 199 200 201 202 203 204 205 206 207 208 209 210 211 212 213 214 215 216 217 218 219 220 221 22210209 10210 10211 10212 10213 10214 10215 10216 10217 10218 10219 10220 10221 10222 10223 10224 10225 10226 10227 10258 10259 10260 10261 10262 10263 10264 10265 10266 10267 10268 10269 10270 10271 10272 10273 10274 10275 10276 10277 10278 10279 10280 10281 10282 10283人工挖装双胶轮车运土(运距100m,Ⅲ类土) 人工挖装双胶轮车运土(运距200m,Ⅲ类土) 人工挖装双胶轮车运土(运距300m,Ⅲ类土) 人工挖装双胶轮车运土(运距400m,Ⅲ类土) 人工挖装双胶轮车运土(运距500m,Ⅲ类土) 人工挖装双胶轮车运土(运距600m,Ⅲ类土) 人工挖装双胶轮车运土(运距800m,Ⅲ类土) 人工挖装双胶轮车运土(运距1000m,Ⅲ类土) 人工挖装双胶轮车运土(每增运50m,Ⅲ类土) 人工挖装双胶轮车运土(运距50m,Ⅳ类土) 人工挖装双胶轮车运土(运距100m,Ⅳ类土) 人工挖装双胶轮车运土(运距200m,Ⅳ类土) 人工挖装双胶轮车运土(运距300m,Ⅳ类土) 人工挖装双胶轮车运土(运距400m,Ⅳ类土) 人工挖装双胶轮车运土(运距500m,Ⅳ类土) 人工挖装双胶轮车运土(运距600m,Ⅳ类土) 人工挖装双胶轮车运土(运距800m,Ⅳ类土) 人工挖装双胶轮车运土(运距1000m,Ⅳ类土) 人工挖装双胶轮车运土(每增运50m,Ⅳ类土) 人工挖装轻轨斗车运土(挖装运卸50m,无站台Ⅰ、Ⅱ类土) 人工挖装轻轨斗车运土(挖装运卸50m,无站台Ⅲ类土) 人工挖装轻轨斗车运土(挖装运卸50m,无站台Ⅳ类土) 人工挖装轻轨斗车运土(挖装运卸50m,有站台Ⅰ、Ⅱ类土) 人工挖装轻轨斗车运土(挖装运卸50m,有站台Ⅲ类土) 人工挖装轻轨斗车运土(挖装运卸50m,有站台Ⅳ类土) 人工挖装轻轨斗车运土(挖装运卸50m,漏斗Ⅰ、Ⅱ类土) 人工挖装轻轨斗车运土(挖装运卸50m,漏斗Ⅲ类土) 人工挖装轻轨斗车运土(挖装运卸50m,漏斗Ⅳ类土) 人工挖装轻轨斗车运土(每增运50m,运距≤200m单道Ⅰ-Ⅲ人工挖装轻轨斗车运土(每增运50m,运距≤200,单道Ⅳ类) 人工挖装轻轨斗车运土(每增运50m,运距≤200m双道Ⅰ-Ⅲ人工挖装轻轨斗车运土(每增运50m,运距≤200,双道Ⅳ类) 人工挖装轻轨斗车运土(每增运50m,运距200m,单道Ⅰ-Ⅲ人工挖装轻轨斗车运土(每增运50m,运距200,单道Ⅳ类) 人工挖装轻轨斗车运土(每增运50m,运距200m,双道Ⅰ-Ⅲ人工挖装轻轨斗车运土(每增运50m,运距200,双道Ⅳ类) 人工挖装1t机动翻斗车运土(运距50m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距100m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距200m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距300m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距400m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距500m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距600m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距700m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距800m,Ⅰ、Ⅱ类土) 100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3100m33 3 3 3223 224 225 226 227 228 229 230 231 232 233 234 235 236 237 238 239 240 241 242 243 244 245 246 247 248 249 250 251 252 253 254 255 256 257 258 259 260 261 262 263 264 265 266 26710284 10285 10286 10287 10288 10289 10290 10291 10292 10293 10294 10295 10296 10297 10298 10299 10300 10301 10302 10303 10304 10305 10306 10307 10308 10309 10310 10311 10312 10313 10314 10315 10316 10317 10318 10319 10320 10321 10322 10323 10324 10325 10326 10327 10328人工挖装1t机动翻斗车运土(运距900m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距1000m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(每增运50m,Ⅰ、Ⅱ类土) 人工挖装1t机动翻斗车运土(运距50m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距100m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距200m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距300m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距400m,Ⅲ类土) 人工挖装1t 机动翻斗车运土(运距500m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距600m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距700m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距800m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距900m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距1000m,Ⅲ类土) 人工挖装1t机动翻斗车运土(每增运50m,Ⅲ类土) 人工挖装1t机动翻斗车运土(运距50m,Ⅳ类土) 人工挖装1t机动翻斗车运土(运距100m,Ⅳ类土) 人工挖装1t机动翻斗车运土(运距200m,Ⅳ类土) 人工挖装1t机动翻斗车运土(运距300m,Ⅳ类土) 人工挖装1t机动翻斗车运土(运距400m,Ⅳ类土) 人工挖装1t机动翻斗车运土(运距500m,Ⅳ类土) 人工挖装1t 机动翻斗车运土(运距600m,Ⅳ类土) 人工挖装1t机动翻斗车运土(运距700m,Ⅳ类土) 人工挖装1t机动翻斗车运土(运距800m,Ⅳ类土) 人工挖装1t机动翻斗车运土(运距900m,Ⅳ类土) 人工挖装1t机动翻斗车运土(运距1000m,Ⅳ类土) 人工挖装1t机动翻斗车运土(每增运50m,Ⅳ类土) 人工挖装手扶拖拉机运土(运距100m,Ⅰ、Ⅱ类土) 人工挖装手扶拖拉机运土(运距200m,Ⅰ、Ⅱ类土) 人工挖装手扶拖拉机运土(运距400m,Ⅰ、Ⅱ类土) 人工挖装手扶拖拉机运土(运距600m,Ⅰ、Ⅱ类土) 人工挖装手扶拖拉机运土(运距800m,Ⅰ、Ⅱ类土) 人工挖装手扶拖拉机运土(运距1000m,Ⅰ、Ⅱ类土) 人工挖装手扶拖拉机运土(运距1500m,Ⅰ、Ⅱ类土) 人工挖装手扶拖拉机运土(运距2000m,Ⅰ、Ⅱ类土) 人工挖装手扶拖拉机运土(每增运50m,Ⅲ类土) 人工挖装手扶拖拉机运土(运距100m,Ⅲ类土) 人工挖装手扶拖拉机运土(运距200m,Ⅲ类土) 人工挖装手扶拖拉机运土(运距400m,Ⅲ类土) 人工挖装手扶拖拉机运土(运距600m,Ⅲ类土) 人工挖装手扶拖拉机运土(运距800m,Ⅲ类土) 人工挖装手扶拖拉机运土(运距1000m,Ⅲ类土) 人工挖装手扶拖拉机运土(运距1500m,Ⅲ类土) 人工挖装手扶拖拉机运土(运距2000m,Ⅲ类土) 人工挖装手扶拖拉机运土(每增运50m,Ⅲ类土)100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3 100m33 3 3 3268 269 270 271 272 273 274 275 276 277 278 279 280 281 282283 284 285 286 287 288 289 290 291 292 293 294 295 296 297 298 299 300 301 302 303 304 305 306 307 308 309 310 311 31210329 10330 10331 10332 10333 10334 10335 10336 10337 10338 10339 10340 10341 10342 10343 10344 10345 10346 10347 10348 10349 10350 10351 10352 10353 10354 10355 10356 10357 10358 10359 10360 10361 10362 10363 10364 10365 10366 10367 10368 10369 10370 10371 10372 10373人工挖装手扶拖拉机运土(运距100m,Ⅳ类土) 人工挖装手扶拖拉机运土(运距200m,Ⅳ类土) 人工挖装手扶拖拉机运土(运距400m,Ⅳ类土) 人工挖装手扶拖拉机运土(运距600m,Ⅳ类土) 人工挖装手扶拖拉机运土(运距800m,Ⅳ类土) 人工挖装手扶拖拉机运土(运距1000m,Ⅳ类土) 人工挖装手扶拖拉机运土(运距1500m,Ⅳ类土) 人工挖装手扶拖拉机运土(运距2000m,Ⅳ类土) 人工挖装手扶拖拉机运土(每增运50m,Ⅳ类土) 人工挖装拖拉机运土(运距200m,Ⅰ、Ⅱ类土) 人工挖装拖拉机运土(运距400m,Ⅰ、Ⅱ类土) 人工挖装拖拉机运土(运距600m,Ⅰ、Ⅱ类土) 人工挖装拖拉机运土(运距800m,Ⅰ、Ⅱ类土) 人工挖装拖拉机运土(运距1000m,Ⅰ、Ⅱ类土) 人工挖装拖拉机运土(运距1500m,Ⅰ、Ⅱ类土) 人工挖装拖拉机运土(运距2000m,Ⅰ、Ⅱ类土) 人工挖装拖拉机运土(每增运100m,Ⅰ、Ⅱ类土) 人工挖装拖拉机运土(运距200m,Ⅲ类土) 人工挖装拖拉机运土(运距400m,Ⅲ类土) 人工挖装拖拉机运土(运距600m,Ⅲ类土) 人工挖装拖拉机运土(运距800m,Ⅲ类土) 人工挖装拖拉机运土(运距1000m,Ⅲ类土) 人工挖装拖拉机运土(运距1500m,Ⅲ类土) 人工挖装拖拉机运土(运距2000m,Ⅲ类土) 人工挖装拖拉机运土(每增运100m,Ⅲ类土) 人工挖装拖拉机运土(运距200m,Ⅳ类土) 人工挖装拖拉机运土(运距400m,Ⅳ类土) 人工挖装拖拉机运土(运距600m,Ⅳ类土) 人工挖装拖拉机运土(运距800m,Ⅳ类土) 人工挖装拖拉机运土(运距1000m,Ⅳ类土) 人工挖装拖拉机运土(运距1500m,Ⅳ类土) 人工挖装拖拉机运土(运距2000m,Ⅳ类土) 人工挖装拖拉机运土(每增运100m,Ⅳ类土) 人工挖装自卸汽车运土(运距0.5km,Ⅰ、Ⅱ类) 人工挖装自卸汽车运土(运距1km,Ⅰ、Ⅱ类) 人工挖装自卸汽车运土(运距2km,Ⅰ、Ⅱ类) 人工挖装自卸汽车运土(运距3km,Ⅰ、Ⅱ类) 人工挖装自卸汽车运土(运距4km,Ⅰ、Ⅱ类) 人工挖装自卸汽车运土(运距5km,Ⅰ、Ⅱ类) 人工挖装自卸汽车运土(每增运1km,Ⅰ、Ⅱ类) 人工挖装自卸汽车运土(运距0.5km,Ⅰ、Ⅱ类) 人工挖装自卸汽车运土(运距1km,Ⅲ类) 人工挖装自卸汽车运土(运距2km,Ⅲ类) 人工挖装自卸汽车运土(运距3km,Ⅲ类) 人工挖装自卸汽车运土(运距4km,Ⅲ类)100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3 100m33 3 3 3313 314 315 316 317 318 319 320 321 322 323 324 325 326 327 328 329 330 331 332 333 334 335 336 337 338 339 340 341 342 343 344 345 346 347 348 349 350 351 352 353 354 355 356 35710374 10375 10376 10377 10378 10379 10380 10381 10382 10383 10384 10385 10386 10387 10388 10389 10390 10391 10392 10393 10394 10395 10396 10397 10398 10399 10400 10401 10402 10403 10404 10405 10406 10407 10408 10409 10444 10445 10446 10447 10448 10449 10450 10451 10452人工挖装自卸汽车运土(运距5km,Ⅲ类) 人工挖装自卸汽车运土(每增运1km,Ⅲ类) 人工挖装自卸汽车运土(运距0.5km,Ⅳ类) 人工挖装自卸汽车运土(运距1km,Ⅳ类) 人工挖装自卸汽车运土(运距2km,Ⅳ类) 人工挖装自卸汽车运土(运距3km,Ⅳ类) 人工挖装自卸汽车运土(运距4km,Ⅳ类) 人工挖装自卸汽车运土(运距5km,Ⅳ类) 人工挖装自卸汽车运土(每增运1km,Ⅳ类) 人工挖装载重汽车运土(运距0.5km,Ⅰ、Ⅱ类土) 人工挖装载重汽车运土(运距1km,Ⅰ、Ⅱ类土) 人工挖装载重汽车运土(运距2km,Ⅰ、Ⅱ类土) 人工挖装载重汽车运土(运距3km,Ⅰ、Ⅱ类土) 人工挖装载重汽车运土(运距4km,Ⅰ、Ⅱ类土) 人工挖装载重汽车运土(运距5km,Ⅰ、Ⅱ类土) 人工挖装载重汽车运土(每增运1km,Ⅰ、Ⅱ类土) 人工挖装载重汽车运土(运距0.5km,Ⅲ类土) 人工挖装载重汽车运土(运距1km,Ⅲ类土) 人工挖装载重汽车运土(运距2km,Ⅲ类土) 人工挖装载重汽车运土(运距3km,Ⅲ类土) 人工挖装载重汽车运土(运距4km,Ⅲ类土) 人工挖装载重汽车运土(运距5km,Ⅲ类土) 人工挖装载重汽车运土(每增运1km,Ⅲ类土) 人工挖装载重汽车运土(运距0.5km,Ⅳ类土) 人工挖装载重汽车运土(运距1km,Ⅳ类土) 人工挖装载重汽车运土(运距2km,Ⅳ类土) 人工挖装载重汽车运土(运距3km,Ⅳ类土) 人工挖装载重汽车运土(运距4km,Ⅳ类土) 人工挖装载重汽车运土(运距5km,Ⅳ类土) 人工挖装载重汽车运土(每增运1km,Ⅳ类土) 斜坡道爬坡机牵引双胶轮车运土(爬高5米以内) 斜坡道爬坡机牵引双胶轮车运土(爬高10米以内) 斜坡道爬坡机牵引双胶轮车运土(爬高15米以内) 斜坡道爬坡机牵引双胶轮车运土(爬高20米以内) 斜坡道爬坡机牵引双胶轮车运土(爬高25米以内) 斜坡道爬坡机牵引双胶轮车运土(爬高30米以内) 40-55KW推土机推土(推运距离10m, 40-55KW推土机推土(推运距离20m, 40-55KW推土机推土(推运距离30m, 40-55KW推土机推土(推运距离40m, 40-55KW推土机推土(推运距离50m, 40-55KW推土机推土(推运距离60m, 40-55KW推土机推土(推运距离70m, 40-55KW推土机推土(推运距离80m, 40-55KW推土机推土(推运距离90m, 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土)100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3 100m33 3 3 3358 359 360 361 362 363 364 365 366 367 368 369 370 371 372 373 374 375 376 377 378 379 380 381 382 383 384 385 386 387 388 389 390 391 392 393 394 395 396 397 398 399 400 401 40210453 10454 10455 10456 10457 10458 10459 10460 10461 10462 10463 10464 10465 10466 10467 10468 10469 10470 10471 10472 10473 10474 10475 10476 10477 10478 10479 10480 10481 10482 10483 10484 10485 10486 10487 10488 10489 10490 10491 10492 10493 10494 10495 10496 1049740-55KW推土机推土(推运距离100m, 59-74KW推土机推土(推运距离10m, 59-74KW推土机推土(推运距离20m, 59-74KW推土机推土(推运距离30m, 59-74KW推土机推土(推运距离40m, 59-74KW推土机推土(推运距离50m, 59-74KW推土机推土(推运距离60m, 59-74KW推土机推土(推运距离70m, 59-74KW推土机推土(推运距离80m, 59-74KW推土机推土(推运距离90m, 59-74KW推土机推土(推运距离100m, 88-103KW推土机推土(推运距离10m, 88-103KW推土机推土(推运距离20m, 88-103KW推土机推土(推运距离30m, 88-103KW推土机推土(推运距离40m, 88-103KW推土机推土(推运距离50m, 88-103KW推土机推土(推运距离60m, 88-103KW推土机推土(推运距离70m, 88-103KW推土机推土(推运距离80m, 88-103KW推土机推土(推运距离90m, 88-103KW推土机推土(推运距离100m, 118KW 推土机推土(推运距离10m, 118KW推土机推土(推运距离20m, 118KW推土机推土(推运距离30m, 118KW推土机推土(推运距离40m, 118KW推土机推土(推运距离50m, 118KW推土机推土(推运距离60m, 118KW推土机推土(推运距离70m, 118KW推土机推土(推运距离80m, 118KW推土机推土(推运距离90m, 118KW推土机推土(推运距离100m, 132KW推土机推土(推运距离10m, 132KW推土机推土(推运距离20m, 132KW推土机推土(推运距离30m, 132KW推土机推土(推运距离40m, 132KW推土机推土(推运距离50m, 132KW推土机推土(推运距离60m, 132KW推土机推土(推运距离70m, 132KW推土机推土(推运距离80m, 132KW推土机推土(推运距离90m, 132KW推土机推土(推运距离100m, 176KW推土机推土(推运距离10m, 176KW推土机推土(推运距离20m, 176KW推土机推土(推运距离30m, 176KW推土机推土(推运距离40m,类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土)类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土)100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3100m33 3 3 3403 404 405 406 407 408 409 410 411 412 413 414 415 416 417 418 419 420 421 422 423 424 425 426 427 428 429 430 431 432 433 434 435 436 437 438 439 440 441 442 443 444 445 446 44710498 10499 10500 10501 10502 10503 10504 10505 10506 10507 10508 10509 10510 10511 10512 10513 10514 10515 10516 10517 10518 10519 10520 10521 10522 10523 10524 10525 10526 10527 10528 10529 10530 10531 10532 10533 10534 10535 10536 10537 10538 10539 10540 10541 10542176KW推土机推土(推运距离50m, 176KW推土机推土(推运距离60m, 176KW推土机推土(推运距离70m, 176KW推土机推土(推运距离80m, 176KW推土机推土(推运距离90m, 176KW推土机推土(推运距离100m, 235KW推土机推土(推运距离10m, 235KW推土机推土(推运距离20m, 235KW推土机推土(推运距离30m, 235KW推土机推土(推运距离40m, 235KW推土机推土(推运距离50m, 235KW推土机推土(推运距离60m, 235KW推土机推土(推运距离70m, 235KW推土机推土(推运距离80m, 235KW推土机推土(推运距离90m, 235KW推土机推土(推运距离100m, 301KW推土机推土(推运距离10m, 301KW推土机推土(推运距离20m, 301KW推土机推土(推运距离30m, 301KW推土机推土(推运距离40m, 301KW推土机推土(推运距离50m, 301KW推土机推土(推运距离60m, 301KW推土机推土(推运距离70m, 301KW推土机推土(推运距离80m, 301KW推土机推土(推运距离90m, 301KW推土机推土(推运距离100m, 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土) 类土)100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m32.5-2.75立米拖式铲运机铲运土(铲运距离100m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离200m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离300m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离400m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离500m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离600m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离700m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离800m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离900m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离1000m,ⅠⅡ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离100m,Ⅲ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离200m,Ⅲ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离300m,Ⅲ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离400m,Ⅲ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离500m,Ⅲ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离600m,Ⅲ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离700m,Ⅲ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离800m,Ⅲ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离900m,Ⅲ类土)100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3 100m33 3 3 3448 449 450 451 452 453 454 455 456 457 458 459 460 461 462 463 464 465 466 467 468 469 470 471 472 473 474 475 476 477 478 479 480 481 482 483 484 485 486 487 488 489 490 491 49210543 10544 10545 10546 10547 10548 10549 10550 10551 10552 10553 10554 10555 10556 10557 10558 10559 10560 10561 10562 10563 10565 10566 10567 10568 10569 10570 10571 10572 10573 10574 10576 10577 10578 10579 10580 10581 10582 10583 10584 10585 10587 10588 10589 105902.5-2.75立米拖式铲运机铲运土(铲运距离1000m,Ⅲ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离100m,Ⅳ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离200m,Ⅳ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离300m,Ⅳ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离400m,Ⅳ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离500m,Ⅳ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离600m,Ⅳ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离700m,Ⅳ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离800m,Ⅳ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离900m,Ⅳ类土) 2.5-2.75立米拖式铲运机铲运土(铲运距离1000m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离100m,ⅠⅡ类土) 3-4立米拖式铲运机铲运土(铲运距离200m,ⅠⅡ类土) 3-4立米拖式铲运机铲运土(铲运距离300m,ⅠⅡ类土) 3-4立米拖式铲运机铲运土(铲运距离400m,ⅠⅡ类土) 3-4立米拖式铲运机铲运土(铲运距离500m,ⅠⅡ类土) 3-4 立米拖式铲运机铲运土(铲运距离600m,ⅠⅡ类土) 3-4立米拖式铲运机铲运土(铲运距离700m,ⅠⅡ类土) 3-4立米拖式铲运机铲运土(铲运距离800m,ⅠⅡ类土) 3-4立米拖式铲运机铲运土(铲运距离900m,ⅠⅡ类土) 3-4立米拖式铲运机铲运土(铲运距离1000m,ⅠⅡ类土) 3-4立米拖式铲运机铲运土(铲运距离100m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离200m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离300m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离400m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离500m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离600m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离700m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离800m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离900m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离1000m,Ⅲ类土) 3-4立米拖式铲运机铲运土(铲运距离100m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离200m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离300m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离400m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离500m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离600m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离700m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离800m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离900m,Ⅳ类土) 3-4立米拖式铲运机铲运土(铲运距离1000m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离100m,ⅠⅡ类土) 6-8立米拖式铲运机铲运土(铲运距离200m,ⅠⅡ类土) 6-8立米拖式铲运机铲运土(铲运距离300m,ⅠⅡ类土) 6-8立米拖式铲运机铲运土(铲运距离400m,ⅠⅡ类土)100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3100m33 3100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3 100m3100m3 100m3 100m3 100m3 100m 100m 100m 100m 100m 100m3 3 100m33 3 3 3493 494 495 496 497 498 499 500 501 502 503 504 505 506 507 508 509 510 511 512 513 514 515 516 517 518 519 520 521 522 523 524 525 526 527 528 529 530 531 532 533 534 535 536 53710591 10592 10593 10594 10595 10596 10600 10601 10602 10603 10604 10605 10606 10607 10608 10609 10613 10614 10615 10616 10617 10618 10619 10620 10621 10622 10667 10668 10669 10670 10671 10672 10673 10674 10675 10676 10677 10680 10681 10682 10683 10684 1068510686 106876-8立米拖式铲运机铲运土(铲运距离500m,ⅠⅡ类土) 6-8立米拖式铲运机铲运土(铲运距离600m,ⅠⅡ类土) 6-8立米拖式铲运机铲运土(铲运距离700m,ⅠⅡ类土) 6-8立米拖式铲运机铲运土(铲运距离800m,ⅠⅡ类土) 6-8立米拖式铲运机铲运土(铲运距离900m,ⅠⅡ类土) 6-8立米拖式铲运机铲运土(铲运距离1000m,ⅠⅡ类土) 6-8立米拖式铲运机铲运土(铲运距离100m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离200m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离300m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离400m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离500m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离600m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离700m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离800m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离900m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离1000m,Ⅲ类土) 6-8立米拖式铲运机铲运土(铲运距离100m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离200m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离300m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离400m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离500m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离600m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离700m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离800m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离900m,Ⅳ类土) 6-8立米拖式铲运机铲运土(铲运距离1000m,Ⅳ类土) 6-8立米自行式铲运机铲运土(铲运距离300m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离400m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离500m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离600m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离700m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离800m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离900m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离1000m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离1500m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离2000m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离3000m,ⅠⅡ类土) 6-8立米自行式铲运机铲运土(铲运距离300m,Ⅲ类土) 6-8立米自行式铲运机铲运土(铲运距离400m,Ⅲ类土) 6-8立米自行式铲运机铲运土(铲运距离500m,Ⅲ类土) 6-8立米自行式铲运机铲运土(铲运距离600m,Ⅲ类土) 6-8立米自行式铲运机铲运土(铲运距离700m,Ⅲ类土) 6-8立米自行式铲运机铲运土(铲运距离800m,Ⅲ类土) 6-8立米自行式铲运机铲运土(铲运距离900m,Ⅲ类土) 6-8立米自行式铲运机铲运土(铲运距离1000m,Ⅲ类土)100m3 100m 100m 100m 100m3100m33 3100m33100m3 100m3 100m3100m3 100m3 100m 100m 100m3。
水利工程定额摘要:水利、建设、工程定额是一种强制性财务支出测算方法,其主要目的是为了控制、节约和优化水利工程的建设成本,实现经济效益最大化。
本文着重介绍了水利工程定额的基本内容、构成和分类,重点介绍了水利工程定额的计算公式、定额评价方法及定额制度的优缺点,并对定额制度的发展趋势进行了简要分析,最后提出了完善定额制度的建议,以期为水利工程的经济、实惠提供有力帮助。
关键词:水利工程;定额;定额计算;定额评价1、绪论水利工程定额是在水利工程建设过程中,按照国家财务支出控制要求编制的一种定额。
它是根据工程设计总图、合同,在参照国家的投资定额准则,经过计算机和数学方法拟定的一种定额,主要用于控制、节约和优化水利工程的建设成本,以实现经济效益最大化。
随着市场经济的发展和我国水利工程建设任务的增多,水利工程定额制度变得越来越重要,它能够有效地控制、节约和优化水利工程的建设成本,但由于定额制度存在一些优缺点,目前仍需要进一步完善。
本文着重介绍了水利工程定额的基本内容、构成、分类,以及潜在缺陷及完善对策。
2、水利工程定额的基本内容水利工程定额是按照国家财务支出控制要求编制的一种定额,它是由国家水利部颁布的标准,包括结构定额、设备定额、拌合料定额、施工定额及定时定额等,是根据工程设计总图、合同,在参照国家的投资定额准则,经过计算机和数学方法拟定的一种定额,主要用于控制、节约和优化水利工程的建设成本,以实现经济效益最大化。
3、水利工程定额的构成水利工程定额一般分为两大类:一类是投资定额,包括结构定额、设备定额、拌合料定额、施工定额和定时定额,它们既可以独立编制又能够整合编制;另一类是费用定额,主要包括一般费用定额、建设用地开发费定额、税收定额、安全检查费定额等。
4、水利工程定额的计算公式水利工程定额是以投资预算(二级概算)作为依据,根据国家规定编制的定额。
定额编制一般以单位工程量为变化单位,根据相应的计算公式,由工程量乘以比例系数,折算出定额的费用。
目录水利建筑工程预算定额总说明 (2)第一章土方工程说明 (3)第二章石方工程说明 (4)第三章砌石工程说明 (6)第四章混凝土工程说明 (7)第五章模板工程说明 (8)第六章砂石备料工程说明 (9)第七章钻孔灌浆及锚固工程说明 (11)第八章疏浚工程说明 (11)第九章其他工程说明 (12)水利建筑工程预算定额总说明一、《水利建筑工程预算定额》分为土方工程、石方工程、砌石工程、混凝土工程、模板工程、砂石料备料工程、钻孔灌浆及锚固工程、疏竣工程、其它工程,共九章及附录。
二、本定额适用于大中型水利工程项目,是编制《水利建筑工程概算定额》的基础。
可作为水利工程招标标底和投标报价的参考。
三、本定额适用于海拔小于或等于2000m的地区,根据水利枢纽工程所在地的海拔高程及规定的调整系数计算。
海拔高程应以拦河坝或水闸顶部的海拔高程为准,没有拦河坝或水闸的,以厂房顶部海拔高程为准。
一个建设项目,只采用一个调整系数。
高原地区人工、机械定额调整系数表项目海拔高程(m)2000~2500 2500~3000 3000~3500 3500~4000 4000~4500 4500~5000人工 1.10 1.15 1.20 1.25 1.30 1.35机械 1.25 1.35 1.45 1.55 1.65 1.75五、本定额按一日三班作业施工、第班八小时工作制拟定。
若部分工程项目采用一日一班或两班制的,定额不作调整。
六、本定额的“工作内容”,仅扼要说明各章节的主要施工过程及工序。
次要的施工过程及必要的辅助工作所需的人工、材料、机械也已包括在定额内。
七、定额中人工、机械用量是指完成一个定额子目内容,所需的全部人工和机械。
包括基本工作、准备与结束、辅助生产、不可避免的中断、必要的休息、工作检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械的维修、保养、加油、加水等全部工作。
八、定额中人工是指完成该定额子目工作内容所需的人工耗用量。
