SGBZ-0344大理石、花岗石干挂施工工艺标准
- 格式:docx
- 大小:69.76 KB
- 文档页数:9

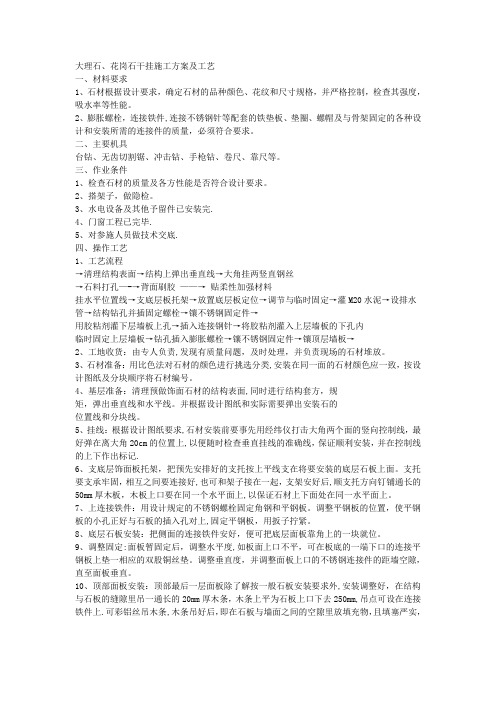

大理石、花岗石干挂施工方案及工艺一、材料要求1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能。
2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求。
二、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等.三、作业条件1、检查石材的质量及各方性能是否符合设计要求。
2、搭架子,做隐检.3、水电设备及其他予留件已安装完。
4、门窗工程已完毕.5、对参施人员做技术交底。
四、操作工艺1、工艺流程→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔--→背面刷胶—-→ 贴柔性加强材料挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→2、工地收货:由专人负责,发现有质量问题,及时处理,并负责现场的石材堆放。
3、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
4、基层准备:清理预做饰面石材的结构表面,同时进行结构套方,规矩,弹出垂直线和水平线.并根据设计图纸和实际需要弹出安装石的位置线和分块线。
5、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记.6、支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
7、上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
大理石、花岗石干挂施工技术规范1. 引言干挂施工是一种常见的大理石、花岗石墙面装修方式,具有美观、耐久等优点,被广泛应用于建筑物外墙装饰。
本文将介绍大理石、花岗石干挂施工的技术规范,包括施工材料的选择、基底处理、设备工具的使用、施工工艺等方面的内容。
2. 施工材料的选择2.1 大理石、花岗石板材大理石、花岗石板材是干挂施工的主要材料,应具备以下要求:•板材应具备优良的质量,无裂纹、色差等缺陷。
•板材表面应平整、光滑,无凹凸、划痕等瑕疵。
•板材色彩应一致,避免出现色差。
2.2 干挂专用铝合金型材干挂施工需要使用铝合金型材作为固定装置,应满足以下要求:•型材应具备较高的强度和刚度,能够承受大理石、花岗石板材的重量。
•型材表面应经过防腐蚀处理,避免受到外界环境的影响。
•型材规格应符合设计要求,保证固定效果和整体美观。
2.3 干挂专用胶粘剂干挂施工需要使用胶粘剂将大理石、花岗石板材固定在铝合金型材上,应具备以下要求:•胶粘剂应具备较高的黏结强度和抗剪强度,确保板材牢固固定。
•胶粘剂应具有较好的耐候性和耐久性,长期保持粘结效果。
•胶粘剂应符合环保要求,无色差和异味问题。
3. 基底处理3.1 基底结构干挂施工的基底结构应满足以下要求:•基底结构应稳固、牢固,能够承受大理石、花岗石板材的重量。
•基底应具备一定的保温、隔音性能,避免受到外界环境的影响。
•基底表面应平整、干燥,无松散、起砂等现象。
3.2 基底处理工艺在进行基底处理过程中,应注意以下工艺要求:•清除基底表面的油污、灰尘等杂质,确保胶粘剂与基底的良好粘结。
•修补基底表面的凹凸不平,确保大理石、花岗石板材安装平整。
•基底表面涂刷适当的底漆,提高胶粘剂和基底的粘结力。
4. 设备工具的使用4.1 切割工具在进行大理石、花岗石板材的切割过程中,应注意以下使用要求:•使用专业的石材切割机、锯片等工具,确保切割的平整度和精度。
•切割时应佩戴防护设备,避免产生石屑和粉尘对人体造成伤害。
大理石、花岗石干挂施工方案工艺一、材料要求1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能。
2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求。
二、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。
三、作业条件1、检查石材的质量及各方性能是否符合设计要求.2、搭架子,做隐检.3、水电设备及其他予留件已安装完。
4、门窗工程已完毕。
5、对参施人员做技术交底。
四、操作工艺1、工艺流程→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔——→背面刷胶——→贴柔性加强材料挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→2、工地收货:由专人负责,发现有质量问题,及时处理,并负责现场的石材堆放。
3、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
4、基层准备:清理预做饰面石材的结构表面,同时进行结构套方,规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石的位置线和分块线。
5、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。
6、支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面.支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
7、上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
大理石、花岗石干挂施工方案及工艺一、材料要求1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能。
2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求。
二、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。
三、作业条件1、检查石材的质量及各方性能是否符合设计要求。
2、搭架子,做隐检。
3、水电设备及其他予留件已安装完.4、门窗工程已完毕.5、对参施人员做技术交底.四、操作工艺1、工艺流程→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔—-→背面刷胶——→ 贴柔性加强材料挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→2、工地收货:由专人负责,发现有质量问题,及时处理,并负责现场的石材堆放。
3、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
4、基层准备:清理预做饰面石材的结构表面,同时进行结构套方,规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石的位置线和分块线。
5、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记.6、支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
7、上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
大理石、花岗石干挂施工工艺标准大理石和花岗石是常见的建筑装饰材料,其干挂施工工艺是一项重要的步骤,直接关系到施工效果的质量和美观度。
以下是大理石和花岗石干挂施工工艺的标准流程:1. 材料准备:选购符合设计要求的大理石和花岗石板材,检查板材的表面是否平整、无裂缝、色差等问题,确保质量合格。
2. 测量定位:根据设计图纸确定石材板的尺寸、位置和固定方式。
使用激光测量仪或经验测量确定板材准确的位置和大小,标记好墙面上的安装位置。
3. 基层处理:清除墙面上的灰尘和油污,修复墙面上的不平整或破损,保证墙面的平整度和垂直度。
如果墙面的基层不平整,可以使用石膏砂浆等材料进行修补。
4. 安装龙骨:按照设计要求,在墙面上安装坚固的金属龙骨系统,确保龙骨的间距和对齐度符合标准要求。
使用膨胀螺栓或其他固定件将金属龙骨固定在墙体上。
5. 安装石材板:根据测量尺寸和定位标记,将预先加工好的大理石或花岗石板材固定在金属龙骨上。
使用不锈钢干挂件,将石材板直接固定在龙骨上,确保稳固可靠。
在安装过程中,要注意石材板之间的间距和水平度的一致性,避免出现明显的色差和高低错位的现象。
6. 结构密封:在石材板之间和板材与龙骨之间使用防水密封胶条进行填充,确保干挂结构的防水性能,防止水分进入墙体并引起石材板变形或开裂。
7. 石材保养:施工完成后,应对大理石或花岗石板材进行整体清洁和保养。
清洁时应使用专用石材清洁剂,避免使用酸性或碱性清洁剂,以免损伤石材表面的光泽。
定期对石材表面进行保养和防护,延长使用寿命和美观度。
以上就是大理石和花岗石干挂施工的一般工艺标准。
在施工过程中,需要严格按照标准要求进行操作,确保石材的安装质量和使用寿命。
续写:8. 安全措施:在施工过程中,应严格遵守施工安全规范,穿戴好必要的安全装备。
确保工作环境安全,避免发生意外事故。
9. 施工预处理:在开始施工前,应进行适当的预处理。
将石材板放置在适宜的环境中进行适应。
特别是在湿度较高的环境中,应放置一段时间以使石材板适应环境,避免施工后出现变形或开裂的问题。
大理石、花岗石干挂施工方案及工艺一、材料要求1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能。
2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求。
二、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。
三、作业条件1、检查石材的质量及各方性能是否符合设计要求。
2、搭架子,做隐检。
3、水电设备及其他予留件已安装完。
4、门窗工程已完毕。
5、对参施人员做技术交底。
四、操作工艺1、工艺流程→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔——→背面刷胶 --→ 贴柔性加强材料挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→2、工地收货:由专人负责,发现有质量问题,及时处理,并负责现场的石材堆放。
3、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号.4、基层准备:清理预做饰面石材的结构表面,同时进行结构套方,规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石的位置线和分块线.5、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记.6、支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上.7、上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
大理石、花岗石干挂施工方案工艺在建筑装饰中,大理石和花岗石是常用的石材材料,它们在外墙装饰中的干挂施工方案工艺备受重视。
本文将介绍大理石、花岗石干挂施工的方案工艺,包括施工前准备、施工工艺流程、施工质量控制等相关内容。
施工前准备在进行大理石、花岗石干挂施工前,首先需要做好准备工作。
这包括选择合适的石材材料、准备施工所需的设备和工具、制定详细的施工方案以及组织好施工人员。
选择石材材料在选择大理石和花岗石材料时,需要考虑其质量、颜色、纹理等因素。
同时还需要考虑石材的表面处理方式,以满足干挂施工的要求。
准备设备和工具进行大理石、花岗石干挂施工需要一些特殊的设备和工具,如吊装设备、切割机、打磨机等。
确保这些设备和工具都处于良好的工作状态,以保障施工的顺利进行。
制定施工方案在进行大理石、花岗石干挂施工前,需要绘制详细的施工图纸和方案,确定施工的具体安排和步骤。
这有助于提前发现问题并进行合理的安排。
施工工艺流程大理石、花岗石干挂施工的工艺流程主要包括以下几个步骤:安装龙骨、石材开槽、石材吊安装、填缝处理等。
安装龙骨首先需要安装龙骨,即用金属或木质材料搭建的支撑结构。
龙骨的安装需牢固可靠,以支撑后续石材的固定。
石材开槽在大理石、花岗石上进行开槽,使其适合龙骨的固定。
这一步需要使用专业的切割机器进行操作,确保开槽的精确度和平整度。
石材吊安装将开槽后的石材通过吊装设备安装到对应的位置,并用专用的夹具进行固定。
注意在操作中需小心轻放,以避免石材破损。
填缝处理最后,对安装完毕的石材进行填缝处理,使用专用的填缝剂填充各个接缝处。
填缝后需进行打磨处理,使填缝部分与石材表面平整一致。
施工质量控制在大理石、花岗石干挂施工过程中,质量控制是至关重要的。
以下是施工过程中需要注意的几个质量控制要点:•确保龙骨的安装牢固,结构稳定。
•确保石材开槽的精确度和平整度。
•在吊装安装石材时,注意操作防护措施,防止石材坠落伤人。
•填缝处理需细致认真,确保填缝材料与石材颜色、纹理一致。
大理石、花岗石干挂施工方案及工艺一、材料要求1. 石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能.2。
膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求。
二、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。
三、作业条件1。
检查石材的质量及各方性能是否符合设计要求。
2。
搭架子,做隐检。
3。
水电设备及其他予留件已安装完.4。
门窗工程已完毕。
5。
对参施人员做技术交底.四、操作工艺1。
工艺流程→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔-—→背面刷胶——→贴柔性加强材料挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→2. 工地收货:由专人负责,发现有质量问题,及时处理,并负责现场的石材堆放。
3。
石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
4。
基层准备:清理预做饰面石材的结构表面,同时进行结构套方,规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石的位置线和分块线。
5。
挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。
6。
支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
7。
上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
大理石、花岗石干挂施工1范围本工艺标准适用于工业与民用建筑工程的内、外饰面板干挂工艺。
该工艺是利用耐腐蚀的螺栓和耐腐蚀的柔性连接件,将大理石、花岗石等饰面石材干挂在建筑结构的外表面,石材与结构之间留出40〜50mm 的空腔,其构造如图9-7所示。
用此工艺做成的饰面,在风力和地震力的作用下允许产生适量的变位,以吸收部分风力和地震力,而不致出现裂纹和脱落。
当风力和地震力消失后,石材也随结构而复位。
该工艺与传统的湿作业工艺比较,免除了灌浆工序,可缩短施工周期,减轻建筑物自重,提高抗震性能,更重要的是有效地防止灌浆中的盐碱等色素对石材的渗透污染,提高其装饰质量和观感效果。
此外,由于季节性室外温差变化引起的外饰面胀缩变形,使饰面板可能脱落,这种工艺可有效地预防饰面板脱落伤人事故的发生。
这种干挂饰面板安装工艺亦可与玻璃幕墙或大玻璃窗、金属饰面板安装工艺等配套应用。
现国内不少大型公共建筑的石材内外饰面板安装工程采取干挂工艺日趋普遍。
2施工准备2.1材料要求:2.1.1石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折。
抗拉及抗压强度,吸水率、耐冻融循环等性能。
2.1.2合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。
2.1.3玻璃纤维网格布:石材的背衬材料。
2.1.4防水胶泥:用于密封连接件。
2.1.5防污胶条:用于石材边缘防止污染。
2.1.6嵌缝膏:用于嵌填石材接缝。
2.1.7罩面涂料:用于大理石表面防风化、防污染。
2.1.8膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求。
2.2 主要机具:2.1台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子。
铅丝、弹线用的粉线包、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等。
SGBZ-0344大理石、花岗石干挂施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-20011、范围本工艺标准适用于工业与民用建筑工程的内、外饰面板干挂工艺。
该工艺是利用耐腐蚀的螺栓和耐腐蚀的柔性连接件,将大理石、花岗石等饰面石材干挂在建筑结构的外表面,石材与结构之间留出40〜50m m的空腔,其构造如图1-1所示。
用此工艺做成的饰面,在风力和地震力的作用下允许产生适量的变位,以吸收部分风力和地震力,而不致出现裂纹和脱落。
当风力地震力消失后,石材也随结构而复位。
该工艺与传统的湿作业工艺比较,免除了灌浆工序,可缩短施工周期,减轻建筑物自重,提高抗震性能,更重要的是有效地防止灌浆中的盐碱等色素对石材的渗透污染,提高其装饰质量和观感效果。
此外,由于季节性室外温差变化引起的外饰面胀缩变形,使饰面板可能脱落,这种工艺可有产地预防饰面板脱落伤人事故的发生。
这种干挂饰面板安装工艺亦可与玻璃幕墙或大玻璃窗、金属饰面板安装工艺等配套应用。
现国内不少大型公共建筑的石材内外饰面板安装工程采取干挂工艺日趋普通。
图1-1干挂工艺构造示意图1玻璃布增强层;2嵌缝油膏;3钢针;4长孔(充填环氧树脂牯接剂);5石材薄板;6安装角钢;7膨胀螺栓;8紧固螺栓2、施工准备2.1材料要求:2.1.1石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。
2.1.2合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。
2.1.3玻璃纤维网格布:石材的背衬材料。
2.1.4防水胶泥:用于密封连接件。
2.1.5防污胶条:用于石材边缘防止污染。
2.1.6嵌缝膏:用于嵌填石材接缝。
2.1.7罩面涂料:用于大理石表面防风化、防污染。
2.1.8膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求。
2.2主要机具:2.2.1台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子、铅丝、弹线用的粉线民、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等。
2.3作业条件:2.3.1检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作。
2.3.2搭设双排架子处理结构基层,并作好隐预检记录,合格后方可进行安装工序。
2.3.3水电及设备、墙上预留预埋件已安装完。
垂直运输机具均事先准备好。
2.3.4对门窗已安装完毕,安装质量符合要求。
2.3.5对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,尤其是架子拆除时,不得碰撞已完成的成品。
大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。
3、操作工艺T T T T将胶粘剂灌入上层墙板的下孔内T临时固定上层墙板T钻孔插入膨胀螺栓T镶不锈钢固定件T镶顶层墙板*嵌板缝密封胶T饰面板刷二层罩面剂3.2工地收货:收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。
还要注意石材堆放场地要夯实,垫10cm X 10cm通长方木,让其高出地面8cm以上,方木上最好钉上橡胶条,让石材按75。
立放斜靠在专用的钢架上,每块石支底层板托架T放:置底层板用其定位T调节亍临时固定T灌M20水泥砂浆宀设排水管T材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。
3.3石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔。
为保证位置准确垂直,要钉一个定型石板托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为20mm孔径为5mm钻头为4.5mm=随后在石材背面刷不饱和树脂胶,主要采用一布二胶的作法,布为无碱、无捻24目的玻璃丝布,石板在刷头遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清除干净,如居锈、铁沫子,用钢丝刷、粗砂纸将其除掉再刷头遍胶,胶要随用随配,防止固化后造成浪费。
要注意边角地方一定要刷好,特别是打孔的部位是个薄弱区域,必须刷到,布要铺满,刷完头遍胶,在铺贴玻璃纤维网格布时要从一边一遍一遍用刷子赶平,铺平后再刷二遍胶,刷子沾胶不要过多,防止流到石材小面,给嵌缝带来困难,出现质量问题。
3.4基层准备:清理预做饰面石材的结构表面,同时进行吊直、套方、找规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石材的位置线和分块线。
3.5挂线:按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。
竖向挂线宜用巾1.0〜巾1.2的钢丝为好,下边沉铁随高度而定,一般40m以下高度沉铁重量为8〜10kg,上端挂在专用的挂线角钢架上,角钢架用膨胀螺栓固定在建筑物大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。
并在控制线的上、下作出标记。
3.6支底层饰面板托架:把预行加工好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm 厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
3.7在RC围护结构上打孔、下膨胀螺栓:在结构表面弹好水平线,按设计图纸及石板料钻孔位置,准确的弹在围护结构墙上并作好标记,然后按点打孔,打孔可使用冲击钻,上巾12.5的冲击钻头,打孔时先用尖錾子在预先弹好的点上凿一个点,然后用钻打孔,孔深在60〜80mm若遇结构里的钢筋时,可以将孔位在水平方向移动或往上抬高,要连接铁件时利用可调余量再调回。
成孔要求与结构表面垂直,成孔后把孔内的灰粉用小勾勺掏出,安放膨胀螺栓,宜将本层所需的膨胀螺栓全部安装就位。
3.8上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对正,固定平钢板,用力矩扳子拧紧。
3.9度层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。
方法是用夹具暂时固定,先将石板侧孔抹胶,调整铁件,插固定钢针,调整面板固定。
依次按顺序安装底层面板,待底层面板全部就位后,检查一下各板水平是否在一条线上,如有高低不平的要进行调整;低的可用木楔垫平;高的可轻轻适当退出点木楔,退到面板上口在一条水平线上为止;先调整好面板的水平与垂直度,再检查板缝,板缝宽应按设计要求,板缝均匀,将板缝嵌紧被衬条,嵌缝高度要高于25cm。
其后用1: 2.5的用白水泥配制的砂浆,灌于底层面板内20cm高,砂浆表面上设排水管。
3.10 石板上孔抹胶及插连接钢针:把1:1.5 的白水泥环氧树脂倒入固化剂、促进剂,用小棒搅匀,用小棒将配好的胶抹入孔中,再把长40mm的巾4连接钢针通过平板上的小孔插入直至面板孔,上钢针前检查其有无伤痕,长度是否满足要求,钢针安装要保证垂直。
3.11 调整固定:面板暂时固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫,若铜丝粗,可用小锤砸扁,若高,可把另一端下口用以上方法垫一下。
调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。
3.12 顶部面板安装:顶部最后一层面板除了按一般石板安装要求外,安装调整后,在结构与石板的缝隙里吊一通长的20mm h,可采用铅丝吊木条,木条吊好后,即在石板与墙面之间的空隙里塞放聚苯板,聚苯板条要略宽于空隙,以便填塞严实,防止灌浆时漏浆,造成蜂窝、孔洞等,灌浆至石板口下20mmf乍为压顶盖板之用。
3.13贴防污条、嵌缝:沿面板边缘贴防污条,应选用4cm左右的纸带型不干胶带,边沿要贴齐、贴严,在大理石板间缝隙处嵌弹性背衬条,背衬条也可用8mm厚的高连发泡片剪成10mm宽的条,背衬条嵌好后离装修面5mm最后在背衬条外用嵌缝枪把中性硅胶打入缝内,打胶时用力要均,走枪要稳而慢。
如胶面不太平顺,可用不锈钢小勺刮平,小勺要随用随擦干净,嵌底层石板缝时,要注意不要堵塞流水管。
根据石板颜色可在胶中加适量矿物质颜料。
3.14 清理大理石、花岗石表面,刷罩面剂:把大理石、花岗石表面的防污条掀掉,用棉丝半石板擦净,若有胶或其它粘接牢固的杂物,可用开刀轻轻铲除,用棉丝沾丙酮擦至干净。
在刷罩面剂的施工前,应掌握和了解天气趋势,阴雨天和4级以上风天不得施工,防止污染漆膜;冬、雨季可在避风条件好的室内操乍,刷在板块面上。
罩面剂按配合比在刷前半小时对好,注意区别底漆和面漆,最好分阶段操乍。
配制罩面剂要搅匀,防止成膜时不均。
涂刷要用3in 羊毛刷,沾漆不宜过多,防止流挂,尽量少回刷,以免有刷痕,要求无气泡、不漏刷,刷的平整要有光泽。
3.15 亦可参考金属饰面板安装工艺中的固定骨架的方法,来进行大理石、花岗石饰面板等干挂工艺的结构连接法的施工,尤其是室内干挂饰面板安装工艺。
4、质量标准4.1 一般规定4.1.1 本章适用于饰面板安装、饰面砖粘贴等分项工程的质量验收。
4.1.2 饰面板(砖)工程验收时应检查下列文件和记录:1饰面板(砖)工程的施工图设计说明及其他设计文件。
2材料的产品合格证书、性能检测报告、进场验收记录和复验报告。
3后置埋件的现场拉拔检测报告。
4外墙饰面砖样板件的粘结强度检测报告。
5隐蔽工程验收记录。
6施工记录。
4.1.3 饰面板(砖)工程应对下列材料及其性能指标进行复验:1室内用花岗石的放射性。
2粘贴用水泥的凝结时间、安定性和抗压强度。
3外墙陶瓷面砖的吸水率。
4寒冷地区外墙陶瓷面砖的抗冻性。
4.1.4 饰面板(砖)工程应对下列隐蔽工程项目进行验收:1预埋件(或后置埋件)。
2连接节点。
3防水层。
4.1.5 各分项工程的检验批应按下列规定划分:1相同材料、工艺和施工条件的室内饰面板(砖)工程每50间(大面积房间和走廊按施工面积30为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
2相同材料、工艺和施工条件的室外饰面板(砖)工程每500〜1000怦应划分为一个检验批,不足500怦也应划分为一个检验批。
4.1.6 检查数量应符合下列规定:1室内每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。
2室外每个检验批每100血2应至少抽查一处,每处不得小于10血2。
4.1.7 外墙饰面砖粘贴前和施工过程中,均应在相同基层上做样板件,并对样板件的饰面砖粘结强度进行检验,其检验方法和结果判定应符合建筑工程饰面砖粘结强度检验标准(JGJ110)的规定。
