1、防止火灾事故的预防措施1.1防止汽轮机油系统火灾事故的预防措施1.1.1油系统应尽量避免使用法兰、螺母连接,禁止使用铸铁、铸铜阀门。
1.1.2油系统法兰禁止使用塑料垫、橡皮垫(含耐油橡皮垫)和石棉纸垫。
宜采用厚度为1~2mm的隔电纸、青壳纸或其它致密耐油、耐热和耐酸的材料,抗燃油系统的密封圈应使用高质量的氟橡胶或丁晴橡胶。
1.1.3油管道法兰、阀门及可能漏油部位附近不准有明火,必须明火作业时要办理动火工作票,并采取有效措施,附近的热力管道或其他热体的保温应紧固完整,并包好铁皮。
1.1.4禁止在与系统连接或未经清洗干净的油管道上进行焊接工作。
在拆下的油管上进行焊接时,拆下的油管必须事先冲洗干净,必须采取可靠的隔绝措施,近油源侧的法兰应拆开通大气。
1.1.5油管道法兰、阀门及旋转设备、轴承、调速系统等应保持严密不漏油,如有漏油应及时消除,严禁漏油渗透至下部蒸汽管、阀门等热体保温层内。
1.1.6油管道法兰、阀门的周围及下方,如敷设有热力管道或其他热体,这些热体保温必须齐全,保温外面应包铁皮,并定期检查保温层情况。
1.1.7检修时如发现保温材料内有渗油时,应消除漏油点,并更换保温材料。
1.1.8事故排油阀应设两个串联钢质明杆截止阀,其操作手轮不允许加锁,应设在距油箱5m以外的地方,并有两上以上的通道,其一次阀为常开阀,应挂有明显的“禁止操作”标志牌。
事故排油应排到主厂房外的事故油池内。
1.1.9室外事故油池内应明显无积水,应密封,不渗漏雨水,其排油路应畅通,并应定期检查,做好记录。
1.1.10汽轮机主油箱排油烟管道应按规定引至厂房顶外或厂房外无火源处,并避开上下方有发电机出线或变压器的地方,并设禁火标志。
排油烟管出口应装护罩或朝下,以防止雨水或异物进入没烟管道内。
1.1.11在各种运行工况下,应保证油管道自由膨胀。
1.1.12机组油系统的设备及管道损坏发生漏油,凡不能与系统隔绝处理的或热力管道已渗入油的,威胁机组安全时应立即停机处理。
《防止电力生产重大事故的二十五项重点要求》300MW机组实施细则(试行)批准:审核:编写:霍煤鸿骏铝电公司自备电厂发电二分厂2008年10月10日目录1 防止人身伤害事故措施 (4)2 防止汽轮机火灾事故措施 (9)3 防止压力容器爆破事故措施 (13)4 防止汽轮机进水事故措施 (14)5 防止汽轮机轴承烧损事故措施 (16)6 防止汽轮机大轴弯曲事故措施 (19)7 防止汽轮机超速事故措施 (22)8 防止分散控制系统失灵、热工保护拒动事故措施 (24)9 防止直接空冷系统结冻措施 (27)1 防止人身伤害事故措施1.1 通则1.1.1工作场所照明充足(包括手电筒),现场设施符合安全规程要求。
1.1.2工作人员工作时,必须穿好工作服,出控制室外必须戴好安全帽,长发必须盘在安全帽内。
工作人员进入生产现场禁止穿拖鞋、凉鞋,女工作人员禁止穿裙子、穿高跟鞋。
运行人员酒后和精神不振禁止上班工作。
1.1.3生产现场作业,杜绝无票作业和无票操作。
1.1.4认真搞好安全活动,提高安全意识杜绝违章现象发生。
开展安全培训教育,掌握现场急救和自救常识以及常见事故的预防掌握事故应急预案,尽量减少事故损失。
1.1.5一切生产活动必须严格执行《安全规程》及《运行规程》。
1.1.6真正做到“我不伤害自己,我不伤害他人,我不被他人伤害”的“三不伤害”原则。
1.2 防止机械伤害1.2.1禁止在运行中清扫、擦拭和润滑机械的移动和转动部分。
1.2.2清扫设备时,禁止带手套以及将抹布缠在手上,清扫卫生使用抹布不准乱甩。
擦拭转机时不准戴手套,不准把抹布缠在手上或手指上使用。
1.2.3检修工作开工之前,工作许可人与工作负责人共同检查安全措施正确,方可在工作票上签字履行发票手续。
1.2.4不准将工具及材料上下投掷。
1.2.5现场照明应充足,盖板及围栏应完整、齐全、坚固。
1.2.6转动机械的防护装置应完好,否则应及时联系处理。
操作中正确使用F板手,开关阀门应站在侧面。

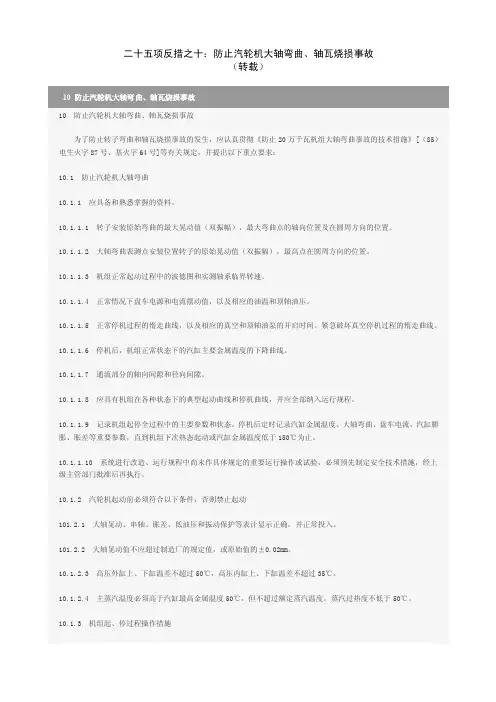

二十五项反措之十:防止汽轮机大轴弯曲、轴瓦烧损事故(转载)1010 防止汽轮机大轴弯曲、轴瓦烧损事故为了防止转子弯曲和轴瓦烧损事故的发生,应认真贯彻《防止20万千瓦机组大轴弯曲事故的技术措施》[(85)电生火字87号、基火字64号]等有关规定,并提出以下重点要求:10.1 防止汽轮机大轴弯曲10.1.1 应具备和熟悉掌握的资料。
10.1.1.1 转子安装原始弯曲的最大晃动值(双振幅),最大弯曲点的轴向位置及在圆周方向的位置。
10.1.1.2 大轴弯曲表测点安装位置转子的原始晃动值(双振幅),最高点在圆周方向的位置。
10.1.1.3 机组正常起动过程中的波德图和实测轴系临界转速。
10.1.1.4 正常情况下盘车电源和电流摆动值,以及相应的油温和顶轴油压。
10.1.1.5 正常停机过程的惰走曲线,以及相应的真空和顶轴油泵的开启时间。
紧急破坏真空停机过程的惰走曲线。
10.1.1.6 停机后,机组正常状态下的汽缸主要金属温度的下降曲线。
10.1.1.7 通流部分的轴向间隙和径向间隙。
10.1.1.8 应具有机组在各种状态下的典型起动曲线和停机曲线,并应全部纳入运行规程。
10.1.1.9 记录机组起停全过程中的主要参数和状态。
停机后定时记录汽缸金属温度、大轴弯曲、盘车电流、汽缸膨胀、胀差等重要参数,直到机组下次热态起动或汽缸金属温度低于150℃为止。
10.1.1.10 系统进行改造、运行规程中尚未作具体规定的重要运行操作或试验,必须预先制定安全技术措施,经上级主管部门批准后再执行。
10.1.2 汽轮机起动前必须符合以下条件,否则禁止起动101.2.1 大轴晃动、串轴、胀差、低油压和振动保护等表计显示正确,并正常投入。
101.2.2 大轴晃动值不应超过制造厂的规定值,或原始值的±0.02mm。
10.1.2.3 高压外缸上、下缸温差不超过50℃,高压内缸上、下缸温差不超过35℃。
10.1.2.4 主蒸汽温度必须高于汽缸最高金属温度50℃,但不超过额定蒸汽温度。
汽机二十五项反措细则1.发动机油液位检查:每5000公里或每三个月检查一次发动机油液位。
确保油液位在正常范围内。
3.发动机冷却液位检查:每2500公里或每两个月检查一次发动机冷却液位。
确保冷却液在正确的水位。
4.发动机冷却液更换:每两年或每4万公里更换一次发动机冷却液。
确保冷却液清洁,并符合规定的比例。
5.发动机空气滤清器更换:每1万公里或每六个月更换一次发动机空气滤清器。
确保空气流量畅通。
6.发动机燃油滤清器更换:每1万公里或每六个月更换一次发动机燃油滤清器。
确保燃油洁净。
7.发动机火花塞更换:每2万公里或每一年更换一次发动机火花塞。
确保点火系统正常工作。
8.发动机皮带检查:每一年或每2万公里检查一次发动机皮带。
确保皮带未出现裂纹或损坏。
9.发动机气门间隙调整:每两年或每4万公里调整一次发动机气门间隙。
确保气门正常开闭。
10.发动机散热器检查:每6个月检查一次发动机散热器。
清除灰尘和杂质,确保发动机冷却效果。
11.发动机启动电池检查:每6个月检查一次发动机启动电池。
确保电池正常充电和启动。
12.发动机起动机检查:每两年检查一次发动机起动机。
确保起动机正常工作。
13.发动机油泵检查:每两年检查一次发动机油泵。
确保油泵正常供油。
14.发动机气缸活塞检查:每2万公里检查一次发动机气缸活塞。
清洁活塞和环槽。
15.发动机曲轴轴承检查:每4万公里检查一次发动机曲轴轴承。
清洁曲轴轴承并更换。
16.发动机气门导管检查:每两年检查一次发动机气门导管。
确保导管畅通。
17.发动机排气管检查:每一年检查一次发动机排气管。
清除积碳和杂质。
18.发动机供油管检查:每两年检查一次发动机供油管。
清洁供油管。
19.发动机车盖检查:每6个月检查一次发动机车盖。
确保车盖完好无损。
20.发动机曲轴震动阻尼器检查:每4万公里检查一次发动机曲轴震动阻尼器。
确保阻尼器正常。
21.发动机冷却风扇检查:每两年检查一次发动机冷却风扇。
确保风扇叶片完好。

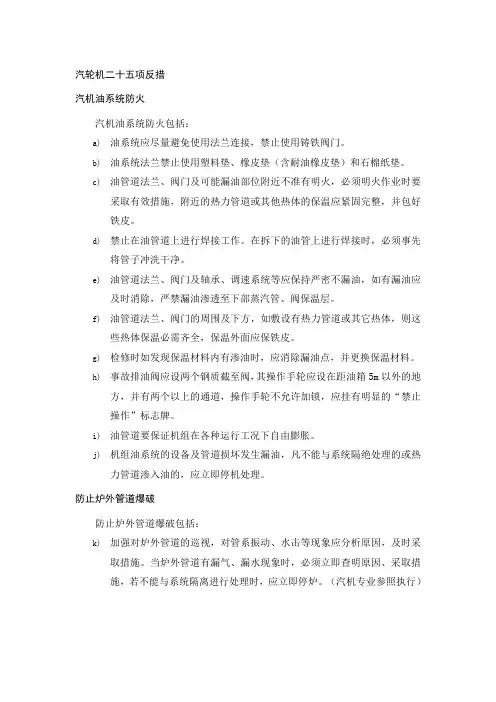

汽轮机二十五项反措汽机油系统防火汽机油系统防火包括:a)油系统应尽量避免使用法兰连接,禁止使用铸铁阀门。
b)油系统法兰禁止使用塑料垫、橡皮垫(含耐油橡皮垫)和石棉纸垫。
c)油管道法兰、阀门及可能漏油部位附近不准有明火,必须明火作业时要采取有效措施,附近的热力管道或其他热体的保温应紧固完整,并包好铁皮。
d)禁止在油管道上进行焊接工作。
在拆下的油管上进行焊接时,必须事先将管子冲洗干净。
e)油管道法兰、阀门及轴承、调速系统等应保持严密不漏油,如有漏油应及时消除,严禁漏油渗透至下部蒸汽管、阀保温层。
f)油管道法兰、阀门的周围及下方,如敷设有热力管道或其它热体,则这些热体保温必需齐全,保温外面应保铁皮。
g)检修时如发现保温材料内有渗油时,应消除漏油点,并更换保温材料。
h)事故排油阀应设两个钢质截至阀,其操作手轮应设在距油箱5m以外的地方,并有两个以上的通道,操作手轮不允许加锁,应挂有明显的“禁止操作”标志牌。
i)油管道要保证机组在各种运行工况下自由膨胀。
j)机组油系统的设备及管道损坏发生漏油,凡不能与系统隔绝处理的或热力管道渗入油的,应立即停机处理。
防止炉外管道爆破防止炉外管道爆破包括:k)加强对炉外管道的巡视,对管系振动、水击等现象应分析原因,及时采取措施。
当炉外管道有漏气、漏水现象时,必须立即查明原因、采取措施,若不能与系统隔离进行处理时,应立即停炉。
(汽机专业参照执行)l)定期对导汽管、汽联络管、水联络管、下降管等炉外管道以及弯管、弯头、联箱封头等进行检查,发现缺陷(如表面裂纹、冲刷减薄或材质问题)应及时采取措施。
m)加强对汽水系统中的高中压疏水、排污、减温水等小径管座焊缝、内壁冲刷和外表腐蚀现象的检查,发现问题即使更换。
n)按照(DL/T 438-2016)《火力发电厂金属技术监督规程》,对汽包、集中下降管、联箱、主蒸汽管道、再热蒸汽管道、弯管、弯头、阀门、三通等大口径部件及其相关焊缝进行定期检查。
二十五项反措实施细则汽机部分一、防止火灾事故:1、管道法兰、阀门及可能漏油部位附近不准有明火,必须明火作业时要采取有效措施,附近的热力管道或其它热体的保温应完整,并包好铁皮。
2、油管道法兰、阀门及轴承、调速系统等应保持严密不漏油,如有漏油应及时发现通知检修消除,严禁漏油渗透至下部蒸汽层、保温层。
3、运行人员应按规定,每班巡视油管道法兰、阀门的周围及下方无渗、漏油,敷设的热力管道或其它热体的保温必须齐全、完好,否通知检修处理。
4、运行人员应熟知油系统漏油的处理方法。
5、机组油系统设备及管道损坏发生漏油,凡不能与系统隔绝处理,应立即停机处理。
6、机组运行中油系统着火的应急措施:⑴机组运行中油系统着火应使用干式灭火器、1211灭火器进行灭火,当火势不能及时扑灭,威胁设备安全运行时,应紧急停机破坏真空。
⑵火势威胁主油箱或油系统时,紧急停机破坏真空,并立即对主油箱进行事故放油,但应保证汽轮机转子静止前润滑油不能中断。
⑶油系统失火,当火势威胁发电机氢气系统时,在破坏真空紧急停机的同时,应立即对发电机进行事故排氢。
7、生产现场严禁吸烟,汽机房动火工作必须执行动火工作票。
8、靠近高温管道、阀门等热体的电缆应有隔绝措施,靠近带油设备的电缆沟盖板应密封。
9、严禁有铁器敲打、开启氢气系统的管道和阀门,氢气系统操作必须用专用工具。
10、不允许穿容易产生静电火花的衣服及带铁钉的鞋对氢气系统进行操作和检查。
11、密封油系统差压阀、平衡阀必须保证动作灵活、可靠,运行中应加强监视密封油压,保证密封油压略大于氢压。
12、空、侧密封油泵备用密封油泵应定期进行切换试验,直流密封油泵进行定期试转。
13、油系统的排烟风机要保证运行良好,排烟风机的底部放油门要按规定定期排放,油箱负压按规定调整。
二、防止汽轮机超速1、正常运行中,OPC超速保护、DEH110%超速保护、TSI>3300rpm超速保护及机械超速保护均应能正常动作并可靠投入,超速保护不能可靠正常动作时,禁止机组启动和运行。
解读2023版二十五项反措:防止汽轮机超速事故(一)新版二十五项反措大家比较关系的重点是汽轮机相关章节,在过去很长一段时间,汽轮机相关问题都是电厂防控的重点。
虽然日常缺陷方面锅炉较多,但是汽轮机出现的问题往往需要停机处理,出现事故都会造成严重后果。
2023版对原有部分进行了修订,防止汽轮机、燃气轮机事故的重点要求部分共有7个大项,包含了汽轮机超速、大轴弯曲等重要部分。
本篇对汽轮机超速事故部分进行分解,与2014版进行对照,解读变化的来龙去脉。
2023版8.1.1条与2014版8.1.1条相同,主要强调的是汽轮机调速系统问题,说白了就是对DEH系统的要求。
在我写的文章里,和DEH系统相关的占了相当大的比例。
在电厂工作,尤其是热控专业,有三个重点和难点,DEH系统、PID调节以及CCS系统。
对于调速系统,不管是不是采用的电液调节,反措要求首先维持额定转速运行,其次保证甩负荷后转速升高不能超过保护动作值。
维持额定转速运行,在硬件方面要求的是调速系统的伺服阀动作灵敏可靠,相关LVDT指示准确,在软件方面需要我们的转速PID逻辑参数设置合理。
尤其是相关流量曲线的标定,必须符合汽轮机实际运行状况。
而要做到甩负荷不超速,必须要保证主汽门和调节门的关闭动作迅速、到位、不卡涩,调速系统迟缓率、转速不等率在正常范围内等。
想要保证上述几点,相关试验必须到位,包括主汽门、调门严密性试验,拉阀试验,主汽门活动试验、打闸试验、甩负荷试验等。
2023版8.1.2条与2014版8.1.15条相同,强调的是控制逻辑的要求,上面我们也提到了保护联锁逻辑的重要性。
这里提到了机组启动逻辑、保护逻辑和限制启动条件,启动逻辑主要指的是相关流量计算作用到调门上的逻辑,包括使用了一键启动的机组,要保证相关启动曲线的合理性。
保护逻辑也就是ETS逻辑,包括相关逻辑计算的条件和使用的参数的计算,要符合相关规定要求。
如超速保护使用的DEH转速是采用三取中还是取大,振动延时时间设置等等。
附录A防止汽轮机超速和轴系断裂事故A.1 原国家电力公司《防止电力生产重大事故的二十五项重点要求》(2000年版)中防止汽轮机超速和轴系断裂事故原文为了防止汽轮机超速和轴系断裂事故的发生,应认真贯彻原水利电力部《防止20万千瓦机组严重超速事故的技术措施》和《防止国产200MW机组轴系断裂事故暂行措施》,并提出以下重点要求:A.1.1 防止超速A.1.1.1 在额定蒸汽参数下,调节系统应能维持汽轮机在额定转速下稳定运行,甩负荷后能将机组转速控制在危急保安器动作转速以下。
A.1.1.2 各种超速保护均应正常投入运行,超速保护不能可靠动作时,禁止机组启动和运行。
A.1.1.3 机组重要运行监视表计,尤其是转速表,显示不正确或失效,严禁机组启动。
运行中的机组,在无任何有效监视手段的情况下,必须停止运行。
A.1.1.4 透平油和抗燃油的油质应合格。
在油质及清洁度不合格的情况下,严禁机组启动。
A.1.1.5 机组大修后必须按规程要求进行汽轮机调节系统的静止试验或仿真试验,确认调节系统工作正常。
在调节部套存在有卡涩、调节系统工作不正常的情况下,严禁启动。
A.1.1.6 正常停机时,在打闸后,应先检查有功功率是否到零,千瓦时表停转或逆转以后,再将发电机与系统解列,或采用逆功率保护动作解列。
严禁带负荷解列。
A.1.1.7 在机组正常启动或停机的过程中,应严格按运行规程要求投入汽轮机旁路系统,尤其是低压旁路;在机组甩负荷或事故状态下,旁路系统必须开启。
机组再次启动时,再热蒸汽压力不得大于制造厂规定的压力值。
A.1.1.8 在任何情况下绝不可强行挂闸。
A.1.1.9 机械液压型调节系统的汽轮发电机组应有两套就地转速表,有各自独立的变送器(传感器),并分别装设在沿转子轴向不同的位置上。
A.1.1.10 抽汽机组的可调整抽汽逆止门关闭应严密、连锁动作可靠,并必须设置有快速关闭的抽汽截止门,以防抽汽倒流引起超速。
A.1.1.11 对新投产的机组或汽轮机调节系统重大改造后的机组必须进行甩负荷试验。
二十五项重点要求实施细则(试行)一、防止火灾事故(一)、电缆防止火灾事故的措施1. 凡进入控制柜的电缆,孔洞应严密封赌、防止发生火灾后使火势扩大。
2. 穿越墙、楼板孔洞的电缆,若用金属管作保护,对金属管的空隙,必须用防火堵料填实。
3. 电缆隧道内各段之间的防火墙应完好无间隙,电缆敷设时打开的防火墙要在工作结束后及时恢复。
4. 新电缆敷设后各处的孔洞要及时封堵严密。
5. 电缆隧道内各段间的门要完好无破损并有防火能力,闭门器应定期检查损坏的及时更换。
6. 电缆沟上面的孔、洞应用水泥盖板或金属盖板盖好、封严,盖板上严禁堆放可燃物。
7. 禁止将电缆平行敷设在热管道的上面或下面。
如是缆必须与热管道接近或交叉时,最小允许距离是2米和0.5米。
8. 应及时清除电缆沟道内的积水、积灰、积油,保持沟道清洁。
9. 厂内除电缆隧道和电缆廊道、电缆沟外电缆敷设需要用封闭式电缆桥架。
10.加强对400V低压动力电缆的运行、检修管理,定期巡查,完善厂用400V 低压电源开关保护,并与上一级保护相配合。
11.对高压电缆和大容量的电缆及电缆接头,应定期检查、测温,发现缺陷及时处理。
12.电缆头应保持清洁,套管无裂纺、放电痕迹,无漏油和过热现象。
13.高压电缆头应用具有防爆能力的罩壳盖好,以避免运行中爆炸损伤周围的电缆,引起火灾。
14.电缆在使用中一般不许过负荷,即使在处理事故时出现的过负荷,也应迅速恢复正常电源。
15.主控室、YKTC室、计算机室、机炉零米以上架空电缆处以及主要电缆隧道及电缆竖井等应加装、完善适应现场环境条件的、性能可靠的火灾检测报警装臵,并定期校验、检查。
16.加强对柴油机消防泵的运行管理,每月定期进行检查、校验,保证设备完好备用。
(二)、汽机油系统和燃油系统防止火灾事故的措施1、油管路应有必要的支吊架、隔离罩和防爆箱,尽量减少法兰和接头。
油管路的布臵应便于维护和检修,管道要选用能承受高压的管道和附件。
工作压力一般应超过2倍。
防止汽轮机轴瓦损坏1、机组大小修中必须做好润滑油压、油泵、盘车的逻辑实验工作,实验正常方可允许机组启动。
机组起动前交流油泵、顶轴、盘车运行,直流油泵必须处于联动备用状态。
机组启动定速主油泵运行后,各油泵处于备用联动状态。
机组运行中交、直流油泵、顶轴油泵、高压油泵、盘车及其自起动装置,应按规定进行定期试验工作,保证处于良好的备用状态。
机组正常停机前,必须进行交、直流油泵、顶轴油泵、高压油泵、盘车启动试验,好用后方可进行停机操作。
2、油系统进行切换操作(如冷油器、辅助油泵、滤网等)时,应在指定人员的监护下按操作票顺序缓慢进行操作,操作中严密监视润滑油压的变化,严防切换操作过程中断油。
3、机组起动、停机和运行中要严密监视推力瓦、轴瓦钨金温度和回油温度。
当温度超过标准要求时,应按规程规定的要求果断处理。
4、在机组起停止过程中应按规定的转速起、停顶轴油泵。
5、在运行中发生了可能引起轴瓦损坏(如水冲击、瞬时断油等)的异常情况下,应在确认轴瓦未损坏之后,方可重新起动。
6、油位计、油压表、油温表及相关的信号装置,必须按规程要求装设齐全、指示正确,并定期进行校验。
7、油系统油质应按规程要求定期进行化验,油质劣化及时处理。
在油质及清洁度超标的情况下,严禁机组起动。
8、应避免机组在振动不合格的情况下运行。
9、润滑油压低时应能正确、可靠的联动交流、直流润滑油泵。
为确保防止在油泵联动过程中瞬间断油的可能,当润滑油压降至0.07MPa 时联启交流润滑油泵,降至0.06MPa时联启直流润滑油泵,0.05MPa 机组跳闸,0.03MPa连跳闸盘车。
10、加强直流系统本体及各参数检查应正常,直流电压应正常。
直流润滑油泵的直流电源系统应有足够的容量,其各级电源应合理配置,防止直流电源故障时使直流润滑油泵失去电源。
11、交流润滑油泵电源的接触器,应采取低电压延时释放措施,同时要保证自投装置动作可靠。
12、加强运行操作管理,停机后应确认高压旁路减温水门关闭严密,旁路管疏水打开,以防止因减温水泄漏,造成汽轮机进水。
防止汽轮机轴瓦损坏(二十五项反措)解读
10.2.2.1 汽轮机辅助油泵及其自起动装置,应按运行规程要求定期进行试验,保证处于良好备用状态。
机组起动前辅助油泵必须处于联动状态。
机组正常停机前,应进行辅助油泵全容量起动、联锁试验。
10.2.2.2 油系统进行切换操作(如冷油器、辅助油泵、滤网等)时,应在指定人员监护下按操作规程票顺序缓慢进行操作,操作中严密监视润滑油压变化,严防切换操作过程中断油。
10.2.2.3 机组起动、停机和运行中要严密监视推力瓦、轴瓦钨金温度和回油温度。
当温度超过标准要求时,应按规程规定要求果断处理。
10.2.2.4 在机组起停止过程中应按制造厂规定转速停起顶轴油泵。
10.2.2.5 在运行中发生了可能引起轴瓦损坏(如水冲击、瞬时断油等)异常情况下,应在确认轴瓦未损坏之后,方可重新起动。
10.2.2.6 油位计、油压表、油温表及相关信号装置,必须按规程要求装设齐全、指示正确,并定期进行校验。
10.2.2.7 油系统油质应按规程要求定期进行化验,油质劣化及时处理。
在油质及清洁度超标情况下,严禁机组起动。
10.2.2.8 应避免机组在振动不合格情况下运行。
10.2.2.9 润滑油压低时应能正确、可靠联动交流、直流润滑油泵。
为确保防止在油泵联动过程中瞬间断油可能,要求当润滑油压降至0. 08MPa时报警,降至0.07~0.075MPa时联动交流润滑油泵,降至0.06~0.07MPa时联动直流润滑油泵,并停机投盘车,降至0.03MPa时停盘车。
10.2.2.10 直流润滑油泵直流电流电源系统应有足够容量,其各级熔断器应合理配置,防止故障时熔断器熔断使直流润滑油泵失去电源。
10.2.2.11 交流润滑油泵电源接触器,应采取低电压延时释放措施,同时要保证自投装置动作可靠。
10.2.2.12 油系统严禁使用铸铁阀门,各阀门不得水平安装。
主要阀门应挂有“禁止操作”警示牌。
润滑油压管道原则上不宜装设滤网,若装设滤网,必须有防止滤网堵塞和破损措施。
10.2.2.13 安装和检修时要彻底清理油系统杂物,并严防检修中遗留杂物堵塞管道。
10.2.2.14 检修中应注意主油泵出口逆止门状态,防止停机过程中断油。
10.2.2.15 严格执行运行、检修规程,严防轴瓦断油。
10.2.2.16 单机容量在100MW及以上单元机组,对于锅炉灭火后不联跳汽轮机机组,应设置汽包水位高保护联跳汽轮机组,并同时设置防止汽轮机进水保护装置。
10.2.2.17 加强运行操作管理,停机后应确认高压旁路减温水门关闭严密,旁路管疏水打开,以防止因减温水泄漏,造成汽轮机进水。
10.1.2.18 加强对抽汽逆止门检修和试验,防止因抽汽逆止门关闭不严造成向汽轮机返水。
10.3 实施重点
10.3.1 控制好缸温差,防止出现大轴热弯曲。
10.3.2 当机组停机后给水泵运行时,应注意防止高排减温水泄漏经过高排返回高压缸。
10.3.3 必须建立完善转子技术台帐。
10.3.4 根据起动条件严格控制机组起动,尤其因振动异常造成停机后,必须查明造成振动异常原因并采取有效防范措施,连续盘车不少于4h才允许再次起动,严禁盲目起动。
