空心砌块技术交底记录
- 格式:doc
- 大小:37.00 KB
- 文档页数:3
外墙砌体施工方案(5)砌块应从门洞口向两边排,门窗洞口侧砌块上下孔应基本对齐,便于灌芯柱,芯柱下部应留清扫口;(6)各管道、孔、竖槽、预埋件等应在砌块时预留,如砌完墙后开凿,应采用机械切割,不得用手工剔凿;槽、洞补平后在此范围应增贴一层耐碱玻纤网格布,防止开裂。
(7)上下皮砌块应对孔、错缝搭接,个别情况当无法对孔砌筑时可错孔砌筑,普通砼小砌块的搭接按长度不应小于120mm,当不能满足要求时,应在此灰缝中设置点焊网片(Ф4)或拉接筋,网片必须放置在砌块的小肋上,两端距该垂直灰缝不得小于300mm。
但竖向通缝仍不得超过两皮砼小砌块。
(9)应在楼梯四角或楼梯间转角处设立皮数杆,皮数杆间距不宜超过15m或在结构柱上画出皮数线。
(10)砌体灰缝应横平竖直,全部灰缝均应铺填砂浆。
(11)砂浆的强度等级应符合设计要求,砌筑砂浆必须搅拌均匀,随拌随用,并应在其技术性能规定的时间内(一般不大于2.5h),使用完毕,也可采用掺外加剂等措施延长使用时间,其掺量应经试验确定。
砂浆稠度宜为80-90mm,分层度不大于10mm,砂浆拌合物的容量不应小于1900kg/m3,砂浆的粘结性能则以沿块体竖向抹灰后拿起转动360 度不掉砂浆为准。
采用DM干粉砂浆投入搅拌机内,按其重量的17-19%加水,充分搅拌后使用,使用时限以加水时间计算至使用完毕,不超过1 小时。
(12)试块留置:每一楼层或250m3的砌体,每种强度等级的砂浆至少制作两组(每组6 个)试块。
每一楼层的砼至少检查一次,每次应制作一组试块(每组三块)。
(13)在楼(地)面砌筑第一皮小砌块时,在芯柱部位应用开口砌块(或U 型砌块)砌出操作孔,必须清除芯柱孔洞内的杂物及削掉孔内凸出的砂浆,用水冲洗干净,校正钢筋位置并绑扎或焊接固定后方可灌注砼。
(14)芯柱钢筋与楼层的原有钢筋搭接长度不应小于40d,每层绑扎不少于二扣,填充墙的墙顶与框架梁或楼板采用干硬性砂浆捻实。
(15)砌完一个楼层高度后,应连续浇灌芯柱砼。
轻集料混凝土空心砌块技术交底记录日期:20XX年X月X日地点:施工现场参与人员:项目经理、工程师、施工人员目的:对轻集料混凝土空心砌块技术进行详细交底,确保施工人员掌握正确的施工方法和要求。
一、技术概述二、基础准备1.施工人员要保持身体干净,戴好头盔、手套等防护用品。
2.施工现场要保持干净整洁,清除杂物。
3.准备好所需的砌块、水泥、轻骨料、水等材料和工具。
三、施工工序1.基底处理a.打湿基底,确保基底湿润。
b.清除基底上的浮尘和杂物,确保基底表面平整。
2.砌筑墙体a.打砌基准线,确定砌筑墙体的垂直度和水平度。
b.在基准线上按顺序进行砌筑,注意保证墙体的垂直度、水平度和墙厚度。
c.砌筑过程中,砌块应浸湿,防止过早吸水导致强度降低。
d.每层砌筑完毕后,应检查墙体的垂直度和水平度,并进行调整。
3.砌缝处理a.砂浆配比为1:3或1:4(水泥:砂),根据需要可添加适量的外加剂。
b.采用抹灰机或抹刀将砂浆填充进砌缝中,确保砌缝充实、均匀,并平整墙面。
c.砂浆凝结前,用刮刀将墙面砂浆擦拭干净。
4.砌块固定a.每隔一定高度,使用专用的躁钉将砌块固定在墙体上,以增加结构的整体稳定性。
5.阴阳角处理a.根据设计要求,选用适合的阴阳角材料,将其固定在墙角处。
6.开窗、门洞处理a.根据设计要求,按照相应尺寸和形状进行开窗、门洞处理,确保墙体的结构强度和稳定性。
四、施工注意事项1.墙体垂直度和水平度的控制是关键,应经常测量和调整。
2.砌块应按规定比例配料,并在使用前进行湿润处理。
3.砌缝填充均匀,砂浆凝结前应及时清理墙面。
4.确保墙体的阴阳角处理牢固可靠。
5.在开窗、门洞处应采取加强措施,以增加结构的稳定性。
五、安全措施1.施工人员必须佩戴好安全帽、手套等防护用品。
2.施工现场必须设置明显的警示标志,确保施工区域人员的安全。
3.施工现场杂乱物品必须及时清理,保持整洁。
六、施工质量检查1.施工过程中,工程师应根据技术要求进行巡视检查,并及时指导修正。

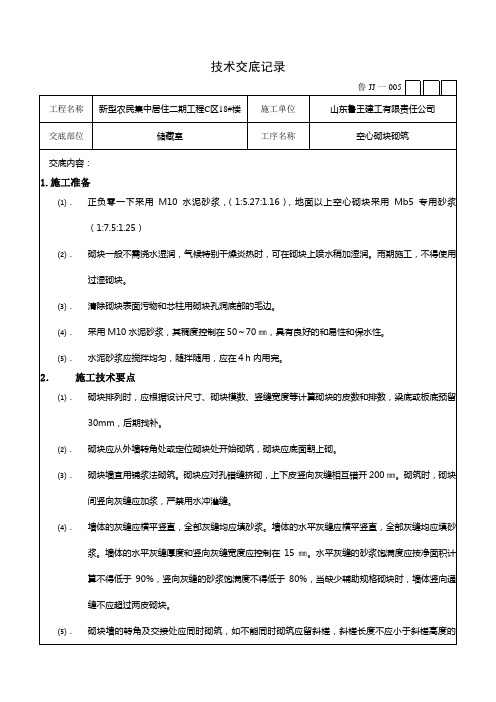

技术交底记录鲁JJ一005 工程名称新型农民集中居住二期工程C区18#楼施工单位山东鲁王建工有限责任公司交底部位储藏室工序名称空心砌块砌筑交底内容:1.施工准备⑴.正负零一下采用M10水泥砂浆,(1:5.27:1.16),地面以上空心砌块采用Mb5专用砂浆(1:7.5:1.25)⑵.砌块一般不需浇水湿润,气候特别干燥炎热时,可在砌块上喷水稍加湿润。
雨期施工,不得使用过湿砌块。
⑶.清除砌块表面污物和芯柱用砌块孔洞底部的毛边。
⑷.采用M10水泥砂浆,其稠度控制在50~70㎜,具有良好的和易性和保水性。
⑸.水泥砂浆应搅拌均匀,随拌随用,应在4h内用完。
2.施工技术要点⑴.砌块排列时,应根据设计尺寸、砌块模数、竖缝宽度等计算砌块的皮数和排数,梁底或板底预留30mm,后期找补。
⑵.砌块应从外墙转角处或定位砌块处开始砌筑,砌块应底面朝上砌。
⑶.砌块墙宜用铺浆法砌筑。
砌块应对孔错缝挤砌,上下皮竖向灰缝相互错开200㎜。
砌筑时,砌块间竖向灰缝应加浆,严禁用水冲灌缝。
⑷.墙体的灰缝应横平竖直,全部灰缝均应填砂浆。
墙体的水平灰缝应横平竖直,全部灰缝均应填砂浆。
墙体的水平灰缝厚度和竖向灰缝宽度应控制在15㎜。
水平灰缝的砂浆饱满度应按净面积计算不得低于90%,竖向灰缝的砂浆饱满度不得低于80%,当缺少辅助规格砌块时,墙体竖向通缝不应超过两皮砌块。
⑸.砌块墙的转角及交接处应同时砌筑,如不能同时砌筑应留斜槎,斜槎长度不应小于斜槎高度的2/3。
若留斜槎有困难,除外墙转角处及抗震设防地区外,可从墙面伸出200㎜砌成直槎,并沿墙高每三皮砌块在水平灰缝中设置拉结钢筋。
⑹.墙体内不宜留脚手眼。
若必须留设时,可用单孔砌块侧砌,用其孔洞作脚手眼,墙体完工后,用C15混凝土填实。
⑺.砌筑一定面积的砌体后,应随即用厚灰浆勾平缝。
3.质量控制⑴.砌块灰缝砂浆必须饱满,水平灰缝砂浆饱满度不低于90%,竖向灰缝砂浆饱满度不低于80%。
⑵.外墙转角处严禁留直槎,其他临时间断处留槎做法必须符合规定。

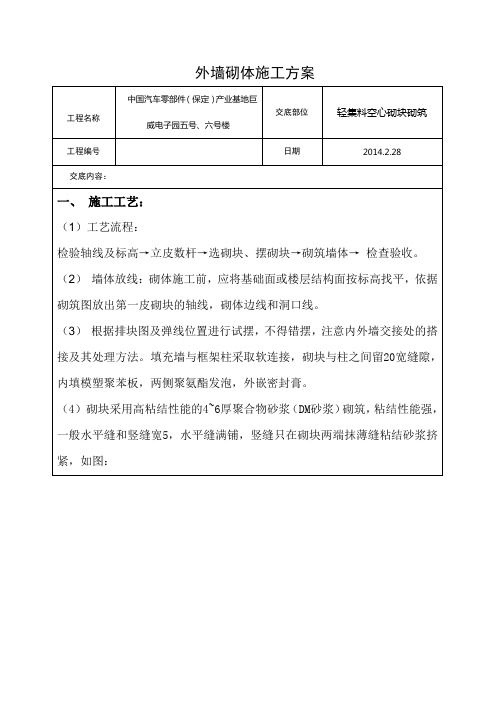

外墙砌体施工方案工程名称中国汽车零部件(保定)产业基地巨威电子园五号、六号楼交底部位轻集料空心砌块砌筑工程编号日期2014.2.28交底内容:一、施工工艺:(1)工艺流程:检验轴线及标高→立皮数杆→选砌块、摆砌块→砌筑墙体→检查验收。
(2)墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线,砌体边线和洞口线。
(3)根据排块图及弹线位置进行试摆,不得错摆,注意内外墙交接处的搭接及其处理方法。
填充墙与框架柱采取软连接,砌块与柱之间留20宽缝隙,内填模塑聚苯板,两侧聚氨酯发泡,外嵌密封膏。
(4)砌块采用高粘结性能的4~6厚聚合物砂浆(DM砂浆)砌筑,粘结性能强,一般水平缝和竖缝宽5,水平缝满铺,竖缝只在砌块两端抹薄缝粘结砂浆挤紧,如图:(5)砌块应从门洞口向两边排,门窗洞口侧砌块上下孔应基本对齐,便于灌芯柱,芯柱下部应留清扫口;(6)各管道、孔、竖槽、预埋件等应在砌块时预留,如砌完墙后开凿,应采用机械切割,不得用手工剔凿;槽、洞补平后在此范围应增贴一层耐碱玻纤网格布,防止开裂。
(7)上下皮砌块应对孔、错缝搭接,个别情况当无法对孔砌筑时可错孔砌筑,普通砼小砌块的搭接按长度不应小于120mm,当不能满足要求时,应在此灰缝中设置点焊网片(Ф4)或拉接筋,网片必须放置在砌块的小肋上,两端距该垂直灰缝不得小于300mm。
但竖向通缝仍不得超过两皮砼小砌块。
(9)应在楼梯四角或楼梯间转角处设立皮数杆,皮数杆间距不宜超过15m或在结构柱上画出皮数线。
(10)砌体灰缝应横平竖直,全部灰缝均应铺填砂浆。
(11)砂浆的强度等级应符合设计要求,砌筑砂浆必须搅拌均匀,随拌随用,并应在其技术性能规定的时间内(一般不大于2.5h),使用完毕,也可采用掺外加剂等措施延长使用时间,其掺量应经试验确定。
砂浆稠度宜为80-90mm,分层度不大于10mm,砂浆拌合物的容量不应小于1900kg/m3,砂浆的粘结性能则以沿块体竖向抹灰后拿起转动360 度不掉砂浆为准。

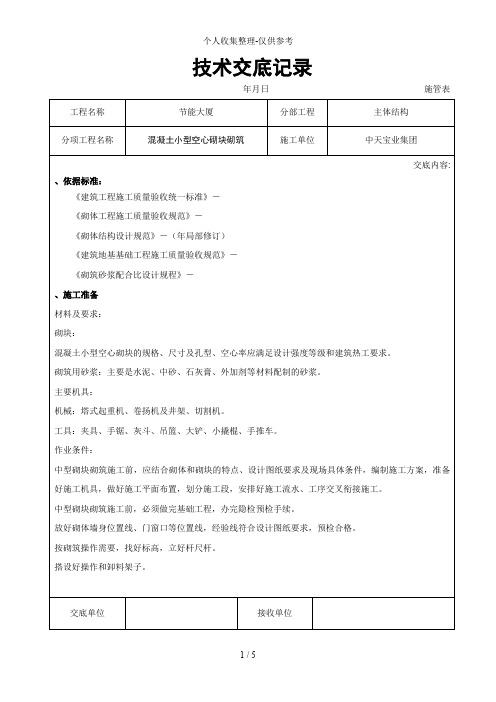

混凝土小型空心砌块砌筑施工交底记录一、施工前准备工作1.确定砌筑方案:根据设计要求和现场实际情况确定砌筑方案,包括构筑物的尺寸、材料规格等。
2.采购材料:采购符合规范要求的混凝土小型空心砌块和相关施工配件。
3.准备施工工具和设备:准备砌筑所需的施工工具和设备,包括施工扣板、砌筑台、水平仪等。
二、施工流程1.基础处理:对于基础地面,应进行平整、清理和湿润处理,并留好放线。
2. 砌筑垫层:在基础上进行垫层砌筑,垫层厚度一般为20cm,砂浆强度不低于M5级。
3.定位砌筑:根据标高和放线,进行砌筑定位,并设置垂直管。
4.砌筑墙体:根据设计要求,进行砌筑墙体,注意保持垂直度、水平度和墙体厚度的一致性。
5.确定开口和预埋件位置:根据设计要求,在墙体中确定开口和预埋件的位置,并进行标记。
6.连接砌体:在砌筑过程中,采用干搭方式或使用砂浆连接砌体,保证墙体的牢固度。
7.二次加固:在墙体砌筑完毕后,进行二次加固处理,包括用砂浆填充砌体空隙、清理墙体表面等。
8.管线预埋:在墙体中预埋电线、水管等管线,并进行保护措施。
三、施工注意事项1.施工前应对施工人员进行安全培训,确保施工过程安全。
2.施工人员应佩戴安全帽、工作服等个人防护装备。
3.小型空心砌块应按规范要求进行分类堆放,防止变形或损坏。
4.砌筑墙体时应控制水泥砂浆的用量,避免粘结面形成糊状物,影响墙体质量。
5.砌筑墙体时应使用水平仪进行定位和调整,保证墙体垂直度和水平度。
6.开口和预埋件位置应准确,并采取防护措施,避免损坏或移位。
7.砌体连接处应采用砂浆连接或干搭方式,保证墙体的牢固度和整体性。
8.施工现场应保持整洁,及时清理砌筑工具、材料等杂物。
以上是混凝土小型空心砌块砌筑施工交底记录的内容。
本次施工交底记录详细介绍了混凝土小型空心砌块砌筑的施工流程和注意事项,旨在确保施工过程安全、高效和质量可控。
施工人员应严格按照交底内容进行操作,并根据实际情况进行灵活调整。
技术交底记录年月日3.1工艺流程:墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→砌块浇水→校正→砂筑镶砖→竖缝灌砂浆→勾缝。
3.2墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
3.3砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:3.3.1砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。
3.3.2砌块排列应从地基或基础面、±0.00面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%~80%。
3.3.3砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm,如果搭错缝长度满足不了规定的压搭要求,应采取压砌钢筋网片的措施,具体构造按设计规定。
3.3.4外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝,且不得采用砖镶砌。
3.3.5砌体水平灰缝厚度一般为15mm,如果加钢筋网片的砌体,水平灰缝厚度为20~25mm,垂直灰缝宽度为20mm。
大于30mm的垂直缝,应用C20的细石混凝土灌实。
3.3.6砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砖块强度等级。
3.3.7砌块墙体与结构构件位置有矛盾时,应先满足构件布置。
3.4制配砂浆:按设计要求的砂浆品种、强度制配砂浆,配合比应由试验室确定,采用重量比,计量精度为水泥±2%,砂、灰膏控制在±5%以内,应采用机械搅拌,搅拌时间不少于1.5min。
3.5铺砂浆:将搅拌好的砂浆,通过吊斗、灰车运至砌筑地点,在砌块就位前,用大铲、灰勺进行分块铺灰,较小的砌块量大铺灰长度不得超过1500mm。
3.6砌块就位与较正:砌块砌筑前一天应进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、运就位。
空心砖技术交底记录DB15/427-2005技术交底记录共2页第 1页工程名称丰泽园小区3#商业楼交底日期 2011年7月5日施工单位赤峰龄泰建筑工程有限公司分项工程名称主体空心砌块交底提要材料要求、操作要点、质量标准、成品保护、施工注意事项等一、材料准备1、陶粒空心砌块:陶粒空心砌块龄期不小于28天,规格尺寸为:390*115*290mm, 390*190*290mm,390*290*290mm.强度等级为MU3.5。
2、水泥:采用32.5复合硅酸盐水泥,试验合格后再使用。
3、砂:采用水砂,规格为中砂,试验合格后使用。
4、外加剂:采用砂浆王。
二、主要机具搅拌机、手推车、磅秤、塔吊、砖笼、胶皮管、筛子、大铲、瓦刀、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、砖夹子、扫帚等。
三、作业条件1、完成室外及房心回填土、基础、主体工程结构施工完毕,并经有关部门验收合格。
2、弹好墙身线边线、轴线,根据现场空心砖的实际规格尺寸,再弹出门窗洞口位置线,经校验符合设计图纸的尺寸要求,办完预检手续。
3、立皮数杆;用30mm×40mm木料制作,皮数杆上标注门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。
按标高立好皮数杆,皮数杆的间距15m,转角处外墙皮或墙角50mm设置皮数杆。
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。
4、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用细石混凝土找平,不得用水泥砂浆找平或砖包合子找平。
5、砂浆由试验室做配合比试配,准备好试模。
6、填表充墙与框架柱连接钢筋,采用化学植筋方法,锚固钢筋的拉拨力为6KN,应经检验合格。
四、操作工艺1、墙体放线、砌块浇水?制备砂浆?砌块排列?铺砂浆?砌块就位?校正?竖缝灌砂浆?勒缝2、墙体放线、砌体放线前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
3、拌制砌筑砂浆:现场采用搅拌机拌合砂浆,严格按照配比配制。
