工程量清单计价模式与传统定额计价模式的差别中华人民共和国国家标准?建设工程工程量清单计价标准?于二○○三年二月二十七日正式公布实行,它创始了工程造价管理工作的新格局,势必推动工程造价改革的深入和体制的创新,最后成立由政府宏观调控、市场形成工程造价的新体制。
也标制着我国工程造价计价方式由传统的定额计价方法和国际通行的工程量清单计价方法的转变。
工程量清单计价模式与传统定额计价模式有实质的差别,主要表此刻以下几个方面:一、定额的属性及特色不一样在传统的定额计价模式中,工程估量定额拥有法制性、科学性、综合性,定额计价实质上是国家经过宣布一致的估量指标、概算指标,以及概算、估量和相关定额,来对建筑产品的价钱进行有方案的管理。
我国地区广阔,地形复杂,国家没有一致的工程量计算规那么、计量单位、资料编码等,由各地区、各部门自行拟订,使地区与地区之间、部门与部门之间。
地区与部门之间产生很多矛盾,更难与国际通用规那么相连接,不适应付外开放和国际工程承包。
工程量清单是指包含在招标文件中的,依照招标文件、施工图设计文件和?建设工程工程量清单计价标准?由招标人或拜托咨询部门计算出的分局部项工程量表及其汇总表。
其内容包含工程编码、工程名称、工程特色、计量单位、工程量计算规那么及工程内容。
工程量清单模式计价就是招标人供给工程量清单,招标人依照市场规律自由组价以招招标的形式竞争订价的过程。
推行工程量清单就是国家一致建设工程工程量清单的编制和计价方法,打破了地区之间、部门之间、地区与部门之间在工程区分、工作内容和计算规那么等方面自成系统的做法,推行全国一致。
合适公司招标的耗费量定额也就是此刻说的公司定额只反应达成某一计量单位工程实体所耗费的人工、资料、机械台班数目,不反应价钱。
并依据公司自己的劳动生产率、技术装备、施工工艺水平及天气地理条件等因素,在计算总原那么不变的状况下,加以调整增补,以充足表达公司自己的生产力水平。
二、计价方式不一样传统的定额计价模式是采纳“量价合一〞的静态管理模式,工程工程的耗费量标准依照国家公布的工程定额确立。
第1篇一、定额计价模式定额计价模式是根据国家或地方制定的建筑工程预算定额,按照工程项目的工程量、材料、人工、机械等要素,计算工程造价的一种计价方式。
其特点如下:1. 标准化:定额计价模式具有标准化、统一化的特点,有利于工程造价的合理性和可比性。
2. 简便快捷:定额计价模式计算方法简单,便于操作,有利于提高工程计价效率。
3. 适用范围广:定额计价模式适用于各类建筑工程项目,包括新建、改建、扩建等。
二、工程量清单计价模式工程量清单计价模式是指根据设计图纸和施工图纸,将工程项目分解为若干分部分项工程,列出各分部分项工程的工程量、材料、人工、机械等要素,计算工程造价的一种计价方式。
其特点如下:1. 明确性:工程量清单计价模式将工程项目分解为具体分部分项工程,使工程量、材料、人工、机械等要素明确,有利于提高工程造价的透明度。
2. 灵活性:工程量清单计价模式可以根据工程实际情况进行调整,适应工程项目的复杂性和不确定性。
3. 适用范围广:工程量清单计价模式适用于各类建筑工程项目,包括新建、改建、扩建等。
三、总价合同计价模式总价合同计价模式是指在合同中确定完成一个项目的总价,承包人据此完成项目全部内容的合同。
其特点如下:1. 明确性:总价合同计价模式明确了工程项目的总造价,有利于承包人和发包人合理控制工程造价。
2. 便于管理:总价合同计价模式简化了工程计价过程,有利于工程项目的管理。
3. 适用于规模较小、技术较简单的工程项目。
四、单价合同计价模式单价合同计价模式是指由发包人提供工程量清单,承包人据此填报单价所形成的合同。
其特点如下:1. 明确性:单价合同计价模式明确了各分部分项工程的单价,有利于工程造价的合理性和可比性。
2. 灵活性:单价合同计价模式可以根据工程实际情况进行调整,适应工程项目的复杂性和不确定性。
3. 适用于工程量难以确定,或在设计条件或其他建设条件不太明确的情况下。
五、成本加酬金合同计价模式成本加酬金合同计价模式是指合同价格中工程成本按照实际发生额计算确定和支付,承包人的酬金可以按照合同双方约定额度或者比例的工程管理。

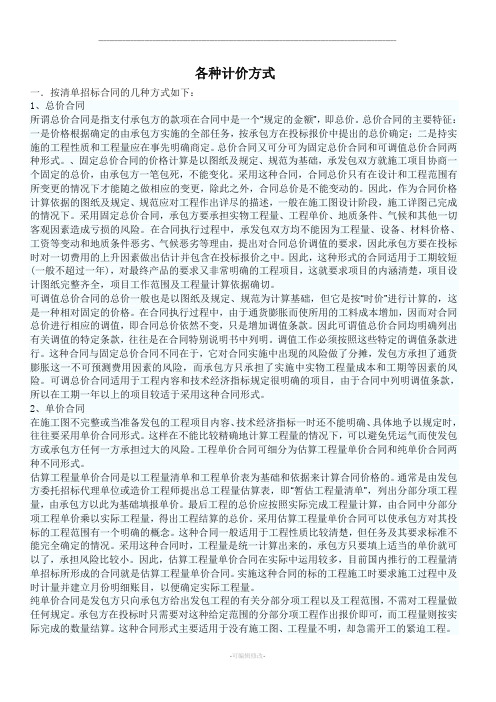

工程总承包项目常见的六种计价模式一、固定总价案例一:工程总承包项目在初步设计和可研阶段之后发包,投标时报价依据的图纸在正式施工时会发生变化,这种设计前后图纸变化必然产生设计变更,能否据此认为总价合同价格可调?计价模式:总价合同,除根据合同约定的在工程实施过程中需进行增减的款项外,合同价格不予调整。
《工程总承包合同示范文本》第1.1.1.6条规定,《发包人要求》是指构成合同文件组成部分的名为《发包人要求》的文件,其中列明工程的目的、范围、设计与其他技术标准和要求,以及合同双方当事人约定对其所作的修改或补充。
发包人要求是工程总承包项目中合同文件的组成部分,是工程总承包项目的核心,其中应当列明工程的目的、范围、设计与其他技术标准和要求等。
《工程总承包合同示范文本》中默认的价格形式是总价合同,其总价对应的范围就是发包人要求。
如果《发包人要求》在合同履行阶段没有发生改变,合同价格就不应该调整。
根据《工程总承包合同示范文本》第14.1.1条规定,除专用合同条件中另有约定外,本合同为总价合同,除根据第13条[变更与调整],以及合同中其它相关增减金额的约定进行调整外,合同价格不做调整,因此,初步设计图纸和施工图发生变化不会导致工程总承包项目中总价合同的价款调整。
根据《建设工程司法解释一》第19条规定,因设计变更导致建设工程的工程量或者质量标准发生变化,当事人对该部分工程价款不能协商一致的,可以参照签订建设工程施工合同时当地建设行政主管部门发布的计价方法或者计价标准结算工程价款,一般的施工总承包项目如果在履行过程中发生了设计变更,则应该调整合同价格。
因为并不是合同约定了固定总价,就必须按照固定总价来结算。
只要总价对应的范围发生了变化,发生设计变更后就应该调整价款。
工程总承包项目中对图纸的优化是承包人的义务,也是承包人可以获利的机会,如果因承包人的设计优化而节省了费用,发承包双方可以在合同中约定相应的奖励办法。
二、平方米单价案例二:工程采用施工+设计+地勘总承包模式,按建筑面积计算。
建设⼯程定额计价是我国长期以来在⼯程价格形成中采⽤的计价模式,是国家通过颁布统⼀的估价指标、概算指标、概算定额、预算定额和相应的费⽤定额,对产品价格进⾏有计划管理的⼀种⽅式。
在计价中,以定额为依据,按定额规定的分部分项⼦⽬,逐项计算⼯程量,套⽤定额(或单位估价表)单价确定直接⼯程费,然后按规定取费标准确定构成⼯程价格的其他费⽤和利税,获得建筑安装⼯程造价。
⼯程量清单计价⽅法,是建设⼯程招标投标中,按照国家统⼀的《⼯程量清单计价规范》,招标⼊或委托具有资质的中介机构编制反映⼯程实体消耗和措施消耗的⼯程量清单,并作为招标⽂件的⼀部分提供给投标⼊,由投标⼈依据⼯程量清单,根据各种渠道所获得的⼯程造价信息和经验数据,结合企业定额⾃主报价的计价⽅式。
⽬前我国建设⼯程造价实⾏"双轨制"计价管理办法,即定额计价⽅法和⼯程量清单计价⽅法。
⼯程量清单计价作为⼀种市场价格的形成机制,主要在⼯程招投标和结算阶段使⽤。
工程量清单计价模式与投标报价技巧1.数据收集:收集工程项目所需的相关数据,包括设计文件、技术规范、施工图纸等。
2.构建工程量清单:根据收集到的数据,逐项构建工程项目的工程量清单,包括材料、工艺、人工等。
3.单价计算:对工程量清单中的每一项进行单价计算,包括材料单价、工艺单价、人工单价等。
4.总价计算:将所有单项的计算结果加总,得到工程项目的总价。
5.价格调整:根据市场行情、竞争情况等因素,对总价进行调整,以确保报价的准确性和合理性。
在进行工程量清单计价时,需要注意以下几个方面:1.数据准确性:收集到的数据要准确可靠,以确保工程量清单的准确性。
2.单价合理性:在进行单价计算时,要考虑材料的质量、工艺的复杂性、人工的工作效率等因素,以确保单价的合理性。
3.市场行情:要关注市场行情的变化,包括材料价格的波动、工艺的创新等,及时进行价格调整。
投标报价技巧是指在进行项目投标过程中,运用一些技巧和策略,以提高中标的机会。
以下是一些常用的投标报价技巧:1.市场调研:在投标前对市场进行调研,了解竞争对手的情况,以及近期的项目投标情况,以便进行有针对性的报价。
2.差异化定位:根据市场的情况,确定自己的差异化定位,找出与其他竞争对手的区别,并凸显自己的优势,增加中标的机会。
3.理性定价:在进行投标报价时要理性定价,不过分低价,也不过分高价,合理地评估项目的风险和效益,以确保报价的合理性。
4.项目组织:在进行项目组织时,要合理规划工期和资源,提高施工效率,以降低成本,从而提高投标竞争力。
5.费用控制:在项目进行过程中,要严格控制成本和费用,及时发现并解决问题,以确保项目的顺利进行。
总之,工程量清单计价模式和投标报价技巧对于工程项目的投标过程起到了重要的作用。
只有合理、准确地计算报价,并运用适当的技巧和策略,才能提高中标的机会,获得更多的商业机会。
工程量清单计价与传统报价模式比较分析随着社会的不断发展,建筑工程的数量与规模不断增加,而众多的工程公司之间竞争日益激烈,因此在工程报价方面也需要适应市场的变化,采用更加科学、精确的计价方式。
在这里,我们将介绍工程量清单计价和传统报价模式的区别,并对二者进行比较分析。
一、工程量清单计价模式工程量清单计价模式是指根据设计图纸、施工计划等文献资料中所涉及的材料、设备、劳务和其他各项费用,按照计价规范或单位工程造价指南所规定的计价办法进行计算加总,制成工程量清单,并按工程预算要求进行报价的计价方式。
这种计价方式可以明确各项费用明细及总价格,使工程报价更加精确,更有说服力。
二、传统报价模式传统报价模式主要是根据以往的经验和市场行情,根据客户需求、工程面积、使用材料、工期等,预估出工程总价,并根据工程实际情况进行现场的具体调整。
由于该种计价方式易受环境、材料等多种因素影响,因此易出现误差,往往在项目落实后会带来麻烦。
三、两种计价方式的比较分析(一)准确程度不同工程量清单计价模式细致、准确,各项费用明细清晰,而且能够根据具体情况进行合理调整,因此误差较小。
而传统报价模式由于过于依赖经验和市场行情的影响,因此往往存在较大误差,使得工程成本得不到有效控制。
(二)投标时差异明显对于工程公司来说,采用工程量清单计价计算方式的工程报价需要详细、系统、准确,因此在投标时需要消耗更多的工作量,但是能够使工程报价更加客观、准确,增加中标的机会。
而传统报价模式可以较为简单快捷地进行,但是容易忽略许多细节,当客户有多个报价时也不利于确定最终方案。
(三)实践操作方便不同工程量清单计价模式操作较为复杂,需要对计算规范有一定的了解,但具有较强的可操作性和可维护性,使得施工过程中的成本控制、数据监测更加简单方便。
而传统报价模式虽然操作简便,但是在后续工程实施过程中的数据监测较为困难,不利于成本控制。
结语:工程量清单计价和传统报价模式都具有自身的优缺点,需要根据实际情况进行选择。
建筑工程造价的计价模式主要有定额计价模式和工程量清单计价模式。
1.3.1 定额计价模式定额计价模式是利用国家或地区颁布的概预算定额、概预算单价进行工程造价计算的一种方法。
其进行工程估价的基本环节包括:1.计算定额(施工)工程量:是指依据设计图纸、施工方案与施工组织设计及工程量计算规则计算各分项工程的数量。
2.套用定额:即用各分项工程的定额(施工)工程量乘以根据概预算定额和各个生产要素的预算价格确定的分项工程的预算单价,汇总后得出单位工程的人工费、材料费和施工机械使用费之和。
3.计算费用:在步骤②计算结果的基础上,按照既定的程序计算工程施工所需的其他各项费用、利润和税金,汇总后得出工程造价。
上述概预算定额、生产要素的预算价格、费用计算程序都是由造价管理部门制定的或规定的。
因此,定额计价模式是我国计划经济时期使用的一种计价方法,在市场经济条件下需要对其进行改革。
(一)建筑安装工程定额的概念根据一定时期的生产水平和产品的质量要求,规定出一个合理的消耗标准,这种标准即是定额。
定额中数量标准的多少称为定额水平,它是一定时期生产力的反映。
建筑安装工程定额是指在一定的社会生产力发展水平条件下,在正常的施工条件和合理的劳动组织、合理的使用材料及机械的条件下,完成单位合格建筑产品所规定的资源消耗标准。
(二)建筑安装工程定额的性质建筑安装工程定额主要有五个方面的性质:1.定额的科学性2.定额的法令性3.定额的群众性和先进性4.定额的稳定性和时效性5.定额的针对性针对不同的研究对象划分的定额有:土建工程定额、电气安装工程定额等;针对不同的用途划分的定额有:施工定额、预算定额等。
(三)建筑安装工程定额的作用主要作用表现在以下四个方面:1.它是编制计划的依据定额本身反映了资源消耗的数量标准,所以无论是国家或企业在制定计划时,都要依据定额。
2.它是确定建筑工程造价的依据建筑工程造价是依靠设计规定的工程标准、数量及其相应的定额标准、预算价值来确定的。
工程定额计价方法与工程量清单计价方法的联系和区别计价模式按规定,凡使用国有资金投资的工程项目必须采用清单计价模式;其他情况下的工程项目具体是使用清单模式还是定额模式由项目业主即建设单位自己来决定。
但以后的趋势都是鼓励逐步走向清单计价模式,保留定额计价只是考虑到我国实际情况而作出的一种过渡性安排而已。
或者说按工程量清单进行报价时,用工程量清单计价模式。
如按定额计价模式时,就按施工图预算来计价啊。
(这个时候还要考虑让利的。
)招标人不按清单模式来招投标,就得另外想办法了。
有按预算进行报价的。
投标人按招标文件的规定进行报价与计价。
具体按招标文件的规定就是了。
没有规定的。
向招标人咨询,答疑来解决。
(一定要有的,没有是不行的)比如:清单与定额不同部分平整场地不同,清单以底层建筑面积。
定额以底层建筑面积外扩2M。
挖土方不同:清单以垫层底面积乘挖土深度,定额要加工作面,允许许情况下,要放坡。
内墙高度不同:清单算至板顶,定额算至板底。
雨蓬不同:清单以体积,定额以面积。
阳台不同:清单以体积,定额以面积。
相同的也有好多,这里空间不允许,需要的话可以到我空间里看看。
做预算永远要记住的是:一、定额是国家(省、市,行业等)颁布的作为报价参考的标准,有材料价格、人工费、机械费、措施费等。
二、清单则是建设单位(或招标单位)提供的,本项目所使用材料的数量、规格、档次等的列表,以供投标单位作为报价参考,一般清单只有量,没有价格,施工单位只要照单填写就可以了。
如果理解复杂一些的话,复制的这仅供参考:一、计价依据存在的区别:传统的定额计价模式是定额加费用的指令性计价模式,它是依据政府统一发布的预算定额、单位估价表确定人工、材料、机械费,再以当地造价部门发布的市场信息对材料价格补差,最后按统一发布的收费标准计算各种费用,最后形成工程造价。
这种计价模式的价格都是指令性价格,不能真实反映投标企业的实际消耗量和单价和费用发生的真实情况。
工程量清单计价采用的是市场计价模式,由企业自主定价,实行市场调节的“量价分离”的计价模式。
它是根据招标文件统一提供的工程量清单,将实体项目与非实体项目分开计价。
实体性项目采用相同的工程量,由投标企业根据自身的特点及综合实力自主填报单价。
而非实体项目则由施工企业自行确定。
采用的价格完全由市场决定能够结合施工企业的实际情况,与市场经济相适应。
二、单价构成的区别:定额计价采用的单价为定额基价,它只包含完成定额子目的工程内容所需的人工费、材料费、及机械费,不包括间接费、计划利润、独立费及风险,其单价构成是不完整的,不能真实反映建筑产品的真实价格,与市场价格缺乏可比性。
工程量清单计价采用的单价为综合单价,它包含了完成规定的计量单位项目所需的人工费、材料费、机械费、管理费、计划利润,以及合同中明示或暗示的所有责任及一般风险,其价格构成完整,与市场价格十分接近,具有可比性,而且直观,简单明了。
三、费用划分存在区别定额计价将工程费用划分为定额直接费、其他直接费、间接费、计划利润、独立费用税金。
而清单计价则将工程费用划分为分部分项工程量清单、措施项目清单、规费、税金。
两种计价模式的费用表现形式不同,但反映的工程造价内涵是一致的。
四、子目的设置的区别:定额计价的子目一般按施工工序进行设置,所包含的工程内容较为单一,细化。
而工程量清单的子目划分则是按一个“综合实体”考虑的,一般包括多项工作内容,它将计量单位子目相近、施工工序相关联的若干定额子目,组成一个工程量清单子目,也就是全国统一的预算定额子目的基础上加以扩大和综合。
五、计价规则的区别工程量清单的工程量一般指净用量,它是按照国家统一颁布的计算规则,根据设计图纸计算得出的工程净用量。
它不包含施工过程中的操作损耗量和采取技术措施的增加量,其目的在于将投标价格中的工程量部分固定不变,由投标单位自报单价,这样所有参与投标的单位均可在同一条起跑线和同一目标下开展工作,可减少工程量计算失误,节约投标时间。
定额计价的工程量不仅包含净用量,还包含施工操作的损耗量和采取技术措施的增加量,计算工程量时,要根据不同的损耗系数和各种施工措施分别计量,的出的工程量都不一样,容易引起不必要的争议。
而清单工作量计算就简单的多,只计算净用量,不必要考虑损耗量和措施增加用量,计算结果是一致的。
此外定额计价的工程量计算规则全国各地都不相同,差别较大。
而工程量清单的计算规则是全国统一的,确定工程量时不存在地域上的差别,给招投标工作带来很大便利。
六、计算程序存在区别:定额计价法是首先按施工图计算单位工程的分部分项工程量,并乘以相应的人工、材料、机械台班单价,再汇总相加得到单位工程的人工、材料和机械使用费之和,然后在此和的基础上按规定的计费程序和指导费率计算其它直接费、间接费、计划利润、独立费和税金,最终形成单位工程造价。
工程量清单的计算程序是:首先计算工程量清单,其次是编制综合单价,再将清单各分项的工程量与综合单价相乘,得到个分项工程造价,最后汇总分项造价,形成单位工程造价。
相比之下,工程量清单的计算程序显得简单明了,更适合工程招标采用,特别便于评标时对报价的拆分及对比。
七、招标评标办法存在区别采用定额计价招标,标底的计算与投标报价的计算是按同一定额,同一工程量,同一计算程序进行计价,因而评标时对人工、材料、机械消耗量和价格的比较是静态的,是工程造价计算准确度的比较,而非投标企业的施工技术、管理水平、企业优势等综合实力的比较。
工程量清单报价采用的是市场计价模式,投标单位根据招标人统一给出的工程量清单,按国家统一发布的实物消耗量定额,结合企业本身的实际消耗定额进行调整,以市场价格进行计价,完全由施工单位自行定价,充分实现投标报价与工程实际和市场价格相吻合,作到科学、合理的反映工程造价。
评标时对报价的评定,不在以接近标底为最优,而是以“合理低价标价,不低于企业成本价”的标准进行评定。
评标的重点是对报价的合理性进行判断,找出不低于企业成本的合理低标价,将合同授予合理低标者。
这样一来,可促使投标单位把投标的重点转移到如何合理的确定企业的标价上来,有利于招投标的公平竟争、优胜劣汰。
其实说白了在施工单位来说计价定额作为报价、结算的依据,预算定额作为单独或补充结算的依据,是报价基础和辅助手段1、计价依据不同定额计价:统一的预算定额+费用定额+调价系数政府定价。
清单计价:企业定额市场竞争定价2、计价项目划分不同①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。
而清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。
子丑寅卯辰巳戊申酉戌亥如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。
锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。
②定额计价模式中计价项目的工程实体与措施合二为一。
即该项目既有实体因素又包含措施因素在内。
而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。
③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。
3、单价组成不同定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。
清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。
使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。
4、工程量计算规则不同定额计价模式按分部分项工程的实际发生量计量,而清单计价模式则按分部分项实物工程量净量计量,当分部分项子目综合多个工程内容时,以主体工程内容的单位为该项目的计量单位。
比如:挖10m底面宽为1.8m,深2m的砖基础土方,定额计价的工程量计算要考虑增及工作面及放坡因素,为:(1.8+2×0.2+2×0.33)×2×10=57.2m3,清单计价中工程量的计算不考虑增加工作面及放坡,为1.8×2×10=36m3。
又如清单计价的挖基础土方中包括破桩头的工程内容时,无论破桩头的工程量多大均以挖基础土方的工程量m3为单位计价,破桩头不再单列工程量。
5、计价程序不同定额计价的思路与程序是:直接费+间接费+利润+差价+规费+税金清单计价的思路与程序是:分部分项工程费+措施项目费+其它项目费+规费+税金工程定额计价方法与工程量清单计价方法的联系和区别三、工程定额计价方法与工程量清单计价方法的联系和区别(一)工程定额计价方法与工程量清单计价方法的联系工程造价的计价就是指按照规定的计算程序和方法,用货币的数量表示建设项目(包括拟建、在建和已建的项目)的价值。
无论是工程定额计价方法还是工程量清单计价方法,它们的工程造价计价都是一种从下而上的分部组合计价方法。
工程造价计价的基本原理就在于项目的分解与组合。
建设项目是兼具单件性与多样性的集合体。
每一个建设项目的建设都需要按业主的特定需要进行单独设计、单独施工,不能批量生产和按整个项目确定价格,只能采用特殊的计价程序和计价方法,即将整个项目进行分解,划分为可以按有关技术经济参数测算价格的基本构造要素(或称分部、分项工程),这样就很容易地计算出基本构造要素的费用。
一般来说,分解结构层次越多,基本子项也越细,计算也更精确。
任何一个建设项目都可以分解为一个或几个单项工程;任何一个单项工程都是由一个或几个单位工程所组成,作为单位工程的各类建筑工程和安装工程仍然是一个比较复杂的综合实体,还需要进一步分解;就建筑工程来说,又可以按照施工顺序细分为土石方工程、砖石砌筑工程、混凝土及钢筋混凝土工程、木结构工程、楼地面工程等分部工程;分解成分部工程后,虽然每一部分都包括不同的结构和装修内容,但是从工程计价的角度来看,还需要把分部工程按照不同的施工方法、不同的构造及不同的规格,加以更为细致的分解,划分为更简单细小的部分。
经过这样逐步分解到分项工程后,就可以得到基本构造要素了。
找到了适当的计量单位及当时当地的单价,就可以采取一定的计价方法,进行分项分部组合汇总,计算出某工程的工程总造价。
在我国,工程造价计价的主要思路也是将建没项目细分至最基本的构成单位(如分项工程),用其工程量与相应单价相乘后汇总,即为整个建设工程造价。
工程造价计价的基本原理是:建筑安装工程造价=∑[单位工程基本构造要素工程量(分项工程)相应单价]无论是定额计价还是清单计价,都同样有效,只是公式中的各要素有不同的含义:(1)单位工程基本构造要素即分项工程项目。
