爬架操作规程
1、爬架操作人员必须持证上岗,建筑行政主管颁发的爬架专业证(F)。
2、操作人员必须佩戴好个人安全防护用品。
3、四级大风、淤血、浓雾天气不得进行爬架提升作业。
4、爬架上堆放的材料和垃圾清理完毕后方可提升。
5、提升前必须检查周边是否有障碍物。
6、遇特殊情况应在作业面每个机位设置一道临时连墙件进行拉接。
7、爬架提升时除爬架操作人员外,其他人员不得在爬架上施工作业。
8、操作人员必须按照方案要求及工长交底要求进行作业。
9、爬架总指挥必须由提升单位技术人员操作。
10、爬架提升时应在下方设置警戒区域,安排专人看护。
11、提升完成后必须进行卸荷支顶,并对架体进行提升后的复位检查。
爬架总指挥:
爬架操作人员:。

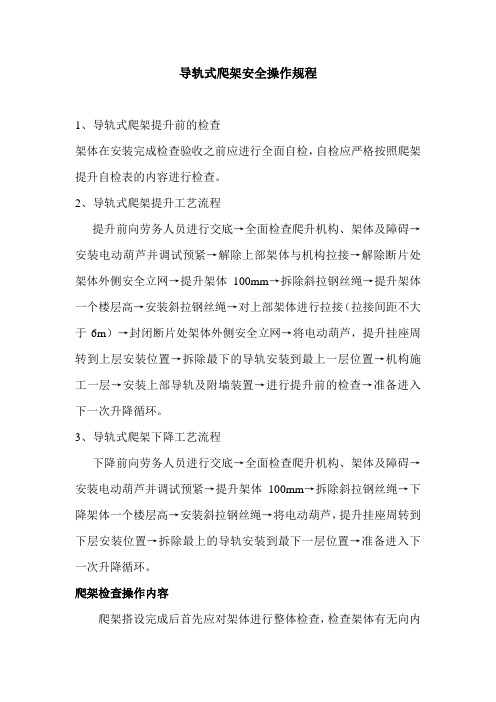

导轨式爬架安全操作规程1、导轨式爬架提升前的检查架体在安装完成检查验收之前应进行全面自检,自检应严格按照爬架提升自检表的内容进行检查。
2、导轨式爬架提升工艺流程提升前向劳务人员进行交底→全面检查爬升机构、架体及障碍→安装电动葫芦并调试预紧→解除上部架体与机构拉接→解除断片处架体外侧安全立网→提升架体100mm→拆除斜拉钢丝绳→提升架体一个楼层高→安装斜拉钢丝绳→对上部架体进行拉接(拉接间距不大于6m)→封闭断片处架体外侧安全立网→将电动葫芦,提升挂座周转到上层安装位置→拆除最下的导轨安装到最上一层位置→机构施工一层→安装上部导轨及附墙装置→进行提升前的检查→准备进入下一次升降循环。
3、导轨式爬架下降工艺流程下降前向劳务人员进行交底→全面检查爬升机构、架体及障碍→安装电动葫芦并调试预紧→提升架体100mm→拆除斜拉钢丝绳→下降架体一个楼层高→安装斜拉钢丝绳→将电动葫芦,提升挂座周转到下层安装位置→拆除最上的导轨安装到最下一层位置→准备进入下一次升降循环。
爬架检查操作内容爬架搭设完成后首先应对架体进行整体检查,检查架体有无向内外倾斜、扭转、局部下沉或特殊部位有无较大变形现象,如有应首先进行调整。
调整完成后进行如下检查:1、爬架材料质量检查:检查架体及爬升机构材料有无断裂。
损坏开焊等产品质量问题,检查爬升机构有无材料代用。
2、架体安装检查(1)纵向水平杆在转角处是否交圈;(2)架体主节点处是否搭齐横向水平杆;(3)扣件安装及杆件接头是否符合要求;(4)剪刀撑是否与架体有效连接;(5)竖向主框架是否垂直并对中导轨;(6)水平承力桁架是否水平有无变形;3、爬架机构(1)检查所有螺栓是否齐全、是否拧紧,特别是穿墙螺栓、导轨接头连接螺栓、导轮组连接螺栓;(2)可调拉杆张角是否在1359000≤≤a 左(3)导轨是否安装垂直,有无弯曲变形;(4)连墙挂板是否安装可靠,是否与墙面贴实;(5)特制钢梁竖向承载安装是否有效;4、电动系统(1)电动葫芦质量是否完好,链条是否开裂;是否漏电、异常声音;(2)电缆线是否绑扎、外皮是否漏电、是否通路、接头是否绝缘;(3)电控箱是否固定位置,防雨、防雷、接零、漏电保护功能是否有效;断片处有无搭设防护栏杆及封闭安全网;脚手板及离墙防护是否到位,有无悬空脚手板;翻板是否连续封闭,是否严密有效。
爬升脚手架安全技术操作规程爬升脚手架是建筑工程中不可或缺的安装设备,但在使用中也不可掉以轻心,因为它的不当使用可能会导致严重的事故。
据统计,许多事故都是由于对爬升脚手架的操作不当或安全措施不到位而造成的。
本文将介绍爬升脚手架的基本构造、安全操作规范和事故应急措施,以便施工人员在使用中时注意安全。
一、爬升脚手架的构造及种类1. 构造爬升脚手架主要由以下几部分构成:•垂直立杆:支撑整个爬升脚手架的主立杆;•横向横杆:连接所有垂直立杆的横向杆,它们通过螺钉紧固在每个垂直立杆上;•斜向杆:支撑横向横杆和平台的斜向杆,它们连接每个垂直立杆和横向横杆,使之形成稳定的结构。
2. 种类爬升脚手架分为以下几类:•固定式爬升脚手架:一般用于施工标高较低的建筑物外立面的搭建,安装后固定在建筑物上而不进行升降;•悬挑式爬升脚手架:用于施工标高较高建筑物外墙的搭建,由立杆和横杆的组合支撑平台并进行升降;•单柱式爬升脚手架:由一根垂直立杆和横向横杆组成,用于在墙壁或悬崖山体上进行建筑或维修。
二、安全操作规范1. 选用合适的爬升脚手架在搭建爬升脚手架前,应根据施工现场的条件和需要,选择合适的爬升脚手架。
在选择爬升脚手架时,应充分考虑建筑物的高度、施工标高等因素,并秉承“安全第一”的原则。
2. 正确搭建爬升脚手架正确搭建爬升脚手架是保证安全的重要前提。
在搭建爬升脚手架时应按照以下规范:•爬升脚手架应按照制造商的说明书进行安装,并且应符合当地的法律法规要求;•所有零部件和紧固件必须保持整洁、无损伤、无锈蚀,松动或失效的部件应更换,这将有助于确保爬升脚手架的整体稳定性;•爬升脚手架的结构件应固定牢固并且稳定,四角应配备水平仪器,以保证结构的平稳和稳定。
3. 严格遵守安全规定在使用爬升脚手架的过程中,应严格遵守安全规定。
施工人员操作爬升脚手架时应:•按照制造商的建议使用;•不要在升降期间逾期,以免升降平台倾翻或意外事故发生;•所有施工人员应按要求穿戴合适的安全设备,如安全帽和安全带等;•爬升脚手架作业时,应严禁扔物品、爬梯、悬挂物品等,以免伤害到下方行人;•爬升脚手架上不能堆放材料,应保持爬升脚手架平整清洁。
爬架顶升流程
爬架顶升流程通常包括以下步骤:
1. 准备工具:确保具备使用爬架所需的工具和装备,如安全帽、安全绳、脚手架等。
2. 安全检查:在开始爬架之前,进行周围环境的安全检查,确保没有杂物、障碍物或其他危险因素。
3. 穿戴个人防护装备:请穿戴好头盔、安全帽、护目镜、斗篷和防护鞋。
4. 爬升架体验:根据爬升架的类型和使用方法,按照正规程序进行上架操作。
确保架子安装稳固,并按照规定的步骤和顺序进行架子搭建。
5. 安全系绳固定:在爬升的过程中,确保安全系绳一直固定在身上,以便在意外情况下能保持平衡和安全。
6. 注意观察周围环境:在爬升的过程中,要时刻观察周围的环境和身体状态,并且注意天气情况和安全措施。
7. 爬升过程中的注意事项:在爬升的过程中,要稳步迈进,避免急速爬升,同时注意确保自己的平衡和身体稳定。
8. 完成工作后的注意事项:在完成工作后,需按照规定的程序进行架子的拆除和使用工具的清理,同时要注意保持现场的整
洁和安全。
请注意,爬架顶升流程具体步骤可能会受到爬升架的类型、使用环境和安全规定的影响。
因此,在具体操作之前,请根据实际情况和相关规定进行操作,并确保您拥有相关的培训和经验。
安全规程:爬架操作及其实施1. 目的为确保爬架操作的安全性,降低事故发生的风险,提高施工现场的管理水平,制定本规程。
本规程详细阐述了爬架操作的流程、注意事项及安全管理措施。
2. 适用范围本规程适用于各类建筑施工现场的爬架操作及维护工作。
3. 爬架操作流程3.1 准备工作1. 检查爬架设备:确保爬架设备完好,各部件齐全,无损坏。
2. 检查施工现场:确保施工现场满足爬架安装条件,如地面平整、无障碍物等。
3. 准备工具和材料:备齐所需的工具和材料,如螺丝、螺母、油漆等。
3.2 安装爬架1. 安装基础:根据爬架设备的要求,安装合适的基础。
2. 组装爬架:按照说明书的要求,进行爬架的组装。
3. 固定爬架:确保爬架稳定固定在建筑物上,防止摇晃和脱落。
3.3 操作爬架1. 启动设备:打开电源,启动爬架设备。
2. 调试爬架:调整爬架的速度、方向等参数,确保爬架正常运行。
3. 操作爬架:根据施工需求,操作爬架进行上升、下降、停止等动作。
3.4 维护与检修1. 定期检查:定期对爬架设备进行全面的检查和维护。
2. 更换损坏部件:发现爬架设备有损坏的部件时,及时进行更换。
3. 检修记录:做好检修记录,以便跟踪爬架设备的使用情况。
4. 注意事项1. 操作人员应具备相应的资质和经验,熟悉爬架设备的操作方法。
2. 操作过程中,严格遵守操作规程,不得擅自离岗或让他人代操作。
3. 遇有大风、雨雪等恶劣天气,应停止爬架作业,确保安全。
4. 施工现场应设置安全警示标志,提醒人员注意安全。
5. 定期对操作人员进行安全培训,提高安全意识。
5. 安全管理措施1. 建立健全施工现场安全管理体系,明确责任分工。
2. 制定应急预案,应对突发事件。
3. 加强现场巡查,发现问题及时整改。
4. 实行操作证制度,确保操作人员具备相应的资质。
5. 加强施工现场的协调与沟通,确保各项工作顺利进行。
6. 责任与处罚1. 违反本规程造成安全事故的,将依法追究相关责任。
爬架的正确操作方法爬架是一种用于攀爬高空或垂直墙壁的工具,广泛应用于建筑、维修、清洁等行业。
正确操作爬架对操作者的安全至关重要。
下面将详细介绍如何正确操作爬架。
首先,在使用爬架前,应对其进行全面检查,确保各个部件的完好无损。
检查项包括:螺栓和连接件是否稳固;各个管道是否存在破损、弯曲或腐蚀现象;爬架是否有明显的扭曲变形等。
如果发现有任何损坏或存在安全隐患的地方,应立即修复或更换。
其次,在操作爬架时,应穿戴合适的个人防护装备,如安全帽、防滑鞋、安全带等。
这些装备可以保护操作者的头部、脚部以及身体安全,避免发生意外事故。
在登上爬架之前,应确保有一个稳固的基础。
如果地面不平坦,应将其修整至平整并加固。
同时,在上下爬架时,应将身体的重心保持在稳定状态,避免发生失衡摔倒。
登上爬架后,应将身体完全固定在防护设备上,使用所有提供的安全设施,如扶手、扶梯、脚踏以及安全带等。
在下降过程中,应衔接到较低的支撑点,确保平衡与稳定。
同时,对于较高的爬架,应考虑使用脚踏以减轻腿部负担。
在操作爬架时,应保持清醒和专注。
不要在移动或攀爬过程中分心,避免操作失误导致意外事故的发生。
同时,尽量避免在恶劣天气条件下使用爬架,如大风、大雨等,以免增加操作难度和风险。
在操作过程中,应注意周围的环境。
避免与其他人、物体或设备产生碰撞。
在操纵爬架移动时,应提前警示周围人员并与他们保持安全距离。
此外,在操作过程中,要及时清理爬架上的杂物,确保通行畅通。
当需要爬升到较高的位置时,操作者应该使用登高设备,如绳索或钢丝卡等。
这些设备可以提供额外的安全保护,防止跌落和意外伤害的发生。
最后,在完成工作后,应将爬架正确地存储起来。
这包括清洁和维护爬架的各个部件,将其收纳在干燥、通风和安全的地方。
这样可以延长爬架的使用寿命,并为下一次使用做好准备。
总结起来,正确操作爬架需要进行全面的检查和维护,穿戴合适的个人防护装备,确保基础的稳固性,熟练使用爬架的安全设施,保持清醒和专注,并注意周围的环境。
全钢爬架操作流程
操作全钢爬架的流程如下:
1. 确保穿戴个人防护装备,包括安全帽、安全鞋、安全眼镜、耳塞等。
2. 将全钢爬架放置在需要进行操作的位置,确保爬架的稳定性。
3. 检查爬架的各个部位是否完好无损,如螺丝、连接件等是否紧固。
4. 每次使用前都要检查爬架的承载能力,是否能够承受操作人员以及所需工具的重量。
5. 使用折叠型全钢爬架时,先展开底座,并将底座卡住,确保底座处于稳固状态。
6. 爬上全钢爬架时,首先要确保两侧的支柱与地面垂直,并将支柱卡住,以确保稳定性。
7. 爬上爬架后,将脚部放到踏板上,保持身体平衡,并时刻注意身体的姿势,站立稳定。
8. 在全钢爬架上工作时,要确保手部和工具的重心在爬架内部,避免超出爬架的范围。
9. 完成工作后,慢慢下到爬架上,注意双手抓稳支柱,缓慢踏
下脚步,保持身体的平衡。
10. 在操作全钢爬架时,要时刻保持专注,并遵守安全操作规范,不要在高处活动时大声喧哗或做出危险的动作。
总结:操作全钢爬架的关键是保持稳定性和身体平衡,时刻注意安全。
在进行操作前,要检查爬架的完整性和稳定性,并穿戴好个人防护装备。
在操作过程中,要注意保持良好的工作姿势和平衡,避免超出爬架的范围,并按照安全规范进行操作。
操作完成后,慢慢下爬架,避免发生意外。
爬架爬升操作规程1、导轨爬升⑴导轨爬升前应做好以下工作·安装上部爬升锚板和爬靴并及时检查其实际位置与理论位置是否一致,不符合要求的应进行相应的调整。
爬升悬挂件安装好后,应派专人检查其连接高强螺栓是否完全到位。
·用棉纱清洁导轨,并在导轨表面涂上润滑油。
·改变上下爬箱中复位机构摆杆的状态,使其一致向上。
·导轨爬升时,液压装置应由专人操作,现场施工负责人必须到场。
·与实验室联系确认砼强度是否已达到20MPa以上。
⑵确认爬升准备工作完全符合要求后,打开液压油缸的进油阀门、启动液压控制柜,拆除导轨顶部楔形插销,开始导轨的爬升。
⑶导轨爬升时,外爬架 0号平台及1号平台上个配3人和一台对讲机,并选用专用频道,以保证通讯畅通。
⑷轨道每爬升一格时应通过对讲机联络,并确认上下爬箱是否都到位,到位后才可开始下一格爬升。
⑸导轨爬升过程中要保证保险钢丝绳不得影响导轨的爬升。
⑹导轨爬升至接近上部悬挂靴的高度时暂停,复核导轨与爬靴上导轨槽口的位置是否一致,若不一致,调节下方的支撑脚,使导轨能够顺利地通过悬挂靴的导轨槽口。
⑺导轨爬升到位后,应从右往左插上导轨顶部楔形插销,以确保插销锁定装置到位。
下降导轨使顶部楔形插销与爬靴完全接触。
⑻关闭油缸进油阀门、关闭控制柜、切断电源,完成导轨的爬升。
⑼拆除下层爬架悬挂件,取出混凝土内的预埋锚锥,及时修补螺栓孔,以便进行爬架的爬升。
⑽发现导轨爬升不同步及其它异常情况时应停下来研究处理。
2、爬架爬升⑴爬架爬升前应做好以下准备工作:·撤除各层平台中所有连接平台。
·应清除爬架上不必要的荷载(如钢筋头、氧气乙炔空瓶等)。
·抬起爬升导轨底部支撑脚,并旋转伸长使其垂直顶紧塔身混凝土面。
·将承重架下支撑的支撑脚完全缩回。
·改变上下爬箱中复位机构摆杆的状态,使其一致向下。
·检查爬架长边与短边的连接(如电线)等是否已解除及安全保护绳是否已套牢。
爬架的使用操作流程1. 爬架的介绍•爬架是一种用于搭建建筑物外部脚手架的工具,用于提供工人在高处施工和维修的支撑平台。
•爬架由铁质或钢质材料制成,具有高强度和耐久性。
•使用爬架可以提高施工效率,减少安全风险,并简化工作流程。
2. 爬架安装1.在施工现场找到适当位置,确认地面平整且稳定。
2.按照制造商提供的说明书,将爬架组件从运输车辆上卸载下来。
3.按照建筑设计的要求,将爬架组件逐一组装起来。
4.使用螺栓和螺母来连接爬架组件,确保连接牢固。
5.在组装好的爬架上安装脚手架板,以提供工人操作的平台。
3. 爬架使用注意事项•在使用爬架前,必须接受相关安全培训,并熟悉爬架的使用方法。
•在使用爬架时,必须穿戴适当的防护装备,如安全帽、防滑鞋等。
•在爬架上进行作业时,应保持平稳的站立姿势,并使用可靠的安全绳索系统。
•爬架的组装和拆卸必须由经过专业培训的人员完成,绝不可擅自操作。
4. 爬架的维护和保养1.每天使用爬架前,必须对其进行检查,确保连接紧固和结构稳定。
2.定期清洁爬架,清除积尘和杂物,以保持其正常使用状态。
3.如果发现爬架组件有损坏或松动现象,应立即停止使用,并报告给相关部门进行维修或更换。
4.在长时间不使用爬架时,应将其存放在干燥、通风的地方,避免长时间暴露在恶劣的环境中。
5. 爬架的拆卸1.在施工完成后,根据工程进度和安全要求,确定拆卸爬架的时间。
2.拆卸爬架时,必须按照逆序操作,先拆下脚手架板,再逐个拆卸爬架组件。
3.在拆卸过程中,必须保持稳定,避免不必要的摇晃和拉扯。
4.当爬架完全拆除后,按照要求进行分类和存放,确保下次使用前的检查和准备工作。
6. 爬架的总结•爬架是现代建筑工地中常见的施工工具,它提供了工人安全、高效进行施工和维修的平台。
•在使用爬架前,必须经过专业培训并熟悉相关操作流程。
•爬架的安装、使用和拆卸都必须按照标准操作进行,遵守相关安全规定。
•定期对爬架进行维护和保养,并在需要时及时报告损坏和问题。
DM-01型导轨框架式附着升降脚手架(作业指导书)操作规程二零零六年九月十日目录1 导轨框架式附着升降脚手架使用范围及条件2组织机构和施工准备3导轨框架式附着升降脚手架预埋规定4 导轨框架式附着升降脚手架安装平台5 水平桁架及主框架安装6 爬升机构关键部件安装7 钢管脚手架搭设8 防护搭设9 导轨框架式附着升降脚手架正确操作10 导轨框架式附着升降脚手架使用规定11 导轨框架式附着升降脚手架安装工艺流程12 导轨框架式附着升降脚手架拆除操作13 导轨框架式附着升降脚手架零部件报废制度14 导轨框架式附着升降脚手架安全措施要点附录一施工组织设计的编制附录二爬升机构和提升系统主要术语附录三爬架升降前安全检查记录表爬架升降后使用交接安全检查记录表DM-01型导轨框架式附着升降脚手架操作规程序言为指导导轨框架式爬架正确安装操作、明确质量要求及规定、正确贯彻安全施工操作而制订及发放本安装操作规程。
凡是从事DM -01型导轨框架式爬架施工操作及现场管理等人员均依照本操作规程执行。
1.导轨框架式爬架使用范围及条件1.1 使用范围1.1.1适用于工业及民用(框架、剪力墙结构)高层建筑。
1.1.2适用于筒形结构。
如大桥墩、烟筒等。
1.2 使用条件1.2.1 每项工程必须进行施工组织设计和方案设计.1.2.2 在爬架设计范围内使用,可以不进行理论计算.超过使用荷载等性能要时,应进行计算并采取相应的措施.1.2.3 导轨框架式爬架在五级以上大风、在大雨、大雪、浓雾天气,视线不良时禁止升降作业.1.3应遵守的规定1.3.1 在导轨框架式爬架使用中,除应遵守本规程规定外,还应遵守《钢结构工程施工与验收规范》,《建筑施工扣件式钢管脚手架安全技术规范》,控制箱、电葫芦的国家规范,产品说明书及操作规程,起重设备的操作技术规范及安全规范,遵守建设部及各地区建设行业主管部门制定的规范、标准,以及其它相关的规范、规程。
2.组织机构和施工准备2.1 人员配备2.1.1 从事导轨框架式爬架安装管理的人员应具有中专以上文化水平,并且经过升降脚手架专业培训。
爬架爬升操作规程
1、导轨爬升
⑴导轨爬升前应做好以下工作
·安装上部爬升锚板和爬靴并及时检查其实际位置与理论位置是否一致,不符合要求的应进行相应的调整。
爬升悬挂件安装好后,应派专人检查其连接高强螺栓是否完全到
位。
·用棉纱清洁导轨,并在导轨表面涂上润滑油。
·改变上下爬箱中复位机构摆杆的状态,使其一致向上。
·导轨爬升时,液压装置应由专人操作,现场施工负责人必须到场。
·与实验室联系确认砼强度是否已达到20MPa以上。
⑵确认爬升准备工作完全符合要求后,打开液压油缸的进油阀门、启动液压控制柜,拆除
导轨顶部楔形插销,开始导轨的爬升。
⑶导轨爬升时,外爬架 0号平台及1号平台上个配3人和一台对讲机,并选用专用频道,以
保证通讯畅通。
⑷轨道每爬升一格时应通过对讲机联络,并确认上下爬箱是否都到位,到位后才可开始下
一格爬升。
⑸导轨爬升过程中要保证保险钢丝绳不得影响导轨的爬升。
⑹导轨爬升至接近上部悬挂靴的高度时暂停,复核导轨与爬靴上导轨槽口的位置是否一致,
若不一致,调节下方的支撑脚,使导轨能够顺利地通过悬挂靴的导轨槽口。
⑺导轨爬升到位后,应从右往左插上导轨顶部楔形插销,以确保插销锁定装置到位。
下降
导轨使顶部楔形插销与爬靴完全接触。
⑻关闭油缸进油阀门、关闭控制柜、切断电源,完成导轨的爬升。
⑼拆除下层爬架悬挂件,取出混凝土内的预埋锚锥,及时修补螺栓孔,以便进行爬架的爬
升。
⑽发现导轨爬升不同步及其它异常情况时应停下来研究处理。
2、爬架爬升
⑴爬架爬升前应做好以下准备工作:
·撤除各层平台中所有连接平台。
·应清除爬架上不必要的荷载(如钢筋头、氧气乙炔空瓶等)。
·抬起爬升导轨底部支撑脚,并旋转伸长使其垂直顶紧塔身混凝土面。
·将承重架下支撑的支撑脚完全缩回。
·改变上下爬箱中复位机构摆杆的状态,使其一致向下。
·检查爬架长边与短边的连接(如电线)等是否已解除及安全保护绳是否已套牢。
·检查塔吊至爬架主电缆的悬挂长度,保证爬架爬升时电缆有足够的长度。
·爬架爬升时,液压装置应由专人操作,现场施工负责人必须到场。
·检查上节段砼修补是否已符合要求。
⑵经确认爬架爬升准备工作已完全符合要求后,打开液压油缸的进油阀门、启动液压控制柜,
拔去安全插销,开始导轨的爬升。
⑶爬升时,外爬架 0号平台各配3人和一台对讲机,并选用专用频道,以保证通讯畅通。
1
号平台两端各安排1人观察。
⑷爬架架体荷载通过导轨来传递后,拔去承重销。
⑸在轨道上每爬升一格需通过对讲机联络,让爬架爬升操作者确认上下爬箱是否都完全到
位,到位后才可开始下一格爬升。
⑹当爬架爬升到位后,应及时插上承重销及安全插销。
⑺关闭油缸进油阀门、关闭控制柜、切断电源,完成爬架的爬升工作。
⑻旋上支撑脚至混凝土面,调节支撑架使竖向支架与混凝土面平行。
⑼当爬架爬升不同步及其它异常情况时,应停下来研究处理。
⑽爬架爬升到位后,检查所有平台的滚轮是否顶紧砼面。
3、安全、防火、防风
⑴凡患有高血压、心脏病、惧高症等不适合高空作业的人员不得参加高塔施工。
⑵参加高塔施工的人员,必须熟知本工种的安全技术操作规程,特种作业人员必须持证上岗
并具备相应的技术素质和安全应变技能。
⑶参加高塔施工人员应实行统一管理,凡上爬架人员必须持有项目部统一印制的施工作业证
挂牌上岗,每天由电梯操作人员负责检查。
⑷规范使用劳动保护用品。
进入施工现场必须带安全帽,进行高空及悬挂作业时应系好安全
带,扣好保险并穿防滑靴。
⑸爬架各层操作平台四周设置安全网,使爬架形成一个绕塔身封闭的高空作业系统。
安全网
选型时注意不能太密,小于等于11目/cm2。
⑹高空作业所需的工索具及材料等应放在工具箱内或临时固定,严禁上下抛掷工具及物体。
⑺各类电器设备必须按三相四线制采取有效可靠的接地和漏电保护装置。
⑻爬架施工实行定员定岗制度,严格限制堆在爬架上的设备和材料数量。
爬架上的设备及施
工用具应堆放整齐。
⑼严禁在爬架上堆放除钢筋以外的重物。
单边爬架上一次堆放钢筋的总重不得超过一吨。
所
有堆放物应尽量由多根梁均匀承载,不允许堆置在跨中。
不得把工具、扎丝、箍筋等随意放在脚手板上,以免滑下伤人。
⑽电焊机必须设置有独立的电源开关,禁止多台电焊机共用一个电源开关。
电源控制装置应安装在便于操作的位置,周围设安全通道。
电焊机裸露接线柱须设置安全防护罩,其附近不得堆放易燃、易爆物品。
⑾在爬架上进行焊接、切割作业时,应根据作业位置和环境定出危险范围,禁止在作业下方及危险区域内堆放可燃、易爆物品和停留人员。
严禁把焊接电缆、气体胶管、钢丝绳混在一起。
严禁对挂在吊钩上的工件和设备进行切割。
焊接、切割工作完毕应及时清理现场,彻底消灭火种后,方可离开施工现场。
⑿不得在爬架上抽烟。
⒀夜间施工应派安全员值班,并经常到爬架上检查安全情况,及时排除不安全的因素。
⒁在爬架处于爬升和非爬升状态时,都应挂好保险绳。
⒂凡进入爬架内的工作人员,均应严守规程。
上下爬架时应秩序井然,不准争先恐后、嬉戏打闹、快跑急跳并应及时关好-2号平台的门。
严禁将头或身体伸出防护栏杆东张西望、抛接物件。
⒃保证现场24小时有人值班。
在每次下班前应派专人(安全员)检查爬架上是否存在火险或其他安全隐患存在。
⒄按照“谁施工谁负责安全”的原则,落实各级人员的安全生产责任制,强化现场施工人员的“三不伤害”教育,提高施工人员的自我保护意识。
⒅当施工现场风速:小于等于20m/s(8级)时,现场正常作业;
大于20m/s、且小于等于28m/s(10级)时,爬架不能爬升,安装模板与爬架之间抗风拉杆,其它工作正常;
大于28m/s、且小于等于57m/s时,现场暂停施工。
根据天气预报,当恶劣气候来临前,将内外模板合拢、安装好模板与爬架之间的抗风拉杆、撤离转移临时设备等,做好施工现场人员及有关设备、设施的撤离、转移及加固工作,确保人、机、设施的安全。
