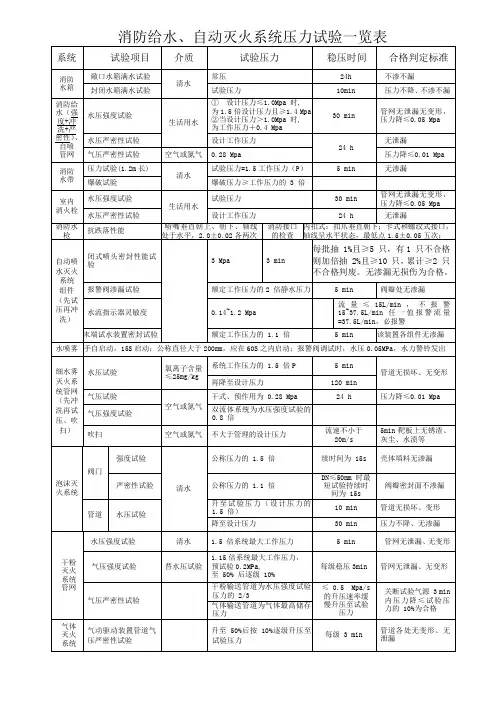

消防给水 自动灭火系统压力试验一览表
- 格式:pdf
- 大小:90.61 KB
- 文档页数:2
消防给水自动灭火系统压力试验一览表消防给水自动灭火系统是建筑物重要的消防安全设施之一,试验是保证其正常运转的关键步骤之一。
以下是消防给水自动灭火系统压力试验的一览表。
试验名称:消防给水自动灭火系统压力试验试验对象:建筑物内消防给水自动灭火系统试验目的:验证系统耐压性能,确保系统在火灾发生时能够正常运转。
试验工具:水泵、压力表、饮水机、消火栓等试验流程:1. 准备工作检查消防给水自动灭火系统的连接是否牢固、管路是否完好,确保试验前系统处于完好状态。
2. 设备准备将水泵启动并调整至工作状态,将压力表连接至消防给水系统压力测试点上。
3. 压力试验按照设计要求,逐步增加试验压力,记录每一阶段的水压数据。
试验压力应不小于系统额定工作压力。
试验过程中,应检查系统是否能够正常供水,水压是否稳定、泄漏情况等。
4. 压力保持试验在压力稳定的情况下,关闭水泵并记录试验结束时的压力值。
保持试验压力不低于10分钟,观察系统是否有泄漏情况。
5. 试验结果分析根据试验数据得出压力试验结果,判定系统是否合格。
在试验过程中如发现异常情况,及时记录并进行处理。
6. 试验报告根据试验结果编写试验报告,包括试验时间、压力数据、异常情况处理等相关内容。
注意事项:1. 试验过程中应注意人员安全,避免电器设备短路、触电等安全事故。
2. 需保持试验区域通风良好,以免因消防给水系统试验造成水盈涝。
3. 试验结束后,应恢复系统原有状态,并对试验区域进行清理。
以上是消防给水自动灭火系统压力试验的一览表,试验是保障消防安全设施运转的重要手段。
在试验过程中需要严格按照操作规程进行,确保试验顺利进行。

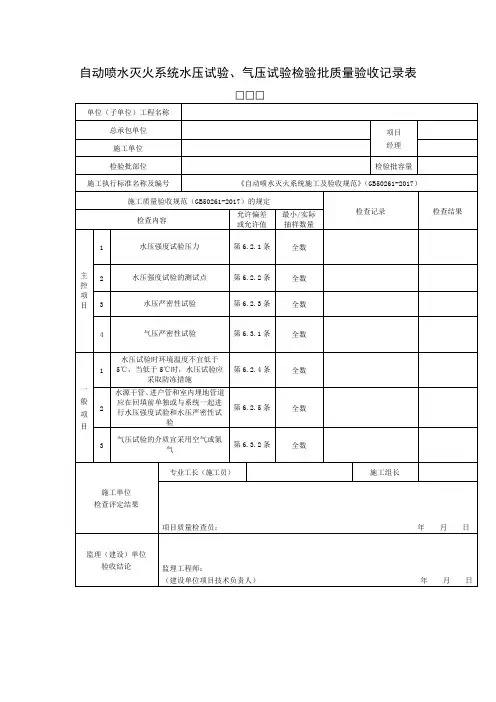

单位工程名称主厂房建筑设备安
装工程
建设单位
华能石洞口第二
电厂施工单位天津电力建设公司
试压开始时间
2009年05月25日1时20分
试压停止时间2009年05月25日11时12分部位
材 质规 格单 位数 量集控楼消防水管道系统
镀锌无缝管
DN100DN80DN65
米
265
试压方式闭水法实验
平均气温(℃)27工作压力(MPa)
1.05稳压时间(min )10试验压力(MPa) 1.6允许压降(MPa) 0.02 实测压力(MPa) 1.6
实测压降(MPa )
0.01
试验标准及规
定
标准依据
《给水排水管道工程施工及验收规范》GB 50268-97
试压经过及问题处理
管道内注满水后进行打压试验,当压力达到试验压力1.6Mpa 时停止打压,然后对管道进行检查,没有发现渗漏现象。
试验员 年 月 日
建设(监理)单位意见
代 表 年 月 日
施工负责人质检员班(组)长
施工员。
