2019精品建筑施工段不同造成成倍节拍流水施工工期不同的超好例题英语
- 格式:ppt
- 大小:1.18 MB
- 文档页数:34

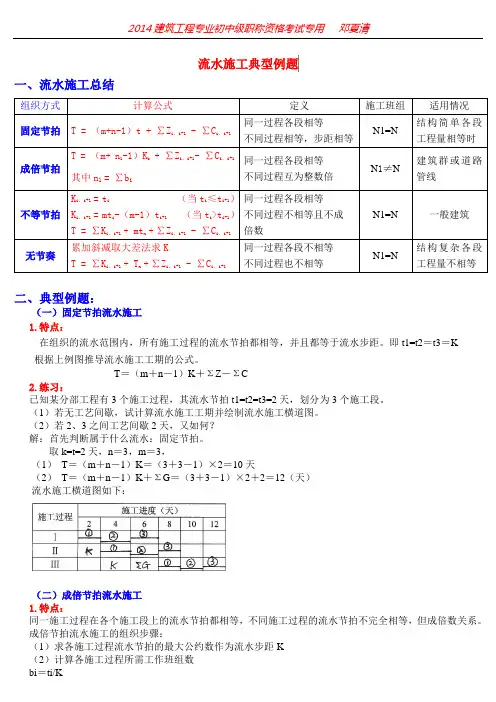

流水施工典型例题一、流水施工总结组织方式计算公式定义施工班组 适用情况 固定节拍 T = (m+n-1)t + ∑Z i ,i+1 - ∑C i ,i+1同一过程各段相等 不同过程相等,步距相等N1=N结构简单各段工程量相等时 成倍节拍T = (m+ n 1-1)K b + ∑Z i ,i+1- ∑C i ,i+1 其中n 1 = ∑b i同一过程各段相等 不同过程互为整数倍N 1≠N建筑群或道路管线不等节拍 K i ,i+1 = t i (当t i ≤t i+1) K i ,i+1 = mt i -(m-1)t i+1 (当t i >t i+1) T = ∑K i ,i+1 + mt n + ∑Z i ,i+1 - ∑C i ,i+1 同一过程各段相等不同过程不相等且不成倍数N1=N一般建筑无节奏 累加斜减取大差法求KT = ∑K i ,i+1 + T n + ∑Z i ,i+1 - ∑C i ,i+1同一过程各段不相等 不同过程也不相等N1=N结构复杂各段工程量不相等二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K 根据上例图推导流水施工工期的公式。
T =(m +n -1)K +ΣZ -ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何? 解:首先判断属于什么流水:固定节拍。
取k=t=2天,n =3,m =3,(1) T =(m +n -1)K =(3+3-1)×2=10天(2) T =(m +n -1)K +ΣG =(3+3-1)×2+2=12(天) 流水施工横道图如下:(二)成倍节拍流水施工 1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
工程项目管理-期末考试1.单选题1.12.0建设工程项目投资控制的技术措施包括采用限额设计、优化施工方案、调整设计和d优化设计1.22.0在组织项目流水施工时,用以表达流水施工在施工工艺、空间布置和时间排列方面开展状态的参量统称为c流水参数1.32.0流水施工中,划分施工过程主要按()划分a建造类1.42.0某建筑工程工期为3个月,承包合同价为90万元,费用结算宜采用的方式是()。
b竣工后一次结算1.52.0针对工程项目质量形成的影响因素多的特点,可以将质量问题分门别类进行分析,从而准确地找出问题及其原因,这是()的基本思想d分层法1.62.0维修期从()计算。
b竣工验收合格之日起1.72.0某工程项目当事人双方约定,由承包人负责工程的设计,并负责物资设备的采购,则该合同属于()。
d建设工程项目总承包合同1.82.0某工程停工1个月,其机械使用费的索赔计算依据为()。
a自有机械窝工费按台班折旧费计算1.92.0已知某工作的持续时间为4天,最早开始时间为7天,总时差2天,则该工作的最迟完成的时间为()d131.102.0某工程在施工过程中需要占用项目红线外的一部分人行道以满足施工需要,根据施工合同示范文本规定,应由()负责办理相关批准手续。
c发包人1.112.0如果施工段不变,若流水步距越大,则工期()c越大1.122.0某项目已完工作实际费用(ACWP)、计划工作预算费用(BCWS)和已完工作预算费用(BCWP)三个参数的关系为:BCWS>ACWP>BCWP.说明该项目()。
b效率较低,进度慢,投入延后1.132.0在网络计划工期优化过程中,当出现多条关键线路时,在考虑对质量、安全影响的基础上,优先选择的压缩对象应是各条关键线路上()。
c直接费用率之和最小的工作组合,压缩后的工作仍然是非关键工作1.142.0《建设工程安全生产管理条例》第21条规定,()依法对本单位的安全生产工作全面负责。

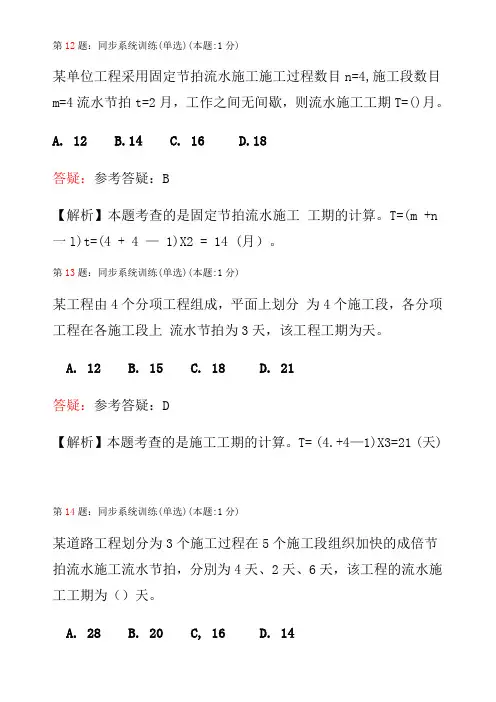

第12题:同步系统训练(单选)(本题:1分)某单位工程采用固定节拍流水施工施工过程数目n=4,施工段数目m=4流水节拍t=2月,工作之间无间歇,则流水施工工期T=()月。
A. 12B.14C. 16D.18答疑:参考答疑:B【解析】本题考查的是固定节拍流水施工工期的计算。
T=(m +n 一l)t=(4 + 4 — 1)X2 = 14 (月)。
第13题:同步系统训练(单选)(本题:1分)某工程由4个分项工程组成,平面上划分为4个施工段,各分项工程在各施工段上流水节拍为3天,该工程工期为天。
A. 12B. 15C. 18D. 21答疑:参考答疑:D【解析】本题考查的是施工工期的计算。
T= (4.+4—1)X3=21 (天)第14题:同步系统训练(单选)(本题:1分)某道路工程划分为3个施工过程在5个施工段组织加快的成倍节拍流水施工流水节拍,分別为4天、2天、6天,该工程的流水施工工期为()天。
A. 28B. 20C, 16 D. 14答疑:参考答疑:第17题:同步系统训练(单选)(本题:1分)某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2-8,则施工过程A与 B、B与C、与D之间的流水步距分别为()。
A. 2天、3天、4天B. 3天、2天、4大C. 3天、4天、1天D. 1天、3天、5天答疑:计算工期=T=(M+N-1)*t固定节拍按公式,成倍固定节拍按节拍除2,加施工段数,最后乘2。
计算步距按错位相减,取整数的最大公约数。
第18题:同步系统训练(单选)(本题:1分)某工程包括3幢结构相同的砖混住宅楼,组织单位工程流水,以每幢住宅楼为一个施工段。
巳知:①地面±0.000以下部分按土方开挖、基础施工、底层预制板安装、冋填土 4个施工过程组织固定节拍流水施工,流水节拍为2周;②地上部分按主体结构、装修、室外工程组织加快的成倍节拍流水施工各由专业工作队完成,流水节拍分别为4周、4周、2周。
