重庆市建设工程工程量清单计价实施细则(试行)
- 格式:doc
- 大小:47.50 KB
- 文档页数:5

地铁工程验工计价及结算工程量验收方法篇1:地铁工程验工计价及结算工程量验收方法地铁工程验工计价及结算工程量验收方法第一条、验工计价依据施工图及完成情况提报,每月24日由工程管理部部长组织各作业工区技术负责人确认计价数量,并预估25日工程量汇总报驻地工程师、监理确认计价工程量,将签认完成的工程数量单交计划合同部作为验工计价依据。
本表一式3份,报计划合同部二份,工程管理部存档一份;第二条、结算工程量实行据实结算原则,由作业工区每月20日上午将本月实际施工完成工程数量按核算单元提报项目部工程管理部,项目部工程管理部接到提报的计价单后组织项目部安质部、物资设备部、试验室、测量队等相关部门对本月完成数量及完成质量进行现场复核、经总工批准后交计划合同部作为结算依据。
第三条、工程量超出施工图以外的部分需驻地工程师、监理工程师签认后作为验工计价及结算依据。
篇2:工程量清单和建设工程施工合同关系工程量清单和建设工程施工合同的关系一、工程量清单是合同的紧要构成部分建设工程施工合同即建筑安装工程承包合同,是发包人和承包人为完成商定的建筑安装工程,明确相互权利、义务关系的合同。
它不仅仅包含双方签订的协议书,还包含招标文件、设计图纸、勘察报告、投标文件,有关工程的更改、签证、增补商定的书面协议或文件,以及建设项目施工的有关资料等等。
工程量清单作为招投标文件的核心内容,是确定合同价款的紧要参考数据,是合同不可分割的部分。
构成合同的文件包含:1、本合同协议书及增补合同2、中标通知书3、本合同专用条款4、本合同通用条款5、投标书及其附件6、标准、规范及有关技术文件7、图纸8、工程量清单9、工程报价单或预算书双方有关工程的洽商、更改等书面协议或文件视为合同的构成部分。
工程量发生更改,对其进行调整,是在清单原有工程量的基础上作增减,清单的数据仍是合同价款确定的基础。
可见工程量清单是合同文本的紧要构成部分。
二、工程量清单是合同价款确认的依据合同价款的确定是合同管理的核心内容。
最高限价文件渝建发[2022]58号关于印发《重庆市国有资金投资建设工程施工招标投标最高限价编制和审查管理暂行规定》、《重庆市国有资金投资建设工程合理价格组成及合理低价投标报价暂行规定》的通知重庆市建设委员会文件重庆市建设委员会关于印发《重庆市国有资金投资建设工程施工招标投标最高限价编制和审查管理暂行规定》、《重庆市国有资金投资建设工程合理价格组成及合理低价投标报价暂行规定》的通知各区县(自治县)建委,各有关单位:为进一步规范建设工程施工招标投标计价行为,合理确定和有效控制工程造价,维护建设工程承发包双方权益,根据《中华人民共和国招标投标法》、《建设工程价款结算暂行办法》、《重庆市建筑管理条例》、《重庆市建设工程造价管理规定》等有关要求,市建委制定了《重庆市国有资金投资建设工程施工招标投标最高限价编制和审查管理暂行规定》、《重庆市国有资金投资建设工程合理价格组成及合理低价投标报价暂行规定》。
现印发给你们,请遵照执行。
二00七年三月十五日重庆市国有资金投资建设工程施工招标投标最高限价编制和审查管理暂行规定一、为规范我市工程造价和工程招标计价行为,维护工程建设各方的合法权益,合理确定和有效控制工程造价,根据《中华人民共和国招标投标法》、《建设工程价款结算暂行办法》、《重庆市建筑管理条例》、《重庆市建设工程造价管理规定》等的有关要求,特制定本规定。
二、凡本市行政区域内全部使用国有资金投资或国有资金投资占控股或者主导地位的房屋建筑和市政基础设施工程(简称国有资金投资建设工程)施工招标需设最高限价的应按本规定执行;其他需设最高限价的建设工程可参照本规定办理。
四、最高限价编制和审查依据1、市现行工程预算定额或计价定额、费用定额及其配套文件等工程造价计价依据;2、国家及我市的相关规范、标准;关于印发《重庆市国有资金投资建设工程施工招标投标最高限价编制和审查管理暂行规定》、《重庆市国有资金投资建设工程合理价格组成及合理低价投标报价暂行规定》的通知4、人工、材料、机械价格按照重庆市建设工程造价管理总站公布的信息价以及招标文件确定的暂定价格执行。
重庆市人民政府令第307号——重庆市建设工程造价管理规定文章属性•【制定机关】重庆市人民政府•【公布日期】2016.11.15•【字号】重庆市人民政府令第307号•【施行日期】2017.01.01•【效力等级】地方政府规章•【时效性】现行有效•【主题分类】价格正文重庆市人民政府令第307号《重庆市建设工程造价管理规定》已经2016年10月12日市人民政府第144次常务会议通过,现予公布,自2017年1月1日起施行。
市长黄奇帆2016年11月15日重庆市建设工程造价管理规定第一章总则第一条为加强建设工程造价管理,规范建设工程计价行为,合理确定和有效控制建设工程造价,保障工程质量和安全,维护工程建设各方的合法权益,根据《中华人民共和国建筑法》《中华人民共和国招标投标法》和有关法律法规,结合本市实际,制定本规定。
第二条在本市行政区域内从事建设工程计价依据制定、造价信息发布、造价确定与控制、造价咨询与执业等活动,适用本规定。
交通、水利等专业建设工程造价活动管理,国家另有规定的,从其规定。
第三条从事建设工程造价活动应当遵循合法、公平、公正和诚实信用的原则。
第四条市城乡建设主管部门负责全市建设工程造价监督管理工作,日常工作由市建设工程造价管理机构承担。
区县(自治县)城乡建设主管部门按照职责分工负责本行政区域内建设工程造价监督管理工作。
发展改革、财政、审计等部门按照各自职责,共同做好建设工程造价监督管理工作。
交通、水利等行业主管部门负责本行业的建设工程造价监督管理工作。
第五条市建设工程造价管理机构具体承担以下工作:(一)编制与发布建设工程计价依据;(二)发布建设工程造价信息;(三)监督建设工程计价活动;(四)监督建设工程造价咨询企业和工程造价人员的执业活动;(五)调解建设工程造价纠纷;(六)其他建设工程造价管理工作。
第二章计价依据制定与信息发布第六条建设工程造价计价依据包括:(一)建设工程计价与计量的规范、标准、规定;(二)投资估算指标、概算指标;(三)概算定额、消耗量定额、计价定额、费用定额和工期定额;(四)人工、材料、施工机械设备台班及仪器仪表台班的价格信息和建设工程造价指标、指数;(五)其他有关计价依据。

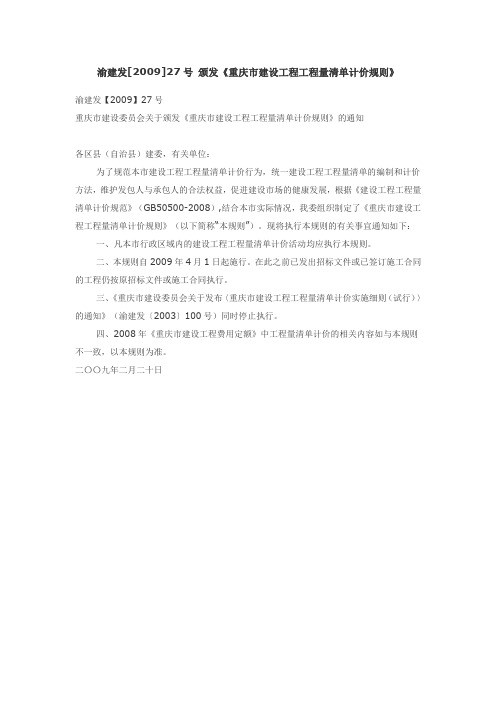

渝建发[2009]27号颁发《重庆市建设工程工程量清单计价规则》
渝建发【2009】27号
重庆市建设委员会关于颁发《重庆市建设工程工程量清单计价规则》的通知
各区县(自治县)建委,有关单位:
为了规范本市建设工程工程量清单计价行为,统一建设工程工程量清单的编制和计价方法,维护发包人与承包人的合法权益,促进建设市场的健康发展,根据《建设工程工程量清单计价规范》(GB50500-2008),结合本市实际情况,我委组织制定了《重庆市建设工程工程量清单计价规则》(以下简称“本规则”)。
现将执行本规则的有关事宜通知如下:
一、凡本市行政区域内的建设工程工程量清单计价活动均应执行本规则。
二、本规则自2009年4月1日起施行。
在此之前已发出招标文件或已签订施工合同的工程仍按原招标文件或施工合同执行。
三、《重庆市建设委员会关于发布〈重庆市建设工程工程量清单计价实施细则(试行)〉的通知》(渝建发〔2003〕100号)同时停止执行。
四、2008年《重庆市建设工程费用定额》中工程量清单计价的相关内容如与本规则不一致,以本规则为准。
二〇〇九年二月二十日。
重庆市城乡建设委员会关于印发《重庆市国有资金投资建设工程施工招标控制价编制与确定程序的规定》的通知文章属性•【制定机关】重庆市住房和城乡建设委员会•【公布日期】2016.12.07•【字号】渝建发〔2016〕67号•【施行日期】2017.01.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】招标投标,固定资产投资正文重庆市城乡建设委员会关于印发《重庆市国有资金投资建设工程施工招标控制价编制与确定程序的规定》的通知渝建发〔2016〕67号各区县(自治县)城乡建委,两江新区、经开区、高新区、万盛经开区、双桥经开区建设局,有关单位:为进一步规范建设工程施工招标投标计价行为,合理确定和有效控制工程造价,维护建设工程承发包双方权益,根据《中华人民共和国招标投标法》、《中华人民共和国招标投标法实施条例》、《建筑工程施工发包与承包计价管理办法》、《重庆市招标投标条例》等法律法规和规章,我们制定了《重庆市国有资金投资建设工程施工招标控制价编制与确定程序的规定》,现印发给你们,请遵照执行。
附件:重庆市国有资金投资建设工程施工招标控制价编制与确定程序的规定重庆市城乡建设委员会2016年12月7日重庆市国有资金投资建设工程施工招标控制价编制与确定程序的规定一、为规范建设工程施工招标投标计价行为,合理确定和有效控制工程造价,维护建设工程承发包双方权益,根据《中华人民共和国招标投标法》、《中华人民共和国招标投标法实施条例》、《建筑工程施工发包与承包计价管理办法》、《重庆市招标投标条例》等法律法规和规章,制定本规定。
二、凡本市行政区域内国有资金投资占控股或者主导地位的房屋建筑和市政基础设施工程(以下简称国有资金投资建设工程)施工招标控制价(以下简称招标控制价)的确定、监督管理应按本规定执行;非国有资金投资建设工程需设招标控制价的可参照本规定执行。
三、本规定所指的招标控制价是指招标人根据国家或市城乡建设主管部门颁发的有关计价依据和办法,以及拟定的招标文件和招标工程量清单,结合工程具体情况编制的招标工程最高投标限价(将工程概算作为招标控制价的除外)。
渝建价发〔2014〕8号
重庆市建设工程造价管理总站
关于《重庆市建设工程工程量清单计价规则》(CQJJGZ-2013)勘误的通
知
各区县(自治县)城乡建委、两江新区、北部新区、经开区、高新区、万盛经开区、双桥经开区建设局,有关单位:
近期,我们组织收集了《重庆市建设工程工程量清单计价规则》(CQJJGZ-2013)的贯彻执行情况及反馈意见,对《重庆市建设工程工程量清单计价规则》(CQJJGZ-2013)进行了勘误,现印发给你们,请遵照执行。
附件:勘误表
重庆市建设工程造价管理总站
2014年4月14日附表:
勘误表。
重庆13清单及25、26、27号文解析一、背景:1、2013年8月19日,重庆市建委发布了《重庆市建设工程工程量清单计价规则》—渝建发〔2013〕85号,原文如下:同时发布的还有2个文件,即《重庆市建设工程工程量计算规则》--渝建发〔2013〕83号、《重庆市建筑安装工程节能计价定额》--渝建发〔2013〕84号,本次13清单实施细则实际还整合了13年的另外2个文件,《关于调整建设工程定额人工单价的通知》--渝建发〔2013〕51号、《关于计取住宅工程质量分户验收费用的通知》--渝建〔2013〕19号2、2014年3月20日,重庆市建委又发布了《重庆市建设工程安全文明施工费计取及使用管理规定》--渝建发〔2014〕25号、《关于调整建设工程竣工档案编制费计取标准与计算方法的通知》--渝建发〔2014〕26号、《关于调整企业管理费和组织措施费内容及费用标准的通知》--渝建发〔2014〕27号安全文明施工费文件如下:面对这6个文件,大家心里可能会有疑惑,有业务方面的疑惑,也可能有软件方面的疑惑,那就让我们业务与软件结合来看看吧。
二、业务与软件解析1、首先看单价构成。
老的单价构成新的单价构成此处涉及到2个文件,如软件内备注栏标注的文件号,即《关于调整建设工程定额人工单价的通知》--渝建发〔2013〕51号和《关于调整企业管理费和组织措施费内容及费用标准的通知》--渝建发〔2014〕27号。
关注点:1.1、人工调整增加的单价,不能进入基价进行取费(渝建发〔2013〕51号第五条五、调整的定额人工单价(基价)与原定额人工单价(基价)之差部分按价差处理,不作为计取组织措施费、企业管理费、利润、规费的基数。
),增加的部分并未进入基价取费,这点可以从企业管理费和利润填写的计算基数看出来。
1.2、上面的单价构成,都是三类,但是企业管理费费率降低了,原因是把档案管理费从企业管理费里面剥离出来了。
1.3、单价构成里面多了个风险因素,仔细看会发现基数与费率,等同于08定额费用定额里面的包干费。

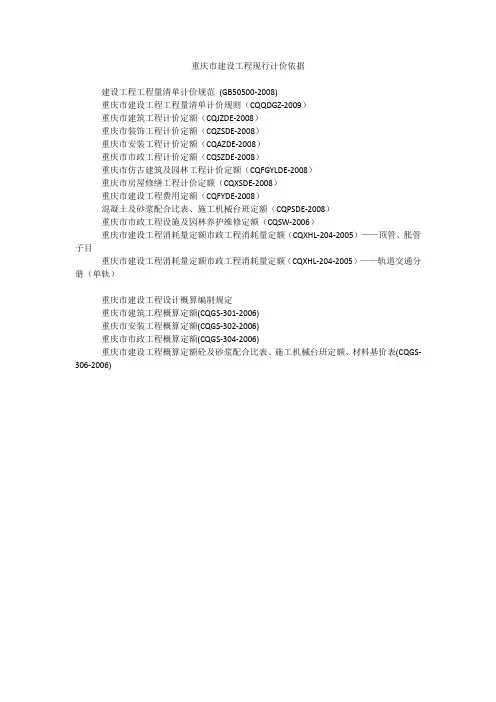

重庆市建设工程现行计价依据
建设工程工程量清单计价规范(GB50500-2008)
重庆市建设工程工程量清单计价规则(CQQDGZ-2009)
重庆市建筑工程计价定额(CQJZDE-2008)
重庆市装饰工程计价定额(CQZSDE-2008)
重庆市安装工程计价定额(CQAZDE-2008)
重庆市市政工程计价定额(CQSZDE-2008)
重庆市仿古建筑及园林工程计价定额(CQFGYLDE-2008)
重庆市房屋修缮工程计价定额(CQXSDE-2008)
重庆市建设工程费用定额(CQFYDE-2008)
混凝土及砂浆配合比表、施工机械台班定额(CQPSDE-2008)
重庆市市政工程设施及园林养护维修定额(CQSW-2006)
重庆市建设工程消耗量定额市政工程消耗量定额(CQXHL-204-2005)——顶管、胀管子目重庆市建设工程消耗量定额市政工程消耗量定额(CQXHL-204-2005)——轨道交通分册(单轨)
重庆市建设工程设计概算编制规定
重庆市建筑工程概算定额(CQGS-301-2006)
重庆市安装工程概算定额(CQGS-302-2006)
重庆市市政工程概算定额(CQGS-304-2006)
重庆市建设工程概算定额砼及砂浆配合比表、施工机械台班定额、材料基价表(CQGS-306-2006)。
重庆市建设工程工程量清单计价实施细则(试行)工程造价法规加入时间:2007-6-1 9:43:01 admin 点击:578重庆市建设委员会关于发布《重庆市建设工程工程量清单计价实施细则(试行)》的通知渝建发[2003]100号各区县(自治县、市)建委,各有关单位:为规范建设工程工程量清单计价行为,促进建设市场的健康发展,由我委组织制订的《重庆市建设工程工程量清单计价实施细则(试行)》已经通过审查,现批准发布,自2003年7月1日起施行。
二OO三年四月二十九日主题词:发布工程清单计价通和抄送:建设部标准定额司、市政府办公厅重庆市建委办公室2003年5月21日印重庆市建设工程工程量清单计价实施细则(试行)第一章总则第一条为了规范建设工程工程量清单计价行为,统一建设工程工程量清单的编制和计价方法,维护业主与承包人的合法权益,促进我市建筑市场的市场化进程,根据《中华人民共和国招标投标法》、《建筑工程施工发包与承包计价管理办法》(建设部第107号令)、《建设工程工程量清单计价规范》 (GB50500—2003,以下简称“规范”)以及《重庆市建设工程造价管理规定》(重庆市人民政府令第99号)等法律、法规,特制订本实施细则(以下简称“本细则”)。
第二条本细则所称工程量清单计价是指建设工程在施工发包与承包计价活动中,招标人按规定格式提供拟建招标工程分部分项工程项目、措施项目、其它项目和相应数量,并列成明细清单,作为公平竞争的共同基础,由投标人自主报价的一种计价行为。
第三条本细则所称建设工程是指房屋建筑和市政基础设施工程。
房屋建筑工程:是指各类房屋建筑及其附属设施和与其配套的线路、管道、设备安装工程及室内外装饰装修工程。
市政基础设施工程:是指城市道路、公共交通、供水、排水、燃气、热力、园林、环卫、污水处理、垃圾处理、防洪、地下公共设施及附属设施的土建、管道、设备安装工程。
第四条凡在本市范围内,全部使用国有资金或国有资金投资为主的大中型建设工程应执行本细则。
其他投资的建设工程是否采用工程量清单计价,由招标人自行确定。
第五条凡实行工程量清单计价招标的工程,可按有关规定采用发包人支付担保、投标人投标担保、承包人履约担保、预付款担保及工程维修担保等保证合同能有效履行的经济担保措施。
具体担保方式应在招标文件和合同中明确。
第六条重庆市建设行政主管部门管理全市建设工程工程量清单计价工作;日常管理和监督工作由重庆市建设工程造价管理总站负责。
各区、县(自治县、市)建设行政主管部门按职责分工负责本地区的建设工程工程量清单计价管理和监督工作。
第二章工程量清单编制第七条工程量清单是建设工程招标文件的重要内容之一,是反映拟建工程的分部分项工程项目、措施项目、其他项目名称、单位、数量、单价、合价的明细表格。
是由招标人按本细则附录规定的格式,并按“规范”规定提供分部分项工程项目编码、名称、单位、数量,而由投标人填报单价、合价等内容的工程计价表。
第八条工程量清单应由具有编制招标文件能力的招标人,或受其委托具有相应资质的中介机构进行编制。
第九条工程量清单应由分部分项工程量清单、措施项目清单、其它项目清单组成。
第十条工程量清单是招标文件和合同的组成部分,是编制招标工程标底价、投标报价、签订合同、调整工程量、工程进度款支付和竣工结算的依据。
第十一条分部分项工程量清单应根据“规范”中的附录A、B、C、D、E规定的统一项目编码、项目名称、计量单位、工程量计算规则,以及招标文件、施工设计图纸、施工现场情况和合理的施工组织设计或施工方案进行编制。
第十二条项目编码采用十二位数字表示。
一至九位为“规范”规定的全国统一编码;其中,一、二位为规范附录顺序编码,三、四位为专业工程顺序编码,五、六位为分部工程顺序编码,七、八、九位为分项工程项目名称顺序编码。
十至十二位为清单项目名称顺序编;码。
分部分项工程量清单的项目编码规则为:一至九位按“规范”附录A、B、C、D、E的规定设置;十至十二位应根据拟建工程的工程量清单项目名称由其编制人自行设置,但应从001起顺序编码。
第十三条分部分项工程量清单的项目名称应按“规范”附录A、B、C、D、E中的项目名称与项目特征并结合拟建工程的实际确定。
项目特征与工程内容可根据工程实际进行增减。
第十四条编制工程量清单时,如出现“规范”附录A、B、C、D、E中未包括的项目,编制人可作相应补充,并应报重庆市建设工程造价管理总站备案。
第十五条分部分项工程量清单中项目的计量单位应按“规范”附录A、B、C、D、E中规定的计量单位确定。
第十六条工程数量应按“规范”附录A、B、C、D、E中规定的工程量计算规则计算。
第十七条工程数量的有效位数以“吨”为单位时,应保留小数后三位,第四位四舍五入;以“立方米”、“平方米”和“米”为单位时,应保留小数后二位,第三位四舍五入;以“套”、“座”、“台”、“组”、“个”、“项”、“支”、“只”、“片”、“根”、“付”、“对”等为单位时,应取整数。
第十八条施工措施项目清单包括施工期间需要发生的施工技术措施和施工组织措施等项目。
第十九条施工措施项目清单,招标人应根据拟建工程的具体情况及合理的施工组织和施工方案,参照“规范” 中“表3.3.1”列项。
招标人只列出项目,由投标人自主填列数量及价格。
第二十条编制措施费项目清单时,如出现“规范”中“表3.3.1”未列出的项目时,招标人可根据实际情况作相应补充。
第二十一条其它项目清单应包括预留金、甲供材料购置费、总承包服务费、零星工作项目费以及工程一切险和第三者责任险等。
第二十二条零星工作项目表应根据拟建工程的具体情况,详细列出人工、材料、机械的名称、计量单位和相应数量,并随工程量清单发至投标人。
第二十三条编制其它项目清单时,如出现本细则第二十一条中未包括的项目,招标人可作补充。
第二十四条编制工程量清单时,如需列出“暂定金额”项目,则应将其列入相应项目清单中并注明“暂定金额”。
第二十五条工程量清单中的“暂定金额”,是因某些工程项目暂不具备计量条件或不确定是否发生时,由招标人列出的暂定金额或列出的暂定工程项目及数量、要求投标人填列的估算金额,招标人应在工程量清单说明并在合同条款中明确其结算方式。
第三章工程量清单计价第二十六条实行工程量清单计价招标投标的建设工程,其招标标底、投标报价的编制、合同价款的确定与调整、工程结算应按本细则执行。
第二十七条在填报工程量清单的每个项目时应将工程量清单与投标须知、合同条款、技术规范及图纸等招标文件结合起来查阅与理解。
第二十八条除非合同另有规定外,工程量清单计价均已包括了为实施和完成合同工程所需的人工、材料、机械、检验试验、缺陷修复、管理、保险、利润、规费、税金等费用,以及合同文件中规定的应由承包人承担的所有责任、义务和一般风险。
第二十九条工程量清单中的每一个项目均需填入单价或合价;有些项目数量虽未列出而要求填入金额者,投标人亦应按要求将金额填入。
对于没有填入单价或合价的项目,其费用应视为已包括在工程量清单的其他项目的单价或合价中,承包人必须按监理工程师指令完成工程量清单中未填入单价或合价的工程项目,但不能得到另外的结算与支付。
第三十条工程量清单中所列项目包括招标范围内设计图纸所示的全部工程内容,其费用应视为已包括在工程量清单的相关项目的单价或合价之中。
第三十一条工程量清单的单价应采用综合单价计价。
综合单价是指按合同规定完成工程量清单项目工作内容的单位综合费用。
包括人工费、材料费、机械费、管理费和利润等并考虑一般风险因素。
各项费用包括的内容应参照《重庆市建设工程消耗量定额》中的有关说明确定。
第三十二条分部分项工程量清单综合单价,应根据本细则第三十一条所述的综合单价组成,按招标文件规定的工作内容确定。
第三十三条措施项目清单的单价或金额,应根据拟建工程的施工方案或施工组织设计,参照本细则第三十一条所述的综合单价组成确定。
第三十四条其他项目清单中,应由招标人列出的金额可按招标人的估算额确定,并可作为“暂定金额”列入。
应由投标人填报的金额,应根据招标文件规定的内容确定。
第三十五条招标工程标底是指招标人为完成招标项目全部工作内容所需费用期望值。
标底在评标中只作为参考,不作为评标的依据。
第三十六条投标报价是指由投标人计算的完成招标文件规定的全部工作内容所需一切费用的期望值。
第三十七条招标标底的编制应以招标文件、合同条件、工程量清单、施工设计图纸、重庆市建设委员会发布的《重庆市建设工程消耗量定额》中规定的消耗量标准、国家技术和经济规范及标准、合理的施工组织设计或方案等为依据,并参考重庆市建设工程造价总站发布的市场人工、材料、设备价格信息、费用标准以及消耗量定额综合单价等确定标底。
第三十八条投标报价的编制应以招标文件、合同条件、工程量清单、施工设计图纸、国家技术和经济规范及标准、投标人制定的施工组织设计或方案为依据,根据企业定额和市场信息价格,或参照重庆市建设委员会发布的《重庆市建设工程消耗量定额》、并结合企业的技术与管理水平等自主确定。
第三十九条计价货币。
工程量清单中的所有报价均按人民元”标价。
第四章合同价、进度款与竣工结算第四十条建设工程的发承包双方应根据中标价签订合同。
第四十一条分部分项工程量清单中所列工程数量为发包人估算数量,实际支付应按实际完成的工程量,由承包人按“规范”附录规定的工程量计算规则,以设计图纸、技术规范为依据,或合同规定的其它方式计量,经监理工程师确认后按工程量清单中的单价或合价,或合同中另有规定的经发包人同意的单价或合价计算支付金额。
第四十二条措施项目费应根据工程进度按比例支付,或措施项目完成后一次支付。
招标人应在招标文件或合同条款中规定具体的支付方式。
第四十三条工程量清单中标明的暂定金额,除合同另有规定外,应由监理工程师按合同条款的有关规定,结合工程具体情况,报经业主批准后指令全部或部分地使用,或者根本不予动用。
工程量清单中的暂定金额主要有:零星工作项目费、预留金、其他注明的暂定金额等,均按合同有关条款的规定办理。
标价中包括暂定金额是表明承包人对这些暂定项目有责任承担合同义务。
第四十四条承包人按监理工程师指令实施零星工作项目的费用应按下列规定计量与支付:人工费:用于零星工作项目的人工工时计算,应从工人到达工作现场开始到离开现场为止,但应扣除用餐和休息时间。
与工班一起工作的领班也应计入,但不得计入管理人员的工时消耗。
承包人从事零星工作的人工费用应按零星工作项目表中适用的人工单价乘以实际工时计算。
材料费:用于零星工作项目的材料消耗量应按实计量。
材料费用将按零星工作项目表中的单价支付,此单价已包括承包人的管理费用、利润以及材料原价加上运杂费、运输损耗费、采购及保管费、检验试验费和保险费等,并应提供到现场仓库。
