工程量清单计价模式下工程造价的过程控制
- 格式:pdf
- 大小:123.70 KB
- 文档页数:4
工程量清单计价模式下工程结算的造价控制【摘要】:随着我国加入wto,工程造价管理改革日渐加速。
为了适应我国建筑市场发展的要求和国际市场竞争的需要,推行工程量清单计价模式势在必行。
【关键词】:清单计价工程结算造价控制中图分类号: tu723.3 文献标识码: a 文章编号:引言工程量清单是表现拟建工程的分部分项工程项目、措施项目、项目名称和相应数量的明细清单。
是由招标人按照《计价规范》附录中统一的项目编码、项目名称、计量单位和工程量计算规则进行编制。
包括分部分项工程量清单、措施项目清单、其他项目清单。
工程量清单计价:是由投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费和规费、税金。
一、实行工程量清单计价的必要性1、是适应市场经济的需要采用统一工程量清单,施工企业可将经济、技术、质量和进度等因素经过科学测算,细化到综合单价的确定中,并对工程造价中波动较大的因素比如建筑材料价格及具体工程的施工措施费和管理费,实行自主报价。
这就充分引入了市场竞争机制,并通过竞争确定招标、投标双方均能接受的工程承包价,这样才符合市场经济运行规律。
2、是加速工程建设市场化的有效途径长期以来,我国一直采用预算定额作为计价依据。
由于预算定额控制的量是社会平均消耗量,还不能准确地反映企业的实际消耗量,不能全面地体现企业的技术装备水平、管理水平和劳动生产率,不能充分体现公平竞争的原则,因为社会平均水平不代表社会的先进水平。
由于工程量清单计价提供的是计价规则、计价办法以及定额消耗量,摆脱了定额标准价格的概念,真正实现了量价分离、企业自主报价、市场有序竞争形成价格。
因此,工程量清单计价模式采用的是市场计价的模式,有利于我国建设工程市场竞争机制与市场竞争环境的形成。
3、是与国际接轨,融入世界大市场的需要在国际上,工程量清单计价法是通用的原则,是大多数国家所采用的工程计价方式。
为了适应在建筑行业方面的国际交流,我国在加入wto谈判中,涉及到建设领域方面作了多项承诺,并拟废止部门规章、规范性文件十二项,拟修订部门规章、规范性文件六项。
如何做好工程量清单计价模式下的工程造价控制【摘要】伴随着我国《建设工程工程量清单计价规范》的颁布与实施,一种全新的工程造价计价模式应运而生。
新的计价模式给业主的工程造价控制思想及方法提出了新的要求。
本文以工程量清单计价模式为切入点,针对工程造价的控制管理展开讨论。
【关键词】工程量;清单计价;工程量清单计价;工程造价;控制一、工程量清单计价模式与传统定额模式1、工程量清单计价模式的优势工程量清单计价工作是一项复杂的系统工作,与传统的计价方法相比,具有明显的优点,计价方法更趋合理、准确、有效,因此,制定适应建设工程清单计价的计算规则和相关配套的政策迫在眉睫。
工程量清单计价模式与传统定额模式相比,有如下优势:a.反映市场经济规律。
传统的定额计价模式不仅规定了反映工程实体的人工、材料、机械消耗量,而工程量清单计价采用的是市场计价模式,由企业自主定价,实行市场调节的“量价分离”的计价模式;b.坚持政府宏观调控、企业自主报价、市场竞争形成价格的原则。
由政府有权部门在全国范围内确定统一的工程量清单计价的原则、方法和必须遵守的原则,包括统一的项目编码、统一的项目名称、统一的计量单位、统一的工程量计算规则等;c.有利于招投标工作的进行。
传统的预算定额计价模式,标底在招投标活动中占很重要的地位,其准确与否及保密性是招投标双方的关注焦点。
工程量清单计价模式中,明确工程量清单是招标文件的组成部分,规定招标人在编制工程量清单时必须做到项目编码、项目名称、计量单位、工程量计算规则的统一,且以规定的标准格式呈现。
2、推行工程量清单计价模式势在必行在我国加入世界贸易组织以后,为了能和国际市场更好的接轨,参与严峻的国际市场竞争,国家建设部正在积极的推行以工程量清单计价为主的工程造价管理模式。
以往,在建设工程招标及预结算审核过程中一直运用定额计价办法。
随着市场经济体制改革的深化,以往的定额计价方法已经跟不上基本建设发展的需要,很多问题在中国建筑市场都普遍存在。
浅谈工程量清单计价模式下的工程造价控制摘要:随着我国经济的发展,建设项目日益增多,传统的计价模式已无法满足现代建筑企业的需要,工程量清单计价模式逐渐成为控制工程造价的重要措施。
关键词:工程量清单;造价管理;模式;控制工程造价管理在工程建设中占有重要组成部分,在工程量清单计价模式下,使项目投资控制贯穿于工程项目建设的全过程中,并且在各个阶段采取不同的控制方法,以加强对工程造价的管理。
一、工程量清单计价的基本概念工程量清单计价方法,是建设工程招标投标中,招标人或委托具有资质的中介机构编制反映工程实体消耗和措施性消耗的工程量清单,并作为招标文件的一部分提供给投标人,由投标人依据工程量清单自己报价的计价方式。
工程量清单计价:是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费和规费、税金。
工程量清单计价采用综合单价计价。
综合单价:是指完成规定计量单位项目所需的人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
二、工程造价的计算方法建设部第l07号部令《建筑工程施工发包与承包计价管理办法》和建标[20031206号文件]关于印发《建筑安装工程费用项目组成的通知》中的《建筑安装工程计价程序》规定,工程造价有以下两种计算方法:工料单价法:工程造价=直接工程费+措施费+间接费+利润+税金,其中直接工程费是人工、材料、机械的消耗量与相应价格的乘积。
综合单价法:工程造价=分项工程的工程量×分项工程的综合单价,其中分项工程的综合单价为全费用单价,而全费用单价是经综合计算后生成的,包括直接工程费、间接费、利润、税金(措施费也可按此方法生成全费用价格)。
不管采用那种方法计算工程造价,都包括人工费、材料费、施工机械使用费(即直接工程费),而其他措施费、间接费、利润、税金都是在直接工程费的基础上直接或间接计算出来的。
因此,工程造价成本的控制,重点是直接工程费的控制,即生产成本的控制。
工程量清单计价模式下施工单位对工程造价的控制一、工程量清单计价模式工程量清单计价模式是一种工程造价核算模式,它是以工程量清单为依据,按照实际使用的材料、施工工艺和施工条件等因素计算出工程造价的一种方式。
在工程量清单计价模式中,施工单位需要编制详细的工程量清单,将工程项目中各项工程量进行统计和计算,并根据实际情况确定施工材料的消耗量和施工工艺的具体要求,最终得出工程造价,并对其进行控制。
二、施工单位对工程造价的控制1. 合理编制工程量清单在工程量清单计价模式下,施工单位需要合理编制工程量清单。
编制工程量清单需要充分考虑工程项目的实际情况,包括材料消耗量、施工工艺要求、施工条件等因素,确保工程量清单的准确性和合理性。
只有在工程量清单编制的基础上,才能对工程造价进行有效的控制。
2. 确定合理的材料消耗量在工程量清单计价模式下,施工单位需要根据实际情况确定合理的材料消耗量。
通过合理的材料消耗量的确定,可以有效控制工程造价,避免因为材料浪费或不足而导致工程造价的增加。
确定合理的材料消耗量也可以提高施工单位的经济效益。
3. 控制施工工艺要求4. 防范工程造价风险施工单位需要积极防范工程造价风险,及时发现并解决工程项目中可能存在的工程量差错、造价蓝图审查失误以及工程量清单计价模式下可能出现的其他问题,避免这些问题导致工程造价的增加。
只有在有效的工程造价风险防范下,才能确保工程造价的控制。
5. 加强成本管理施工单位需要加强成本管理,对工程造价进行精细化管理。
包括对施工材料的成本、劳动成本、设备成本等方面进行严格的管理和控制,确保工程造价在合理范围内。
除了上述几个方面外,还包括对人员的合理管理、设备的合理配置、工期的合理安排等。
这些都是施工单位在工程量清单计价模式下对工程造价进行控制的重要方面。
三、结语工程量清单计价模式是一种有效的工程造价核算模式,在施工单位对工程造价的控制中起着重要的作用。
但要实现对工程造价的有效控制,施工单位需要做好上述方面的工作,同时也需要充分发挥专业团队的作用,确保工程量清单计价模式下的工程造价控制得到有效的实施。
浅论工程量清单计价模式下的工程造价控制摘要:我们对工程量清单进行了简单的分析了解了他的一些优缺点,知道了在清单模式下如何对工程造价进行控制及造价的要素。
说明了工程量清单的一些大概的理念,并以此为基础着重点名了有关投标前的一些重要阶段。
以及工程造价控制的一些方法。
关键字:工程清单招标造价的控制中图分类号:tu723.3 文献标识码:a 文章编号:一.工程量清单的基本概念。
我们将在工程建设时的一些项目,例如:解决措施、项目工程、对税金的收费状况等项目,把它们的具体名称和对应的数目写出具体的清单,我们把它叫做工程量清单。
根据招标的要求和施工的设计图纸作为规定,模拟招标时所有的项目内容。
1.将科学管理和招标进行融合:我们对工程量清单进行招标工作时,是通过招标的主办方所编制的清单。
而投标者根据所提供的工程量清单进行自由的竞拍,这样就可以避免招标方和投标者对清单的多次计算。
尽量减少由于数据失误而造成的事故几率。
还节省了大量的人力、物力、财力;进而大大的缩短了招标所需要的时间和编制的时间。
在实际操作工程中使招标、投标和最后的评定更加具有操作性。
2.将投资的控制方向跟有利于投标者:我们在投标时要注意引入高效的竞争机制,对标底起到淡化的效果。
在确保质量过关的前提下依据相关法律条例及有关条款,招标方要以“高于成本价”为合理的竞标价,方可中标。
然后,根据具体的中标价格确定造价清单;在检查无误没有遗漏、施工不会有变动。
是最后的结算和中标价保持一致。
注意,中标的单位的综合价格要保证在施工期间没有变化。
3.工程量清单有利于企业的管理,达到对竞争意识的提高。
清单的计价要按一定的规则例如:“规定的量值、市场的价值评估还有竞争价值”进行。
使投标者能够掌握工程造价的决定权,让企业在报价格时可以自由的浮动价格。
是企业将自有的技能充分的发挥,展现出企业的管理水平等。
在这种情况下投标者为了加大自己中标的几率,就必须要对管理、运营进行加强;对施工的条件进行改进,以低成本高质量提高竞争力;最终使企业在市场竞争中获胜。
浅论工程量清单计价模式下的工程造价控制摘要:在本文中,笔者对工程量清单计价模式下的工程造价管理进行了分析,对控制工程造价的要素进行了阐述,对在工程量清单下造价的管理模式进行了研究,并以此为基础着重指出了有关投标前的重要阶段以及工程造价控制的方法,希望可以给从事工程量清单计价模式下工程造价的技术人员一些借鉴。
关键词:工程量清单计价模式造价控制招投标1工程量清单计价模式下的造价管理清单计价模式下的造价管理是一个全面的、动态成本管理的全过程。
为了有效地控制工程造价,项目投资控制贯穿在项目建设的全过程中。
在各个阶段采用不同的成本管理和控制方法控制项目成本,根据动态的影响力获得理想的效果。
1、投资决策阶段工程造价的控制对项目的技术和经济进行决策,对完成后的建设项目的成本和经济效益控制具有重要的影响。
为达到有效控制工程造价,应该实行建设项目法人责任制。
对市场要有充分的了解进行预测后,再进行投资决策。
金融资本的投入,投资各方必须做到资金的及时到位,并且要有一个全面的公文性的正式承诺,以确保该项目被批准后能够按照施工计划如期开工。
对于外部条件,必须进行仔细的研究,尤其是应根据工程施工位置、施工区域的水文地质、土地的情况、供水、供电、周边交通、环保等项目要进行建设投资的合理性、科学性的评估,同时,要选择最适合的投资方案并得出结论性意见或建议,总之,认真做好这方面的造价控制,是建筑项目能否取得良好收益的关键。
2、设计阶段的工程造价控制关键是要在项目控制工程造价设计阶段就作出投资决定。
虽然设计费用在所有项目成本里只占到约百分之一,但设计对项目的影响程度却要高达近百分之八十。
正因为这样,设计质量的优劣对整个项目建设的有效性是至关重要的。
在进行设计时,在充分满足使用的前提下,设计合理的就会使该项目成本造价大大降低,反之则会造成成本造价增加。
在设计阶段控制工程造价,应对所应用的技术是否具有经济性,以及当地的经济状况应使用哪种技术都要进行研究分析,在设计的时候一定要遵循合理的、科学的最优的设计,在设计内容中要对工程的预算编制和审查作为重点进行考虑,最终使设计能以最优的造价达到符合标准的要求。
工程量清单计价模式下的造价控制摘要:工程造价的控制是一项集项目管理、施工技术计量、质量于一体的综合性系统工程。
因工程产品周期长,作为项目建设承建等各参与方,应通过科学的方法和手段将工程造价的动态控制贯穿于项目投资全过程中,本文就工程造价控制的重点和方法提出几点思考。
关键词:造价控制;工程量清单计价;优点;重点;方法自我国加入wto后,传统定额计价模式已不适应市场经济的要求,工程量清单计价应运而生,按照“控制量、指导价、竞争费”的原则,由招标人提供工程量清单,投标人根据自身的实力自主报价,经评审低价中标。
控制工程造价不仅仅是防止投资突破限额,更积极的意义是要促进建设、施工、设计单位加强管理,使人力、物力、财力等有限的资源得到充分的利用,取得最佳的经济效益和社会效益。
1.工程量清单计价的概念、方法工程量清单基本概念:工程量清单是载明建设工程分部分项工程项目、措施项目、其他项目名称和相应数量以及规费和税金项目等内容的明细清单。
其中,招标工程量清单,由招标人根据国家规范、招标文件、设计文件,以及施工现场实际情况编制。
已标价工程量清单,由投标人根据企业的设备状况、技术水平、管理水平并综合考虑竞争因素和市场风险对工程量清单逐一填报而成。
工程量清单计价方法:即在建设工程招投标中,按照国家统一的工程量清单计价规范,由招标人提供工程量数量,投标人自主报价,经评审低价中标的工程造价计价模式。
2.工程量清单计价优点2.1符合时下原则符合我国当前工程造价体制改革“控制量、指导价、竞争费”的大原则,真正实现通过市场机制决定工程造价。
2.2有利于业主获得最合理的工程造价招标人提供工程量清单,给投标人提供一个平等的竞争平台,避免了由于工程量计算误差所带来的价格差异,同时,有效引入竞争机制,使各投标人根据同一工程量清单自主报价,采用合理低价中标的方式选择承建单位,有利于业主获得最合理的工程造价。
2.3按照工程量清单招标确定的中标价格,在不提高设计标准情况下,与最终结算价基本一致,这样可为建设单位的工程成本控制提供准确、可靠的依据。
浅析工程量清单计价模式下的工程造价控制摘要:在阐述了工程量清单计价的基本概念和计价模式特点的基础上,着重介绍了在工程量清单计价模式下,工程实施各阶段的造价控制方法。
关键词:工程量清单计价成本控制abstract: based on the explanation of basis concept and the characteristics of pricing model of the pricing of bill of quantities, the paper focuses on the methods of cost control of each phase of construction with the pricing model of bill of quantities.key words: the pricing of bill of quantities; cost; control 中图分类号:tu723.3文献标识码:a 文章编号:2095-2104(2012)一、工程量清单计价模式何谓工程量清单计价工程量清单是指拟建工程的分部分项工程项目、措施项目、其他项目、规费和税金项目的名称及相应数量等的明细清单。
它由招标人按照《建设工程工程量清单计价规范》和施工设计图纸要求,依照统一的项目编码.项目名称、项目特征、计量单位和工程量计算规则进行编制,而形成招标工程的工程量数量表格。
包括分部分项工程量清单、措施项目清单、其他项目清单。
工程量清单计价是指投标人依据招标人提供的实物工程量清单,结合工程实际,市场实际和企业实际,充分考虑各种风险后,提出的包括成本、利润在内的综合单价,由此形成由招标人提供的工程量清单所需的全部费用。
包括分部分项工程费,措施项目费,其他项目费,规费和税金。
工程量清单计价模式下采用的单价不同于定额工料计价单价,它是指完成工程量清单中一个规定计量单位项目所需的人工费、材料费、机械使用费、管理费和利润,以及一定范围内的风险费用,即综合单价。
论工程量清单计价模式下的工程造价控制摘要:本文根据作者多年工作经验,在对工程量清单计价模式下的工程造价活动进行深入分析的基础上,构建基于工程量清单计价模式下的工程造价动态控制方法,并用实例进行验证。
关键词:工程量清单计价;工程造价;控制在建设项目的实施阶段,我国目前的建筑管理方式为建设单位分别与承包单位和监理单位签订合同,构成建设项目管理的三角管理模式。
这种管理方式并不能对建设项目实施阶段的造价进行有效地控制。
这一过程中,监理单位主要对工程项目质量进行监督控制,造价控制主要由业主实施。
然而事实上,很多建设单位不是工程造价方面的专业人士,他们习惯于先施工、后算账,先变更、签证,确定签证的工程量,而变更部分的单价实行暂定,实施阶段的工程造价往往处于失控状态,直至工程竣工,建设单位将竣工结算委托造价咨询公司就图纸、变更、签证、隐蔽工程记录等已有资料和已完工程队工程造价进行最后的审核结算。
本文拟对工程量清单计价模式下的工程造价活动进行深入分析,根据其对工程造价构成及费用发生的特点,对工程量清单计价模式下的工程造价进行计价活动的模块划分,借用费用偏差分析方法,构建基于工程量清单计价模式下的工程造价控制方法。
1工程量清单计价模式下的计价活动分析《建设工程工程量清单计价规范》gb50500-2008把建筑安装工程造价分为分部分项工程费、措施项目费、其他项目费、规费和税金。
1)分部分项工程是形成工程项目的实体,其费用的发生是随着工程进展的,清单项目的工程量会不断发生变化,同时由于项目技术规格、标准、材料改变而导致项目单价也可能发生变化,故清单项目价值会发生变化,进而会发生进度的偏差和费用的偏差。
2)项目措施费是为完成工程项目施工,发生于工程施工前和施工过程中技术、生活、安全等方面的非实体项目,一般只在工程量发生较大变化时才调整。
项目措施费用的发生分三种情况:①与分部分项工程中的某些活动存在直接关联活动,如混凝土及钢筋混凝土模板工程、施工排水降水等;②不与分部分项工程的具体活动存在直接关联,但与工程的进展无关,其中有的是在项目开始时一次性投入的工程,如大型机械设备进出场及安拆费和临时设施工程,有的是随着工程的进展二逐步投入的活动,如夜间施工、环境保护、安全施工等;③与分部分项工程具体活动和工期都有关系,但没有强关联性,如脚手架。
浅谈工程量清单计价模式下的工程造价控制措施前言:工程造价的管理与控制这项工作是伴随建筑施工行业不断壮大应运而生的,我国针对工程造价方面的工作发展比较迟缓,在我国建筑事业统一变革后,该状况才被进一步改善。
制度也重新得到制定,逐渐走向稳步向前发展过程。
工程造价的管理与控制这项工作的目的就是对建筑施工成本进行监督与宏观调控,它的涵盖面很广,包含针对工程进度进行监管、对工作人员进行监督以及对工程用材进行管理等等。
旨在工程可以顺利达标,加强质量与不使人民生命与财产受到损失。
所以工程量清单计价模式下的工程造价管理与控制是要建立在科学与经济双向基准上的。
工程量清单计价模式下的工程造价的管理与控制不是单纯意义上的监督,它是有一套完善的制度来约束的,这也就间接规定了工程量清单计价模式下的工程造价控制工作的起点。
一、工程量清单计价模式概述工程量清单计价为工程造价形成主要方式,为一类市场计价模式,其具备两种基本特性;即其一基于“量价分离”原则,其二管理模式方面秉承“控制量、指导价、竞争费”统一模式。
工程量清单综结合单价计价方式,通过各个企业自主制定分项综合单价。
而综合单价又包括完成一个规定清单项目所需的人工費、材料和工程设备费、施工机具使用费和企业管理费、利润及一定范围内的风险费用又囊括工程直接、间接费,税金及利润,并综合技术措施的费用等,体现工程实物消耗及相关费用,且结合工程具体情况予以计价较为容易,更可体现工程实际造价与个别成本[1]。
基于市场作用,对各类其它资源予以配置,对保障工程质量极有好处,对施工队伍择优选取,合理对工程造价予以确定,使得建设项目可获取更好收益。
长时期以来,我们国家建筑施工领域工程造价始终将工程预算定额当成计价标准,并以此敲定承包合同的总价。
建设工程实行过程当中,还可参照项目不同时期多次予以计价。
国家标准《建设工程工程量清单计价规范》是以国家质量监督检验检疫总局与建设部名义联合颁布的,标志我国工程造价已经步入历史发展新时期,打破定额计价陈规,为工程造价改革工作跨越式发展的证明。
浅议工程量清单计价模式下的工程造价控制摘要:工程量清单计价模式是我国工程造价计价方式的一项重大改革;施工过程是控制工程造价的重要阶段。
本文阐述在新的计价模式下,我国施工企业在投标与合同签订阶段、施工过程中及竣工结算等各个阶段在加强成本控制所采取的方法和措施,以对保证企业有较高的利润。
关键词:工程量清单计价;工程造价;投标策略;竣工结算中图分类号:tu723.3 文献标识码:a 文章编号:2008年工程量清单计价规范开始实施,对施工企业的投标报价提出了新的挑战。
随着工程量清单计价模式的不断完善,施工单位应与时俱进地按照市场经济规律,建立符合企业自身要求的成本核算体系和编制企业定额,作为自身参与市场竞争的计价依据,进一步提升企业竞争优势,在激烈的竞争中谋求生存和发展。
并对工程量清单计价方式下如何有效地控制工程造价进行了分析。
1对投标报价的控制工程量清单招投标适应了市场经济发展的需要,对招投标机制的完善和发展起到了积极的推动作用。
但仍需要从较深层研究和探讨如下几个问题,主要表现在价格的制定和管理上。
投标报价是竞争的核心,但在清单的计价方式上,仍难以从计划经济模式中脱胎出来,存在着与市场竞争机制和价格调节机制不相一致的地方。
1.1系统掌握清单计价理论(1)工程量清单计价实行“量价分离”的市场计价模式,施工单位根据招标文件统一提供的工程量清单,结合企业自身特点及综合实力自主报价。
(2)工程量清单计价方法采用综合单价,包含人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
(3)投标报价的形成过程,基本包括前期准备工作、投标询价、投标估价、确定投标报价4个阶段,14个环节。
(4)评标一般采用合理低价中标法。
(5)工程结算时调整的内容:对项目工程量的变化和单价的变化进行调整,对于具有综合单价的计价,只对工程量变化部分进行调整。
1.2投标报价的编制要点施工单位在投标阶段就应开始对造价进行控制,重视并做好投标报价工作。

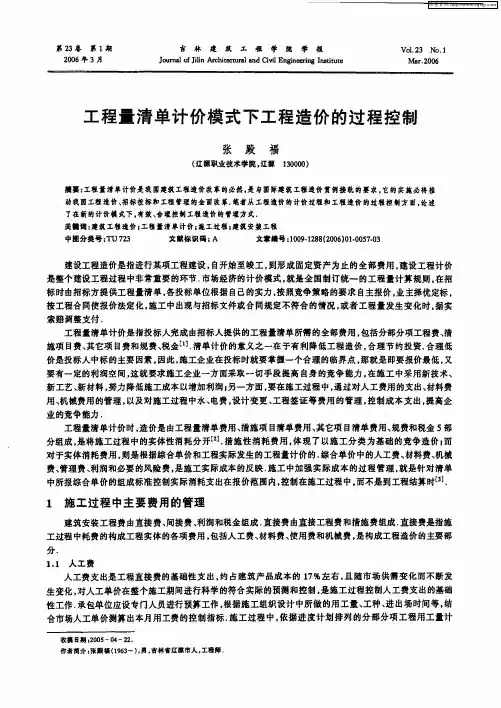

工程量清单计价模式下工程造价的过程控制
建设工程造价是指进行某项工程建设,自开始至竣工,到形成固定资产为止的全部费用,建设工程计价是整个建设工程过程中非常重要的环节。
市场经济的计价模式,就是全国制订统一的工程量计算规则,在招标时由招标方提供工程量清单,各投标单位根据自己的实力,按照竞争策略的要求自主报价,业主择优定标,按工程合同使报价法定化,施工中出现与招标文件或合同规定不符合的情况,或者工程量发生变化时,据实索赔调整支付。
工程量清单计价是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其它项目费和规费、税金[1].清单计价的意义之一在于有利降低工程造价,合理节约投资。
合理低价是投标人中标的主要因素,因此,施工企业在投标时就要掌握一个合理的临界点,那就是即要报价最低,又要有一定的利润空间,这就要求施工企业一方面采取一切手段提高自身的竞争能力,在施工中采用新技术、新工艺、新材料,努力降低施工成本以增加利润;另一方面,要在施工过程中,通过对人工费用的支出、材料费用、机械费用的管理,以及对施工过程中水、电费,设计变更、工程签证等费用的管理,控制成本支出,提高企业的竞争能力。
工程量清单计价时,造价是由工程量清单费用、措施项目清单费用、其它项目清单费用、规费和税金5部分组成,是将施工过程中的实体性消耗分开[2].措施性消耗费用,体现了以施工分类为基础的竞争造价;而对于实体消耗费用,则是根据综合单价和工程实际发生的工程量计价的。
综合单价中的人工费、材料费、机械费、管理费、利润和必要的风险费,是施工实际成本的反映。
施工中加强实际成本的过程管理,就是针对清单中所报综合单价的组成标准控制实际消耗支出在报价范围内,控制在施工过程中,而不是到工程结算时[3].
1、施工过程中主要费用的管理
建筑安装工程费由直接费、间接费、利润和税金组成。
直接费由直接工程费和措施费组成。
直接费是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、使用费和机械费,是构成工程造价的主要部分。
1.1 人工费
人工费支出是工程直接费的基础性支出,约占建筑产品成本的17%左右,且随市场供需变化而不断发生变化,对人工单价在整个施工期间进行科学的符合实际的预测和控制,是施工过程控制人工费支出的基础性工作。
承包单位应设专门人员进行预算工作,根据施工组织设计中所做的用工量、工种、进出场时间等,结合市场人工单价测算出本月用工
费的控制指标。
施工过程中,依据进度计划排列的分部分项工程用工量计划,对每天用工量进行连续实地记录,在完成一个分项后,就与工程量清单报价中的用工数量进行横向比较,找出存在的问题,办理相应手续,以便对控制指标加以修正。
每月完成几个分项工程后,各自与工程量清单报价中的用工数量对比考核控制指标完成情况,通过这种控制节约用工数量,就意味着降低人工费支出,即增加了相应的效益。
这种对用工数量控制的方法,最大优势在于不受任何工程结构形式的影响,分阶段加以控制,有很强的实用性。
如果包清工的工程,结算数量一定在控制指标以内考虑。
确实超过控制指标分项工日数时,应及时找出问题的工程部位,及时同业主办理有关手续。
人工费用控制指标主要是从量上加以控制。
重点通过对在建工程过程控制,积累结构形式下实际用工数量的原始资料,以便形成企业定额体系。
1.2 材料费
材料费用在整个建筑工程造价中占有最重要的比重,约占建筑产品成本的63%左右,是工程成本控制的重点。
材料费用工程量清单报价形式不同,材料供应方式也有所不同。
如业主限价的材料价格如何管理,主要可从施工企业采购过程降低材料单价来把握。
首先对本月施工分项,把材料用量清单下发到采购部门,在保证材料质量前提下货比三家。
采购过程以工程量清单报价中材料价格为控制指标,确保采购过程产生效益;对业主提供材料,确保足斤足两,严把验收入库环节。
其次,在施工过程中,严格执行质量方面的程序文件,做到材料堆放布局合理,减少二次搬运。
具体操作依据工程进度实行限额领料,完成一个分项后,考核控制效果,最后是杜绝没有收入的支出,把返工损失降低到最低限度。
月末应把控制用量和价格同实际数量横向对比,考核实际效果,对超用材料数量落实清楚是在哪个工程子项造成的,其原因是什么,是否存在同业主计取材料差价的问题等。
1.3 机械设备费
随着施工中机械化程度的不断提高,机械费的开支在建筑工程造价中所占的比重在不断地上升,约占建筑产品成本的7%左右,控制其指标,主要是根据工程量清单计算出使用的机械控制台班数。
在施工过程中,每天做详细台班记录,是否存在维修、待班的台班。
如存在现场停电超过合同规定时间,应在当天同业主做好待班现场签证记录,月末将实际使用台班同控制台班的绝对数进行对比,分析量差发生的原因。
对机械费价格一般采取租赁协议,合同一般在结算期内不变动,所以,控制实际用量是关键。
依据现场情况做到设备合理布局,充分利用,特别是要合理安排大型设备进出场时间,以降低费用。
2、其它费用的管理
2.1 施工过程中水电费的管理
水电费的管理,在以往工程施工中一直被忽视。
水作为人类赖以生存的宝贵资源,越来越短缺,正在给人类敲响警钟。
因此,加强施工过程中水电费管理的重要性是不言而喻的。
为便于施工过程支出的控制和管理,应把控制用量计算到施工子项,以便于水电费用控制。
月末完成子项所需水电用量同实际用量对比,找出差距的出处,以便制定改正措施。
总之,施工过程中对水电用量控制不仅仅是一个经济效益的问题,更重要的是一个合理利用宝贵资源的问题。
2.2 对设计变更和工程签证的管理
在施工过程中,时常会遇到一些原设计未预料的实际情况或业主单位提出要求改变某些施工做法、材料代用等,引发设计变更;同样,对施工图以外的内容及停水、停电或因材料供应不及时造成停工、窝工等都需要进行工程签证。
以上两部分工作,首先应由负责现场施工的技术人员做好工程量的确认, 计变更;同样,对施工图以外的内容及停水、停电或因材料供应不及时造成停工、窝工等都需要进行工程签证。
以上两部分工作,首先应由负责现场施工的技术人员做好工程量的确认,如存在工程量清单不包括的施工内容,应及时通知技术人员,将需要办理工程签证的内容落实清楚;其次,工程造价人员审核变更或签证内容是否清楚完整、手续是否齐全,应在当天督促施工人员补办手续,变更或签证的资料应连续编号,最后,工程造价人员还应特别注意在施工方案中涉及的工程造价问题。
在投标时工程量清单是依据以往的经验计价,建立在即定的施工方案基础上。
施工方案的改变便是对工程量清单造价的修正。
变更或签证是工程量清单工程造价中未包括的内容,但在施工过程中费用已经发生,工程造价人员应及时地编制变更及签证后的变动价格。
加强设计变更和工程签证工作是施工企业经济活动中的一个重要组成部分,它可防止应得效益的流失,反映工程真实造价构成,对施工企业各级管理者来说显得尤为重要。
2.3 其它成本要素的管理
成本要素除工料单价法包含的以外,还有管理费用、利润、税金、保险费等。
这部分收入已分散在工程量清单的子项中,中标后已成即定的数额,因而,在施工过程中应注意以下几点:
(1)节约管理费用是重点,制定切实的预算指标,对每笔开支严格依据执行审批手续。
同时,要提高管理人员综合素质,做到高效精干,提倡一专多能。
对办公费用的管理,从节约一张纸、减少每次通话时间等方面着手,精打细算,控制费用支出。
(2)利润作为工程量清单子项收入的一部分,在成本不亏损的情况下,就是企业即定利润。
(3)临设费管理的重点是依据施工的工期及现场情况合理布局临设。
尽可能就地取材搭建临设,工程接近竣工时,及时减少临设的占用。
对购买的彩板房每次按、拆要高抬轻放,并在日常使用中及时维护易损部位,延长其使用寿命。
(4)对税金、保险费的管理重点是资金问题,依据施工进度及时拨付工程款,确保国家规定的税金及时上缴。
上述费用是工程的施工成本,在施工过程中对其控制的好,带来的风险就小,控制不好风险性就大,针对工程量清单计价给企业带来的风险,施工企业就要从加强施工过程造价控制的管理入手,努力降低成本,不断提高企业在市场中的竞争能力。
3、结语
实行工程量清单计价,是我国工程造价计价方式的一项重大改革,是市场经济发展的必然。
施工过程是控制工程造价的重要阶段,虽然节约投资的可能性是有限的,但浪费投资的空间却很大,所以,控制施工过程各种费用支出,认真签订和履行工程合同,加强设计变更和工程签证管理,将工程造价按工程部位细化,分解,及时准确地了解市场价格信息,根据工程进度及工作量的大小,调配人员和确定进场材料的时间、数量,是提高施工管理水平,达到控制工程造价,提高企业经济效益。
