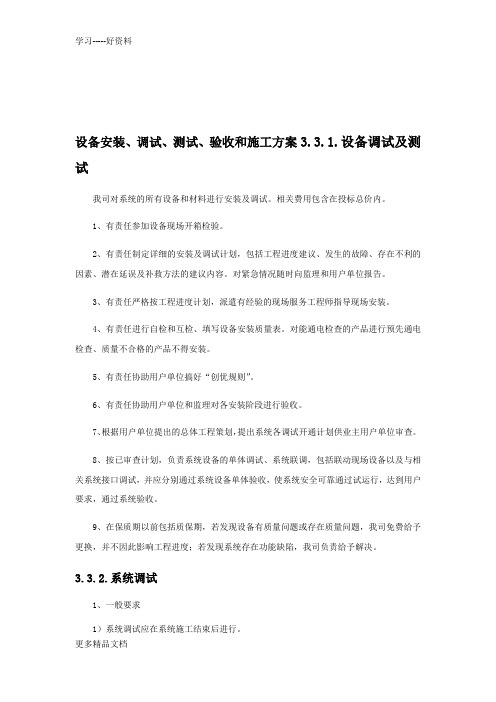

设备安装、调试、测试、验收和施工方案3.3.1.设备调试及测试我司对系统的所有设备和材料进行安装及调试。
相关费用包含在投标总价内。
1、有责任参加设备现场开箱检验。
2、有责任制定详细的安装及调试计划,包括工程进度建议、发生的故障、存在不利的因素、潜在延误及补救方法的建议内容。
对紧急情况随时向监理和用户单位报告。
3、有责任严格按工程进度计划,派遣有经验的现场服务工程师指导现场安装。
4、有责任进行自检和互检、填写设备安装质量表。
对能通电检查的产品进行预先通电检查、质量不合格的产品不得安装。
5、有责任协助用户单位搞好“创优规则”。
6、有责任协助用户单位和监理对各安装阶段进行验收。
7、根据用户单位提出的总体工程策划,提出系统各调试开通计划供业主用户单位审查。
8、按已审查计划,负责系统设备的单体调试、系统联调,包括联动现场设备以及与相关系统接口调试,并应分别通过系统设备单体验收,使系统安全可靠通过试运行,达到用户要求,通过系统验收。
9、在保质期以前包括质保期,若发现设备有质量问题或存在质量问题,我司免费给予更换,并不因此影响工程进度;若发现系统存在功能缺陷,我司负责给予解决。
3.3.2.系统调试1、一般要求1)系统调试应在系统施工结束后进行。
2)系统调试前应具备施工时的图纸资料和设计变更文件以及隐蔽工程的检测与验收资料等。
3)调试负责人必须有中级以上专业技术职称,并由熟悉该系统的工程技术人员担任。
4)具备调试所用的仪器设备,且这些设备符合计量要求。
5)检查施工质量,做好与施工队伍的交接。
2、调试前的准备工作1)电源检测。
接通控制台总电源开关,检测交流电源电压;检查稳压电源上电压表读数;合上分电源开关,检测各输出端电压,直流输出极性等,确认无误后,给每一回路通电。
2)线路检查。
检查各种接线是否正确。
用250V兆欧表对控制电缆进行测量,线芯与线芯、线芯与地绝缘电阻不应小于0.5M;用500V兆欧表对电源电缆进行测量,其线芯间、线芯与地间绝缘电阻不应小于0.5M。
