预制箱梁安装施工方案
- 格式:doc
- 大小:579.50 KB
- 文档页数:44
第1篇一、项目概述本工程位于XX地区,主要工程内容包括桥梁、路基、路面等。
其中桥梁部分为XX 桥梁,全长XX米,桥梁上部结构采用预应力混凝土箱梁,下部结构为桩基础、承台和桥墩。
本方案针对箱梁预制梁施工进行详细规划。
二、施工组织设计1. 施工队伍成立箱梁预制梁施工项目部,由项目经理、技术负责人、施工员、质量员、安全员等组成。
项目部成员具备丰富的箱梁预制施工经验,确保施工质量。
2. 施工进度计划根据工程进度要求,制定箱梁预制梁施工进度计划,确保按期完成施工任务。
3. 施工资源配置(1)人员配置:项目部成员、施工人员、技术工人等。
(2)设备配置:混凝土搅拌站、模板台座、钢筋加工设备、混凝土浇筑设备、养护设备等。
(3)材料配置:混凝土、钢筋、模板、水泥、砂石等。
三、施工工艺及方法1. 模板制作与安装(1)模板制作:选用优质钢模板,按设计尺寸制作,确保模板尺寸准确、平整。
(2)模板安装:将模板拼装成整体,确保拼接处严密,安装牢固。
2. 钢筋加工与绑扎(1)钢筋加工:选用优质钢筋,按设计要求加工成所需形状和尺寸。
(2)钢筋绑扎:严格按照设计要求进行钢筋绑扎,确保钢筋位置准确、牢固。
3. 混凝土浇筑(1)混凝土搅拌:选用符合设计要求的混凝土配合比,确保混凝土质量。
(2)混凝土浇筑:采用分层浇筑、振捣密实的方法,确保混凝土质量。
4. 预应力张拉(1)预应力筋布置:按照设计要求布置预应力筋,确保预应力筋位置准确。
(2)张拉设备:选用符合设计要求的张拉设备,确保张拉精度。
(3)张拉程序:按照设计要求进行张拉,确保张拉力值准确。
5. 养护与拆模(1)养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度。
(2)拆模:混凝土强度达到设计要求后,方可拆模。
四、质量控制措施1. 材料质量控制(1)选用优质原材料,确保材料质量。
(2)对进场的原材料进行检验,合格后方可使用。
2. 施工过程质量控制(1)严格按照施工工艺进行施工,确保施工质量。
桥梁上部结构箱梁预制与安装施工方案一、工程概况1、平洛河大桥为先预制后连续预应力箱梁桥,下部结构为双柱桥墩,桩基; U 型桥台扩基。
设计时速为 80公里 /小时。
大桥左幅由 26*30M,右幅为 27*30M,共 212片预制箱梁组成; 每跨半幅由 4片预制预应力组合箱梁。
其中左幅 0号台、 3号墩、 6号墩、 9号墩、 12号墩、 15号墩、19号墩、 23号墩、 26号台为非连续端,共设置毛勒式伸缩缝 9道;右幅 0号台、 3号墩、 6号墩、 9号墩、 12号墩、 15号墩、 18号墩、 21号墩、 24号墩、 27号台为非连续端,共设置毛勒式伸缩缝 10道。

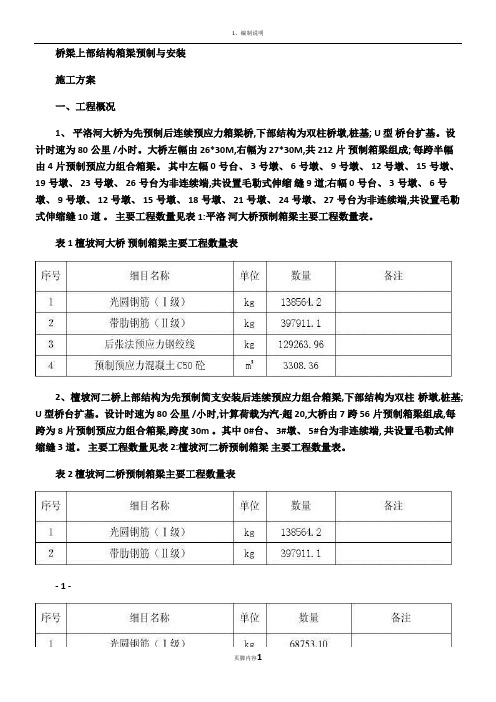

主要工程数量见表 1:平洛河大桥预制箱梁主要工程数量表。
表 1 檀坡河大桥预制箱梁主要工程数量表2、檀坡河二桥上部结构为先预制简支安装后连续预应力组合箱梁,下部结构为双柱桥墩,桩基; U 型桥台扩基。
设计时速为 80公里 /小时,计算荷载为汽-超 20,大桥由 7跨 56片预制箱梁组成,每跨为 8片预制预应力组合箱梁,跨度 30m 。
其中 0#台、 3#墩、 5#台为非连续端, 共设置毛勒式伸缩缝 3道。
主要工程数量见表 2:檀坡河二桥预制箱梁主要工程数量表。
表 2 檀坡河二桥预制箱梁主要工程数量表- 1 -3、双河大桥为先预制简支安装后连续的组合箱梁桥,下部结构为双柱桥墩,桩基;肋台桩基。
设计时速为 80公里 /小时。
大桥由双河大桥 40片预制箱梁组成,每跨由 8片预制预应力组合箱梁,跨度左幅三跨 30m ,跨度 30M 。
其中 0号台、、 5号台为非连续端,共设置毛勒式伸缩缝 2道。
主要工程数量见表 1:双河大桥预制箱梁主要工程数量表。
表 1 双河大桥预制箱梁主要工程数量表4、双河二桥为先预制简支安装后连续的组合箱梁桥,下部结构为双柱桥墩,桩基;肋台桩基。
设计时速为 80公里 /小时。
大桥由双河大桥 40片预制箱梁组成,每跨由 8片预制预应力组合箱梁,跨度左幅三跨 30m ,跨度 30M 。
预制箱梁施工方案预制箱梁施工方案1一、工程简介:不老河大桥箱梁预制场设在该桥0#台——4#墩之间,场地尺寸为长108米、宽30米,占用1#、2#、3#墩柱位置,场内设箱梁生产台座9个,每个台座的尺寸为长31米、宽1米。
每个墩位处并排设3个台座,分别位于两墩柱之间的空隙处,两排台座之间的间隙距离为5米。
箱梁生产期间,1#、2#、3#墩柱暂缓施工,待箱梁完成并移至已架设的第5孔至第13孔的部分桥面上存放时方可施工。
二、场地处理由于不老河桥的桩基施工中在该桥0#台——4#墩之间共挖设泥浆池3个,现桩基已施工完毕,为保证箱梁预制场地的施工,需做如下处理:⑴挖运泥浆:现有泥浆池内的泥浆,用挖掘机挖装,自卸汽车运输,弃于指定地点。
⑵泥浆清运完成后,将坑壁一侧打成斜坡,以利机械上下,然后用山皮土分层回填,每层回填厚度不得大于25cm,并用压路机碾压密实,压实度的检测按路基90区标准执行。
⑶当回填至原地面时,将整个预制场范围内的`原地面统一找平碾压,再铺筑一层30cm厚山皮土,碾压密实。
三、台座施工台座所处的地面处理完成后,开挖宽1.2m、深0.6m基础,两端采用长3m、宽2.5m、深0.8m的扩大基础,用c30片石砼浇筑,浇筑混凝土时端部扩大基础底部铺设一层间距为10cmφ8钢筋网片,基础顶部预埋纵向间距1为20cm、横向间距为95cmφ8的钢筋与台座相接。
基础浇完后预埋钢筋外侧要进行抹平处理,以备台座施工时立模用。
待基础混凝土达到一定强度后,用经纬仪放出台座的两侧边线,然后将事先制作好的∟50_50的角钢框架安装到位,立模板、每间隔60cm安装一根φ5cm两端封口的pvc管,待模板加固好,用经纬仪将其调整顺直,并根据设计跨中预留预拱度。
浇筑c40的混凝土,并打磨成水磨石作为箱梁底模。
台座两侧每隔2.0m设混凝土地锚,用于紧固模板和拆模用。
待台座全部施工完后,将整个预制厂地面用10cm厚c15混凝土进行硬化,墩柱位置处绕开,用预制砼盖板覆盖。
预制箱梁施工方案一、引言预制箱梁是一种常见的大型预制构件,在桥梁施工中被广泛应用。
本文档旨在提供一种有效的施工方案,以确保预制箱梁的安全、高效和质量。
二、施工前准备2.1 施工计划在开始施工之前,需制定完整的施工计划,包括施工序列、人员组织、施工设备、安全措施等。
确保所有参与施工工作的人员都清楚各自的职责和工作要求。
2.2 材料准备在施工前,需要确认所有预制箱梁的材料是否按照设计要求准备齐全。
包括钢筋、混凝土、预应力设备等。
同时要检查材料的质量,并做好记录。
2.3 施工场地准备施工场地应清理整理,确保预制箱梁的安放区域平整、无障碍、无积水。
同时,对施工现场进行安全评估,采取必要的安全措施,如拆除周围危险物品、设置警示标志等。
三、施工步骤3.1 钢筋绑扎在开始施工之前,根据设计要求,将必要的钢筋进行绑扎。
确保钢筋的尺寸、布置符合设计要求,同时注意钢筋的保护和防锈处理。
3.2 预制模板安装预制箱梁施工需要使用模板来保证梁体的几何尺寸和表面质量。
在安装模板之前,应进行检查,确保模板的质量合格。
然后按照设计要求进行模板的安装,注意模板的水平和垂直度。
3.3 混凝土浇筑混凝土浇筑前,需要对混凝土进行配制,并根据设计要求控制混凝土的配比、施工温度等。
在浇筑混凝土之前,应进行湿润处理,防止水分过度被吸收。
浇筑时应采取适当的振捣措施,确保混凝土充实,并排除气泡。
3.4 预应力加固部分预制箱梁需要进行预应力加固。
在混凝土强度达到设计要求后,应按照设计要求进行预应力张拉。
同时注意张拉力的控制和预应力应力的检测。
3.5 养护在混凝土浇筑完成后,应采取养护措施,包括覆盖保湿布、适时浇水等。
保持混凝土的湿润环境,促进混凝土的早期强度和耐久性发展。
四、施工质量控制4.1 施工过程监控在施工过程中,需进行监控,以确保施工的质量和安全。
如监测混凝土的浇筑厚度、浇筑速度、振捣效果等。
及时发现问题并采取措施解决。
4.2 质量检验施工完成后,应对预制箱梁进行质量检验。
预制箱梁安装施工方案1. 引言本文档旨在提供预制箱梁的安装施工方案,包括施工准备、安装流程、安全注意事项等内容。
预制箱梁作为道路、桥梁等工程中常见的重要构件,其安装过程需要严谨的操作和专业的技术,确保工程的质量和安全性。
2. 施工准备在进行预制箱梁的安装施工前,需要进行以下准备工作:2.1 工程准备•根据设计图纸和工程要求,确定预制箱梁的类型、规格和数量,并进行验收;•检查预制箱梁的质量,确保其完好无损;•根据实际情况制定施工计划,并确定所需的施工人员和设备;•安排相关单位和人员进行协调,确保施工进度的顺利进行。
2.2 施工场地准备•清理施工场地,保证场地平整、干净,方便安装作业;•根据设计要求划定梁基线,并进行检测和确认;•搭建安全的施工平台和支撑结构,确保施工期间的安全性。
2.3 施工材料和设备准备•确保所需的施工材料充足,并进行质量验收;•确保所需的施工设备齐全,并进行检查和维护;•准备好工具和辅助设备,如吊车、龙门吊、起重机等。
3. 安装流程3.1 安装前准备•将预制箱梁放置在施工平台上,进行视觉检查,确保梁体无裂缝、变形等表面缺陷;•根据设计要求和规范,对预制箱梁进行预应力张拉和锚固;•清理安装位置,确保梁底满铺垫层的平整度和密实度;•安装前对相关设备进行检查,确保其正常工作。
3.2 安装过程•根据设计要求,设置预埋件和引导装置,确保预制箱梁的准确位置和水平度;•使用起重设备将预制箱梁从施工平台上吊起,运到安装位置;•将预制箱梁垂直放置到准确的位置,与预埋件对准,并保持稳定;•根据设计要求进行一侧临时支撑和调平,调整预制箱梁的水平度和位置;•将预制箱梁与预埋件进行连接,确保连接强度和稳定性;•依次安装其他预制箱梁,确保其位置、水平度和连接的准确性;•对已安装的预制箱梁进行检查和验收,排除可能存在的问题。
3.3 安装后处理•对已安装的预制箱梁进行防腐、防蚀等处理,保护其表面和质量;•安装完成后,对施工场地进行清理,清除杂物和废弃物。
箱梁预制与安装施工方案一、引言随着现代建筑工程技术的不断发展,箱梁作为一种重要的桥梁组件,在桥梁工程中扮演着重要的角色。
箱梁预制与安装施工方案作为桥梁工程关键步骤之一,对于工程质量和进度具有至关重要的影响。
本文将从箱梁预制和安装两个方面进行深入分析,探讨箱梁预制与安装施工方案的相关内容。
二、箱梁预制1. 材料准备在箱梁预制阶段,首先需要准备各种材料,如混凝土、钢筋、模板等。
这些材料的质量和规格要符合设计要求,以确保箱梁的强度和稳定性。
2. 模具设计根据箱梁的设计图纸,制定相应的模具设计方案。
模具的设计应考虑到箱梁的形状、尺寸和表面要求,确保预制的箱梁符合设计要求。
3. 混凝土浇筑在模具中进行混凝土浇筑,按照设计要求进行振捣和养护,确保预制的箱梁具有良好的密实性和强度。
三、箱梁安装1. 运输预制的箱梁在安装前需要进行运输,运输过程中要注意保护箱梁的表面,避免在运输过程中受到损坏。
2. 安装准备在安装现场进行相关准备工作,包括调整吊装设备、测量箱梁位置、清理安装现场等。
3. 吊装安装通过吊装设备将箱梁准确安装在桥梁支座上,采取适当的控制措施,确保箱梁安装的稳定性和准确性。
四、施工注意事项1. 安全第一在箱梁预制和安装过程中,要始终将安全放在首要位置,做好安全防护措施,确保施工人员安全。
2. 质量管控严格按照设计要求和施工规范进行施工,对关键过程进行质量检查和控制,确保箱梁的质量满足要求。
3. 协调配合箱梁预制与安装是一个复杂的工程过程,需要各个施工单位之间密切协作,互相配合,确保施工顺利进行。
五、总结箱梁预制与安装施工方案是桥梁工程中的关键环节,对于工程的质量和进度具有重要影响。
通过对箱梁预制和安装的详细规划和严格控制,可以有效提高工程质量,保证施工安全,实现工程进度的顺利推进。
在今后的桥梁工程中,应继续加强对箱梁预制与安装施工方案的研究和实践,不断提升技术水平,为桥梁工程建设贡献更大的力量。
预制小箱梁吊装施工方案一、概述预制小箱梁作为桥梁施工中不可或缺的组成部分,其吊装施工方案至关重要。
本文将介绍预制小箱梁吊装的施工方案及步骤。
二、施工准备1. 设计方案确认确保预制小箱梁的设计方案已经确认,包括梁的尺寸、重量、吊装点等关键参数。
2. 吊装设备准备确认吊装设备的完好,并按照设计要求进行检测和调试,确保能够安全可靠地进行吊装作业。
3. 现场准备工作清理吊装现场,确保场地整洁,清除障碍物,确保吊装作业的安全进行。
三、吊装步骤1. 吊装计划编制根据预制小箱梁的尺寸、重量等参数,编制详细的吊装计划,包括吊装点的确定、吊装设备的选择、吊装序列等。
2. 吊装方案确定根据吊装计划确定吊装方案,包括吊装设备的安装、吊装点的设置、吊装作业的流程等。
3. 吊装操作按照吊装方案进行吊装操作,确保吊装作业的安全可靠进行,避免发生意外事故。
4. 吊装完成吊装完成后进行验收,检查预制小箱梁的吊装是否符合要求,确保吊装作业的质量。
四、安全注意事项1. 参与人员安全吊装作业中的参与人员必须经过专业培训,并着装符合要求,严格遵守操作规程,确保安全。
2. 吊装设备安全吊装设备必须定期检查维护,保持完好状态,确保吊装作业的安全可靠进行。
3. 现场安全吊装现场必须设置明显的安全警示标志,确保现场秩序井然,避免发生意外安全事故。
五、总结预制小箱梁吊装施工方案是桥梁施工中的重要环节,合理的吊装方案和严格的安全措施是保障吊装作业顺利进行的关键。
希望本文提供的吊装施工方案能够对相关工程师和施工人员有所帮助,确保桥梁施工作业的顺利进行。
箱梁预制专项施工方案一、项目概述本次箱梁预制专项施工方案是针对道路桥梁项目的特定需要,旨在通过预制箱梁的方式提高施工效率和质量,减少现场施工难度和对交通的影响。
施工范围包括箱梁预制、运输、安装和后续加固等环节。
二、施工前准备1.设计方案确认:确认设计方案,包括箱梁的尺寸、数量和布置等,与设计单位进行充分沟通和确认。
2.施工准备:按照设计方案制定详细的工艺流程和施工计划。
准备必要的材料和设备,并组织施工队伍做好配合工作。
3.施工现场准备:清理施工现场,确保施工场地平整、干净,并设置必要的安全标志和围挡保护。
三、箱梁预制1.材料准备:根据设计方案准备好各种钢筋、混凝土和模板等材料,并按要求进行质量检验和验收。
2.模板制作:制作箱梁的模板,根据设计方案的要求确定模板的尺寸和形状,并进行工艺设计和校核,确保模板的强度和刚度满足施工要求。
3.钢筋加工:根据设计方案的要求,对钢筋进行加工、焊接和预埋件的安装等工作,确保钢筋的位置和质量符合要求。
4.砼浇筑:按照施工计划,将预制好的模板安装在制定的位置上,并进行砼的浇筑和振捣工作,确保砼的均匀分布和密实性。
5.养护处理:对浇筑完成的箱梁进行养护处理,包括加湿保温等,确保砼的早期强度和稳定性。
四、箱梁运输1.运输计划:编制箱梁的运输计划,包括运输路线、时间和运输车辆等。
与相关单位和交通管理部门进行沟通和协调,确保运输安全和畅通。
2.装载作业:根据设计方案和运输计划,对箱梁进行装载和固定作业,确保箱梁的稳固和安全。
3.运输过程:按照运输计划进行箱梁的运输,严格遵守交通法规和安全操作规程,确保箱梁的完整和安全。
4.卸载作业:到达目的地后,进行箱梁的卸载作业,确保箱梁的无损和放置位置的准确。
五、箱梁安装1.安装准备:根据设计方案和现场实际情况,确定箱梁的安装位置和方法,制定详细的安装方案,并准备必要的设备和人员。
2.吊装作业:根据安装方案,利用吊车或起重机进行箱梁的吊装作业,确保吊装过程平稳和箱梁的安全。
30米预制箱梁施工方案一、工程目标及要求1.1工程目标本工程旨在建造一座30米预制箱梁,用于桥梁的建设。
梁体应具备足够的强度和稳定性,以满足桥梁的设计要求。
1.2工程要求1)施工过程中应确保施工质量和安全。
2)施工速度应尽量缩短,以减少对交通的影响。
3)材料选择应符合设计要求,并能够实现预制箱梁在预设期限内的施工完成。
二、施工准备2.1施工设备准备1)起重设备:吊车、吊篮、支架等。
2)预制箱梁模具:根据设计要求,制定箱梁模具的设计方案,并进行制作。
3)墩台基础:根据桥梁设计要求,提前完成墩台基础施工。
2.2施工团队准备1)施工队伍:建筑工人、模具师傅、机械操作人员等。
2)技术支持:配备有经验丰富的专业技术人员,以确保施工质量。
2.3材料准备1)预制箱梁:根据设计要求,提前完成箱梁的制作,并进行质量检查。
2)钢筋及混凝土:按照设计要求,提前准备好钢筋和混凝土。
三、施工步骤3.1模具安装1)在墩台上安装模板,确保模板的平整度和垂直度满足要求。
2)对模板进行调整和加固,以确保模板的稳定性。
3.2钢筋安装1)根据设计要求,在模板内安装钢筋,保证钢筋的位置和数目符合要求。
2)在钢筋的连接处进行焊接,确保连接牢固。
3.3混凝土浇筑1)在模板中的顶部设置振动器,以确保混凝土的密实性。
2)在浇筑混凝土前,进行充分的搅拌和配比。
3)将混凝土均匀地倒入模板中,确保模板内的混凝土不出现空洞。
3.4养护1)在浇筑完成后,立即进行养护,保持适当的湿度。
2)根据混凝土的强度发展情况,进行适当的养护时间。
四、安全措施4.1安全警示标志在施工现场的周围设置安全警示标志,以确保施工区域的安全性。
4.2防护设施在高空作业现场设置防护网和安全带,以确保作业人员的安全。
4.3灭火设备配备灭火器、消防水带等灭火设备,以应对可能发生的火灾。
4.4安全培训向施工人员提供必要的安全培训,以提高他们的安全意识和操作技能。
五、质量控制5.1模板质量检查在模板安装前,对模板进行检查,确保其质量满足设计要求。
预制箱梁吊装专项安全施工方案一、前言预制箱梁作为桥梁的关键部件,其吊装施工显得尤为重要。
本文旨在制定一套针对预制箱梁吊装的专项安全施工方案,确保吊装作业顺利进行,避免安全事故的发生。
二、施工前准备1.制定详细的吊装计划,包括箱梁吊装方向、吊装高度、使用吊机类型及吨位、配备的人员等。
2.对吊装设备进行全面检查,确保设备完好无损,符合安全标准。
特别关注吊钩、钢丝绳等关键部位的检查。
3.勘察吊装地点周围环境,清理障碍物,确保吊装作业空间宽敞、无危险因素。
4.指定专责人员负责吊装过程的指挥和协调工作。
三、吊装作业流程1. 吊装前准备•安装吊具,检查连接稳固。
•进行预吊试吊,检查吊装系统是否正常。
•核实各项准备工作无误后,方可进行正式吊装。
2. 吊装操作•操作人员需严格按照吊装计划操作,谨慎调节吊机起吊速度。
•在吊装过程中,需要专人监督箱梁是否平稳,防止晃动或滑脱。
•严禁在吊装过程中在箱梁上作业或临时停放其他材料,以免影响吊装安全。
3. 吊装结束•将箱梁安全放置到指定位置后,吊卸吊具。
•对吊装设备进行检查,确认无误后,撤离吊装现场。
•结束后对施工区域进行清理,恢复原状。
四、安全注意事项1.严格按照吊装方案操作,禁止擅自更改或忽视操作规程。
2.搭设必要的安全防护设施,确保作业人员和周围环境的安全。
3.紧急情况下,立即停止吊装作业,并及时报告负责人。
五、结语预制箱梁吊装是桥梁施工中的重要环节,安全施工至关重要。
本安全施工方案旨在明确吊装作业流程,提高吊装施工的安全性,确保吊装过程顺利进行。
希望各施工单位严格按照本方案实施,确保安全、高效地完成吊装作业。
目录一、编制说明 (1)1、编制依据 (1)2、编制原则 (1)3、编制范围 (3)二、工程概况 (3)三、施工准备 (3)1、施工人员情况 (3)2、机械设备计划 (4)3、材料使用计划 (5)四、进度计划安排 (5)五、梁板安装施工方案 (5)1、工艺流程 (5)2、施工工艺 (6)3、质量保证措施及施工注意事项 (11)六、施工安全保证措施 (12)1、组织保障 (12)2、技术措施 (14)3、安全保证措施 (14)七、质量保证措施 (14)八、环境保护措施 (17)简支转连续箱梁安装施工方案一、编制说明1.1、编制依据1.1.1.山东省交通规划设计院编制的两阶段施工图设计及相关配套图纸;1.1.2.中铁二十三局编制的《济鱼高速公路LQSG-5标段实施性施工组织设计》。
1.1.3.现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。
1.1.4.交通部现行的各种技术规范、验收标准。
1.1.5.国家现行的其他有关法律、法规。
1.1.6.业主、总监办及驻地办对本工程安全、质量、工期的要求。
1.2、编制原则1.2.1.遵循《招标文件》的原则严格按招标文件明确的内容、顺序及安全、工期、质量等要求编制,使建设单位各项要求得到有效保证。
1.2.2.服从生态、环保要求的原则现场布置合理节约用地,减少干扰,避免污染环境;充分考虑当地人民群众的长远利益,利用既有条件,合理安排临时施工设施,少占林地、绿地、保持生态平衡,减少水土流失,减少固体废物产生,满足环保要求。
1.2.3.遵循“安全第一、预防为主”的原则坚持“安全第一、预防为主”的原则,确立安全目标,制定科学合理的施工方案,建立健全确保安全的各项规章制度,采取强有力的防范措施,强化现场管理,确保运营、生产安全。
1.2.4.坚持建造优质工程的原则确立质量目标,制定创优规划,制定科学合理的施工方案,采用先进的施工方法和施工工艺,确保每道工序、每项分项工程的质量达到优质工程标准的要求。
1.2.5.遵循专业化队伍施工和综合管理的原则在组织施工时,以专业化队伍为基本形式,配备必要的施工机械设备,同时采取综合管理的手段,合理调配,以达到整体优化的目的。
1.2.6.确保工期的原则根据合同文件要求的工期和本合同段的特点,合理安排施工工序,合理安排劳力、材料和机械设备,优化资源配置,确保工期,并力争提前。
1.2.7.文明施工、环境保护的原则严格遵照国家环保政策和建设单位对本工程环境保护的要求,精心组织、严格管理、文明施工,在方案的编制上力争把施工对周围环境的影响降低到最低限度,并制定出详细的文明施工和环保措施,争创“安全生产、文明施工标准化工地”。
1.2.8.力求施工方案的“科学、经济、合理、先进”相结合的原则结合本合同段工程特点,搞好劳力、材料、机械的合理配置,推广“四新”技术,采用先进的施工方法和施工工艺,力求施工方案的适用性、先进性相结合,做到施工方案科学适用、技术先进,确保工程顺利完成。
1.2.9.合理配置各种资源,最大限度地满足业主对质量、工期、安全目标和技术经济指标的要求。
1.2.10.全面规划,保证重点,统筹安排,精心组织。
1.2.11.按照“精干机构、精兵强将、精良装备”和“安全、优质、快速、高效”的原则进行施工组织安排。
1.2.12.以满足工期要求为核心,以“突出重点、兼顾一般”为原则,合理进行资源配置,实现快速均衡生产。
1.2.13.以“高起点、高标准、高质量、高水平”为指导原则,科学组织,精益求精,争创全段优质工程,实现安全生产。
1.2.14.积极稳妥地推行先进的、科学的施工方法和施工工艺,大力推广应用“四新”成果,即“新技术、新工艺、新设备、新材料”,增加科技含量,采用先进的、科学的施工管理手段。
1.3、编制范围济南至徐州高速公路济宁至鱼台段LQSG-5合同段(K91+400—K111+158.154)全线范围内的桥梁25m、30m、35m小箱梁安装工程,以及完成上述工程施工所发生的临时工程。
二、工程概况2.1、工程简介济南至徐州高速公路济宁至鱼台段是济南至徐州公路的重要组成部分,同时也是山东省高速公路网规划“五纵、四横、一环、八连”“连七”的组成路段。
本项目路线全长73.44Km,呈北南走向,起自任城区蔡堂村北,经嘉祥县东、市中区西、金乡县东、鱼台县西,向南与济徐公路江苏段相接。
本项目是济南至徐州公路新建段的中段,位于山东省西南部,线路呈北南走向,位于济宁市境内,起自任城区蔡堂村北,经嘉祥县东、市中区西、金乡县东、鱼台县西,向南与在建的济徐公路江苏段相接。
它的建设对完善山东、江苏两省高速公路网,促进区域经济发展,改善行车条件,加快区域矿产、旅游等资源的开发,促进省际交流具有重要意义。
济徐高速公路济鱼段LQSG-5合同段起讫桩号K91+400—K111+158.154,全长19.758公里,线路全部位于鱼台县境内。
本标段共有8座大桥、2座中桥、2座分离立交,其中上部构造分为25m箱梁、30m箱梁、35m箱梁3种类型,预制设计总量为704片,其中25m箱梁384片,30m箱梁160片,35m箱梁160片。
2.2、施工设备及人员配备情况2.2.1.主要投入设备2.2.3.主要施工人员配备三、箱梁安装施工方案3.1、施工准备3.1.1.便道整修架梁前对运梁、架梁便道进行整修,采用煤矸石重新铺筑、使用砂筋找平,平地机、压路机整平碾压,确保便道畅通。
3.1.2.箱梁检测待梁体强度满足要求,外观质量、尺寸偏差检验合格。
凡是梁体上有新旧混凝土结合面的部位均需凿毛,一般在人工凿毛时砼强度须达到2.5MPa,用风动机凿毛时须达到10MPa 时进行凿毛。
同时对预留泡沫材料、通气孔等进行清理和疏通。
预制箱梁实测项目(只采用箱梁部分)3.1.3.架桥机就位3.1.3.1.架桥机拼装JQJH型架桥机是桥梁架设专用设备,由主梁、钢横梁以及支腿、横移天车、起重小车等组成。
主梁上配置有悬吊箱梁的起重行车,将箱梁在两横梁之间吊运到指定高度后,再行横移、落梁就位。
横移为主梁吊着预制箱梁整体横移。
该机特点是不用逐孔架设,每孔可单独架设,也可跨孔架设。
(1)、测量放样确定轨道的安装基准线,并用汽车吊将轨道初步就位。
(2)、将轨道连接、找直、和初步固定,在轨道下铺橡胶板或钢垫板,调整轨道跨度,全程高低差、接头误差和两条轨道同一截面的标高相对差,最后用拉杆将轨道横梁固定在盖梁上(盖梁混凝土施工时预埋吊环)。
(3)、将鱼尾平夹板、压板、弯钩螺栓紧固,在轨道两端焊接车档,使两条轨道上的车档与起重机缓冲器均接触。
(4)、整机吊装:采用两台吊车将纵梁安装就位、固定,再进行行车系统安装,最后安装驾驶室。
安装完成后检查各紧固点是否符合要求,如有松动应紧固,检查各零部件是否齐全并处于有效状态,通电前再做一次绝缘检查,如无异常可通电检查和调试。
3.1.3.2.箱梁安装前准备工作首先对作业人员进行技术交底,熟读设备说明书及其它有关出场技术文件,了解设备组成、结构特点,准备组装场地、机具和人力,明确具体组装任务。
认真清点出厂零、部件,同时检查构件运输过程中有误损伤、变形,若有应急时修复后,方可使用。
(1)、检查清点各构件、联接件、机电设备组成部分、电器元件及电缆数量是否符合要求,结构和机电元件是否完好无损。
(2)、清理各部件,特别是运动机构附着杂物,达到整洁。
(3)、检查电缆是否安全、可靠,须无电路和绝缘损坏现象。
认真检查、清理、平整组装场地,以保证有足够的吊装场地和装配空间;夯实路基,以保证纵移轨道和横移轨道基础有足够的承载力。
3.1.3.3.定位准备(1)、箱梁安装前首先进行盖梁复测,桥向轴线箱梁位置支座的标高并提前安放临时支座。
(2)、箱梁安装前,在台帽、盖梁上准确放出箱梁安装的中心线及边线,标注好永久支座及临时支座的位置,确保箱梁准确就位。
考虑到梁体施工时不可避免存在施工误差,伸缩缝处严格按设计就位,连续端应先考虑负弯矩束对位情况,再考虑横隔板连接,现场结合实际情况及时进行调整。
(3)、认真仔细检查梁体质量,梁体是否有裂纹,梁体棱角是否损坏,若梁体质量完好,进行安装。
3.1.4.架桥机组装后,在拼装场地做吊梁试验3.1.4.1.空载调试①检查所有栓接和销接的部位,确保连接可靠,若有问题应及时处理。
②检查所有动力设备以及电器控制元器件和线路是否良好,若有问题及时处理。
③加注润滑脂,加注齿轮油和液压油。
④操纵空载起升、降落,检查其制动是否可靠。
3.1.4.2. 架桥机组装后,在拼装场地做重载试验①立好各支点,收好油缸,开始进入重载实验。
由运梁车载梁送进架桥机下。
②两台吊梁行车同时起吊梁片,使梁体离开台车面50mm,然后落下,检查卷扬机的制动性,反复操作三次。
③两台吊梁行车共同驱动箱梁横移,然后返回运梁车,检查卷扬机的制动性,反复操作三次。
④在架桥段进行整机负重横移,检查横向位移可靠性3.1.4.3. 架桥机组装后,在拼装场地做悬停试验从运梁车上将梁吊起50mm,使架桥机停10min。
观察架桥机变形情况,检查各部件。
检测完毕后,将梁放回运梁车上。
以上试验中,若发现异常声响和现象及时停机,待查明原因、处理完故障后,方可进行下一步试验。
3.1.5.测量准备(1)墩、台支座垫石表面及主梁底面进行清理,做到表面干净整洁无尘,杂物。
(2)墩台帽由测量人员用全站仪放出轴线,纵、横控制点,然后依据设计图纸尺寸逐个用墨线弹出临时支座、固定支座与梁体轴线对应的安装位置,确保梁体就位后上下垂直、表面平整、线形顺畅。
(3)高程测量:在对支座及梁体安装位置放样好之后,逐个对每个点位认真进行高程测量和计算,确保支座位置及高程准确。
3.1.6.支座安装箱梁架设前,须先在桥台和非连续墩装好永久支座,在连续墩装好临时支座。
(1)临时支座的安装采用钢砂筒,每片梁端头放置。
测量组精确放出临时支座中心点,并用水准仪精确测量每个临时支座中心点标高,计算每个临时支座高度,将每个临时支座调整至计算的高度,安装于相应位置。
安装完毕后复核其顶面标高及平整度,临时支座安装高度应考虑一定的沉降值,保证箱梁架上去后临时支座顶标高应与设计标高齐平。
(2)橡胶支座的安装支座安装前,必须经检验合格后方可使用。
先将墩台帽清理干净,将支座垫石顶面除去浮浆,表面应清洁、平整无油污。
若墩台的标高差距过大,可用水泥砂浆调整。
在支座垫石上放出支座中心线和支座外边缘线,先将支座顶部钢板放置雨支座垫石上,再将橡胶支座安放于钢板上,使支座边缘与垫石上的钢板及支座边缘线相重合,确保支座准确就位。
支座安装时,四氟板的一面朝上,上面放置3mm厚的不锈钢板,以使箱梁安装后与支座能产生相对滑动。
除不锈钢板外,其它的外露部分应做防锈处理。
