供电系统移交
- 格式:docx
- 大小:22.83 KB
- 文档页数:4
物业水电移交协议书甲方(移交方):____________________乙方(接收方):____________________鉴于甲方为物业的原管理方,乙方为物业的新管理方,双方就物业的水电设施移交事宜,经协商一致,达成如下协议:第一条移交范围1.1 甲方同意将位于___________________的物业的水电设施移交给乙方。
1.2 移交的水电设施包括但不限于:供水系统、供电系统、备用电源、相关管线及配套设施等。
第二条移交条件2.1 甲方保证移交的水电设施处于良好运行状态,且无任何未解决的维修或维护问题。
2.2 乙方在接收前有权对水电设施进行检查,并提出必要的维修或维护要求。
第三条移交程序3.1 甲方应在本协议签订之日起___天内完成水电设施的移交准备工作。
3.2 乙方应在甲方完成移交准备工作后___天内完成接收工作,并签署移交确认书。
第四条移交费用4.1 乙方应向甲方支付水电设施移交费用,具体金额为人民币___元。
4.2 上述费用应在本协议签订之日起___天内一次性支付给甲方。
第五条责任与义务5.1 甲方应确保移交的水电设施符合相关法律法规及行业标准。
5.2 乙方在接收水电设施后,应负责其日常维护和管理,并承担相应的法律责任。
第六条违约责任6.1 如甲方未能按照本协议约定的条件和程序移交水电设施,应向乙方支付违约金,金额为移交费用的___%。
6.2 如乙方未能按照本协议约定的条件和程序接收水电设施,应向甲方支付违约金,金额为移交费用的___%。
第七条争议解决7.1 本协议的解释、适用及争议解决均适用中华人民共和国法律。
7.2 双方因履行本协议所产生的任何争议,应首先通过友好协商解决;协商不成时,任何一方均可向甲方所在地人民法院提起诉讼。
第八条其他8.1 本协议自双方授权代表签字盖章之日起生效。
8.2 本协议一式两份,甲乙双方各执一份,具有同等法律效力。
甲方代表(签字):____________________乙方代表(签字):____________________签订日期:____________________签订地点:____________________(以下无正文)。
“三供一业”供电分离移交改造工程零星施工方案一、项目概述"三供一业"供电分离移交改造工程是指将建筑物内的供电系统与城市公共电网相分离,并实现移交给电力公司进行管理和维护的工程。
本施工方案旨在确保移交改造工程的顺利实施,保证施工过程安全可靠,工程质量符合规范要求。
二、施工准备1.设计准备:组织专业技术人员对供电系统进行评估和设计,制定详细的施工方案。
2.材料准备:准备所需的施工材料,包括电缆、接线端子、配电箱等。
3.施工团队:组织专业的电力安装施工队伍,确保施工人员具备相应的资质证书和技术经验。
三、施工步骤1.断电准备工作:a.通知相关单位和住户提前停电,确保安全。
b.检查供电系统,确认没有电流和电压。
c.安排专人负责开关电源主开关,确保供电系统的安全断电。
2.拆除与更换:a.拆除原有的电缆、接线端子和配电箱等供电设备。
b.更换电缆、接线端子和配电箱等新的供电设备,确保符合相关规范和标准。
3.连接与接地:a.连接新的电缆与供电设备,确保电缆接线正确牢固。
b.进行设备的接地,确保设备和建筑物的安全可靠接地。
4.系统调试:a.进行供电系统的初步测试,包括电流、电压和接地等方面的测试。
b.如果发现问题,及时修复和调整,直至系统运行正常。
5.安全检查与验收:a.完成施工后,组织专业人员进行安全检查,确保供电系统符合安全要求。
b.将改造后的供电系统移交给电力公司进行验收,并办理相关手续。
四、安全措施1.施工现场设置明显的警示牌,确保施工区域的安全警示。
2.施工人员使用符合标准要求的个人防护装备,如安全帽、绝缘手套和工作靴等。
3.施工期间严禁乱堆乱放材料,保持施工现场清洁整齐。
4.施工期间严禁乱拉乱接电源线,确保电缆连接牢固可靠。
5.施工人员应定期检查施工设备和工具的安全状况,如发现故障应及时修理或更换。
五、质量控制1.严格按照设计要求和相关规范进行施工,确保施工质量。
2.采用优质材料和设备,确保供电系统的安全可靠性。
电网公司南方电网责任公司客户资产移交管理规定集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)Q/CSG 中国南方电网有限责任公司企业管理制度客户资产移交管理办法目次5客户资产移交管理办法1总则1.1为规范中国南方电网有限责任公司(以下简称“公司”)客户资产移交工作,保障电网安全,为广大客户提供优质可靠的电力服务,特制定本办法。
1.2本办法适用于公司总部各部门及广东电网公司、广西电网公司、云南电网公司、贵州电网公司、海南电网公司、广州供电局、深圳供电局(以下简称“各子公司”)所属直供直管供电企业客户资产移交管理,公司所属全资、控股县级供电企业可参照执行。
2规范性引用文件《中华人民共和国电力法》(中华人民共和国主席第六十号令)《供电营业规则》(电力工业部第8号令)《财政部国家税务总局关于供电企业接收用户资产有关企业所得税政策问题的通知》(财税【2011】35号文)《中国南方电网有限责任公司客户资产接收工作方案》(南方电网市场【2011】25号)《中国南方电网有限责任公司客户资产接收工作指导意见》(南方电网市场【2012】76号)3术语和定义用户资产是指由用户出资建设的、专门用于电力接入服务的专用网架及其附属设备、设施等供电配套资产,包括:由用户出资建设的城市电缆下地等工程形成的资产;由用户出资建设的居民小区配电设施形成的资产;用户为满足自身用电需要,出资建设的专用输变电、配电及计量资产等。
所称用户,包括政府、机关、军队、企业事业单位、社会团体、居民等电力用户。
为体现客户服务,本文使用客户代替用户作为通用称谓。
4职责4.1市场营销部门4.1.1是客户资产移交工作的牵头管理部门,负责制定客户资产移交管理办法和工作流程,并组织实施。
4.1.2负责编制并下发客户资产接收编码。
4.1.3负责汇总、统计客户资产接收完成情况。
4.1.4负责接收资产后续的营销业务管理。
电力行业的电力工程验收与移交1. 背景介绍电力工程是指规划、设计、施工、设备安装、调试等一系列工作过程,旨在确保安全、可靠地向用户供电。
而电力工程的验收和移交是整个工程实施过程中的重要环节,它不仅能够验证工程质量和合规性,还能够保障电力供应的稳定性和持续性。
本文将讨论电力行业中的电力工程验收与移交的重要性、流程以及常见问题。
2. 电力工程验收的重要性电力工程验收是为了确保工程质量、合规性以及用户利益的重要环节。
通过验收,可以验证工程是否按照设计要求进行,检查施工过程中的各项技术指标是否符合标准和规范。
验收结果作为工程竣工的前提条件,对于确保工程安全运行、节约能源、提高供电质量具有重要作用。
3. 电力工程验收流程3.1 前期准备前期准备包括工程设计、采购合同签订、施工现场准备等。
设计阶段需要根据用户需求和电力供需情况进行方案设计,并且需要符合相关的法规和标准。
采购合同的签订需要明确设备供应商的责任和义务,确保供应的设备符合验收要求。
施工现场准备需要按照设计方案进行场地清理、设备安装等工作。
3.2 施工阶段验收施工阶段验收主要包括对施工图纸、施工方案、工程进度等进行审核,并对施工现场进行实地检查,确保施工是否符合设计要求,各项工作是否顺利进行。
3.3 设备调试验收设备调试验收包括对供电设备的功能性测试和负载试验。
功能性测试主要验证设备的基本功能是否正常,例如开关的合闸跳闸、保护装置的动作等。
负载试验则是测试设备在实际负载条件下的工作性能,其中包括安全性能、稳定性能、功率因数等。
3.4 安全评估和检查安全评估和检查主要是通过检查供电系统的接地、绝缘、保护等方面,确保设备运行安全可靠。
4. 电力工程移交流程4.1 移交准备移交准备阶段包括整理和归档工程文件、备件、工具等,并制定移交方案和移交报告。
4.2 移交验收移交验收主要是对工程完整性、安全性和性能的检查。
检查内容包括供电设备的容量、接口和参数是否满足要求,工程设备是否达到预期效果等。
三供一业供电移交协议【协议书】甲方:(供电公司名称)乙方:(用电企业名称)根据国家能源政策的要求,为推动能源供应侧结构性,提高电力供应运行效率,促进能源消费方式的转变,甲乙双方本着平等互利的原则,经友好协商,就三供一业供电移交事宜达成如下协议:一、协议主要内容1.甲方同意将供电系统中在乙方企业内的电力设备和电力线路移交给乙方管理和使用,供乙方进行生产、经营或其他合法用途。
2.乙方同意按照国家规定和甲方的要求,负责管理和维护供电系统中的设备和线路。
保证设备和线路的安全运行,并按时缴纳电费。
3.甲方负责提供稳定可靠的电力供应,并根据乙方的用电需求进行调整和优化。
及时处理乙方提出的电力设备故障和电力负荷过大等问题。
4.乙方享有甲方提供的电力供应服务,并有权要求甲方提供高品质的电力供应。
乙方有权根据自身需求对电力设备进行改造和升级,提高用电效率。
二、设备和线路的移交1.甲方将对乙方供电系统进行全面评估,确定需移交的设备和线路。
2.甲方将移交设备和线路的所有权证明、技术资料和使用手册等有关文件,以及相关人员进行人员交接培训。
3.移交后,乙方成为设备和线路的合法管理和使用者,应妥善保管设备和线路的相关文件和资料,确保设备和线路的安全。
三、用电需求的调整1.乙方应向甲方提供详细的用电需求信息,包括用电量预测、用电负荷曲线、用电设备状态等,以便甲方根据实际情况进行电力供应调整。
2.乙方有权调整用电设备和用电负荷,并及时向甲方通报,以便甲方做出相应的供应调整。
四、电能质量和安全1.甲方负责监测和维护供电系统的电能质量,保持供电质量稳定,并确保电压、频率等指标满足国家标准和乙方的要求。
2.乙方应确保供电系统内设备的正常运行和安全使用,遵守相关法律法规和甲方的规章制度。
3.供电系统内设备出现故障或发生事故时,甲乙双方应密切合作,共同解决问题,并迅速恢复电力供应。
五、电费缴纳和结算1.乙方应按照甲方的规定和实际用电量,按时缴纳电费。
西安市用户供电设施移交文件摘要:一、背景介绍二、移交文件的具体内容及流程三、移交过程中可能出现的问题及解决方案四、对用户的建议正文:一、背景介绍随着我国城市化进程的不断推进,越来越多的用户需要接入电力供应系统。
为了保障用户的用电需求,电力公司需要不断地进行供电设施的建设与维护。
在西安市,用户供电设施的移交工作已经正式启动。
本文将详细介绍西安市用户供电设施移交文件的相关内容。
二、移交文件的具体内容及流程用户供电设施移交文件主要包括以下几个方面:1.用户基本信息:包括用户名称、地址、联系方式等。
2.供电设施信息:包括供电设施的型号、数量、位置等。
3.用电需求:包括用电量、用电负荷等。
4.合同签订:包括供电合同、用电协议等。
在移交过程中,用户需要与供电公司进行沟通协调,确定供电设施的具体位置、数量、型号等信息,并签订相关合同及协议。
此外,用户还需要按照供电公司的要求,完成用电需求的申报工作。
三、移交过程中可能出现的问题及解决方案1.供电设施位置不明确:用户需要与供电公司进行充分沟通,明确供电设施的具体位置,以便进行后续的施工工作。
2.供电设施数量不足:用户需提前与供电公司沟通,根据实际需求增加供电设施的数量。
3.合同签订问题:用户需认真阅读合同条款,确保合同内容符合双方要求。
四、对用户的建议1.提前了解相关政策法规,确保自身权益。
2.与供电公司保持良好沟通,确保供电设施的顺利移交。
3.仔细阅读合同条款,确保自身利益得到保障。
4.按照供电公司的要求,及时完成用电需求的申报工作。
总之,用户在供电设施移交过程中,需要与供电公司密切配合,确保供电设施的顺利移交。
三供一业物业移交方案一、背景为了更好地管理和维护小区内的三供一业设施,提升居民的生活质量和居住环境,小区物业决定自行承接三供一业设施的管理工作。
为了确保移交过程的顺利进行,制定本方案。
二、移交范围1. 三供设施•供水系统:包括水源、输水管网、水泵等设施。
•供电系统:包括变电站、配电网络等设施。
•供暖系统:包括锅炉、热力管道等设施。
2. 一业设施•环境卫生:包括小区内的垃圾清运、卫生保洁等工作。
三、移交步骤1. 确定时间节点双方商定一个时间节点,方便物业进行准备工作,并与相关部门做好协调。
2. 形成移交清单由原承接方提供一个完整的移交清单,列出三供一业设施的详细内容,并进行确认。
3. 进行实地考察物业方组织人员对三供一业设施进行实地考察,了解设施的运行状态、使用情况以及存在的问题。
4. 制定改进计划根据实地考察的结果,物业方制定改进计划,提出对设施的优化改造和维护方案,并与原承接方进行沟通和协商。
5. 完善管理制度物业方根据实际情况,完善三供一业设施的管理制度和相关政策,明确责任和工作流程。
6. 人员培训为了确保物业人员掌握三供一业设施的知识和操作技能,物业方组织相关培训,包括设备使用、故障排除等。
7. 设备移交在双方达成一致后,将三供一业设施的管理权利和责任正式移交给物业方,并办理相关手续。
8. 运行监督物业方在接管三供一业设施后,要加强对设施的运行监督,建立定期巡检和维护体系,及时发现和解决问题。
四、移交后工作1. 设备维护物业方负责三供一业设施的日常维护工作,包括设备的定期检查、保养和维修。
2. 故障排除物业方要建立故障排除机制,及时响应居民的报修请求,并协调专业人员进行维修。
3. 信息公示物业方要及时向居民公示三供一业设施的管理情况,包括设备运行状况、维护保养情况等。
4. 免费服务物业方要为居民提供相关的免费服务,如给水给电给暖的咨询和问题解答。
5. 反馈与改进物业方要建立居民反馈机制,及时收集和处理居民的意见和建议,并根据情况进行改进和调整。
华北电网有限公司信息系统运维移交管理办法第一章总则第一条为进一步规范华北电网有限公司(以下简称“公司”)应用系统运维移交工作,确保运维移交期间公司应用系统稳定运行,应用系统移交后运维各项工作能够有效衔接,明确工作责任,规范移交流程,特制订本管理办法。
第二条运维移交是指业务系统从试运行移交到正式生产运行,从移交部门代为运行维护转为信息运维中心正式运维。
第三条本办法是公司应用系统运维移交的基本要求。
第四条本办法适用于公司各部门以及直属供电(电力)公司、超高压公司、建设分公司、供应链管理中心(以下简称“各单位”)。
第二章职责分工第五条公司信息化领导小组对公司信息系统运维移交工作实行统一领导,信息系统运维移交工作由公司信息管理中心、牵头业务部门、信息运维中心、实施单位共同完成。
系统运维移交工作职责分工:(一)公司信息管理中心负责信息系统运维移交的审核和批准及安全测评工作,系统的运维移交需报公司信息化领导小组审批。
(二)牵头业务部门负责组织相关业务部门、实施单位执行相关申请工作,进行系统运维移交的审核、许可及测评等工作。
(三)信息系统实施单位和信息运维中心共同负责完成信息系统运维移交的申请、知识转移、交接确认等相关工作。
第三章交接前应具备的条件第六条业务系统移交生产运维前必须测试正常、稳定运行、文档齐备,满足条件后方可申请移交,包括但不限于以下条件:(一)上线试运行期间需连续运行不少于3个月。
(二)通过上线试运行验收。
(三)完成试运行报告并通过审查。
(四)具备必备的文档并通过审查。
(五)运行维护报告:含维护记录。
(六)完成对运行维护人员的知识转移。
(七)紧急情况恢复测试(可选):服务器瘫痪、网络故障、应用服务器故障等的解决办法,备用应急方案启动测试。
(八)系统备份策略明确、备份系统正常,且进行过恢复测试。
(九)提供详细的日常运行维护制度或规程。
第七条移交方应成立移交小组,移交小组应由系统初始实施人员构成,并有足够的技术力量。
电气工程移交方案一、前言随着电气工程项目的完成,工程移交是项目的重要环节之一,也是工程最终交付使用单位的过程。
为了保证工程移交的顺利进行,我们制定了这份电气工程移交方案,以便确保移交过程的顺利进行,并最大程度地减少移交过程中可能出现的风险。
二、移交范围本次电气工程移交的范围包括以下内容:1. 供电系统:包括主变电站、配电室、变压器、开关设备等;2. 照明系统:包括室内外照明、应急照明等;3. 控制系统:包括电气控制柜、PLC控制系统、自动化控制系统等;4. 动力系统:包括电动机、变频器等;5. 保护系统:包括接地保护、漏电保护、过流保护等。
三、移交程序1. 进行准备工作:项目移交前,需确保相关工作的完成情况,包括系统调试、设备清单整理、技术文档准备等;2. 签署移交协议:移交双方需进行移交协议的签署,明确移交的范围、责任、义务等内容;3. 移交验收:移交单位需对已安装的电气设备进行验收,确保系统性能、安全性等符合要求;4. 移交文档:移交单位需准备相关的技术文档,包括设计文件、安装手册、操作说明等;5. 培训:移交单位需对使用单位的相关人员进行操作培训,确保他们能够正确、安全地操作电气设备;6. 移交完成:移交单位需交付相关设备、文档等,并办理相关手续,完成工程移交。
四、移交人员1. 移交单位:负责提供电气设备、技术支持、文档等;2. 使用单位:负责接收并验收移交的设备、文档等;3. 第三方监理:按照项目合同要求,第三方监理需要对电气工程移交的过程进行监督,并出具相关验收报告。
五、移交文档1. 设计文件:包括电气系统图纸、设计说明、布线图等;2. 安装手册:包括设备安装说明、调试步骤等;3. 运行维护手册:包括设备操作、维护、维修等内容;4. 现场记录:包括调试记录、试运行记录等;5. 验收报告:由第三方监理出具的验收报告。
六、培训计划1. 培训内容:包括设备操作、维护、安全注意事项等;2. 培训方式:可采用现场演示、理论讲解、操作实践等方式进行;3. 培训时间:根据使用单位的实际需求,确定培训时间;4. 培训人员:由移交单位的技术工程师或培训人员进行培训。

水电移交协议书范本甲方(移交方):_____________________乙方(接收方):_____________________鉴于甲方为原水电设施的所有者,乙方为新的使用者或管理者,双方本着公平、公正、互利的原则,就水电设施的移交事宜达成如下协议:一、移交范围1.1 甲方同意将位于____________________的水电设施移交给乙方使用和管理。
1.2 移交的水电设施包括但不限于:供水系统、供电系统、相关管道、线路、控制设备等。
二、移交条件2.1 甲方保证移交的水电设施处于正常运行状态,无重大安全隐患。
2.2 甲方应提供水电设施的详细技术资料、维护记录和使用说明。
三、移交程序3.1 双方应共同对水电设施进行现场检查,确认设施状态。
3.2 甲方应在移交前完成设施的清洁、维修和保养工作。
3.3 双方签订本协议后,甲方应将水电设施的钥匙、操作手册等相关物品移交给乙方。
四、费用结算4.1 乙方应支付甲方水电设施移交的相关费用,具体金额为人民币____________________元。
4.2 乙方应在本协议签订之日起____天内一次性支付上述费用。
五、责任与义务5.1 甲方负责在移交前解决水电设施的所有遗留问题。
5.2 乙方接收水电设施后,应负责日常的维护、管理及安全使用。
5.3 乙方应遵守相关法律法规,不得擅自更改水电设施的结构和用途。
六、违约责任6.1 如甲方未能按期移交水电设施或设施存在重大安全隐患,甲方应承担违约责任,并赔偿乙方因此遭受的损失。
6.2 如乙方未按期支付相关费用,应承担违约责任,并支付违约金。
七、争议解决7.1 本协议在履行过程中如发生争议,双方应友好协商解决;协商不成时,可提交甲方所在地人民法院诉讼解决。
八、其他8.1 本协议一式两份,甲乙双方各执一份,具有同等法律效力。
8.2 本协议自双方签字盖章之日起生效。
甲方代表(签字):_________________ 日期:____年__月__日乙方代表(签字):_________________ 日期:____年__月__日(此范本仅供参考,具体条款应根据实际情况调整,并建议在签订前咨询法律专业人士。
供电局关于配网电子化移交存在问题及提升措施摘要:配网电子化移交流程是将中低压配电网工程数据变成系统基础数据的关键流程,能够确保系统间的配网基础数据实时、准确和一致。
电子化移交过程中,移交工单及时率以及闭环率是影响数据质量的重要环节,因此,必须针对上述环节中存在的问题进行分析,并提出完善措施,提升配网电子化移交数据质量和管控水平。
关键词:配网;电子化移交;问题;提升措施;供电局前言配网电子化移交是对配网工程管理的重要手段之一,对提高配网生产经营及管理有积极意义。
如果,配网电子化移交管控水平不高,降低了流程的运转效率、图形绘制、数据录入的质量以及系统间的数据同步速度。
因此,必须对其移交过程中存在的问题进行分析,找出流程的问题环节,制定有效措施进行改善,提高闭环完成率。
一、配网电子化移交环节考核方式(一)指标内容配网电子化移交工单闭环率从属于模块实用化指标,该指标只对区局层面进行考核,主要分为业扩工程类、工程类、迁改类、技改类。
(二)问题数据的获取配网电子化移交工单问题数据取数时间大约在每月月初、20、26日取数,月初的问题数据作为上月问题数据进行考核。
当问题数据下发后,由各归口管理部门组织各供电所开展问题数据的整改。
(二)数据分析1.电子化移交及时率2018年电子化移交及时率问题数据27条,2019年2月份1条。
占电子化移交工单问题数据1%。
问题数据成因有:(1)系统故障,数据异常。
(2)佛山配调结束不了同一条10kV线路涉及到两张及以上的工单,需要退单,供电所合拼工单再上报,导致超期。
(3)佛山配调未能在复电24小时内结束工单。
2.电子化移交闭环率2018年电子化移交闭环率问题数据2037条,2019年2月份53条。
占电子化移交工单问题数据99%。
(1)业扩工程电子化移交工单问题数据有1478条,占电子化移交工单问题数据的71%。
业扩电子化移交工单闭环率问题数据主要原因有:①市局2018年7月份制定了生产域实用化及数据质量考核评价方案,但取数时间从5月份开始,因此5-7月份存在大量工单未闭环,从8月开始大幅减少,到10月份未闭环工单数较7月已减少了99%。
第1篇一、引言供电移交是指供电设施的所有权、使用权、管理权等权利的转移。
在我国,供电移交是电力行业管理的重要组成部分,涉及到电力企业的经营、安全、环境保护等多个方面。
为了规范供电移交行为,保障电力行业的健康发展,我国制定了相关的法律规定。
本文将详细阐述供电移交的法律规定,包括移交的条件、程序、责任等内容。
二、供电移交的法律依据1. 《中华人民共和国电力法》:该法是我国电力行业的基本法律,其中明确了电力设施的所有权、使用权、管理权等权利的转移应当遵循国家有关法律、行政法规的规定。
2. 《电力设施保护条例》:该条例规定了电力设施的保护范围、保护措施以及电力设施所有者、使用者、管理者的权利和义务。
3. 《电力设施迁移和拆除管理办法》:该办法规定了电力设施迁移和拆除的条件、程序以及相关责任。
4. 《供电营业规则》:该规则规定了供电企业的业务范围、服务标准、用户权益保护等内容。
三、供电移交的条件1. 合法的供电合同:供电移交必须基于合法的供电合同,合同内容应包括供电设施的所有权、使用权、管理权等权利的转移。
2. 符合国家规定:供电移交应符合国家有关电力行业管理的规定,不得违反国家能源发展战略和政策。
3. 电力设施安全可靠:供电移交的电力设施应满足安全可靠的要求,不得存在安全隐患。
4. 用户权益保护:供电移交应充分保障用户的合法权益,不得损害用户的利益。
四、供电移交的程序1. 提出申请:供电移交申请人应向供电企业提出书面申请,并提供相关证明材料。
2. 审查批准:供电企业应当对申请材料进行审查,并在规定期限内作出批准或者不予批准的决定。
3. 签订移交协议:供电移交双方应当签订供电移交协议,明确双方的权利和义务。
4. 办理移交手续:供电移交双方应当依法办理移交手续,包括电力设施的所有权、使用权、管理权等权利的转移登记。
5. 公告:供电企业应当在移交协议签订后,依法公告供电移交情况。
五、供电移交的责任1. 供电企业责任:供电企业应当依法履行供电移交义务,确保电力设施的安全可靠,保障用户的合法权益。
供电移交申请
尊敬的供电局领导:
我代表[移交单位名称],向贵局提交供电移交申请。
在此,我们详细说明移交原因、移交范围、移交时间及后续事项,以确保供电系统的平稳过渡和持续运行。
一、移交原因
随着城市发展及电力体制改革的不断深入,原供电单位已无法满足日益增长的电力需求和供电质量要求。
为确保电力供应的安全、稳定和可靠性,经过充分调研和慎重考虑,我们决定向贵局申请移交供电系统。
二、移交范围
本次移交范围包括:
1. 所有供电设备、线路及相关设施;
2. 供电系统的技术资料、运行数据及维护记录;
3. 现有供电员工及技术支持团队。
三、移交时间
我们计划在[具体日期]完成所有移交工作。
在此之前,我们将与贵局密切配合,确保移交过程的顺利进行。
四、后续事项
1. 移交完成后,贵局将成为供电系统的唯一管理单位,全权负责供电系统的运行、维护及管理;
2. 为确保供电系统的稳定过渡,我们将在移交后的一段时间内,与贵局保持密切联系,提供必要的技术支持和协助;
3. 对于移交过程中可能出现的任何问题,我们承诺及时解决,并与贵局共同协商解决方案。
五、联系方式
如有任何关于本次供电移交的疑问或需要进一步的信息,请随时与我们联系。
联系人:[联系人姓名],联系电话:[联系人电话],邮箱:[联系人邮箱]。
敬请贵局审慎考虑我们的申请,并对我们的请求给予积极的回复。
我们相信,在双方的共同努力下,本次供电移交工作一定能够取得圆满成功。
此致
敬礼!
[移交单位名称]
[具体日期]。
移交供电公司承诺书
尊敬的供电公司:
本承诺书由[公司名称](以下简称“承诺方”)向贵公司(以下简称“供电公司”)出具,旨在明确承诺方在移交供电过程中的责任和义务。
一、承诺方保证按照双方签订的《供电合同》及相关法律法规的规定,全面履行合同义务,确保供电的连续性和稳定性。
二、承诺方承诺在移交供电过程中,将提供必要的技术支持和人员培训,确保供电公司的员工能够熟练掌握供电系统的操作和维护。
三、承诺方将确保在移交过程中,所有供电设施和设备均处于良好的
工作状态,并按照供电公司的要求进行必要的检测和调试。
四、承诺方承诺在移交供电之前,将对供电系统进行全面的安全检查,确保不存在安全隐患,保障供电的安全性。
五、承诺方将积极配合供电公司完成供电系统的移交工作,包括但不
限于资产清单的核对、技术资料的移交、以及供电系统的现场交接等。
六、承诺方承诺在移交过程中,如遇任何问题或需要协助,将及时与
供电公司沟通,并提供必要的支持和解决方案。
七、承诺方保证在移交完成后,将继续提供必要的售后服务和技术支持,确保供电公司能够顺利运营供电系统。
八、本承诺书一式两份,双方各执一份,具有同等法律效力。
承诺方(盖章):
授权代表签字:
日期:
供电公司(盖章):
授权代表签字:
日期:。
供电设备移交承诺书本承诺书内容为甲方(移交方)把乙方(受托方)使用的、安装的、维护的某些电力设备(以下简称供电设备)全部或部分移交给乙方维护管理,并确保乙方可以合法高效地运行维护供电设备。
1. 移交内容1.1 移交的供电设备包括:(1)主要电缆、中间配电柜、楼层配电柜、房间配电箱、照明线路、插座、接线盒、电表以及其他配套设备。
(2)除以上设备以外,安装在甲方场所内的各项电气设备和器材。
1.2 移交的供电设备的数量、规格、型号及技术参数等详见附件。
1.3 移交的供电设备的年限为:从本合同约定移交之日起至使用寿命期满。
2. 移交条件2.1 移交方保证移交的供电设备为移交前在正常运行状态。
同时我们还向乙方提供供电设备的技术资料及其他相关资料,确保乙方可顺利完成托管任务。
2.2 移交方保证正常情况下提供乙方必要的运营资金,在维护、保修、检测、更新、改造以及安全生产方面,乙方可按照法律、法规及行业标准按时按质完成。
2.3 移交方要求乙方提供本承诺书生效前出具的,符合需求的安全生产管理及安全考核部分证明文件,以保证安全管理绩效。
3. 维护要求3.1 移交方要求乙方按照合同约定的操作、维护手册及技术标准等文档来进行维护和管理,并按照程序有序排列记录维修、巡检情况和维护进度,确保运营维护质量。
3.2 乙方应当建立规范的维修、保养档案、巡检记录,若需使用陈旧、寿星老,乙方需向甲方提出相关文件,以便及时维修替换。
3.3 移交方应当定期按照规定时间和周期对供电设备进行检测、维护和更新,遇到超出本合同约定范围的使用、损坏情况,需要及时通知乙方,并将相关维修记录进行归档。
4. 法律责任4.1 双方均应当遵守法律法规和行业规范,若发现某一方存在违规行为致使合同无法履行,对方应追究其相应的法律责任。
4.2 本合同向背书后即生效,如遇到争议,应通过协商方式解决,协商不成,应当向有关法律机构进行诉调解。
4.3 在使用过程中,如果发生损坏、故障、人为因素造成损伤等,应立即通知移交方进行处理,同时提供详细的做法建议和状视记录。
开发小区电力移交手续流程
哇,你知道吗?我们小区的电力要移交啦!感觉好神秘又好厉害的样子。
听说,移交就是要把现在的电力系统换成新的,像手机换系统一样。
这样我们小区的电力就会更稳定,不会突然停电了。
听说移交还要办手续,就是要告诉电力公司我们要换系统。
然后他们还要来检查我们的电力系统,看看是不是准备好了。
而且,移交的时候还要签字呢!就像我们考试考完后要签名一样。
这样大家都知道了,新的电力系统就正式接手啦!
最后,移交完成后,我们还要检查一下新的电力系统是不是正常运行。
这样,整个移交的事情就搞定了!
好期待新的电力系统啊!这样我们的生活就会更加方便了!。
供电系统移交
LEKIBM standardization office【IBM5AB- LEKIBMK08- LEKIBM2C】
供电系统移交

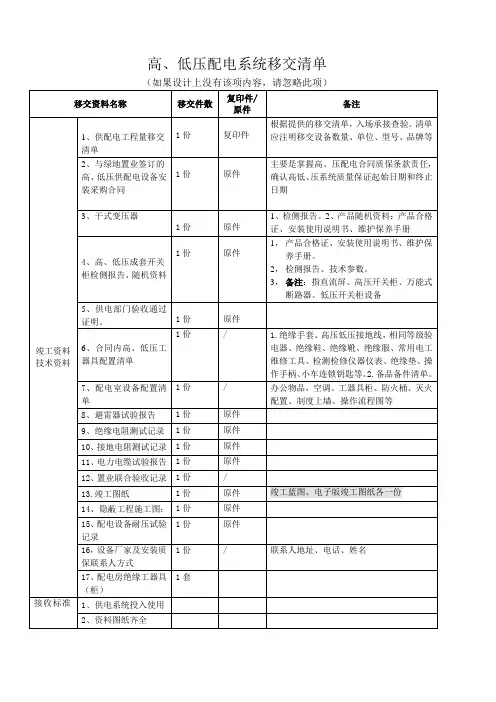

1、供电系统设备购买、安装合同复印件;
2、有关供电部门批准书、协议、设计方案、设计施工图纸复印件;
3、电器设计图、竣工图及设计说明、平面布置图、系统图;
4、安装图设计变更和合同;
5、装箱单、接线图、使用说明书、送电后情况记录、安装调试记录、操作及维修保养手册;
6、设备安装质量保证书;
7、供电系统设备制造、安装单位、维护单位资料复印件;
8、供电系统设备产权所有者及用户的名称和地址复印件;
9、高低压配电柜、变压器、直流控制屏等设备参数(型号、数量、重量、额定电压、电流、频率等)原件;
10、高低压配电柜、变压器、直流控制屏等设备随机资料(安装使用说明书、技术图纸、机房布置图、产品合格证、安装配件清单等)原件;
11、高低压配电柜、变压器、直流控制屏等设备主要配件资料(生产单位、技术参数、说明书、产品合格证等)原件;
12、高低压配电柜、变压器、直流控制屏等设备试运行检验记录、运行许可证原件;
13、配电箱、电缆、插接母线、电表等资料(生产单位、技术参数、说明书、检测报告、产品合格证等)原件;
14、灯具、末端用电器具资料(生产单位、技术参数、说明书、产品合格证等)原件;
15、配套装置、仪表、电度表资料(检验记录、测试报告、原始数据记录等)复印件;
16、其它相关资料。
变配电房承接查验交接内容
供配电系统设备承接查验
(一)查验范围:
包括但不限于项目范围内的如下设备设施:1.变配电室设备设施(包括:应急发电机系统设备、设施);2.空调系统供电设备、设施;3.给排水系统供电设备、设施;4.楼宇自控系统供电设备、设施;5.消防系统供电设备、设施;6.安全防范系统供电设备、设施;7.照明系统设备、设施;8.办公用电系统设备、设施;9.电梯系统供电设备、设施。
(二)设备、设施查验主要内容与要求
(1)高压柜检查内容
a)检查设备规格是否符合设计图纸;b)检查一次接线系统是否符合设计图纸;c)检查二次回路和接线是否符合厂家图纸;d)设备标号、电力电缆、操作电缆标号是否齐全;e)高压柜机械连锁、电气连锁应动作准确、可靠;
f)检查防止电气误操作的“五防”装置齐全,并动作灵活可靠;g)柜内控制电缆的位置不应妨碍手车的进出,接线端固定牢固。
(2)高压开关的检查:
真空开关的检查内容:真空断路器应固定牢靠,外表整洁完整;电气连接应可靠且接触良好;真空断路器与其操动机构的联动应正常,无卡阻,分合闸指示正确,辅助开关动作应准确可靠,接点无电弧烧痕,灭弧室真空度应符合产品的技术规定,绝缘部件、瓷件应完整无损;
(3)直流屏检查内容
a)对直流屏电池进行检查,电池布线排列应整齐,极性标志清晰、正确;
b)电池编号应正确,外壳清洁、液面正常;
c)电池组的绝缘应良好,绝缘电阻应不小于MΩ?;d)直流屏交流电源互投功能应正常;e)直流屏内各接线标志应齐全、清晰;f)直流回路与交流回路应有明显区别。
3.变压器,干式变压器检查内容
a)检查名牌数据符合设计要求;b)检查通风及温控系统工作正常e)分段安排停电:进行全面检查、清扫、紧固、查线;f)检查低压连络开关与主进开关自投自复是否正常;g)分段母线相序应一致;
4.对电容器柜柜进行检查:
电容器接线应正确,保护回路应完整,电容器外壳应无变形或渗漏油现象,端子连接牢固,熔断器熔体的额定电流应符合设计规定,放电回路完整且操作灵活,电容器外壳及构架的接地应可靠。
5.电缆的检查
a)检查电缆型号、规格应符合设计规定,敷设应排列整齐,无机械完好。
6.其它
a)检查专用工具(高压安全用具应具有相关部门检测合格证)、操作手柄、小车联锁及钥匙齐全;
b)高低压柜绝缘垫应整洁完好,并具有符合要求的检测报告;c)检查房屋、土建结构;有无渗漏和未封堵空洞;d)检查配电室消防报警是否灵敏;e)照明及通风系统检查正常;
f)配电室应安装与实际设备相符合的模拟屏;g)配电室应按照相关规定开通直拨电话一部;h)配电室应配备适量的消防器材。
