B-02-1地块土方开挖方案(临时)
- 格式:doc
- 大小:164.27 KB
- 文档页数:19
杭州建工土方开挖施工方案杭州建工编制单位:杭州建工集团有限责任公司编制人:刘斌强编制日期:2012年11月15日杭州建工目录一、工程概况 (3)1.2场地岩土工程地质与水文地质条件 (4)1.3边坡支护施工........................................................................... 错误!未定义书签。
1.4编制依据 (6)二、项经部组织机构的建立 (6)三、施工准备工作 (7)四、土方开挖方案 (8)4.1施工总体部署 (8)4.2施工工艺 (8)4.3土方开挖 (8)4.4土方开挖机械行走道路及坡道设置 (9)4.5土方开挖轴线标高控制 (9)4.6土方堆放布置 (9)4.7基坑排水措施和雨季施工措施 (9)五、施工进度计划及技术资源供应计划 (9)5.1分阶段工期控制说明 (9)5.2施工进度计划表 (10)5.3主要施工机械需用量计划表 (10)5.4主要劳动力需用量计划表 (10)六、技术质量保证措施 (10)6.1土方开挖 (10)七、预防应急计划措施 (11)八、安全生产与文明施工措施 (11)8.1安全生产措施 (11)8.2文明施工措施 (12)九、土方开挖附图 (12)杭州建工土方开挖施工方案一、工程概况建设单位:郑州永恒万通置业有限公司。
设计单位:机械工业第六设计研究院有限公司。
施工单位:杭州建工集团有限责任公司。
监理单位:河南兴建建设管理有限公司。
勘察单位:河南省有色工程勘察有限公司。
1.1工程名称:永恒时代广场,永恒美馆苑(B-5-1地块)1#、2#、3#、4#楼工程及商业部分。
工程地址:项目位于河南省郑州市,基地位于北凤凰东路与建业路交叉路口西北角。
建筑面积及规模等级:地上总建筑面积37555.34㎡,基底面积为4321㎡其中商业建筑面积为11401.66㎡,住宅总建筑面积16721.58㎡,汽车坡道353.69㎡,物业用房建筑面积267.69㎡。
土方临时施工方案模板一、背景本文档旨在制定土方临时施工方案,对土方工程的施工进行规范和管控,确保施工过程安全、高效、顺利进行。
二、施工目标施工目标是指本次土方工程施工的具体目标和要求。
1.实施土方工程施工,按照工程设计要求进行开挖与填筑。
2.保证施工现场的安全,遵守相关规章制度,减少事故风险。
3.确保土方施工的质量,达到设计要求和预期效果。
4.合理安排工期和施工进度,按时完成土方工程施工任务。
三、施工内容施工内容是指本次土方工程施工的具体工作内容和步骤。
1.清理施工现场:将施工现场内的杂物、障碍物清理干净,确保施工安全无隐患。
2.标定平台:按照设计要求对施工现场进行测量和标定,确定施工平台的位置和高度。
3.土方开挖:根据工程设计要求和施工平台标定结果,对施工现场进行土方开挖工作,确保开挖的深度和形状满足设计要求。
4.土方填筑:根据开挖的土方形状和容量,进行土方的填筑工作,确保填筑的土方密实、均匀,符合设计要求。
5.安全措施:施工过程中,要注意安全措施的落实,包括施工现场的防护、工人的安全装备、机械设备的安全操作等。
6.工期和进度安排:合理安排施工工期和进度,按照计划进行施工,确保按时完成土方工程施工任务。
四、施工要求施工要求是指本次土方工程施工的具体要求和规定。
1.严格遵守相关法律法规和安全操作规程,确保施工过程安全可靠。
2.施工前要进行足够的勘测和设计,确保施工符合设计要求。
3.施工期间要保持施工现场的整洁、安全,避免对周边环境产生不良影响。
4.施工过程中要控制噪音、尘土等污染物的排放,保护环境。
5.施工中要加强与其他工程部门的协调,保持施工进度的连贯性和一致性。
6.施工现场要进行临时用电和临时供水的规划和布局,确保施工过程中的基本生活用电和用水需求。
7.施工结束后,要进行现场清理,恢复原状,清理施工废弃物和材料。
五、质量控制质量控制是指本次土方工程施工过程中对施工质量进行监控和检验的措施。
1.设立质量检查岗位:质量检查人员应对施工现场进行定期巡视和检查,确保施工质量符合要求。
郑州市中原区朱屯村城中村改造项目B-02-1地块冬季施工方案编制:审核:审批:河南国基建设集团有限公司郑州市中原区朱屯村城中村改造项目B—02—1地块项目部目录一、编制依据 (1)1.1施工图纸 (1)1.2主要规范、规程 (1)二、工程概况 (1)三、施工部署 (2)3.1冬季施工时间及施工准备 (2)3。
2冬季施工特点 (2)3。
3现场准备 (3)3.4组织措施 (3)四、冬季施工技术措施 (4)4.1土方工程 (4)4。
2钢筋工程 (4)4。
3混凝土工程 (5)4.4管道工程冬施给排水及电气安全管理措施: (7)4。
5机械设备安全管理措施: (8)4.6冬季测温措施: (8)4.7质量保证措施: (9)五、冬季施工的安全消防措施 (9)冬季施工方案一、编制依据1。
1施工图纸机械工业第六设计研究院有限公司1。
2主要规范、规程1、《混凝土结构工程施工质量验收规范》(GB50204-2002)2011版;2、《建筑工程冬季施工规程》(JGJ/T104—2011)。
二、工程概况郑州市中原区朱屯村城中村改造项目B-02—1地块工程,位于郑州市中原区,桐柏路东、农业路西、冉屯北路南.本工程是由郑州元发置业房地产开发有限公司投资兴建的商品住宅项目,机械工业第六设计研究院有限公司设计,郑州广源建设监理咨询有限公司监理,由河南国基建设集团有限公司承包施工.本工程地下二层结构非人防区为4。
7m;人防区为5m.地下一层结构车库为4.8m,主楼为5。
9m,(6。
0m,6.1m5.4m)。
1#2#4#楼一层结构高均为4.5m;二层结构高4。
6m; 3层以上住宅建筑层高为2.9m。
3#楼一层3。
4m,2层以上2。
9m.本工程采用现浇钢筋混凝土剪力墙结构。
本工程由1#~4#楼及其裙楼和地下车库组成,总建筑面积约169669.02㎡,各单位工程建筑概况详见下表。
三、施工部署现即将进入冬季施工阶段,为保证冬季施工期间的工程施工质量和确保总体工期不受影响,必须采取相应的冬季施工措施,以便对进入冬季施工的各分项工程施工质量进行有效控制、指导、监督和管理。

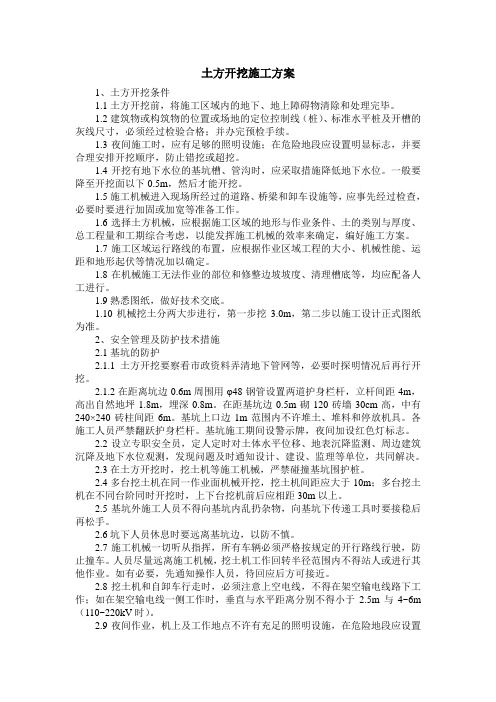

土方开挖施工方案1、土方开挖条件1.1土方开挖前,将施工区域内的地下、地上障碍物清除和处理完毕。
1.2建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
1.3夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
1.4开挖有地下水位的基坑槽、管沟时,应采取措施降低地下水位。
一般要降至开挖面以下0.5m,然后才能开挖。
1.5施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。
1.6选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。
1.7施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。
1.8在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
1.9熟悉图纸,做好技术交底。
1.10机械挖土分两大步进行,第一步挖3.0m,第二步以施工设计正式图纸为准。
2、安全管理及防护技术措施2.1基坑的防护2.1.1土方开挖要察看市政资料弄清地下管网等,必要时探明情况后再行开挖。
2.1.2在距离坑边0.6m周围用φ48钢管设置两道护身栏杆,立杆间距4m,高出自然地坪1.8m,埋深0.8m。
在距基坑边0.5m砌120砖墙30cm高,中有240×240砖柱间距6m。
基坑上口边1m范围内不许堆土、堆料和停放机具。
各施工人员严禁翻跃护身栏杆。
基坑施工期间设警示牌,夜间加设红色灯标志。
2.2设立专职安全员,定人定时对土体水平位移、地表沉降监测、周边建筑沉降及地下水位观测,发现问题及时通知设计、建设、监理等单位,共同解决。
2.3在土方开挖时,挖土机等施工机械,严禁碰撞基坑围护桩。
2.4多台挖土机在同一作业面机械开挖,挖土机间距应大于10m;多台挖土机在不同台阶同时开挖时,上下台挖机前后应相距30m以上。
土方开挖施工方案样本 (1)
一、施工前准备
1.1 项目概况
在土方开挖工程中,施工前必须对工程的地质条件、环境要求、工程量及质量指标等方面进行充分了解,并根据相关规范和要求制定详细的施工方案。
1.2 土方开挖施工单位选定
选择具有资质、经验丰富且设备齐全的土方开挖施工单位,确保施工过程中可以按时按质完成任务。
1.3 施工人员配备
合理安排施工人员,确保施工过程中的各项工作有序进行,保证施工进度和质量。
二、施工方法
2.1 土方开挖方案设计
根据地质勘察报告和设计要求,制定合理的土方开挖方案,包括开挖顺序、开挖深度、开挖方式等内容。
2.2 施工工艺流程
按照土方开挖方案的要求,严格执行施工工艺流程,确保土方开挖工作安全有效进行。
2.3 施工设备选用
选用适合工程要求的土方开挖设备,包括挖掘机、推土机等,确保设备运转正常,提高施工效率。
三、施工措施
3.1 环境保护措施
在土方开挖过程中,要采取必要的环境保护措施,避免土方开挖对周围环境造成影响。
3.2 安全生产措施
严格执行施工安全操作规程,加强安全教育培训,确保施工人员安全生产。
3.3 质量控制措施
建立健全的质量管理体系,严格按照相关规范和标准执行,确保土方开挖质量符合设计要求。
四、总结与展望
4.1 施工总结
对本次土方开挖施工过程进行总结,分析存在的问题和不足,提出改进意见。
4.2 施工展望
展望未来的土方开挖施工工作,指出今后需要加强的方面,以提高土方开挖施工水平和质量。
以上为土方开挖施工方案样本(1)的内容,希望对相关工程施工有所帮助。

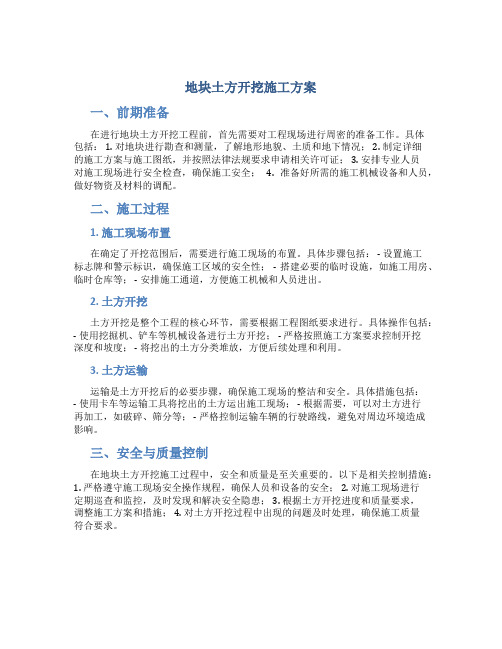

地块土方开挖施工方案一、前期准备在进行地块土方开挖工程前,首先需要对工程现场进行周密的准备工作。
具体包括: 1. 对地块进行勘查和测量,了解地形地貌、土质和地下情况; 2. 制定详细的施工方案与施工图纸,并按照法律法规要求申请相关许可证; 3. 安排专业人员对施工现场进行安全检查,确保施工安全; 4. 准备好所需的施工机械设备和人员,做好物资及材料的调配。
二、施工过程1. 施工现场布置在确定了开挖范围后,需要进行施工现场的布置。
具体步骤包括: - 设置施工标志牌和警示标识,确保施工区域的安全性; - 搭建必要的临时设施,如施工用房、临时仓库等; - 安排施工通道,方便施工机械和人员进出。
2. 土方开挖土方开挖是整个工程的核心环节,需要根据工程图纸要求进行。
具体操作包括:- 使用挖掘机、铲车等机械设备进行土方开挖; - 严格按照施工方案要求控制开挖深度和坡度; - 将挖出的土方分类堆放,方便后续处理和利用。
3. 土方运输运输是土方开挖后的必要步骤,确保施工现场的整洁和安全。
具体措施包括:- 使用卡车等运输工具将挖出的土方运出施工现场; - 根据需要,可以对土方进行再加工,如破碎、筛分等; - 严格控制运输车辆的行驶路线,避免对周边环境造成影响。
三、安全与质量控制在地块土方开挖施工过程中,安全和质量是至关重要的。
以下是相关控制措施:1. 严格遵守施工现场安全操作规程,确保人员和设备的安全; 2. 对施工现场进行定期巡查和监控,及时发现和解决安全隐患; 3. 根据土方开挖进度和质量要求,调整施工方案和措施; 4. 对土方开挖过程中出现的问题及时处理,确保施工质量符合要求。
四、施工结束与验收施工完成后,需要进行工程验收工作。
具体包括:- 清理施工现场,恢复原貌,并对设备进行保养和维护; - 进行施工质量检查,确保土方开挖工程符合设计和标准要求; - 编制土方开挖施工总结报告,反思工作中存在的问题,提出改进建议。
土方开挖专项施工方案(实际采用)一、前言为保障土地开挖工程的高效、安全、顺利进行,根据现场实际情况及相关规范要求,制定本土方开挖专项施工方案。
二、施工准备1. 场地勘测与规划在施工前,应进行详细的场地勘测,了解地形地貌及土质情况,制定合理的开挖方案并规划好土方的堆放区域。
2. 设备准备确保土方开挖所需的机械设备齐全、运转正常,如挖掘机、推土机等。
3. 人员培训对施工人员进行培训,明确安全操作规程,提高施工人员的安全意识和技能水平。
三、施工步骤1. 开挖准备1.根据施工图纸确定开挖范围,并进行标定。
2.在安全区域设置警示标识,确保施工现场安全。
3.确保挖掘机等机械设备处于正常工作状态。
2. 开挖过程1.从有助于稳定墙壁的位置开始开挖。
2.逐步向外扩大开挖范围,注意保持开挖坡度和坡高的稳定。
3.开挖过程中要及时清理斜坡上的杂物和积水,以确保施工安全。
4.根据实际情况随时调整开挖方向和深度。
3. 施工结束1.开挖完成后,及时清理施工现场,保持场地整洁。
2.对开挖后的区域进行检查,确保无安全隐患。
3.对施工设备进行检查和维护,做好下次使用的准备。
四、安全预防措施1. 穿戴防护装备施工人员需穿戴符合安全标准的防护装备,包括安全帽、安全鞋等。
2. 安全操作施工人员在操作机械设备时,应严格按照操作规程进行,避免发生意外事故。
3. 应急预案制定土方开挖施工的应急预案,确保在突发情况下能够及时有效的应对。
五、总结土方开挖施工是工程建设中重要的环节之一,本施工方案结合实际情况制定,旨在保障工程的顺利进行和施工人员的安全。
在实际操作过程中,需要密切关注现场情况,灵活调整施工方案,确保土方开挖工程顺利完成。
郑州市中原区朱屯村城中村改造项目B-02-1地块大体积混凝土施工方案编制:审核:审批:年月日施工组织设计(方案)审核(批)会签表目录一、工程概况 (1)二、编制依据 (1)三、施工准备工作 (2)(一)材料准备 (2)(二)机具准备 (3)(三) 人员配备及管理 (4)四、施工布署 (5)五、大体积混凝土的施工 (5)(一)混凝土浇筑前准备和注意事项 (6)(二)泵送混凝土 (6)(三)筏板砼的施工 (6)(四)后浇带混凝土的施工 (7)六、混凝土试块的留置 (8)七、大体积混凝土温度控制 (9)(一)温度监测步骤和控制目标 (9)(二)大体积混凝土监测准备工作 (9)(三)、大体积混凝土的温度的计算 (9)(四)、大体积混凝土的温度控制与养护 (11)八、技术质量管理保证措施 (12)九、防止混凝土表面收缩裂缝的技术措施 (14)十、雨天施工措施 (14)十一、安全文明施工措施 (15)十二、附图 (16)大体积混凝土施工方案一、工程概况郑州市中原区朱屯村城中村改造项目B-02-1地块工程,位于郑州市中原区,桐柏路东、农业路西、冉屯北路南。
本工程是由郑州元发置业房地产开发有限公司投资兴建的商品住宅项目,机械工业第六设计研究院有限公司设计,郑州广源建设监理咨询有限公司监理,由河南国基建设集团有限公司承包施工。
本工程总建筑面积约16.9万平方米。
主楼地下室为2层设备及其它功能用房; 1#楼左单元33层、右单元22层的住宅楼,建筑高度为99.7m;2#楼33层的住宅楼,建筑高度为99.7m;3#楼A单元32层、B单元18层的住宅楼,建筑高度为93.6m;4#楼左单元33层,右单元30层,建筑高度99.7m。
根据图纸设计,本工程筏板基础均属于大体积混凝土施工,各楼号筏板厚度及混凝土用量详见下表:本工程地下室筏板混凝土标号为C35P8,基础砼内掺高效混凝土膨胀剂,其中后浇带混凝土为C40P8,采用商品混凝土浇筑,单座楼筏板混凝土最多共需运约272车次(12m3/车),按泵送商品混凝土施工规范和有关强制性要求的技术措施来组织施工。
二期1号地块地下室土方开挖施工方案连云港锦江置业有限公司锦绣香江昌圩湖二期1号地块工程基坑土方开挖组织设计方案编制人:审核人:审批人:广东电白二建工程有限公司A3.1施工组织设计/方案报审表项目经理:日期江苏省建设厅监制目录1编制依据 (1)1.1基坑支护设计图纸 (1)1.2基坑支护设计方案的论证意见 (1)1.3地质勘察报告 (1)1.4规范依据 (1)2工程概况 (2)2.1工程建设情况……………………………………………………… (2)2.2工程概况 (2)3施工部署 (2)3.1施工准备 (2)3.2组织机构 (3)3.3土方开挖劳动力投入计划 (4)3.4土方挖运机械设备选用 (4)3.5土方开挖总体施工思路 (5)3.6土方开挖工期安排及保证措施 (7)4土方开挖施工 (7)4.1基坑降排水方案 (7)4.2施工方法 (8)4.3质量控制措施 (10)4.4安全文明施工措施 (10)5基坑监测方案…………………………………………………………………………………………1 2 5.1检测内容…………………………………………………………………………………………1 2 5.2精度设计…………………………………………………………………………………………1 2 5.3监测要求…………………………………………………………………………………………1 2 5.4基坑检测…………………………………………………………………………………………1 2 6基坑工程应急预案……………………………………………………………………………………1 2 6.1基坑安全等级……………………………………………………………………………………1 2 6.2应急组织机构与职责……………………………………………………………………………1 2 6.3响应等级划分……………………………………………………….................................1 4 6.4应急管理工作流程.......................................................................................1 5 6.5应急响应......................................................................................................1 5 6.6应急物资准备 (17)1 编制依据1.1 基坑支护设计图纸1.2地质勘查报告江苏中建工程设计研究院有限公司《岩土工程勘察报告》;1.3规范依据1.3.1 中华人民共和国、行业、江苏省和连云港市市政府颁布的现行有效的建筑结构和建筑施工的各类规范、规程及验评标准;1.3.2 中华人民共和国、行业和连云港市政府颁布的有关法律、法规及规定;1.3.3 本企业的ISO9001质量管理标准、ISO14001环境管理标准、OSHMS18001职业安全健康管理标准。
XDG-2014-42号地块开发建设项目B2施工工程施工现场扬尘专项防治方案编制人:审核人:审批人:中建八局第三建设有限公司无锡万达文化旅游城项目经理部年月日目录第一章工程概况及编制依据 01.1工程概况 01.2重难点分析及对策 01.3编制依据 0第二章施工管理与人员配置 (1)2.1 施工管理组织机构及说明 (1)2.2 项目经理部 (1)2.3 进度、质量、安全及文明施工目标等 (6)第三章施工组织及进度计划 (6)3.1 施工组织总述 (6)3.2 施工进度计划及说明 (6)3.3 与总进度计划的关系 (8)3.4 材料封样与样板计划 (8)第四章施工准备与主要资源配备 (8)4.1 施工准备计划 (8)4.2 劳动力配置计划及保证措施 (9)4.3 施工机械与施工机具配置计划及保证措施 (9)4.4 大宗材料与设备购置计划及保证措施 (10)4.5 主要周转材料计划及保证措施 (10)第五章施工技术与施工工艺 (10)5.1 施工技术与施工工艺重难点分析 (10)5.2 施工技术与施工工艺 (10)5.3 新技术、新工艺、新材料、新设备应用 (11)第六章施工质量与验收 (11)6.1 进场主要材料和设备验收标准 (11)6.2 施工技术与施工工艺质量控制要点和验收指标 (11)6.3 质量通病及防治措施 (12)6.4 成品保护方案 (12)第七章安全文明绿色施工及合理化建议 (13)7.1 安全文明施工 (13)7.2 环保绿色施工 (14)7.3 应急预案 (15)7.4 施工合理化建议和降低成本措施 (25)第八章附件资料 (25)8.1 相关典型图纸及效果图 (25)8.2 计算书 (25)8.3 深化设计图纸和典型深化设计图纸 (25)。
郑州市中原区朱屯村城中村改造项目B-02-1地块土方开挖方案编制:审核:审批:年月日施工组织设计(方案)审核(批)会签表工程名称:郑州市中原区朱屯村城中村改造项目B-02-1地块编号:一、施工组织设计(方案)编制概况编制人电话:项目经理电话:项目技术负责人电话:送审日期分公司(项目)审核意见:注:分公司或分包工程施组或方案报审时填写,其他工程不填。
(可附页)审核人(签字):审核日期:二、公司审核审批内容及审批意见送审部门审核、审批内容审核审批意见负责人签字技术中心完整性、合理性(工程概况及特点、编制依据、总体部署、现场平面布置、进度计划、主要施工方案及技术措施、人材机组织、技术进步)(可附页)质量部质量目标及质量控制措施(关键工序及特殊工艺)(可附页)安全部重大危险源、安全文明施工目标、安全技术措施及专项方案(可附页)安全(专项)方案公司安全部必须签字认可成本控制部人力资源部(协助)有关成本降低措施及管理机构设置等(如有时)(可附页)总工目录一、工程概况 (1)二、编制依据 (4)三、项经部组织机构的建立 (4)四、施工部署 (5)五、施工准备工作 (6)六、土方开挖方案 (6)七、CFG桩桩间土开挖施工专项方案 (9)八、分阶段工期控制说明 (10)九、技术质量保证措施 (11)十、应急预防措施 (11)十一、安全生产与文明施工措施 (11)一、工程概况1.1工程简介郑州市中原区朱屯村城中村改造项目B-02-1地块是由郑州元发置业有限公司投资开发。
由机械工业第六设计研究院有限公司设计,由郑州广源建设监理咨询有限公司监理的大型住宅群。
河南国基建设集团有限公司承建该工程的范围包括桩基、土方、主体建筑及附属设施的土建、给排水、强电、暖通、园林景观(含小区道路及绿化)、智能化、通信网络、电梯、消防工程(含防火门)等工程;不包括政府相关部门施工的高压强供电、供水、有线电视、煤气工程。
工程施工图纸均由机械工业第六设计研究院有限公司出图。
郑州市中原区朱屯村城中村改造项目位于郑州市中原区,冉屯北路西、桐柏路东、农业路北。
本次施工的建筑工程包含地下室及1~4#楼共四栋,为郑州市中原区朱屯村城中村改造项目B-02-1地块。
本工程地下部分2层,总建筑面积为168737.78平方米,其中地下一层建筑面积为17987.35平方米;地下二层建筑面积为17987.35平方米。
地下室顶板覆土厚度为0.8~1m,地下室一层层高5.95~6.15m,地下二层层高为4.9m。
各栋层数及建筑面积情况详下表1栋号1#楼2#楼3#楼4#楼地下层数2层2层2层2层地上层数A区:33层B区:22层33层A区:32层B区:18层A区:33层B区:30层商业裙房2层 2建筑高度(m) A区:99.7B区:67.899.7A区:93.6B区:53.0A区:99.7B区:93.9商业裙房建筑高度(m)9.8 9.8B-02-1地块技术经济指标用地面积24139.81平方米总建筑面积地上建筑面积132763.08平方米住宅面积120961.02平方米商业面积7398.87平方米幼儿园面积1877.67平方米物业面积680.36平方米居委会/治安联防站48.29平方米便民店面积80.48平方米地下建筑面积地下一层建筑面积17987.35平方米地下二层建筑面积17987.35平方米合计37974.7平方米总计168737.78平方米基底占地面积7239.60平方米容积率 5.4998建筑密度29.99%总户数1172户总人口3751人停车位1041辆绿化率30.03%本工程结构体系为现浇钢筋混凝土剪力墙结构,建筑抗震设防类别为标准设防类(简称丙类),建筑结构安全等级为二级,抗震设防烈度7度。
建筑等级为三级,本工程建筑结构形式及等级为建筑结构为框架、剪力墙结构,车库防火类别为I类。
主体结构设计使用年限为50年,耐火等级为一级,地下室防水等级为二级(配电间防水等级为一级),屋面防水等级为Ⅱ级。
基础采用CFG桩。
本工程±0.000相当于绝对标高程1#楼106.1m;2#楼106.2m;3#楼106.1m;4#楼106.200m。
1.2场地岩土工程地质与水文地质条件1.岩土工程地质条件根据郑州岩土工程勘察设计院钻探、静力触探及室内土工试验结果《郑州市小朱屯城中村改造项目B-02-1地块岩土工程勘察报告》中显示:拟建建筑场地上部分布有0.5~2m 厚的杂填土或耕土层。
场地内地形稍有起伏,场地内最大高差为 1.3m。
该场所的地貌单元属山前冲洪积倾斜平原,在勘探深度范围内的地层全部为第四系松散沉积物。
在勘探深度范围内将地层共分为7层,现分别对本场地土层分布及岩性特征至上而下分述如下:①粉土(Q3al+pl):灰褐色或灰黄色,稍密,稍湿,粘粒含量高,偏粘。
该层土干强度低,韧性低。
上部分布有0.5-2m厚的耕土或杂填土,该层土层厚3~4m,层底埋深3.0-4.0m。
②粉土(Q3al+pl):褐黄色,稍湿,中密-密实,局部有粉砂薄层或透镜体,干强度低,韧性低。
层厚2.4~4.8m,层底埋深6.4-7.8m。
③粉土(Q3al+pl):黄褐色,稍湿,中密,粘粒含量偏高,含零星小姜石及白色钙质网纹,干强度低,韧性低,稍有光泽,摇振无反应。
层厚 1.6~2.6m,层底埋深8.2-9.6m。
④粉土(Q3al+pl):黄褐色,稍湿,中密-密实,含姜石及蜗牛壳,干强度低,韧性低。
层厚3.8~5m,层底埋深12.6-14m。
2.场地水文地质条件本工程场地在勘探深度范围内,地下水稳定水位埋深19.0~20.0m,地下水位相对标高86.5m,属孔隙潜水类型。
每年的7月至10月均为丰水期,12月至来年2月为枯水期,水位变幅为1.0m,场地近3~5年最高水位标高为87.5m。
本工程基础埋深11.75m,地下水对基础施工无影响。
3.场地不良工程地质作用及对工程不利埋藏物本场地未发现岩溶、滑坡、泥石流、地面沉降等不良地质作用,也未发现河道、沟浜、暗塘、墓穴、防空洞、孤石等对工程不利的埋藏物。
1.3边坡支护施工本工程基坑开挖采用放坡开挖(局部放坡困难的地方采用喷锚支护),基坑支护安全等级分别为二级。
基坑放坡坡度根据现场的的土质,采用1:0.50放坡(局部放坡困难采用1:0.3放坡)。
二、编制依据1、《郑州市小朱屯城中村改造项目B-02-1地块岩土工程勘察报告》(郑州岩土工程勘察设计院);2、《建筑基坑支护技术规程》(JGJ94-2008);3、《混凝土工程质量验收标准》(GB50300-2001);4、《地基与基础工程施工质量验收标准》(GB 50202-2002);5、《郑州市朱屯村城中村改造项目B-02-1地块施工图》(机械工业第六设计研究院有限公司);6、《建筑施工承发包合同》;7、现场实际条件及周边情况。
三、项目部组织机构的建立严格按照本工程施工图纸、图纸会审纪要等技术资料和现行的国家、本地区有关施工技术规范、规程、质量验收标准,施工组织设计等文件组织施工,项目经理部成立过硬的组织机构,全面履行施工合同及对业主的承诺,保证本工程质量达到合格以上。
项经部组织机构及人员配备图如下图所示。
项目部组织机构及人员配备图四、施工部署地下室基坑开挖是地下室施工的重要工序,直接影响整个工程的施工进度与边坡的安全。
本工程土方开挖以机械开挖为主,人工开挖配合的形式。
开挖过程中,为了避免超挖及原状土层被挠动,当进行桩间土开挖时,机械挖至设计基底标高300mm 时,剩余土方采用人工开挖,并派施工员跟班,严格控制地下室挖土标高,以保护基底土层免受扰动,土方开挖完及时进行褥垫层或混凝土垫层施工,以保护地基。
根据该工程的地质情况,本工程的土方采用1:0.50放坡开挖,边坡支护采用素喷护坡;局部放坡有困难时采用1:0.3放坡,边坡支护采用锚杆喷浆支护(基坑离原有建筑物较近处增加CFG 桩内插D89钢管,壁厚3.5)。
本工程先行施工主楼,裙楼留待后期施工。
结合本工程的土质实际情况,土方开挖分4个阶段进行:第一阶段整个场地开挖5 m (1#2#楼中间处按照1:6进行放坡,放坡长度施工员: 王东文 庞亚杰 邵伟朋 高贵乾质检员: 常利民安全员:孔令刚资料员: 孙明月项目经理:郑兵技术负责人:罗建广预算员: 刘海振测量员: 蒋波涛材料员: 李新全取样员: 涂聪聪24m、宽度6m以满足车辆行驶要求。
);第二阶段按照1#楼、2#楼、3#楼、4#楼楼的施工顺序将土方开挖至桩顶标高以上1m处(此层开挖深度4.55m或5.05);第三阶段进行桩间土开挖,土方采用机械开挖至桩顶标高以上0.3m,然后采用人工配合清理至设计标高;第四阶段进行裙房土方开挖,土方采用机械开挖至桩顶标高以上0.3m,然后采用人工配合清理至设计标高。
(局部主楼离裙房地下室外墙距离较近,裙房土方开挖无机械操作空间,在第二阶段会同主楼一块开挖。
)土方开挖的遵循“分层开挖,严禁超挖”的原则。
必须精心组织,严格遵循“分层、分段、对称、限时”的开挖原则进行,以确保工程质量与安全。
五、施工准备工作5.1技术准备1.学习施工图纸,检查图纸和资料是否齐全。
2.熟悉上层地质、水文勘察资料,学习会审纪要等有关文件。
3.研究好开挖程序,明确各专业工种之间配合关系,对参加施工人员进行技术和安全交底。
5.2现场准备1.设置测量控制网。
根据甲方提供的控制坐标和水准点,引测至基坑四周,并加以固定保护,形成轴线和水平测量控制网。
2.做好降、排水措施。
在基坑内外设置临时排、集水设施,将水直接排出或排入集水坑后由水泵抽至沉淀池,并防止地表水流入基坑。
3.由专职测量员进行定位放线,用白石灰粉撒出基坑开挖轮廓线。
4.组织现场施工人员熟悉现场环境、了解周边情况。
六、土方开挖方案6.1开挖路线本工程在桐柏路上设置由1个进出施工现场的大门。
土方开挖时先统一开挖5m(由西北角开始向东南开挖至东南角);然后按照1、4、3、2#楼的开挖顺序进行土方开挖;最后开挖地下室车库开挖。
6.2施工顺序测量放样→整体分层开挖至-5.5m处→各栋楼分层开挖至桩顶标高以上1m处→CFG 桩施工→桩间土开挖至桩顶设计标高以上300mm处→人工开挖余土、修边→各栋楼地下室基础施工→各栋楼间裙房土方分层开挖至设计标高以上300cm处→裙房地下室基础施工。
6.3土方开挖1. 土方开挖前先在场地四周设置排水沟,排水沟深度300~500mm,宽度200mm,排水沟底部坡度0.5%,每隔30m设置一个500mm×800mm的集水坑,深度为1000mm,用潜水泵随时抽水至大门口两侧设置的沉淀池,并将沉淀池与市政雨污口相接。
2.土方开挖时先沿着已经定好的基坑开挖边线,开挖出基坑开挖轮廓线。
