2024年电缆报废拆除施工方案____年电缆报废拆除施工方案一、背景随着科技的飞速发展,电缆已经成为现代社会中不可或缺的一部分,用于电力传输、通信等各个领域。
然而,电缆使用寿命有限,随着时间的推移,电缆会逐渐老化、失效,出现故障。
为了保障电力和通信的正常运行,必须及时进行报废电缆的拆除工作。
本方案旨在规划____年电缆报废拆除工作,并确保施工过程安全、高效。
二、拆除范围根据市政府的要求,____年的电缆报废拆除工作主要集中在市中心区域,包括商业区、住宅区和政府机关区等重要区域。
拆除范围涉及地下电缆、架空电缆以及地面敷设的电缆。
三、组织架构1. 拆除工作由市政府委派专业公司进行,该公司需要具备相关资质和经验;2. 拆除工作分为多个小组,每个小组内设组长、工程师、技术人员等;3. 小组之间需要进行良好的协作和沟通,确保工作无缝衔接;4. 遇到特殊情况时,需及时向市政府汇报。
四、工作流程1. 方案评估:由专业公司评估拆除范围、工作量和资源需求,确定拆除计划;2. 材料准备:准备所需的人员、设备和材料,确保施工顺利进行;3. 施工前准备:清除施工现场周围的障碍物,确保施工安全;4. 拆除工作:根据拆除计划,按照顺序逐一拆除电缆,并妥善处理拆除后的电缆;5. 施工监督:专业公司负责监督施工过程,确保拆除工作符合规范;6. 完工验收:按照施工标准进行工程验收,确保工程质量;7. 结案汇报:向市政府汇报拆除工作的完成情况和工作成果。
五、安全措施1. 施工人员必须佩戴符合国家标准的个人防护装备,包括安全帽、安全鞋等;2. 施工现场必须设置警示标识,并采用隔离设施防止非相关人员进入;3. 施工现场应保持干净整洁,杜绝易燃物品的存放和使用;4. 施工过程中应注意电缆周围的其他设施和管线,避免损坏;5. 施工人员应遵守施工规范,注意操作安全,严禁酒后施工;6. 施工期间需定期检查施工设备的安全状况,并及时修理或更换有问题的设备。
电力输电线路电缆回收、拆除及无害化处理施工方案本文档旨在提供电力输电线路电缆回收、拆除及无害化处理施工方案的详细说明。
以下是对该施工方案的概述:1. 方案背景电力输电线路电缆需要在维护、升级或废弃时进行回收、拆除和无害化处理。
本方案旨在确保这些活动的安全和环保。
2. 施工流程以下是电缆回收、拆除及无害化处理的一般施工流程:1. 评估和规划:对电缆进行评估,确定回收和拆除的方式,并制定详细的施工计划。
2. 材料准备:准备所需的工具、设备和材料,并确保其符合安全标准。
3. 拆除电缆:按照规划中的方法,进行电缆的拆除工作,同时确保施工现场的安全。
4. 回收和分类:将拆除的电缆进行分类,并进行回收处理。
5. 无害化处理:将回收的电缆进行无害化处理,确保其不对环境造成污染。
6. 后续处理:清理施工现场,进行必要的安全检查。
3. 安全措施在进行电缆回收、拆除及无害化处理施工时,应采取以下安全措施以确保工人和环境的安全:- 穿戴适当的个人防护装备,包括头盔、手套、护目镜等。
- 使用符合标准的工具和设备,保证其安全可靠。
- 遵循施工现场的安全规定和程序。
- 进行必要的培训和指导,确保工人具备必要的技能和知识。
4. 环保措施为了确保电缆回收、拆除及无害化处理施工对环境的最小影响,应采取以下环保措施:- 使用环保的回收和处理方法,避免对周围环境造成污染。
- 将可回收材料进行分类,方便后续的再利用。
- 注意施工现场的清洁和保护,防止杂物和废弃物进入环境。
5. 施工时间计划电缆回收、拆除及无害化处理的时间计划应根据具体情况进行制定,并考虑到施工的安全和效率。
以上是电力输电线路电缆回收、拆除及无害化处理施工方案的简要描述。
具体的施工细节和操作步骤应根据实际情况进行详细制定和实施。

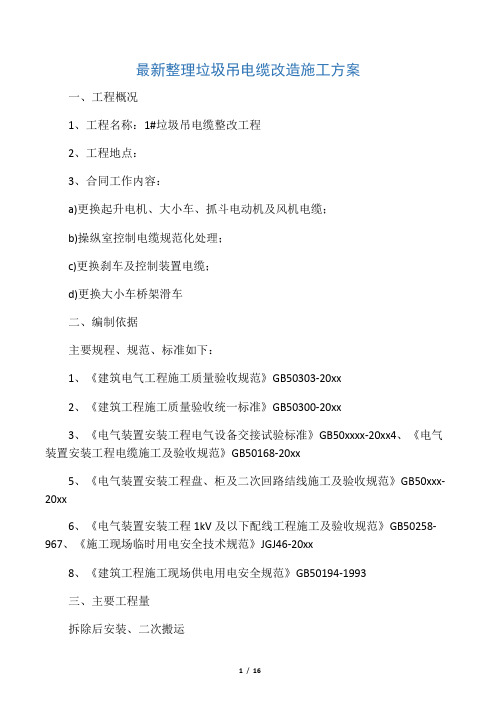

最新整理垃圾吊电缆改造施工方案一、工程概况1、工程名称:1#垃圾吊电缆整改工程2、工程地点:3、合同工作内容:a)更换起升电机、大小车、抓斗电动机及风机电缆;b)操纵室控制电缆规范化处理;c)更换刹车及控制装置电缆;d)更换大小车桥架滑车二、编制依据主要规程、规范、标准如下:1、《建筑电气工程施工质量验收规范》GB50303-20xx2、《建筑工程施工质量验收统一标准》GB50300-20xx3、《电气装置安装工程电气设备交接试验标准》GB50xxxx-20xx4、《电气装置安装工程电缆施工及验收规范》GB50168-20xx5、《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50xxx-20xx6、《电气装置安装工程1kV及以下配线工程施工及验收规范》GB50258-967、《施工现场临时用电安全技术规范》JGJ46-20xx8、《建筑工程施工现场供电用电安全规范》GB50194-1993三、主要工程量拆除后安装、二次搬运200扁平电缆20×1.5行程电缆1备注数量工作内容序号端子箱内控制线拆除后安装3成套端子箱2拆除后安装、二次搬运200扁平电缆4×4起升散热风机34扁平电缆4×4小车电机200拆除后安装、二次搬运拆除后安装、二次搬运200扁平电缆4×4大车电机156拆除后安装、二次搬运200扁平电缆4×4大车电机2拆除后安装、二次搬运200扁平电缆20×2。
5刹车电缆78拆除后安装、二次搬运200扁平电缆3×16+1×10 拆除后安装、二次搬运200扁平电缆3×95910圆电缆3×1400拆除后安装、二次搬运6电缆头制作安装3×9511电缆头制作安装3×16+1×10 121216电缆头制作安装4*413电缆头制作安装4×414166热缩电缆中间头制作3×9515控制电缆头制安20×2.5163217控制电缆头制安18控制电缆头制安820×1.5 3×119电动机检查接线120电动机检查接线1下下110KW35KW21电动机检查接线122电动机检查接线1下下5.5KW23电动机检查接线224电缆滑车24拆除后更换下7.5KW拆除后更换100滑车铁链251控制系统调试26注:更换线路。
电缆改造工程安全施工方案一、前言随着城市基础设施的不断发展,电力供应系统作为基础设施之一,扮演着至关重要的角色。
而在电力供应系统中,电缆作为供电的主要方式之一,也承担着重要的作用。
为了确保电缆的正常运行并保障电力供应的持续稳定,电缆改造工程显得尤为关键。
二、工程背景本电缆改造工程位于(填写具体位置或项目背景),改造的目的是为了提升电力供应系统的安全性和稳定性,满足日益增长的用电需求,延长电缆的使用寿命。
三、施工方案1. 施工准备阶段在施工准备阶段,需明确以下几点:•制定施工计划,明确施工范围、工期、工序和安全要求。
•对施工人员进行培训,确保他们具备相关技能和安全意识。
•确保所需施工材料的供应充足,并对施工设备进行检修和维护。
2. 施工过程安全控制在施工过程中,要重点关注以下几个方面的安全控制:•施工现场的安全防护,包括设置警示标识、施工隔离区域等。
•施工人员的个人防护,如佩戴安全帽、安全鞋等。
•施工设备的安全操作,确保设备正常运行并定期进行检查。
3. 施工质量保证为确保工程质量,需执行以下措施:•严格按照工程图纸和规范要求进行施工,保证施工精度和质量。
•对施工过程中出现的问题及时进行处理,确保电缆改造工程顺利进行。
•在施工完成后,进行全面的验收和测试,确保改造后的电缆能正常运行并符合规范要求。
四、施工安全风险分析在电缆改造工程中,可能存在以下安全风险:•施工现场安全风险:如高空作业、电气风险等。
•施工设备安全风险:如设备故障、操作不当等。
•人员行为安全风险:如操作不规范、忽视安全措施等。
为有效管理安全风险,可制定应急预案,加强安全监管,全面提升施工的安全性。
五、工程总结电缆改造工程安全施工方案的制定,对于提升电力供应系统的安全性和稳定性具有重要意义。
在实施过程中,需要充分重视安全施工,确保施工质量和施工人员的人身安全。
希望本方案能为相关电缆改造工程的实施提供参考,确保电力供应系统的可靠性和持续稳定运行。
第1篇一、工程概况本项目为某地区电力改造工程,旨在提升该地区的电力供应能力和稳定性。
本次改造工程主要涉及电缆线路的更新和改造,包括电缆敷设、电缆头制作、电缆终端制作、电缆保护等环节。
为确保施工质量和工程进度,特制定以下施工方案。
二、施工准备1. 人员准备(1)成立项目组,明确项目经理、技术负责人、施工负责人等岗位责任。
(2)组织施工人员参加专业培训,确保施工人员具备相应的技能和素质。
(3)配备必要的管理人员和施工人员,包括电工、焊工、测量员、安全员等。
2. 材料准备(1)电缆:根据设计要求,选择合适的电缆型号和规格。
(2)电缆附件:电缆头、电缆终端、电缆桥架、电缆支架、接地线等。
(3)施工工具:电缆剥皮机、电缆剥皮刀、剥线钳、焊机、测量工具等。
3. 设备准备(1)电缆敷设设备:电缆拖车、电缆牵引机、电缆紧线器等。
(2)电缆头制作设备:电缆头制作机、电缆头切割机、电缆头压接机等。
(3)电缆终端制作设备:电缆终端制作机、电缆终端切割机、电缆终端压接机等。
4. 施工方案编制(1)根据设计图纸,编制详细的施工方案,包括施工顺序、施工工艺、质量控制点等。
(2)编制安全施工方案,明确施工过程中的安全措施和应急预案。
(3)编制环境保护方案,确保施工过程中不对环境造成污染。
三、施工工艺1. 电缆敷设(1)根据设计要求,确定电缆敷设路径。
(2)清理敷设路径,确保路径畅通。
(3)采用电缆拖车、电缆牵引机等设备进行电缆敷设。
(4)电缆敷设过程中,注意电缆的弯曲半径,避免损坏电缆。
2. 电缆头制作(1)选择合适的电缆头制作机,进行电缆剥皮。
(2)根据电缆型号和规格,制作电缆头。
(3)对电缆头进行压接,确保电缆头连接牢固。
3. 电缆终端制作(1)选择合适的电缆终端制作机,进行电缆剥皮。
(2)根据电缆型号和规格,制作电缆终端。
(3)对电缆终端进行压接,确保电缆终端连接牢固。
4. 电缆保护(1)在电缆敷设完成后,对电缆进行保护,防止电缆受到损坏。
改造工程电缆施工方案一、前言改造工程电缆施工方案主要是为了确保在电缆改造过程中能够对电缆进行正确、安全、高效、精确、迅速的施工工作。
二、施工前准备在进行电缆施工之前,我们需要进行一系列的准备工作。
1. 确定施工范围和内容首先,需要明确改造工程电缆的具体范围和内容,包括要更换的电缆类型、规格、长度等信息。
对施工区域进行详细的勘测和测量,确保施工计划的准确性。
2. 制定施工方案根据实际情况制定施工方案,包括施工时间表、工程进度计划、施工人员配备、施工材料准备等。
3. 确定施工条件在施工前需要对施工条件进行详细的调查和确定,包括施工区域的地形、地貌、气候等情况,为施工提供必要的支持。
4. 保障施工安全制定施工安全方案,明确施工中可能遇到的风险和安全事故的应急处理措施,为施工安全提供保障。
5. 调配施工人员和设备根据施工计划调配施工人员和设备,确保施工的顺利进行。
6. 准备相关文件和证件准备相关施工文件和证件,包括施工许可证、施工图、材料清单等。
三、施工流程改造工程电缆的施工过程主要包括以下步骤:1. 施工区域布置首先在施工区域布置施工设施和设备,包括搭建施工临时工棚、安装临时电源、调配施工机械设备等。
2. 旧电缆的拆除拆除旧电缆,并对拆除的电缆进行清点和记录,确保拆除工作的安全和准确性。
3. 新电缆的铺设铺设新电缆,包括敷设电缆桥架、接线盒、沟槽等设施,确保新电缆的敷设符合规范要求。
4. 电缆连接对新电缆进行连接,确保连接的牢固和可靠,同时进行电器性能测试,确保电力系统的正常运行。
5. 固定和绝缘对电缆进行固定和绝缘处理,确保电缆的安全和稳定性。
6. 施工清理施工完成后对施工区域进行清理,清除施工垃圾和材料残余,为后续使用提供条件。
四、施工注意事项在进行改造工程电缆施工过程中,需要特别注意以下几点:1. 施工现场管理对施工现场进行管理,包括杜绝乱堆乱放,确保施工现场的整洁和安全。
2. 施工人员安全对施工人员进行安全教育和培训,提高其安全意识,并严格执行安全规定,确保施工人员的安全。
垃圾吊电缆改造施工方案一、工程概述电缆是电力输送的重要组成部分,而垃圾吊电缆的改造工作是为了确保电力传输的可靠性和安全性。
本次施工方案旨在对垃圾吊电缆进行全面改造,提高其使用寿命和性能,以满足现有电力需求。
二、施工前准备1.制定施工计划和时间表,并与相关部门协商。
2.安排足够的人力和物资,包括工程师、技术人员、施工队伍和所需设备、材料等。
3.对施工区域进行勘察和评估,确保施工所需的空间和条件满足要求。
4.预先准备相关施工文件和图纸,并进行技术交底和安全培训。
三、施工步骤1.施工区域划定:根据工程要求和施工计划,对施工区域进行划定,并进行必要的封控措施。
2.垃圾清理:清除施工现场的垃圾和障碍物,确保施工区域的平整和安全。
3.电缆定位:根据施工图纸和标记,确定电缆的具体位置和路径。
4.拆除旧电缆:使用合适的工具和设备,拆除旧电缆,并将其进行分类处理。
5.安装新电缆:按照施工图纸和设计要求,逐步安装新的电缆,包括固定、连接等工作。
6.绝缘处理:对电缆进行绝缘处理,以确保电力传输的安全性和可靠性。
7.填充回填:根据施工要求,对电缆进行填充回填,修复施工区域的地面和外观。
8.测试验收:完成安装后,进行测试和验收,确保电缆能够正常运行。
9.清理和整理:清理施工区域,清除垃圾和杂物,并恢复原貌。
四、施工注意事项1.严格遵守施工安全规范,使用个人防护设备,确保施工人员的安全。
2.在施工现场设置明显的安全警示标志,确保周围人员的安全。
3.确保施工期间的电力供应和承重能力,避免对周边设施和设备的影响。
4.在施工前对施工材料和设备进行检查和测试,确保其质量和功能正常。
5.严格按照施工图纸和设计要求,合理布置电缆的安装位置和路径。
6.对施工过程进行监督和检查,确保施工质量和进度达到要求。
7.定期与相关部门进行沟通和协调,解决施工中的问题和困难。
五、施工后维护1.对安装好的新电缆进行定期检查和维护,及时处理可能出现的问题和故障。
电缆改造施工方案电缆改造施工方案一、工程概况本次电缆改造施工工程是针对某工业园区现有的老化电缆线路进行改造,以提高工业园区的用电质量和安全性。
改造范围主要包括主干电缆的更换和副干线电缆的增加。
二、施工方案1. 施工准备(1)制定施工计划,明确工期和施工序次。
(2)组织施工队伍,包括施工人员和安全监测人员。
(3)配备必要的施工工具和设备,确保施工的顺利进行。
(4)向相关部门申请施工许可证和其他所需手续。
2. 施工步骤(1)现场勘察:根据工程需求,对现有电缆线路进行勘察,了解电缆敷设情况,制定电缆敷设方案。
(2)电缆敷设:按照方案,进行电缆线路的敷设,包括主干电缆和副干线电缆。
(3)接地工程:对电缆进行接地处理,确保电缆的安全可靠。
(4)隔离检修:对新敷设的电缆进行隔离检修,确保电缆正常工作。
(5)质量验收:对敷设完毕的电缆进行质量验收,确保工程符合标准和规范。
3. 施工安全(1)严格遵守安全操作规程,保证施工人员的人身安全。
(2)设置警示标志,确保周边人员了解施工情况。
(3)配备专人监测施工现场,及时发现和解决施工中的安全隐患。
4. 施工质量(1)严格遵守国家标准和规范,保证施工质量达到要求。
(2)进行施工前的质量检验,确保所使用的材料符合要求。
(3)施工过程中进行监测和记录,及时发现和处理质量问题。
5. 施工管理(1)严格按照施工计划进行施工,确保工期的顺利完成。
(2)进行施工进度和质量的定期检查,及时纠正和解决问题。
(3)与相关部门和业主进行沟通和协调,保持施工的良好关系。
三、预算根据项目的具体要求和施工方案,制定详细的施工预算表,包括人工费用、材料费用和设备费用等。
四、安全保证施工过程中,要严格遵守相关的安全规定和操作规程,确保施工人员的安全。
同时,配备专人进行监测和巡视,及时发现和处理安全隐患,确保施工过程的安全。
以上是电缆改造施工方案的基本步骤和要求,通过合理的施工安排和管理,可以确保工程的顺利进行,达到预期的效果。
电缆报废拆除施工方案与电缆支架安装施工方案一、电缆报废拆除施工方案1. 背景介绍电缆报废拆除是指对已损坏、过期或无法维修的电缆进行拆除与处理的工作。
拆除工作需谨慎进行,以确保安全并保护周围环境。
2. 方案内容2.1. 工作准备在进行电缆报废拆除之前,需要进行充分的准备工作。
包括:- 制定详细的工作计划,明确拆除范围及时间安排。
- 查阅相关图纸和技术资料,了解电缆布置情况和连接方式。
- 确定所需的工具、设备和材料,并进行采购。
- 安排人员并提供必要的培训,确保施工人员具备相关技能和知识。
2.2. 拆除流程根据实际情况,电缆拆除的流程可能会有所不同。
以下是一般的拆除步骤:- 进行安全检查,确保施工现场符合安全要求,并采取相应的防护措施。
- 割断电源并进行漏电检测,确保拆除过程中没有电流通过。
- 标记电缆及其连接点,以便后续操作。
- 进行电缆剥皮操作,将绝缘层剥离以暴露出导线。
- 将电缆头部的接头分离,注意避免对导线造成损坏。
- 移除电缆夹具和固定装置,以便将电缆取下。
- 逐段解开电缆的固定装置,并小心地从支架上取下电缆。
- 拆卸支架及配件,确保施工现场的清洁和整洁。
2.3. 废物处理处理电缆拆除产生的废弃物是施工工作的一部分。
废弃电缆和其他杂物应按照当地环保法规进行妥善处理,例如分类回收或交由专业废物处理公司处理。
确保废弃物不会对环境造成污染。
3. 安全注意事项在进行电缆拆除工作时,必须始终遵守相关的安全程序和要求。
以下是一些常见的注意事项:- 使用适当的个人防护装备,包括手套、护目镜和安全鞋等。
- 在拆除电缆之前,确保电源已经断开,并进行漏电检测。
- 注意电缆是否携带有电流,避免触电事故。
- 使用合适的工具和设备,并确保其处于良好工作状态。
- 严禁吸烟和使用明火等火源。
- 遵守当地环保法规,妥善处理废弃物。
二、电缆支架安装施工方案1. 背景介绍电缆支架安装是指在建筑物或其他工程项目中安装电缆支架,用于固定和保护电缆的工作。
电缆改造工程施工方案目录一、前言二、项目背景三、项目概述四、设计依据与设计目标五、安全与质量控制六、施工组织及管理七、工程施工内容及技术要求八、工程进度计划九、投资估算十、总结与展望一、前言随着城市建设的不断发展,电缆作为输送电力的重要工具在城市中得到广泛应用。
但是,由于电缆老化、供电负载增加等原因,导致电缆故障频发,给城市用电带来一定的影响。
因此,需要对电缆进行改造升级,以提高城市用电的稳定性和安全性。
本文将对电缆改造工程施工方案进行详细介绍。
二、项目背景本项目位于某市区内,主要是对老化电缆进行改造升级,以提高电力供应的可靠性和稳定性,满足城市用电的需求。
项目范围包括更换电缆、设备升级、线路改造等内容。
本项目的实施将对城市的用电环境起到积极的促进作用。
三、项目概述项目名称:电缆改造工程项目地点:某市区项目规模:涉及面积约100平方公里建设内容:更换电缆、设备升级、线路改造等建设期限:6个月竣工时间:预计2023年底四、设计依据与设计目标本项目的设计依据主要包括《电气设计规范》、《城市电力工程施工规范》等相关文件,设计目标是提高城市用电的可靠性和稳定性,减少电缆故障频发的情况。
五、安全与质量控制在施工过程中,必须严格遵守相关安全规定,保障施工人员的安全。
同时,对施工过程进行质量控制,确保工程质量达到设计要求。
施工单位要制定相应的安全生产和质量管理制度,加强现场监督和检查,及时发现并解决问题。
六、施工组织及管理施工单位要合理组织施工人员和设备,按照工程进度计划有序施工。
同时,要加强与监理单位和相关部门的沟通,及时协调解决问题,确保工程进展顺利。
七、工程施工内容及技术要求1. 更换电缆:根据设计要求,更换老化电缆,采用优质材料,确保电缆的质量和使用寿命。
2. 设备升级:对相关设备进行升级改造,提高设备的性能和效率。
3. 线路改造:对线路进行改造,减少线路阻抗,提高供电质量。
八、工程进度计划根据项目要求,制定详细的工程进度计划,按照阶段性目标进行施工,定期检查进度,及时调整计划,确保工程按时竣工。
垃圾焚烧处理有限公司1#垃圾吊电缆整改工程
施工方案
批准:
2013年10月16日
复审:
审核:
编制:
文字校对:打字:
目录
一、工程概况
二、编制依据
三、主要工程量
四、施工准备
五、施工步骤
六、质量保证措施
七、进度保证措施
八、安全技术措施
一、工程概况
1、工程名称: 1#垃圾吊电缆整改工程
2、工程地点:
3、合同工作内容:
a)更换起升电机、大小车、抓斗电动机及风机电缆;
b)操纵室控制电缆规范化处理;
c)更换刹车及控制装置电缆;
d)更换大小车桥架滑车
二、编制依据
主要规程、规范、标准如下:
1、《建筑电气工程施工质量验收规范》GB50303-2002
2、《建筑工程施工质量验收统一标准》GB50300-2001
3、《电气装置安装工程电气设备交接试验标准》 GB50150-2006
4、《电气装置安装工程电缆施工及验收规范》 GB50168-2006
5、《电气装置安装工程盘、柜及二次回路结线施工及验收规范》
GB50171-2006
6、《电气装置安装工程1kV 及以下配线工程施工及验收规范》 GB50258-96
7、《施工现场临时用电安全技术规范》 JGJ46-2005
8、《建筑工程施工现场供电用电安全规范》 GB50194-1993
三、主要工程量
注:更换线路。
设备沿用旧有设备。
四、施工准备
1、施工前认真熟悉施工图纸和相关技术资料。
1.1施工图纸(包括垃圾吊电气系统图和端子接线图)1.2电气安装工程相关规程规范及技术要求。
1.3电机刹车装置、限位行程等产品说明书。
1.4安全技术操作规程。
2、现场人员配备:
3、工机具配备:
五、施工步骤
1、转运电缆及滑车
根据施工图纸中电缆的型号和规格,清点电缆数量,编制电缆敷设计划,并从甲方库房中将电缆取出,采用人工或电动葫芦将电缆转运至1#垃圾吊投料口平台。
转运前须先用500V绝缘摇表检查绝缘情况,合格后才进
场转运工作。
在检修车间对滑车进行处理,焊上用于固定链条的耳朵,将焊好的滑车及链条转运至1#垃圾吊投料口平台。
2、搭设架管
因2#垃圾吊在施工期间仍正常使用,则根据垃圾处理有限公司的生产调度,在1#垃圾吊投料口附件搭设架子管,铺设跳板,以便后续的电缆拆除及更换工作。
3、清点1#垃圾吊端子箱内接线
根据施工图纸清点1#垃圾吊3个端子箱的接线,采用打码机对行车平台上的首个端子箱的进线进行从新编号。
边编号边将其绘制到记录本中,以便施工完后形成完整图纸。
4、拆除端子箱,电缆和滑车
端子箱内须保留的线全部清点并做好标记后,即可进行端子箱拆除。
电缆、滑车和链条同时进行。
拆除时注意保护,以便后期利用。
拆除后,将电缆整理成堆,并组织人员将其转运到甲方库房内。
5、安装新的滑车,在滑车上敷设电缆
在行车电缆轨道上安装新的滑车,在滑车上敷设电缆。
电缆敷设时先进行绝缘测试,测试合格后才可进行敷设。
敷设电缆时应先大后小,先敷设电力电缆后敷设控制电缆,一根敷设并固定完后再敷设另一根。
敷设时注意电缆应整齐规范,且各滑车之间的电缆长度一致,悬垂幅度相同。
敷设电缆时注意要仔细核对电缆数量,避免出现漏放造成后期补放。
电缆敷设并固定完成后拆除架子管。
6、安装端子箱,新敷设的电缆进端子箱
安装端子接线箱,新电缆进端子箱。
根据施工图纸,现场制作电力电
缆头和控制电缆头,对应图纸将线号穿到电缆上,校线合格后,将其接入端子箱对应端子上。
7、电动机检查接线,系统调试
对各电动机进行检查接线,核实相序,全面检查抱闸及刹车装置、大车及小车、提升机构上的限位开关,对须更换的予以更换。
电气接线完成后,对系统予以带电调试。
开展正常投料,检查垃圾吊的工作状况。
调试合格后全面规范线路,对行车电缆予以工艺处理,挂牌及烫锡。
所有工作结束后清理现场,并绘制竣工接线图纸。
六、质量保证措施
1、施工过程的质量控制见下框图:
2、质量保证措施:
本工程要求质量达到合格等级,即必须保证设计、施工、验收、产品质量、系统性能全优。
为此,本工程的施工将以项目经理为龙头,坚持“质量第一”的方针,使工地上的每个工人都对质量重要地位有更深刻的认识,要从组织上、规范上、措施上、经济上给予保证,使质量与每个人的工资、奖金挂钩,确保质量全优。
2.1所有施工人员必须持证上岗。
2.2开工前,公司组织有关人员认真学习图纸要求、技术说明和涉及的各种标准。
施工时,对工程质量严格把关,严格执行质量管理制度,坚持验收不合格项目不得进入下道工序,只能通过初检、复检、核检合格后才能进入下道工序。
2.3服从工程监理对质量的监督管理,对隐蔽工程做到随工验收。
验收合格后方能进行下道施工。
对施工中出现的质量问题必须整改。
七、进度保证措施
1、中标后七天内做好施工前准备工作。
包括:
1.1编制工机具及材料需要计划。
1.2 组织好施工人员,对人员进行技术交底及安全、文明生产教育。
1.3 施工机具检查、维修、齐备,以保证正常施工。
1.4准备工作完成后,组织人员进场,开始作业。
同时按现场施工管理要求,由项目经理负责下达施工任务书。
八、安全技术措施
建立健全的各级安全责任制,按工区工程分片包干,责任到人,为确保“无重伤,无死亡,无重大设备事故,无火灾事故”的目的,教育全体职工切实遵守现场的各种安全规程。
正确使用个人安全用品,进入现场须带安全帽,统一着装,禁止光脚、酒后上班。
二米以上悬空作业要系安全带。
高空作业不准往上、往下乱抛材料和工具等物件,建筑垃圾等要及时
收集运走。
坚持安全施工奖罚制度,对违章指挥有权拒绝执行,并有责任制止他人违章作业。
电动机械设备必须有可靠有效的接零保护及重复接地装置,接地电阻应小于4欧姆,手持电动工具必须安装漏电保护装置。
梯子不能断档,不得任意接长或垫高使用。
人字梯上端连接牢靠,根部应有防滑措施。
焊接要有审批手续,施焊前要清除周围的易燃物,现场工作必须符合防火要求,严格执行现场防火制度,焊机二次线要尽量缩短距离使用,焊把线要求绝缘良好,接头牢固。
