电缆更换工程施工组织设计方案
- 格式:doc
- 大小:207.50 KB
- 文档页数:17

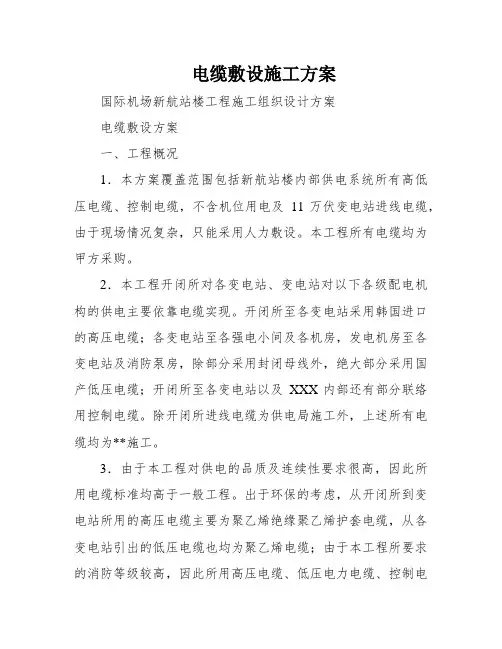

电缆敷设施工方案国际机场新航站楼工程施工组织设计方案电缆敷设方案一、工程概况1.本方案覆盖范围包括新航站楼内部供电系统所有高低压电缆、控制电缆,不含机位用电及11万伏变电站进线电缆,由于现场情况复杂,只能采用人力敷设。
本工程所有电缆均为甲方采购。
2.本工程开闭所对各变电站、变电站对以下各级配电机构的供电主要依靠电缆实现。
开闭所至各变电站采用韩国进口的高压电缆;各变电站至各强电小间及各机房,发电机房至各变电站及消防泵房,除部分采用封闭母线外,绝大部分采用国产低压电缆;开闭所至各变电站以及XXX内部还有部分联络用控制电缆。
除开闭所进线电缆为供电局施工外,上述所有电缆均为**施工。
3.由于本工程对供电的品质及连续性要求很高,因此所用电缆标准均高于一般工程。
出于环保的考虑,从开闭所到变电站所用的高压电缆主要为聚乙烯绝缘聚乙烯护套电缆,从各变电站引出的低压电缆也均为聚乙烯电缆;由于本工程所要求的消防等级较高,因此所用高压电缆、低压电力电缆、控制电缆均为阻燃型,部分重要负荷,为达到在火灾情况下能正常工作30分钟的要求,除使用耐火型桥架外,还选用了更高等级的耐火型电缆;从变电站至各弱电机房的电缆,为了降低外界干扰对所传输的信号产生的影响,采用了ZR-YJY-T型电缆,即在一般四芯电缆的基础上,在四根芯线的外面增加了一圈同心细铜线,作为第五芯接地线。
4.主要工程量:高压电缆米低压电缆米控制电缆米1国际机场新航站楼工程施工组织设计方案阻燃密封套约4530套低压阻燃热缩头约3150套高压热缩头约112套低压电缆接线端头个中间头缺资料不含)二、编制依据1.电气安装图集(华北标办);2.电气装置安装工程电缆线路施工及验收规范(GB-96);3.XXX有关要求;4.XXX提供的施工图纸(截至98年4月30日);5.**国际机场新航站楼的有关洽商(截至98年4月30日);6.建筑电气安装工程质量检验评定标准(GBJ303-88)。

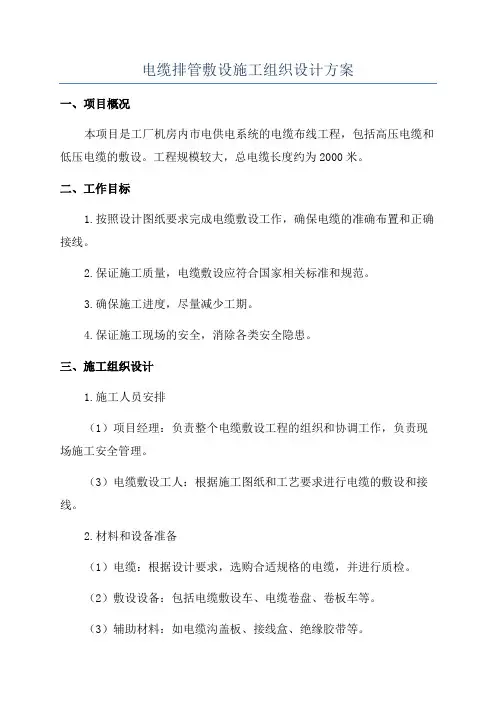

电缆排管敷设施工组织设计方案一、项目概况本项目是工厂机房内市电供电系统的电缆布线工程,包括高压电缆和低压电缆的敷设。
工程规模较大,总电缆长度约为2000米。
二、工作目标1.按照设计图纸要求完成电缆敷设工作,确保电缆的准确布置和正确接线。
2.保证施工质量,电缆敷设应符合国家相关标准和规范。
3.确保施工进度,尽量减少工期。
4.保证施工现场的安全,消除各类安全隐患。
三、施工组织设计1.施工人员安排(1)项目经理:负责整个电缆敷设工程的组织和协调工作,负责现场施工安全管理。
(3)电缆敷设工人:根据施工图纸和工艺要求进行电缆的敷设和接线。
2.材料和设备准备(1)电缆:根据设计要求,选购合适规格的电缆,并进行质检。
(2)敷设设备:包括电缆敷设车、电缆卷盘、卷板车等。
(3)辅助材料:如电缆沟盖板、接线盒、绝缘胶带等。
3.施工工艺流程(1)确定电缆敷设路线和敷设方式,绘制详细的施工图纸和敷设计划,并进行审核。
(2)清理施工现场,确保施工区域无障碍和安全。
(3)按照敷设计划,铺设电缆,并保持电缆的正确布置和整齐排列。
(4)使用绝缘胶带进行电缆的绝缘处理,确保电缆的安全使用。
(5)按照设计要求,连接电缆和接线盒,并进行绝缘处理和接线固定。
(6)对已经敷设好的电缆进行检测和验收,确保质量合格。
四、质量和安全措施1.质量控制(1)电缆选用合格产品,严格按照设计要求进行敷设,确保电缆的正确布置和接线。
(2)施工过程中,严格按照施工图纸和工艺要求进行操作,避免出现偏差。
(3)施工完毕后,进行电缆的检测和验收,确保质量合格。
2.安全措施(1)施工现场设置警示标识,明确危险区域,确保工人的安全。
(2)施工人员必须佩戴安全帽、安全鞋和防护眼镜,严禁私自操作。
(3)工人必须经过专业培训和持证上岗,确保施工过程中的安全。
五、施工进度安排1.制定详细的施工计划,将电缆敷设工程分为若干个施工阶段。
2.合理安排施工人员和设备,确保施工进度。
电缆施工组织设计(一)施工方法1、电缆线路施工的一般规定1.1电缆沟支持层架的预埋铁件齐全,位置、高低、间距符合设计图纸要求。
1.2电缆沟的平面及立面转弯半径,应符合电缆弯曲半径的要求。
多芯交联电缆r≥15D,单芯交联电缆r≥20D。
1.3管口应无毛刺和尖锐棱角,管口宜作成喇叭形,电缆管的弯曲半径不应小于所穿入电缆的最小允许弯曲半径,电缆管的连接符合验收规范要求。
1.4电缆支架的安装(1)电缆支架安装应按设计图纸尺寸定位,各层架在同一水平面上,其高低偏差不应大于5mm。
(2)电缆沟中的支架应沿沟用扁铁焊接,并可靠接地;焊接应牢固可靠,焊接部位应彻底清除焊渣,涂刷防锈漆二道,面漆一道。
接地扁铁的防腐方式应采用热镀锌或按设计要求。
1.5电缆防火在电缆所经墙洞及盘柜底部开孔处,应采用有效的阻燃材料封堵。
1.6排水在地下水位较高地段的电缆沟,要考虑有排水的装置。
2电缆敷设2.1电缆敷设方式采用机械及人力相结合,一般路段采用机械敷设,施工按《高压电缆敷设作业指导书》操作。
2.2高压电缆盘用16t吊车吊起,放于专用的放线架上,放线架应有足够的稳定性,电缆盘应有制动装置,距地面大于100mm。
2.3电缆从盘的上部引出,敷设时不能与地面摩擦,每隔2~3米放以放线滑轮,在转弯处放置导向滑轮,弯曲半径应大于电缆直径的20倍,设计要求不小于3米,展放速度不大于10m/min,在转弯较多且穿管时放线速度宜在5~6m/min。
地形落差较大时,施工时,应根据计算采取防止下滑措施。
2.4用钢丝绳牵引电缆时,应使用合适的防扭牵引头连接。
旋转连接器、电缆穿越管路时,穿管的两端应安装两个半圆桶合成的喇叭型防护套,防止管端磨伤电缆。
2.5机械牵动力应按现场具体情况计算而定,最大牵引力不应大于正常牵引力的1.2倍。
2.6放电缆时,统一指挥,信号明确,不得在无信号时随意展放。
2.7每隔3~5个电缆放线滑轮设一监护人,防止放线滑轮翻倒,电缆脱位。
电缆沟工程专项施工方案第1章编制依据及编制原则1.1 编制依据1、S120连接潼湖农垦部队公路改造工程联发大道段项目总承包(EPC)合同;2、仲恺高新区建设工程中标通知书(工程编号:惠仲公易建﹝2015﹞46号);3、S120连接潼湖农垦部队公路改造工程联发大道段项目岩土工程勘察报告;4、220KV尾塘站出线工程施工图C线1C段110KV尾侨线架空改电缆部分;5、电力工程电缆设计规范(GB50217-2007);6、城市综合管廊工程技术规范(GB 50838-2015);7、建筑结构荷载规范(GB50009-2012);8、混凝土结构工程施工质量验收规范(GB50204-2002);9、建筑地基基础工程施工质量验收规范(GB50202-2002);10、建筑基坑支护技术规程(JGJ120-2012);11、钢筋焊接及验收规程(JGJ18-2012);1.2编制原则(1)充分掌握施工文件内容,深入学习、领会设计图纸等相关文件,充分进行实地考察,使方案做到技术先进、组织科学、经济合理、安全适用。
(2)采用先进的设备和优良的施工工艺,配备优秀的管理人才,科学管理,部署合理,高效实施,确保工程施工安全、施工质量和施工工期。
(3)积极响应业主要求,施工总体部署合理、高效、经济,施工计划科学、可行,充分考虑施工工程中的各种干扰因素,确保总体工期要求。
(4)结合实际情况,制定周密的措施,做好环境保护、交通导行、文明施工工作。
(5)根据工程的实际情况,制定可行的季节性施工措施和防洪预案,确保本工程的安全、质量、总体施工进度。
第2章总体概况2.1 工程概况1、项目名称:220KV尾塘站出线C线1C段110KV尾侨线架空改电缆部分2、建设单位:惠州仲恺高新技术产业开发区住房和城乡规划建设局3、施工单位:广东电白建设集团有限公司4、监理单位:惠州建安工程项目管理有限公司。
5、工程内容:电缆线路土建部分6、项目性质、地理位置和建设规模:信利项目二回路供电线路配套电缆沟工程线路总长:3.62km,本土建工程界面划分:光明路及其他路段:JC25~67、JC102~JC115、JC114~J2C121;联发大道段:JC67~JC102。

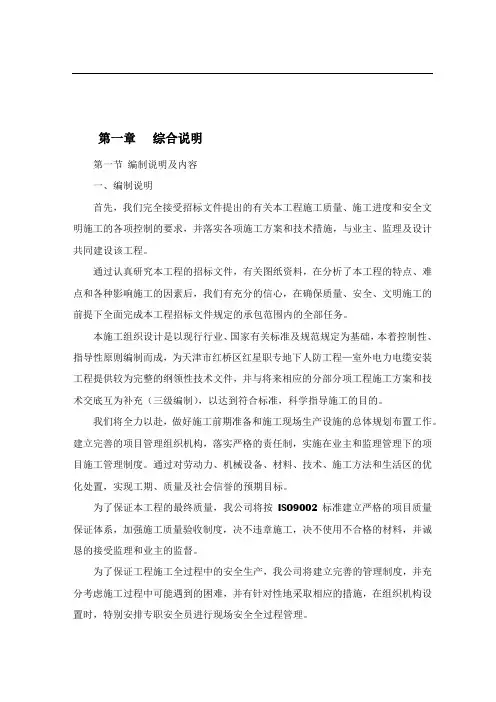

第一章综合说明第一节编制说明及内容一、编制说明首先,我们完全接受招标文件提出的有关本工程施工质量、施工进度和安全文明施工的各项控制的要求,并落实各项施工方案和技术措施,与业主、监理及设计共同建设该工程。
通过认真研究本工程的招标文件,有关图纸资料,在分析了本工程的特点、难点和各种影响施工的因素后,我们有充分的信心,在确保质量、安全、文明施工的前提下全面完成本工程招标文件规定的承包范围内的全部任务。
本施工组织设计是以现行行业、国家有关标准及规范规定为基础,本着控制性、指导性原则编制而成,为天津市红桥区红星职专地下人防工程—室外电力电缆安装工程提供较为完整的纲领性技术文件,并与将来相应的分部分项工程施工方案和技术交底互为补充(三级编制),以达到符合标准,科学指导施工的目的。
我们将全力以赴,做好施工前期准备和施工现场生产设施的总体规划布置工作。
建立完善的项目管理组织机构,落实严格的责任制,实施在业主和监理管理下的项目施工管理制度。
通过对劳动力、机械设备、材料、技术、施工方法和生活区的优化处置,实现工期、质量及社会信誉的预期目标。
为了保证本工程的最终质量,我公司将按ISO9002标准建立严格的项目质量保证体系,加强施工质量验收制度,决不违章施工,决不使用不合格的材料,并诚恳的接受监理和业主的监督。
为了保证工程施工全过程中的安全生产,我公司将建立完善的管理制度,并充分考虑施工过程中可能遇到的困难,并有针对性地采取相应的措施,在组织机构设置时,特别安排专职安全员进行现场安全全过程管理。
严格按照业主及监理认可的施工组织设计进行组织施工,全过程全方位接受业主、监理及设计人员对工程的施工进度、质量、安全的监督管理;并承诺,经选定的本工程的项目经理及相应的专业技术管理人员,未经业主认可不作调换。
我公司将严格按照天津市建设工程文明施工管理的有关规定组织施工,保证施工现场清洁。
我公司的各类施工机械装备完好,模板、钢管支撑等设备、材料储备雄厚,有适合于本工程施工的各种施工机械,完全能满足本工程施工进度和使用的要求。
洋县金沙湖景区供配电工程施工组织设计陕西伟豪建设工程有限责任公司2016年11月第一章编制说明第一节编制依据1.1 《洋县金沙湖景区供配电工程》设计图纸;1。
2 施工图设计技术交底记录、设计说明、现场勘察情况等;1。
3 适用于本工程的各种施工规范;1。
4 我我单位施工经验、管理水平、实际施工及生产能力。
第二节编制原则2。
1在充分理解设计文件的基础上,采用先进、合理、经济、可行的施工方案。
2。
2在施工组织中体现环保意识,保护环境,做到安全文明施工。
2.3施工工艺与施工规范、设计要求等相符,并力求达到完善。
2.4 施工任务划分合理,施工进度安排符合实际情况。
2。
5 采用先进、配套的施工设备和技术,确保工程质量和工期.2。
6 针对本工程的地质情况和气候特征,优化施工方案.第三节工程技术规范本工程中将严格按照现行施工验收规范进行施工。
3.1《电力电缆运行规程》、(GB 50217-94);3。
2 《电力工程电缆设计规范》、(GB 50168—92);3。
3 《电缆线路施工及验收规范》、(DL—408-91);3.4《城镇道路工程施工与质量验收规范》(CJJ1-2008);3。
5《市政工程施工技术资料管理规定》(建城2002-221);3.6《质量管理体系要求》(GB/T19001-2000);3.7《砌体工程现场检测技术标准》(GB/T50315-2000);3.8《砼结构工程施工质量验收条文说明》(GB50204—2002);3。
9《市政排水工程质量检验评定标准》(CJJ3-90);第二章工程概况第一节工程位置及范围本工程位于陕西洋县金沙湖景区,景区布置0。
4KV电缆分支箱44台,用电箱50台,架空线路2KM,新立φ190×1200单砼杆34基、立φ390×1200单砼杆11基及绝缘电缆线8000m。
电缆采用埋管敷设,共需mpp型DN160电力专用管49500m、φ150玻璃钢管8000m,修筑检查井50座第二节工期要求本工程于2016年11月2日正式开工,2016年12月26日之前完成本程土建部分施工。
110kV高新碾平、碾友线T线电缆线路工程项目管理实施规划/施工组织设计施工单位(章)2012 年01 月5 日批准:____________ ________年____月____日审核:____________ ________年____月____日编写:____________ ________年____月____日目录1 工程概况和特点 (5)1。
1 工程简述 (5)1。
2 工程性质及特点.....................................................................................。
.. (5)1.3 工程规模 (5)1.4 工期要求 (5)1.5 工程涉及的主要单位 (5)2 施工现场组织机构 (5)2。
1 施工现场组织机构 (5)2.2 施工现场组织原则 (6)2.3 项目管理机构人员及部门职责 (6)3 施工现场平面布置 (8)3。
1 施工现场总体平面布置 (8)3。
2 施工现场临时用电、临时用水总体布置 (8)3.3 施工现场消防总体布置 (9)4 施工方案 (9)4。
1 施工技术和资料准备 (9)4.2 材料准备……………………………………………………………………………………………。
104。
3 施工机具准备………………………………………………………………………………………。
104.4 施工力量配置………………………………………………………………………………………。
124。
5 施工工序总体安排..............................................................................................。
13 4。
6 主要工序和特殊工序的施工方法...........................................................................。

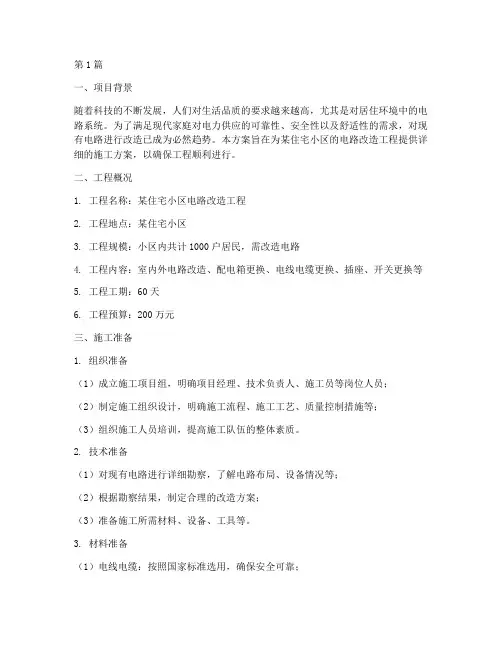

第1篇一、项目背景随着科技的不断发展,人们对生活品质的要求越来越高,尤其是对居住环境中的电路系统。
为了满足现代家庭对电力供应的可靠性、安全性以及舒适性的需求,对现有电路进行改造已成为必然趋势。
本方案旨在为某住宅小区的电路改造工程提供详细的施工方案,以确保工程顺利进行。
二、工程概况1. 工程名称:某住宅小区电路改造工程2. 工程地点:某住宅小区3. 工程规模:小区内共计1000户居民,需改造电路4. 工程内容:室内外电路改造、配电箱更换、电线电缆更换、插座、开关更换等5. 工程工期:60天6. 工程预算:200万元三、施工准备1. 组织准备(1)成立施工项目组,明确项目经理、技术负责人、施工员等岗位人员;(2)制定施工组织设计,明确施工流程、施工工艺、质量控制措施等;(3)组织施工人员培训,提高施工队伍的整体素质。
2. 技术准备(1)对现有电路进行详细勘察,了解电路布局、设备情况等;(2)根据勘察结果,制定合理的改造方案;(3)准备施工所需材料、设备、工具等。
3. 材料准备(1)电线电缆:按照国家标准选用,确保安全可靠;(2)配电箱、插座、开关等设备:选用知名品牌,保证产品质量;(3)施工工具:电工工具、切割工具、测量工具等。
四、施工工艺1. 施工流程(1)现场勘察:了解电路布局、设备情况等;(2)制定改造方案:根据勘察结果,制定合理的改造方案;(3)材料准备:准备施工所需材料、设备、工具等;(4)施工:按照施工方案进行施工;(5)验收:对施工质量进行验收,确保达到设计要求。
2. 施工工艺(1)室内外电路改造①拆除原有电线电缆,清理现场;②按照设计要求,敷设新电线电缆;③对接线盒、插座、开关等设备进行安装;④对改造后的电路进行测试,确保正常工作。
(2)配电箱更换①拆除原有配电箱;②按照设计要求,安装新配电箱;③对接线进行整理,确保接线正确;④对配电箱进行测试,确保正常工作。
(3)电线电缆更换①拆除原有电线电缆;②按照设计要求,敷设新电线电缆;③对接线盒、插座、开关等设备进行安装;④对改造后的电路进行测试,确保正常工作。
国电英力特宁东年产20万吨1,4-丁二醇项目电缆敷设施工方案编制:审核:审批:中国化学工程第六建设二〇一三年五月目录一编制说明 (2)二编制依据 (2)三工程概况 (2)四施工准备 (5)五变压器安装方法 (7)六安全措施 (13)七施工组织体系 (14)八附图: (14)8.1、厂区行车路线; (14)8.2、吊车性能表; (14)8.3、变压器卸车、安装吊车站位图。
(15)一编制说明本文为国电英力特宁东年产20万吨1,4-丁二醇项目电缆敷设施工方案。
我方施工围为:项目总体全厂外线电缆敷设,B标段围各装置电缆敷设。
共计敷设高压动力电缆19819米,低压动力电缆181545米,控制电缆127163米。
我施工单位采用电缆输送机机械放设电缆,以下为具体施工安排及注意事项。
二编制依据1、中国成达下发BDO项目全厂电缆表;2、中国成达下发电缆敷设图及相关图纸;3、《电力工程电缆设计规》 GB50217-2007;4、《电气装置安装工程电缆线路施工及验收规》GB50168-2006;三工程概况国电英力特年产20万吨1,4-丁二醇(简称BDO)项目全厂外线及B标段共计敷设电力电缆32.8527万米。
主要敷设方式为沿桥架敷设及穿管埋地敷设两种形式。
全厂供电外线沿1#~6#管廊敷设至各装置变配电室,装置设备供电沿装置管廊敷设至设备就近处穿钢管敷设用电设备处。
四电缆敷设施工4.1 电缆敷设施工流程图4.2施工准备4.2.3.1首先检查电缆的型号,规格和长度符合设计要求,根据电缆到货长度,敷设长度编制电缆分配表,分列各编号电缆的起点、终点、长度及盘号。
4.2.3.2外观检查。
检查电缆盘的侧板和固板有无砸坏或扎破;拆开固板,检查外护层有无破损。
4.2.3.3根据电缆分配表及各段电缆的敷设位置,及各段电缆的敷设顺序,安排各段电缆的到场位置。
4.2.3.4敷设前对每盘电缆进行导通性和绝缘性检查,合格的电缆方可敷设,包括外护层绝缘测试及主绝缘直流耐压试验。
昌江县七叉镇农村公路拓宽改建-电力线路迁改工程施工组织设计编制日期:二〇一七年二月十六日目录第一章编制说明 (2)第二章工程概况 (5)第三章项目管理机构配备计划 (7)第四章施工部署 (9)第五章施工方案与技术措施 (13)第六章质量保证体系与技术措施 (79)第七章安全保证体系与技术措施 (92)第八章环境保护管理体系与措施 (102)第九章工程与施工进度计划 (108)第十章资源配备计划 (113)第十一章施工总平面布置图 (115)第十二章施工场地治安保卫管理计划 (120)第十三章文明施工体系与措施 (122)第一章编制说明1.1 编制目的本施工组织设计的编制目的:为本工程施工提供完整的、纲领性的技术文件,用以指导该工程的施工与管理,确保优质、高效、安全、文明地完成该工程的施工任务。
1.2 编制原则(1)认真贯彻国家工程建设的法律、法规、规程、方针和政策。
(2)严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。
(3)采用现代建筑管理原理、流水施工方法和网络施工技术,组织有节奏、均衡和连续的施工。
(4)优先选用先进的施工技术,科学确定施工方案;认真编写各项实施计划,严格控制质量、进度、成本和安全施工。
(5)利用施工机械和设备,提高施工机械化、自动化程度,改善劳动条件,提高生产率。
(6)坚持“安全第一、预防为主”原则,编制安全文明施工和生态环境保护措施,以及严防建筑振动、噪声、粉尘及垃圾污染的技术组织措施。
(7)坚持“四节一保”的绿色施工原则,科学规划施工平面,减少施工占地;优化现场物资存放,减少库存和物资损耗。
1.3 编制依据1.3.1 招标文件昌江县七叉镇农村公路拓宽改建-电力线路迁改工程招标文件。
1.3.2 主要规范及规程主要规范及规程见表1.3.2所示。
合同文件中明文规定的技术规范和标准,以及有关现行的国家和省部级技术规范和验收标准;昌江县七叉镇农村公路拓宽改建-电力线路迁改工程的招标文件;昌江县七叉镇农村公路拓宽改建-电力线路迁改工程的设计施工图纸。
电力线路迁改施工组织设计一、工程概况本项目为电力线路迁改施工组织设计,工程地点位于XXX地区,工程内容包括但不限于:高压线路的迁改、配电设备的更新与安装、电缆线路的铺设及接驳等。
工程预计耗时3个月,参与施工人员约50人。
以下针对工程的用电管理、电工、安全距离与外电防护等方面进行详细阐述。
二、用电管理1. 施工现场设立专门的用电管理小组,负责对施工现场的用电进行统一管理。
2. 施工现场用电设备必须符合国家相关标准,严禁使用非标准、破损或存在安全隐患的电器设备。
3. 用电设备应按照实际需求进行合理配置,避免大马拉小车现象,提高电能利用率。
4. 加强对施工用电设备的检查、维修和保养,确保设备安全运行。
5. 定期对施工现场用电情况进行检查,发现问题及时整改。
三、电工1. 施工现场电工应具备相应的职业资格证书,持证上岗。
2. 电工应熟悉施工现场的电气设备、用电负荷及电缆线路等情况。
3. 电工负责施工现场的电气设备安装、维修和保养工作,确保设备正常运行。
4. 电工应定期对施工现场的电缆线路进行检查,发现破损、老化等问题及时处理。
5. 电工应严格遵守安全操作规程,穿戴好个人防护用品,防止发生触电等安全事故。
四、安全距离与外电防护1. 施工现场应按照国家相关规定,设置安全距离,确保施工过程中的人员安全。
2. 在高压线路附近作业时,应采取有效的外电防护措施,如设置安全警示标志、拉设安全防护网等。
3. 严禁在高压线路下方进行作业,避免因安全距离不足导致的触电事故。
4. 施工现场应配备专职安全员,负责监督安全距离的设置和外电防护措施的落实。
5. 定期对施工现场的安全距离和外电防护措施进行检查,发现问题及时整改。
五、电缆线路1. 电缆线路的设计应遵循国家相关标准和规范,确保线路的安全、可靠和经济。
2. 电缆选型应根据工程特点和负载需求,选择适当类型和规格的电缆,保证电缆在正常运行条件下的性能。
3. 电缆敷设前应进行详细检查,确保电缆无损坏、绝缘性能良好,严禁使用不合格的电缆。
施工组织设计一)投标人编制施工组织设计的要求:编制时应采用文字并结合图表形式说明施工方法;拟投入本工程的主要施工设备情况、拟配备本工程的试验和检测仪器设备情况、劳动力计划等;结合工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施的保护加固措施等。
1、施工设计1.1工程概况及特点1.1.1工程概况项目名称:。
工程概况:本工程更换10KV线路3.23km,敷设高压电缆360m。
1.1.2工程特点本工程为配网线路工程,项目地点为1.2施工方1.2.1施工现场组织机构公司对该工程实行项目管理制,委派施工过有同类型的管理人员,设立项目经理部。
实行项目经理负责制,由专业技术管理人员具体负责项目的施工、技术、质量、安全、调度及施工变更、技术核定、交工资料整理和收集以及材料、机具的管理,一切工作均由项目经理负责(项目经理不在其他项目任职)。
本工程施工组织机构如下:项目经理:该工程项目经理将由具有二级项目经理资质的张立明同志担任:具备电力工程类专业全国注册建造师二级资质、有效的安全生产考核合格证;在以往所担任项目经理的项目中,一致得到相关部门的好评。
其主要职责包含:(1)、负责本工程的施工资源管理,合理配置资源,确保工程施工按计划实施。
(2)、向公司经理负责,接受并贯彻执行项目法人、监理工程师的各项指令。
(3)、按照公司的质量方针,安全目标及安全、质量体系文件的要求,建立并完善本工程的安全质量保证体系,履行其质量与安全职责。
(4)、督促本工程各项管理制度的建立与实施,督促并考核各部门的工作。
(5)、负责本工程各项重大事宜的决策和项目部各种购置计划的审批。
(6)、负责组织召开生产工作会议和安全工作例会。
(7)、负责项目范围内的危险源辨识、风险评价和风险控制计划,以及控制措施的指定和实施。
电缆工程施工组织设计一、工程概况:本工程第一回电缆是从终端塔N50至钢管2#站构架下电缆终端,电缆路径长度为246m,电缆敷设方式沟槽和顶管;第二回电缆是从电缆终端塔N50至民钢二线新中间接头处,电缆路径长度为150m, 电缆敷设方式沟;第三回电缆是从民钢1、2线电缆终端钢塔管19#至钢管2#站构架下电缆终端,电缆路径长度为350m,电缆敷设方式沟槽和顶管。
电缆的名称、型号规格:127/22kv交联聚乙稀绝缘皱纹铝套告密度或线形低密度聚乙稀护套纵向阻水电力电缆YJLW03—Z 127/220 1*1600GB/Z 18890.2-2002二、施工特点本工程建设在公司厂区内,电缆敷设路径复杂,经过铁路和公路和电缆廊架,施工非常困难。
沿途各类管线交叉,给电缆敷设带来极大不便;并且,本工程220kV电缆造价昂贵,技术复杂,要求精心施工,精心组织。
三、现场施工组织机构现场施工负责人:技术负责人:现场质检员:安全员:现场电缆敷设人员:26人四、施工前准备(一)施工前的准备:1)首先对电缆沟进行全面的清理,以防沟内的石头、硬块等坚硬突出物对电缆造成的损伤,特别要对电缆管进行梳理清通,电缆施放前在电缆管两端用塑料薄膜封口。
清理检查工作完成后可按图纸要求的厚度垫入细河砂。
2)电缆施放前,一定要复测电缆路径长度,落实接头工井位置,确定好电缆盘摆放位置及敷设方向。
3)施工前必须做好技术准备,联系好电缆制造厂家的技术人员到场,编制好施工方案和安全技术措施,并由施工负责人和技术负责人向全体施工人员交底。
4)施工工器具的准备:按照施工方案选择牵引设备、牵引钢丝绳和配套的滑车组等工器具,并应准备足够的通讯工具,以保证电缆施放时的联系畅通。
施工机具见下表:电缆敷设、附件安装工器具(二)施工现场的布置厂家电缆运到施工现场后,应协助厂家来人按要求摆放好电缆盘,避免二次搬运增加不必要的工作量。
然后按照电缆敷设方向布置好电缆牵引设备。
施工组织设计目录第一章编制说明及工程概况 (3)第一节编制说明 (3)第二节工程概况 (3)第三节工程特点 (4)第二章施工现场平面布置 (6)第一节总体布局 (6)第二节施工临时道路 (6)第三节施工用水用电布置 (6)第三章施工方案 (8)第一节施工准备 (8)第二节施工工序总体规划 (13)第三节电气工程施工方法 (13)第五节工程成本控制措施 (59)第五章工期及施工进度计划 (60)第一节工期规划及要求 (60)第二节施工进度计划 (60)第三节主要设备和材料供应计划 (60)第四节影响工期的主要因素 (61)第五节保证工期的技术措施 (61)第五章质量目标、质量保证体系及技术组织措施 (63)第一节质量目标 (63)第二节质量管理组织机构及主要职责 (63)第三节质量保证技术措施 (66)第四节质量管理及检验的标准 (66)第五节工程质量保证技术措施 (68)第六章安全目标、安全保证体系及技术组织措施 (72)第一节安全目标 (72)第二节安全管理组织机构及主要职责 (73)第三节安全管理制度及办法 (75)第四节安全组织技术措施 (78)第五节施工过程的安全控制 (79)第七章工程分包管理 (80)第一节工程分包的原因及范围 (80)第二节分包商选择条件 (80)第三节分包工程的管理 (81)第八章环境保护、水土保持及文明施工 (82)第一节环境保护、水土保持 (82)第二节加强施工管理、严格保护环境 (83)第三节节能措施和办法 (84)第四节文明施工 (85)第五节文明施工考核和管理办法 (88)第九章计划、统计和信息管理 (89)第一节计划、统计报表的编制与传递 (89)第二节信息管理 (89)第三节竣工资料及施工记录的移交 (90)附图:●施工进度计划横道图●施工进度计划网络图●施工平面布置图第一章编制说明及工程概况第一节编制说明本《施工组织设计》作为指导XXXXXXXXX的主要依据,编制时对工期目标、质量目标、项目管理机构设置与劳动力组织、施工进度计划、机械设备及周转材料配备,主要技术方案及措施,安全保证措施,文明施工及降低成本,推广新技术等因素作了充分考虑,突出其科学性及可行性,严格保证工程质量和工程进度,确保工程如期完工。
电缆导管工程施工方案一、危险源分析电缆导管工程施工中存在的主要危险源包括:高空作业危险、起重作业危险、电气危险、机械设备危险、塔吊危险、施工人员作业高空坠落风险、交通安全危险等。
1. 高空作业危险由于电缆导管的敷设位置通常在建筑物的屋顶、高架桥、电缆沟等较高的位置,工人在高空作业时存在坠落风险。
施工单位需要制定详细的高空作业管理方案,包括悬挂脚手架、穿戴安全带、设置防护网等措施,确保工人的安全。
2. 起重作业危险在电缆导管施工过程中,需要使用吊车、起重机等大型机械设备进行起重作业,存在起重设备失稳导致坠落的危险。
施工单位需要制定起重作业方案,严格按照操作规程进行作业,确保起重作业安全。
3. 电气危险电缆导管施工需要接触电力设备和设施,存在触电、短路等电气危险。
施工单位需要对施工人员进行电气安全培训,提高他们的安全意识,确保施工操作符合电气安全标准。
4. 机械设备危险在电缆导管施工中使用各种机械设备,如钻机、切割机、焊接机等,存在机械设备操作不当导致伤害的危险。
施工单位需要对施工人员进行机械设备安全操作培训,确保他们具备操作机械设备的技能和知识。
5. 塔吊危险在电缆导管施工中使用塔吊进行起重作业,存在塔吊倾倒、滑动等危险。
施工单位需要对塔吊进行定期检查和维护,并配备专业的驾驶员进行操作,确保塔吊作业安全。
6. 施工人员作业高空坠落风险施工人员在高空作业时存在意外坠落的危险。
施工单位需要加强对施工人员的安全教育,提高他们的安全意识,并配备安全防护设施,如安全带、安全网等,确保施工人员的安全。
7. 交通安全危险电缆导管施工可能涉及到道路交通,存在交通事故的危险。
施工单位需要设置专门的交通管理人员,对施工现场进行合理的交通组织,并设置警示标识,确保施工现场交通安全。
以上是电缆导管施工中存在的主要危险源及相应的防范措施,施工单位需要根据实际情况进行详细分析,并制定相应的安全管理措施,确保施工过程中不发生安全事故。
. . . . . . . . **********电缆更换工程 施 工 方 案
****工程建设 2007-6-5 .
Word文档 编制: 审核: 安全、质检会签: 批准: 建设单位审批意见: 监理单位审批意见: .
Word文档 一、 工程概况
1、工程概述 本工程为**车间变电所高压进线电缆改造工程,更换高压I段进线电缆三条,VV22/10KV3*240共1480米。由于施工环境复杂(电缆桥架转弯处不在同一高度),所以采用电缆敷设机分两段敷设。为保证工程顺利施工,特制定本方案。 2、 主要工程量 序号 拆除部分 工程量 安装部分 工程量 1 电缆 1480米 敷设电缆 1480米 2 电缆头制、安 6个 3 4 5 6 7 8 9
3 、编制依据及执行标准规 《电气装置安装工程电缆线路施工及验收规》GB50168-92; 《电气装置安装工程电气设备交接试验标准》GB50150-91; . Word文档 《石油建设工程质量检验评定标准 电气工程》SY/T4031.1-93 4、 施工组织机构 施工组织机构图
5、 施工工期: **变电所进线电缆更换工程 总 工 期 ( 2007年10月10日—2007年10月20日) 7天
施工负责人 *** 安全负责人 ** 质量负责人 *** 材料负责人
**
*** **** ** ** 张** 王* 徐** 蒋**
项目负责人 *** .
Word文档 二、 质量保证体系 1 、工程质量目标 1.1 质量达到合格工程标准; 1.2 质量、设备事故为零; 1.3 单位工程质量合格率为100%; 1.4 工程建设项目验收、投产一次交工合格率100%; 1.5 顾客意见处理率100%; 1.6 职工持证上岗率为100%。 2、 质量保证体系 质量总负责人 **
施工质量负责人 * 质检员 邵**
施工班组质量负责人 ** 施工班组质量负责人 ** 三、 主要施工方案 1、自总配电所111配电柜处沿电缆桥架至乙烯变电所将乙烯1#进线的三条电缆做好标记。 . Word文档 1、 电缆在运输装卸过程中,不应使电缆及电缆盘受到损伤。严禁将电缆盘直接由车上推下。 2、 滚动电缆盘时必须顺着电缆盘上的箭头指示或电缆的缠紧方向。 3、 将电缆敷设机从乙烯变电所沿电缆桥架依次摆放到总配北侧桥架拐弯处,每隔30米左右放置一个,共放置15台,分别固定。每一个电缆桥架转弯处放置一个三角滑轮固定好。 4、 电缆敷设前应做检查,外观无损伤、绝缘良好。 5、 在起始点及桥架转弯处放置滑轮,防止损伤电缆。 6、 电缆敷设位置选择在总配后侧桥架转弯处。。 7、 电缆敷设时应使电缆从电缆盘上端引出,防止电缆在支架上及地面摩檫拖拉。 8、 电缆最大牵引强度不应超过70N/m㎡。速度不宜超过15m/min。 9、 电缆最小弯曲半径不得小于15D(D为电缆直径)。 10、 水平敷设的电缆,在电缆首末两端及转弯、电缆接头的两端处,当对电缆间距有要求时,每隔5~10m处进行固定。 11、 电缆敷设完毕后,及时清除杂物。 12、 电缆终端头制作前应对电缆进行检查,电缆绝缘状况良好;无受潮;电缆不得进水。 13、 附件规格应与电缆一致;零部件应齐全无损伤;绝缘材料 . Word文档 不得受潮。 14、 施工用机具齐全,便于操作,状况清洁,消耗材料齐备。 15、 电缆终端头制作时,严格遵守制作工艺规程,空气相对湿度宜为70%以下,温度宜为10~30℃,严禁尘埃、杂物落入绝缘。 16、 制作电缆终端头,从剥切电缆开始应连续操作直至完成,缩短绝缘暴露时间。剥切电缆时不应损伤线芯和保留的绝缘层。附加绝缘的包绕、装配、热缩等应清洁。 17、 电缆终端头应有改善电缆屏蔽端部电场集中的有效措施,并应确保外绝缘相间和对地距离。 18、 电缆在剥切线芯绝缘、屏蔽、金属护套时,线芯沿绝缘表面至最近接地点(屏蔽或金属护套端部)的最小距离为50mm。剥除半导电屏蔽层时不得损伤绝缘表面。 19、 电缆终端处的金属护层必须接地良好。电缆穿过零序电流互感器时,电缆金属护层和接地线应对地绝缘,电缆接地点在互感器以下时,接地线应直接接地;接地点在互感器以上时,接地线应绕过互感器接地。 20、 电缆的耐压试验电压为24KV,时间为15min。试验时,试验电压可分为4~6阶段均匀升压,每阶段停留1min,并读取泄漏电流值,测量时应消除杂散电流的影响。 21、 倒闸操作:合上乙烯母联200开关,拉开1#进线111开关,2#进线141带全负荷,总配电所拉开配出乙烯1#111 . Word文档 开关。 22、 安装时电缆线路的两端相位应一致,总配电所配出乙烯1#111开关送电后核对相序,正确无误后进行倒闸操作:合上乙烯1#进线111开关,拉开母联200开关,两段分列运行。 23、 拆除做好标记的旧电缆时,轻拿轻放已送电运行的电缆。拆除分段进行,每隔20~30m锯断,用绳索拴住后送到地面,严禁从高处抛掷。 四、安全预案 (一)、本次工程电缆敷设和拆除期间乙烯装置正常生产,两段进线的六条电缆带电运行,而且新、旧电缆为同一桥架,给施工带来很大的难度。如果电缆敷设及撤换过程中不慎将电缆损坏,将造成电缆崩烧,发生停电及人身伤亡事故,装置停产。所以施工时不要用金属物体撬压电缆,扳动电缆时轻拿轻放。电缆对接时需倒闸停电,高压进线单回路运行,II段带全负荷。对接前联系生产车间,倒负荷,对接后立即恢复正常运行状态,确保装置稳定运行。 (二)、安全措施: 1、作业现场要按规定设置足够的安全警示标志,进入施工现场必须配戴安全帽。 2、 安全标志必须醒目,应设在与安全有关的地方,不宜设在门窗、架子等可移动的物体上,并得到妥善保护。 3、 临时设施必须要求配置消防设施,并保持干净、整洁,并有标识 . Word文档 4 、工作面与通道应安全合理、清洁无杂物、无积水,同时设立安全出口指示牌。 5、 通道要保持畅通无阻,采取有效的防滑措施,室疏散通道有标识; 6、 工作面上有坠落的可能的临边、孔洞必须采取合适的如护栏、盖板等防护措施,并且设置警示标志和挡脚板,系好安全带; 7、 现场危险作业区域,如电缆敷设机、电缆盘吊装,要采取有效的隔离措施,设置明显的警告牌,防止无关人员进入作业区。 8、 电气设备和线路的绝缘应保持良好,或者设置遮拦和明显的警告标志。 9、 作业班组要设兼职安全员,配合安全员工作。
五、 劳动力和机具配备 5.1机具设备 序号 机械或 设备名称 型号 规格 数 量 国 别 产 地 能力 来源 备注 1 汽车吊 20t 1台 日本 25t 自备 2 电缆敷设机 15台 国产 自备 3 电缆敷设支架 一副 国产 自备 4 滑轮 5个 德国 自备 5 对讲机 10个 国产 自备 6 钢丝绳 5条 国产 自备 7 镀锌钢管 30根 国产 自备 8 手绳 2根 国产 自备 9 液压压接钳 1套 国产 自备 10 兆欧表 2500V 1块 国产 自备 11 高压试验设备 1套 国产 自备 12 货车 8吨 1辆 国产 自备 13 . Word文档 15 16 17 18 5.2劳动力需用计划 序号 专业 数量(人) 备注 1 电工 20 2 起重 3 3 力工 15 4 司机 2 5 管理人员 5 6 7 8 9 10 11 12 13 14 合计 45
六、 施工网络图(见附图) 七、 质量和进度保证措施 7.1 工程质量控制点 7.1.1工程项目质量控制设H、W、R三种检测点,该控制点将在施工中严格执行。 序 号 质量检测点 控 制 要 素 1 H点 (停检点) 提前24小时以书面形式通知业主,业主应在停工当 . Word文档 天进行检查,检查合格会签有关文件后方可复工。 2 R点 (报告控制点) 提前24小时通知,业主现场检查。 3 W点 (一般检查点) 业主现场不定期巡查,如发现有不符合施工规、标准,书面或口头通知限期整改。
7.1.2 本工程质量主要控制要点:
控制点 类别 验收标准 频率 控制容 材料准备 W 材料标准 开工前 配件合格证、材质单、材料标识、检验报告 电缆敷设、安装 R GB50156-06 过程中 敷设方式、电缆头制作、成品保护
电缆试验 H GB50150-06 过程中 试验数据合格
交工资料 W 中油炼油化工建设项目竣工验收手册 交工前 数据、正确、 会签齐全、 资料完整
7.2 质量保证措施 我公司质量方针 质量第一,信誉至上,赢得市场,求得发展。 我公司将从以下几方面保证施工质量: 7.2.1 材料控制 7.2.1.1 材料入库前由材料员、保管员、按照材料检验和试验计划,对入库的材料进行符合性检查,材料要求有:合格证、材质单、材料标识。
