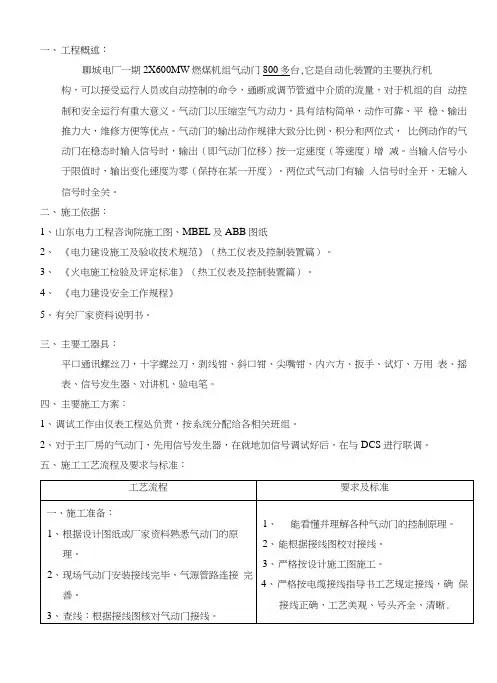

一、工程概述:

聊城电厂一期2×600MW燃煤机组气动门800多台,它是自动化装置的主要执行机构,可以接受运行人员或自动控制的命令,通断或调节管道中介质的流量,对于机组的自动控制和安全运行有重大意义。气动门以压缩空气为动力,具有结构简单,动作可靠、平稳、输出推力大,维修方便等优点。气动门的输出动作规律大致分比例、积分和两位式,比例动作的气动门在稳态时输入信号时,输出(即气动门位移)按一定速度(等速度)增减。当输入信号小于限值时,输出变化速度为零(保持在某一开度)。两位式气动门有输入信号时全开,无输入信号时全关。

二、施工依据:

1、山东电力工程咨询院施工图、MBEL及ABB图纸

2、《电力建设施工及验收技术规范》(热工仪表及控制装置篇)。

3、《火电施工检验及评定标准》(热工仪表及控制装置篇)。

4、《电力建设安全工作规程》

5、有关厂家资料说明书。

三、主要工器具:

平口通讯螺丝刀,十字螺丝刀,剥线钳、斜口钳、尖嘴钳、内六方、扳手、试灯、万用表、摇表、信号发生器、对讲机、验电笔。

四、主要施工方案:

1、调试工作由仪表工程处负责,按系统分配给各相关班组。

2、对于主厂房的气动门,先用信号发生器,在就地加信号调试好后,在与DCS进行联调。

五、施工工艺流程及要求与标准:

1、调试人员必须带好验电工具,并能正确使用,防止带电查线、接线,以防触电。

2、调试过程中,集控室和就地侧必须有人且能随时联系,指挥操作,以防人员挤伤。

3、调试应具备的条件

a、气动门送气前,应将接到气动门上的气源管拆下,打开气源阀门吹扫1分钟,吹扫管内杂

物。

b、检查各气源管路连接是否正确,尤其是注意气动门定位器的信号接口和气源接口不要接

错,以免损坏定位器。

c、在向设备送气前,应先将空气过滤减压阀减至最小,然后按用气设备上铭牌要求,将气动

门气源调好。

d、DCS和气动门之间电缆到位,接线正确,DCS侧满足使用要求。

4、调试记录必须及时填写、内容准确、齐全。

六、安全风险分析

七、环保注意事项:

1、施工现场应保持清洁,做到“三无五清”。

2、做好防二次污染工作。

八、措施性材料:

抹布

塑料布
