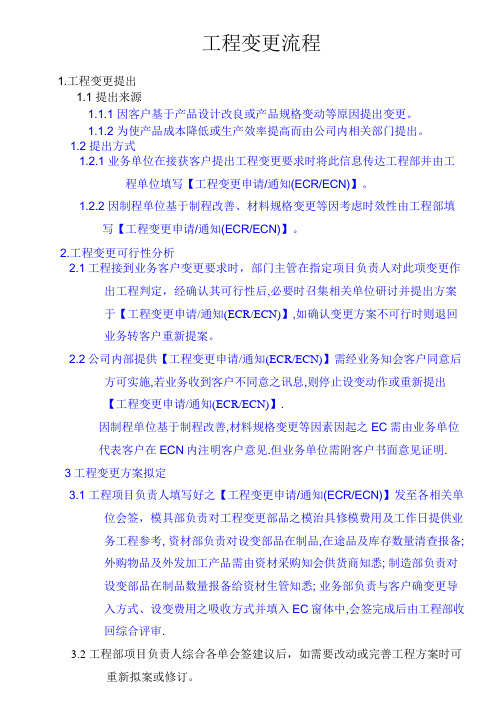

工程变更流程1.工程变更提出1.1 提出来源1.1.1 因客户基于产品设计改良或产品规格变动等原因提出变更。
1.1.2 为使产品成本降低或生产效率提高而由公司内相关部门提出。
1.2 提出方式1.2.1 业务单位在接获客户提出工程变更要求时将此信息传达工程部并由工程单位填写【工程变更申请/通知(ECR/ECN)】。
1.2.2 因制程单位基于制程改善、材料规格变更等因考虑时效性由工程部填写【工程变更申请/通知(ECR/ECN)】。
2.工程变更可行性分析2.1工程接到业务客户变更要求时,部门主管在指定项目负责人对此项变更作出工程判定,经确认其可行性后,必要时召集相关单位研讨并提出方案于【工程变更申请/通知(ECR/ECN)】,如确认变更方案不可行时则退回业务转客户重新提案。
2.2公司内部提供【工程变更申请/通知(ECR/ECN)】需经业务知会客户同意后方可实施,若业务收到客户不同意之讯息,则停止设变动作或重新提出【工程变更申请/通知(ECR/ECN)】.因制程单位基于制程改善,材料规格变更等因素因起之EC需由业务单位代表客户在ECN内注明客户意见.但业务单位需附客户书面意见证明.3工程变更方案拟定3.1 工程项目负责人填写好之【工程变更申请/通知(ECR/ECN)】发至各相关单位会签,模具部负责对工程变更部品之模治具修模费用及工作日提供业务工程参考, 资材部负责对设变部品在制品,在途品及库存数量清查报备;外购物品及外发加工产品需由资材采购知会供货商知悉; 制造部负责对设变部品在制品数量报备给资材生管知悉; 业务部负责与客户确变更导入方式、设变费用之吸收方式并填入EC窗体中,会签完成后由工程部收回综合评审.3.2 工程部项目负责人综合各单会签建议后,如需要改动或完善工程方案时可重新拟案或修订。
3.3 接到客户变更要求或公司相关单位工程变更申请时,考虑变更之时效性,如项目负责人通过可行性分析,确认可直接变更时,由工程部直接填写【工程变更申请/通知(ECR/ECN)】,可不必传入相关单位会签。
金蝶ecr工程变更流程工程变更是指在项目进行的过程中,由于各种原因需要对原有的工程项目进行调整、更改或修改的一系列活动。
金蝶ECR(Engineering Change Request)工程变更流程是指在金蝶公司进行工程项目变更时所遵循的一套规定和步骤。
一、背景介绍ECR工程变更流程是为了应对项目实施过程中不可避免的需求变更、技术调整等情况而设计的。
金蝶作为一家专业的软件公司,致力于为客户提供高质量的IT解决方案和服务,因此,在项目进行中,工程变更的处理至关重要。
二、变更申请任何一个工程变更需求的产生都应该以变更申请的形式提交给相关人员。
变更申请应该包括变更的原因、目的、影响分析以及相关的技术要求等信息。
变更申请应由项目经理或相关负责人审核并做出处理决策。
三、变更评估在收到变更申请后,项目团队应进行变更评估。
评估的目标是确定此次变更对项目的影响以及可能存在的风险。
评估过程中,应该考虑变更的紧急程度、与其他项目或任务的依赖关系、人力资源和时间等方面的影响,以便做出明智的决策。
四、变更决策基于对变更的评估结果,项目团队需要做出最终的决策。
在变更决策时,需要考虑变更的可行性、成本、时间、人力资源的可用性等因素。
同时,还需要根据变更的紧急程度和重要性确定变更的优先级。
五、变更实施一旦变更决策达成,项目团队需要开始实施变更。
变更实施应该由相关的技术人员或团队来完成,他们需要按照事先制定好的计划和方案进行操作。
变更实施过程中,应保证对现有系统或项目的影响最小化,并确保变更的质量和稳定性。
六、变更验证变更实施完成后,需要对变更的效果进行验证。
验证的目的是确认变更是否满足了原始需求,并且没有引入新的问题或风险。
变更验证可以采用多种方法,如测试、演示、用户验收等。
只有通过验证,才能认为变更是成功的。
七、变更记录和审计在整个变更流程中,应保留详细的变更记录和相关文档。
这些记录应涵盖变更的起因、目的、评估结果、决策依据、实施方案、验证结果等内容。
金蝶ecr工程变更流程
金蝶ECR工程变更流程是金蝶公司内部规定的一套用于管理工程变更的流程。
该流程的目的是确保工程变更的规范性、透明度和高效性,以确保变更对项目的影响能够被合理地评估和管控。
金蝶ECR工程变更流程的步骤主要包括需求确认、变更申请、变更评审、变
更审批、变更实施和变更验证。
具体来说,首先,项目团队和相关部门共同确认需求是否需要变更,并将变更需求填写在变更申请表中。
然后,变更申请表会被提交到变更评审委员会进行评审。
变更评审委员会由相关部门的专家和相关负责人组成,他们会对变更的合理性和影响进行全面评估。
在评审过程中,变更评审委员会会根据变更的重要性和影响程度来决定是否批
准变更申请。
一旦变更申请获得批准,变更审批部门会对变更方案进行审查,确保变更方案的可行性和可执行性。
通过变更审批后,变更实施部门会负责实施变更,并及时调整相关流程和文档。
最后,变更验证部门会对变更后的系统或产品进行验证,确保变更的有效性和
质量。
在整个流程中,金蝶ECR工程变更流程强调变更的管理和控制,以确保变
更不会对项目的进度、质量和预算产生不可预测的影响。
总结而言,金蝶ECR工程变更流程是金蝶公司用于管理工程变更的一套规范
流程。
通过这一流程,金蝶公司能够确保变更的合理性、管理的透明性和变更的高效性,从而保证项目的稳定运行和成功实施。
ecr处理方案ECR处理方案主题:ECR处理方案要求:提供一个全面的方案,包括ECR的定义、ECR的处理流程、ECR的处理方法、ECR的处理工具和ECR的处理结果。
ECR的定义:ECR是指工程变更请求,是一种用于管理工程变更的工具。
ECR通常用于记录和跟踪工程变更请求的状态和进度,以确保变更请求得到及时处理和审批。
ECR的处理流程:ECR的处理流程通常包括以下步骤:1. 提交ECR:工程变更请求由工程师或其他相关人员提交。
2. 审核ECR:ECR提交后,需要进行审核,以确定变更请求是否符合规定的标准和要求。
3. 批准ECR:审核通过后,需要进行批准,以确定变更请求是否可以实施。
4. 实施ECR:批准后,需要进行实施,以完成变更请求。
5. 验证ECR:实施完成后,需要进行验证,以确保变更请求已经得到满足。
ECR的处理方法:ECR的处理方法通常包括以下几种:1. 基于流程的处理方法:这种方法是基于预定义的流程和规则来处理ECR的,可以确保ECR的处理过程符合规定的标准和要求。
2. 基于角色的处理方法:这种方法是基于预定义的角色和权限来处理ECR的,可以确保ECR的处理过程符合规定的标准和要求。
3. 基于工具的处理方法:这种方法是基于特定的工具来处理ECR的,可以提高ECR的处理效率和准确性。
ECR的处理工具:ECR的处理工具通常包括以下几种:1. ECR管理软件:这种软件可以帮助用户管理ECR的提交、审核、批准、实施和验证过程,提高ECR的处理效率和准确性。
2. ECR流程管理工具:这种工具可以帮助用户定义和管理ECR的处理流程和规则,确保ECR的处理过程符合规定的标准和要求。
3. ECR角色管理工具:这种工具可以帮助用户定义和管理ECR的处理角色和权限,确保ECR的处理过程符合规定的标准和要求。
ECR的处理结果:ECR的处理结果通常包括以下几种:1. 审核结果:审核结果可以告诉用户ECR是否符合规定的标准和要求。
工程变更申请流程 ecr
工程变更申请(ECR)
1. 引言
在项目的实施过程中,难免会遇到需要对工程进行变更的情况。
为了确保项目的顺利进行,我们需要提出工程变更申请(ECR,Engineering Change Request)。
本文将详细介绍ECR的流程,并提供一些建议和注意事项,以便更好地管理和控制工程变更。
2. ECR的定义和目的
ECR是指对项目工程进行修改、调整或修正的正式申请。
其目的是确保变更的合理性、必要性和可行性,以及对项目进展和成果所产生的影响的评估和管理。
ECR的提交和批准是项目管理的重要环节,它能够及时响应项目中出现的问题,并提供解决方案,确保项目按计划顺利进行。
3. ECR流程概述
(1)变更识别和描述:项目团队成员发现变更需求后,应及时将变更内容详细描述,并提交给项目管理人员。
(2)变更评估和分析:项目管理人员对变更进行评估和分析,包括对变更的影响、成本和风险进行评估,以确保变更的合理性和可行性。
(3)变更控制和决策:项目管理人员将评估结果提交给相关方,进行变更控制和决策,包括批准、拒绝或推迟变更。
(4)变更实施和验证:一旦变更获得批准,项目团队按照变更方案进行实施,并对变更结果进行验证和确认。
(5)变更关闭和总结:项目管理人员对变更进行总结和归档,并对变更的执行效果进行评估和反馈,以提高变更管理的效率和质量。
4. ECR的关键要点
(1)明确变更需求:在提交ECR之前,确保对变更的需求进行充分的沟通和理解,以避免模糊和冲突的情况。
(2)全面评估影响:对变更的影响范围、成本和风险进行全面评估,以便制定恰当的变更方案。
(3)严格控制变更:对变更进行控制,确保变更的实施符合规范和标准,并最小化对项目进度和成本的影响。
(4)及时沟通和反馈:在变更的各个阶段,保持与相关方的沟通和反馈,确保所有人对变更的内容和进展有清晰的了解。
5. 结论
工程变更申请(ECR)是项目管理中的重要环节,它能够及时响应项目中的问题,并提供解决方案,确保项目按计划顺利进行。
在ECR 的流程中,我们需要明确变更需求、全面评估影响、严格控制变更,并与相关方保持及时沟通和反馈。
通过合理的ECR管理,我们能够有效控制和管理工程变更,确保项目的成功实施。
