管道穿楼板洞口封堵施工方案

  • 格式:doc
  • 大小:22.00 KB
  • 文档页数:1

下载文档原格式

  / 1
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

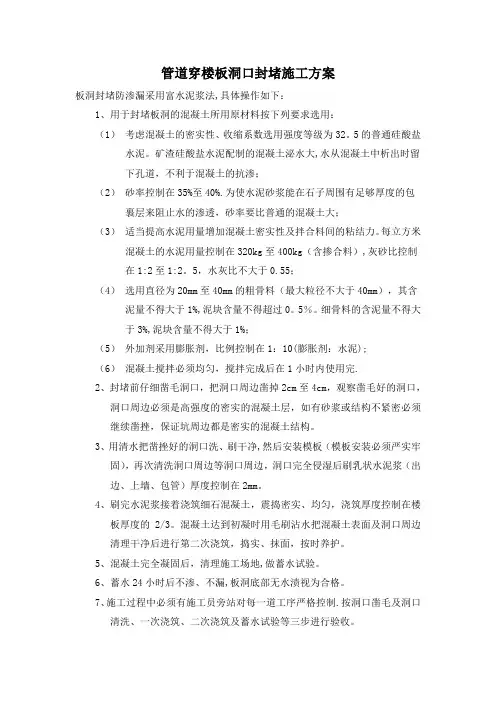

管道穿楼板洞口封堵施工方案

板洞封堵防渗漏采用富水泥浆法,具体操作如下:

1、用于封堵板洞的混凝土所用原材料按下列要求选用:

(1)考虑混凝土的密实性、收缩系数选用强度等级为32.5的普通硅酸盐水泥。矿渣硅酸盐水泥配制的混凝土泌水大,水从混凝土中析出时留

下孔道,不利于混凝土的抗渗;

(2)砂率控制在35%至40%。为使水泥砂浆能在石子周围有足够厚度的包裹层来阻止水的渗透,砂率要比普通的混凝土大;

(3)适当提高水泥用量增加混凝土密实性及拌合料间的粘结力。每立方米混凝土的水泥用量控制在320kg至400kg(含掺合料),灰砂比控制

在1:2至1:2.5,水灰比不大于0.55;

(4)选用直径为20mm至40mm的粗骨料(最大粒径不大于40mm),其含泥量不得大于1%,泥块含量不得超过0.5%。细骨料的含泥量不得大

于3%,泥块含量不得大于1%;

(5)外加剂采用膨胀剂,比例控制在1:10(膨胀剂:水泥);

(6)混凝土搅拌必须均匀,搅拌完成后在1小时内使用完。

2、封堵前仔细凿毛洞口,把洞口周边凿掉2cm至4cm,观察凿毛好的洞口,

洞口周边必须是高强度的密实的混凝土层,如有砂浆或结构不紧密必须

继续凿挫,保证坑周边都是密实的混凝土结构。

3、用清水把凿挫好的洞口洗、刷干净,然后安装模板(模板安装必须严实

牢固),再次清洗洞口周边等洞口周边,洞口完全侵湿后刷乳状水泥浆(出

边、上墙、包管)厚度控制在2mm。

4、刷完水泥浆接着浇筑细石混凝土,震捣密实、均匀,浇筑厚度控制在楼

板厚度的2/3。混凝土达到初凝时用毛刷沾水把混凝土表面及洞口周边

清理干净后进行第二次浇筑,捣实、抹面,按时养护。

5、混凝土完全凝固后,清理施工场地,做蓄水试验。

6、蓄水24小时后不渗、不漏,板洞底部无水渍视为合格。
