2020二建《市政》高分攻略2-城市桥梁工程
- 格式:pdf
- 大小:4.68 MB
- 文档页数:44
2020年二建《市政》重点知识汇总归纳2020年二级建造师《市政》重点知识汇总市政公用工程技术部分城市道路工程一、城市道路工程的级别、类别、构成选择题1、路基的结构组成:断面型式3类路基的断面形式分为:路堤、路堑和半填半挖三种。
2、路面的结构组成:面层、基层、垫层。
区别1).面层:结构强度、刚度、耐磨、不透水和高温稳定性,并且其表面层还应具有良好的平整度和粗糙度。
2).基层是主要承重层,应具强度和刚度。
沥青类面层下的基层应有水稳定性。
3).垫层。
介于基层与土基之间。
作用:改善土基的湿度和温度状况,扩散荷载应力。
要求:其水稳定性必须要好。
(1)路基经常处于潮湿或过湿路段,以及在季节性冰冻地区应设垫层。
(2)垫层材料有粒料和无机结合料稳定土两类。
(3)垫层厚度一般≥150mm3、用于基层材料:三类区别用作基层的主要材料有:(1)整体型材料。
又称无机结合料基层。
特点:强度高、整体性好、适宜交通量大、轴载重的道路。
(2)嵌锁型和级配型材料。
包括级配碎(砾)石、泥灰结碎(砾)石和水结碎石三种4、路基与路面的性能要求(一)路基的性能要求1.整体稳定性2.变形量(二)路面的利用指标1.平整度。
2.承载本领。
3.温度不乱性。
4.抗滑本领。
5.透水性。
6.噪声量。
5、城市道路分类:根据?分为?区别?根据:在其城市道路体系中所处的地位、交通功能、沿线建筑及车辆和行人进出的服务频率。
分为:快速路、主干路、次干路和支路4类。
区别:(一)快速路。
车行道设中间分隔带,进出口采用全控制或部分控制。
(二)主干路。
是城市道路网的骨架,连接城市各主要分区的交通干道。
(三)次干路。
起联系各部分和集散交通的作用,并兼有服务的功能。
(四)支路。
是次干路与街坊路的连接线。
解决部分地区交通,以服务功能为主。
6、城市道路分级:根据?分为?按照路面的利用品质、材料组成类型及结构强度和不乱性分为4个等级。
7、路面等级:表+按力学特性分类1、柔性路面。
二级建造师考试《市政工程》知识要点:城市桥梁工程上部结构施工技术为了帮助考生们备考二级建造师考试,学尔森二级建造师考试频道特地整理二级建造师考试《市政工程》重要考点,本文为:二级建造师考试《市政工程》知识要点:城市桥梁工程上部结构施工技术,希望能助各位二级建造师考生一臂之力!1、装配式桥梁构件在脱底模、移运、吊装时,混凝土强度不应低于设计要求,一般不低于设计强度的75%。
对孔道已压浆的预应力混凝土构件无设计要求时,不得低于设计强度的75%。
(学尔森二级建造师频道整理城市桥梁工程上部结构施工技术)2、吊装移动装配式桥梁构件时,吊绳与起吊构件的交角应60 ,60 时应设置吊架或扁担,尽可能使吊环垂直受力。
3、在选择架设方法时,应以安全可靠和经济简单为原则:(1)架设安装施工地形条件(2)工程规模条件(3)下部构造条件(4)工期条件(5)架设安装机械设备条件4、架设安装设备安全性的验算一些大型的架设安装设备和相应的临时构造物的强度、刚度、稳定性应按架设安装的载荷,及有关规范进行验算。
5、架梁注意事项:点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版(1)注意梁、板的重心:安装和架设梁、板构件的各阶段中要时刻注意构件的重心位置,在验算稳定性和采取确保平衡状态措施后,方可吊装。
对于弯曲梁板的系吊点位置应比梁板的重心高。
(2)选择好起落梁、板的方法:用人字扒杆、龙门架或吊机稳定性比用千斤顶起落好。
6、千斤顶起落梁:(学尔森二级建造师频道整理城市桥梁工程上部结构施工技术)千斤顶的选择:小型用螺旋千斤顶;大型用油压千斤顶。
7、各种设备在每次组装后的初次使用时要先试吊。
试吊时,将梁吊离支承面约20~30mm 后暂停。
8、梁、板的顺桥向位置,一般以固定端为准,横桥向以梁的纵向中心线为准。
9、常用预应力筋有钢丝、钢绞线、热处理钢筋、管道。
2020二级建造师《市政公用工程管理与实务》高频考点攻略市政实务主要介绍道路、桥梁、轨道交通、水处理场站、管道等相关工程的施工技术及管理。
包括市政公用工程施工技术、市政公用工程项目施工管理和市政工程施工相关法规与标准共三部分,48节,约156目550个知识点,其中包含大量的施工工序和现场管理的内容,要求考生在学习时形成一个系统的框架。
考试中案例分析题所占比重达67%,记忆性内容较多。
根据历年统计,市政实务的通过率较低,主要原因有两方面:一方面市政实务涉及的附属工程较多,知识点杂乱,难于记忆;另一方面,建造师考试中市政实务对于现场知识的考查越来越多,每年都会有20%左右的超纲题目,要求考生在学习教材的同时还要进行现场知识的扩充。
说明:高频考点攻略是为了方便广大考生针对学习做记录的攻略表,考前对于已掌握的知识点可在完成情况中打“√”,检测学习成果,如有问题可在备注中做好记录,知识点中的星号标记代表该知识点的重要程度,便于大家了解知识点考试情况,明确重点掌握内容,祝大家学习愉快,顺利通过考试。
序号知识点内容分值统计完成情况备注2K311000城镇道路工程1城镇道路分类★★★★1 2沥青路面结构组成及性能要求★★★2 3水泥混凝土路面的构造★★★2 4不同形式挡土墙的结构特点★★★★2 5城镇道路路基施工技术★★★★2 6不良土质路基处理★★★2 7常用无机结合料稳定基层的特性★★★1 8城镇道路基层施工技术★★★1 9沥青混合料面层施工技术★★★★2 10水泥混凝土路面施工技术★★★3 11城镇道路养护、大修、改造技术★★★1 2K312000城市桥梁工程12城市桥梁结构组成与类型★★★6 13模板、支架和拱架的设计、制作、安装与拆除★★★★4 14钢筋施工技术★★★2 15预应力混凝土施工技术★★★★★3 16桥面防水系统施工技术★★★1 17桥梁支座、伸缩装置安装技术★★★★2 18各类围堰施工要求★★★1 19桩基础施工方法与设备选择★★★★★3 20装配式梁(板)施工技术★★★★1 21现浇预应力(钢筋)混凝土连续梁施工技术★★★★★4 2K313000城市轨道交通工程22地铁区间隧道结构与施工方法★★★★3 23地下水控制★★★★★3 24地基加固处理方法★★★2 25围护结构★★★★★3。
2020年二级建造师《市政》必背知识点市政工程是二建考试中的重要科目之一,涵盖了众多的知识点。
以下为大家梳理了 2020 年二级建造师《市政》的必背知识点,希望能对大家的备考有所帮助。
一、城镇道路工程1、城镇道路分级我国城镇道路分为快速路、主干路、次干路和支路四个等级。
快速路应中央分隔、全部控制出入且控制出入口间距及形式;主干路连接城市各主要分区,以交通功能为主;次干路应与主干路结合组成干路网,以集散交通的功能为主,兼有服务功能;支路以解决局部地区交通,服务功能为主。
2、城镇道路路面分类按路面结构类型分,城镇道路路面可分为沥青路面、水泥混凝土路面和砌块路面。
沥青路面又包括沥青混合料、沥青贯入式和沥青表面处治;水泥混凝土路面包括普通混凝土、钢筋混凝土、连续配筋混凝土和钢纤维混凝土。
3、沥青路面结构组成沥青路面结构层可由面层、基层、底基层、垫层组成。
面层直接承受行车荷载的垂直力、水平力和冲击力作用,同时还受降水和气温变化的影响;基层是路面结构中的承重层;底基层是基层的下一层;垫层是介于基层和土基之间,起到改善土基湿度和温度状况的作用。
4、沥青混合料的组成与材料沥青混合料是一种复合材料,主要由沥青、粗集料、细集料、矿粉组成,有的还加入聚合物和木纤维素。
按级配原则构成的沥青混合料,其结构组成可分为悬浮密实结构、骨架空隙结构和骨架密实结构。
5、水泥混凝土路面的构造水泥混凝土路面由垫层、基层和面层组成。
垫层在温度和湿度状况不良的路段设置;基层应根据交通等级和基层的抗冲刷能力来选择合适的类型;面层应具有足够的强度、耐久性、表面抗滑、耐磨和平整度。

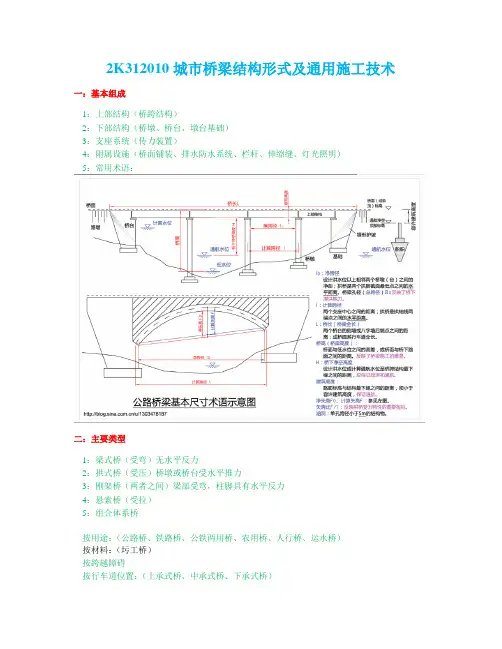

二、城市桥梁工程1、桥梁的基本组成桥梁一般由上部结构、下部结构、支座系统和附属设施四个基本部分组成。
上部结构通常指桥跨结构;下部结构包括桥墩、桥台和基础;支座系统在桥跨结构与桥墩或桥台的支承处所设置;附属设施包括桥面系、伸缩缝、桥头搭板和锥形护坡等。
2、桥梁的分类按受力特点分,桥梁可分为梁式桥、拱式桥、刚架桥、悬索桥和组合体系桥。
考点1:桥梁的基本组成①上部结构②下部结构③支座系统④附属设施考点2:桥梁的常用术语①净跨径②计算跨径③拱轴线④桥梁高度⑤桥下净空高度⑥建筑高度⑦容许建筑高度⑧净矢高⑨计算矢高⑩矢跨比⑪涵洞⑫总跨径⑬桥梁全长考点3:桥梁的受力①梁式桥:产生的弯矩最大②拱式桥:以受压为主③刚架桥:梁部主要受弯,受力状态介于梁桥和拱桥之间④悬索桥:悬索为主要承重结构⑤组合体系桥:由几个不同体系的结构组合而成考点4:桥梁的分类①按桥梁多孔跨径总长或单孔跨径分类考点5:荷载组合考点6:施工预拱度①设计结构预拱度②弹性变形③非弹性变形④沉降。
考点7:地基预压及支架预压①搭设前预压地基合格并形成记录②搭设后预压支架并形成记录考点8:充气胶囊芯模①使用前无漏气②气压稳定③定位箍筋④试验确定放气时间。
考点9:模板、支架和拱架拆除①先支后拆、后支先拆。
②简支梁、连续梁:跨中向支座方向;悬臂梁:从悬臂端开始。
③预应力混凝土结构侧模在张拉前拆除,底模在建立预应力后拆除。
考点10:钢筋代换当需要代换时,应由原设计单位作变更设计。
考点11:吊环钢筋预制构件的吊环用未经冷拉的热轧光圆钢筋制作,不得替代,且计算拉应力不大于50MPa。
考点12:钢筋加工①弯制前应先调直,优先机械调直。
冷拉法:HPB300冷拉率不大于2%,HRB335、HRB400不大于1%。
②下料前核对品种、规格、等级及加工数量,根据设计要求和钢筋长度配料,下料后按种类和使用部位挂牌标明。
③受力钢筋弯制和末端弯钩符合设计要求或规范规定。
④箍筋末端弯钩形式应符合设计要求或规范规定。
⑤常温状态下弯制,不宜加热。
从中部向两端弯制,弯钩一次弯成。
⑥采取防止污染和受损伤的措施。
考点13:热轧钢筋接头设计无要求时:①钢筋接头宜采用焊接接头或机械连接接头。
②焊接接头应优先选择闪光对焊。
③机械连接接头适用于HRB335和HRB400带肋钢筋的连接。
④钢筋直径等于或小于22mm,无焊接条件时,可采用绑扎连接,受拉构件中的主钢筋不得采用绑扎连接。
二级建造师市政公用工程管理与实务2K312015 预应力混凝土施工技术2K312015 预应力混凝土施工技术a)张拉钢筋;b)浇筑混凝土;c)放松或切断预应力筋1-锚具;2-台座;3-预应力筋;4-台面;5-张拉千斤顶;6-模板;7-预应力混凝土构件2K312015 预应力混凝土施工技术一、预应力筋及管道(1)预应力筋主要有钢丝、钢绞线和精轧螺纹钢筋。
每批钢丝、钢绞线、钢筋应由同一牌号、同一规格、同一生产工艺的产品组成。
(3)预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:(正规保镖)归纳:三证1、产品合格证2、厂家检测报告3、质量证明书或使用说明书预应力筋类型分批检验数量检验方法钢丝钢绞线每批重量进行形状、尺寸和表面质量检查后,从每批中先抽查3盘进行力学性能试验。
有一项不合格则该盘报废,并从同批次未试验过的中取双倍数量的试样进行该不合格项的复验,如仍有一项不合格,应逐盘检验,合格者接收。
不大于60t精轧螺纹钢筋应逐根进行外观检查,外观检查合格后每批中任选2根截取试件进行拉伸试验试验结果有一项不合格,则取双倍数量的试样重做试验。
如仍有一项不合格,则该批钢筋为不合格。
(5)存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。
存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。
(6)预应力筋的制作1)预应力筋下料长度应通过计算确定。
2)预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。
(二)管道与孔道(1)后张有粘结预应力混凝土结构中,预应力筋的孔道一般由浇筑在混凝土中的刚性或半刚性管道构成。
一般工程可由钢管抽芯、胶管抽芯或金属伸缩套管抽芯预留孔道。
(3)管道的检验1)管道进场时,应检查出厂合格证和质量保证书,核对其类别、型号、规格及数量,应对外观、尺寸、集中荷载下的径向刚度、荷载作用后的抗渗及抗弯曲渗漏等进行检验。
检验方法应按有关规范、标准进行。

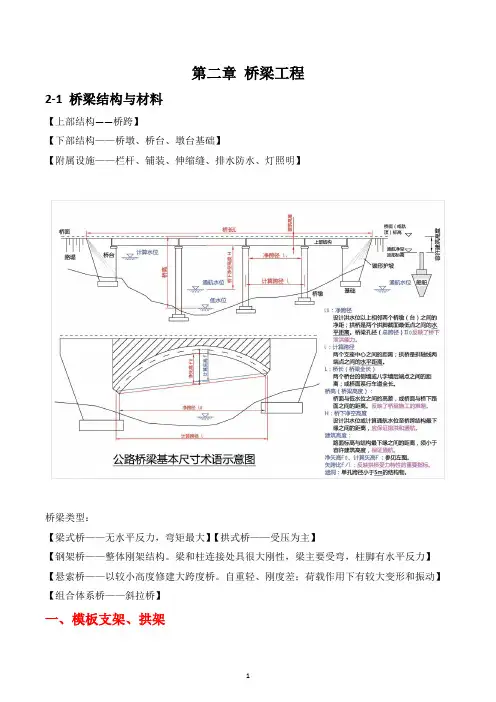

第二章桥梁工程2-1 桥梁结构与材料【上部结构——桥跨】【下部结构——桥墩、桥台、墩台基础】【附属设施——栏杆、铺装、伸缩缝、排水防水、灯照明】桥梁类型:【梁式桥——无水平反力,弯矩最大】【拱式桥——受压为主】【钢架桥——整体刚架结构。
梁和柱连接处具很大刚性,梁主要受弯,柱脚有水平反力】【悬索桥——以较小高度修建大跨度桥。
自重轻、刚度差;荷载作用下有较大变形和振动】【组合体系桥——斜拉桥】一、模板支架、拱架模板、支架和拱架的设计与验算刚度验算【底模——自重、冲撞+其他】【侧模——新浇筑混凝土对侧面模板的压力】计算强度:【底模——除了侧膜和水平冲击力】【基础、墩台的侧模板——侧膜和水平冲击力】【其他侧模——侧膜和振捣】【预拱度】应考虑的因素:【设计预拱度、弹性变形、非弹性变形、沉降】(设沉弹性非弹性)支架和拱架搭设前,【预压地基合格】并【形成记录】【立柱——底端必须放置垫板或混凝土垫块】【支架地基——严禁被水浸泡,冬期施工必须采取防止冻胀的措施】【支架通行孔——两边加护桩,夜间应设警示灯】【安设支架、拱架过程中——随安装随架设临时支撑】【支架或拱架——不得与施工脚手架、便桥相连】【妨碍绑扎钢筋的模板——待钢筋结束后再安装】【模板安装过程中——必须设置防倾覆设施】【钢框胶合板模板——宜错缝布置】【高分子、硬塑料、玻璃钢模板——应与边肋及加强肋连接牢固】【模板及支撑——施工前应编制专项方案;超过一定规模应对组织专家论证】模板、支架和拱架【拆除】时间:【非承重侧模——棱角不损坏】【芯模、内模——表面不塌陷和裂缝】【承重模板、支架——能承受其自重及其他叠加荷载】卸落拱架的时间:【浆砌石、混凝土砲块拱桥——砂浆强度达到设计,设计未规定时,达到80%】【跨径<10 m的拱桥——拱上结构全部完成】【中跨径实腹式拱桥——护拱完成】【大跨径空腹式拱桥——腹拱横墙完成】模板、支架和拱架拆除:遵循【先支后拆、后支先拆】的原则循环卸落,由小渐大。

备考2020年二建《市政》考前必背知识点(重点推荐)一、城镇道路工程P9(1)施工特点:受自然条件影响大,在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。
准备工作:项目技术负责人向施工人员技术安全交底,强调工程难点、技术要点、安全措施。
附属:先地下后地上,先深后浅。
P10(2)填土路基施工要点10cm土块打碎,排水清理填井坟,陡于1:5挖台阶,分层填压,先轻后重,管涵上50cm禁压路机等。
P10(3)挖土路基施工要点排水清理,自上而下,严禁掏洞开挖,预留碾压量,12t以上,两边向中心碾压,干洒水湿晾晒,井管周围回填石灰土或石灰粉煤灰砂砾。
P11(4)石方路基施工要点:先码边再填筑;试验段目的;管线、构筑物四周沟槽回填土料。
P11(5)质量检查与验收:主控项目为压实度和弯沉值(0.01mm);P11(6)填筑要求:分层检验填筑,两边各宽500mm,最佳含水量±2%碾压。
管顶50cm禁用压路机。
不用沼泽土、泥炭土、有机土,强度(CBR)满足设计要求。
P12(7)试验段目的:确定预沉量、压实方式、压实机具、压实遍数、虚铺厚度(预沉虚铺三压实)。
P12(8)路基压实:(1)压实方法:静压、振压。
(2)土质路基压实原则(先轻后重、先静后振、先低后高、先慢后快,轮迹重叠)(3)边缘向中央,超高处内侧向外侧,纵坡低向高。
P13(9)不良土质处理方法(1)作用机理三类:土质改良、土的置换和土的补强;(2)处理方法六种:碾压及夯实、换土垫层、排水固结、振密挤密、置换拌入、加筋;各自适用范围。
P14(10)石灰/水泥/二灰稳定土类基层(1)共同特点:板体性、一定的强度、干缩和温缩。
(2)水泥、石灰、二灰土只能用作高等级路面底基层。
(3)抗冻、抗收缩:二灰>水泥>石灰;早强:水泥>石灰>二灰;水稳:水泥>石灰。
(4)石灰5℃不增强,二灰4℃不增强度。

二建市政桥梁工程、城市轨道交通和隧道工程上一、重点难点1.现浇预应力钢筋砼连续梁施工技术要求(支架法、移动模架法和悬臂法)2.深基坑支护结构的施工要求二、内容讲解2K312043熟悉现浇预应力混凝土连续梁施工技术要求现浇预应力混凝土连续梁常用的方法有:支架法、移动模架法和悬臂浇筑法。
一、在支架上浇筑现浇预应力混凝土连续梁的技术要求和注意事项1.支架稳定性、强度、刚度的要求应符合规范。
2.支架的弹性、非弹性变形及基础的允许下沉量应满足施工后梁体设计标高的要求。
因此,需在施工时需要设置预拱度,其值为以下各项变形值之和。
(1)卸架后上部构造本身及1/2活载所产生的竖向挠度(2)支架的弹性压缩(3)支架的非弹性压缩(4)支架基底的非弹性沉陷(5)由砼收缩及温变而引起的挠度3.整体浇筑时应采取措施,防止梁体不均匀沉降产生裂缝,若地基下沉可能造成梁体砼产生裂缝时,应分段浇筑。
4.承重部位的支架和模板,必要时,应在立模后预压,消除非弹性变形和基础的沉陷。
5.钢筋骨架的安装应注意以下几点:(1)钢筋接头应设置在内力较小处,并错开布置。
(4)骨架的施焊顺序,宜由骨架的中间到两边,对称地向两端进行,并应先焊下部后焊上部,每条焊缝应一次成活,相邻的焊缝应分区对称地跳焊,不可顺方向连续施焊。
(5)为保证砼保护层的厚度,应在钢筋骨架与模板之间放置砂浆垫块、砼垫块或钢筋头垫块。
6.砼浇筑后应立即进行养护。
洒水养护的时间,硅酸盐水泥不少于7d,矿渣、火山灰及粉煤灰水泥不少于14d。
采用塑性薄膜或喷化学浆液等保护层时,可不洒水养护。
在强度未达到1.2MPa以前,应禁止通行。
当日平均气温低于+5℃或日最低气温低于-3℃时,按冬季施工要求进行。
后张法预应力砼采用蒸气养护时,其恒温应控制在60℃以下。
7.梁模支架的卸落,应对称、均匀和有顺序地进行。
支架卸落时,简支梁和连续梁应从跨中向两端进行,悬臂梁应先卸落挂梁及悬臂部分,然后卸落主跨部分。
