某卷烟厂除尘系统项目施工组织设计方案第一章工程概况 (1)1工程名称 (1)2工程地址 (1)3工程范畴 (1)4工期要求 (1)第二章施工组织与治理 (1)1施工组织机构 (1)2工程治理目标 (3)2.1工程质量目标 (3)2.2安全施工目标 (3)2.3文明施工目标 (3)3施工治理方法 (4)4进度治理 (4)5合同治理 (4)6成本操纵 (4)7技术治理 (5)第三章进度打算及保证措施 (6)1施工进度目标 (6)2进度保证措施 (6)3施工进度打算 (7)第四章资源配置打算 (9)1要紧施工人员进场打算表 (9)2施工机具打算 (10)3现场临时设施平面布置 (11)3.1临时设施的搭设 (11)3.2现场临时设施用地及施工现场水电需求打算 (11)3.3现场临时设施平面布置 (12)第五章施工方案 (14)1设备施工方案 (14)1.1设备安装通用技术要求 (14)1.2离心式通风机的安装 (16)1.3除尘器的安装 (18)2通风管道施工方案 (20)2.1工艺流程 (20)2.2施工预备 (20)2.3施工工艺 (20)3电气施工方案 (24)3.1方案说明 (24)3.2施工工艺 (25)第六章质量保证措施 (30)1质量目标 (30)2建立项目质量责任制 (30)3材料操纵 (31)4过程操纵及检验和试验 (32)5设备及电气安装设立质量操纵点〔附后〕 (34)6工程竣工资料 (34)7施工执行标准 (34)第七章安全保证措施 (41)第八章文明施工措施 (42)1健康环保与文明施工的方针及目标 (42)2组织机构及职责 (42)3劳动爱护与职工健康保证措施 (43)4环境爱护措施 (43)5现场文明施工措施 (44)第九章与业主、监理及其他承包商的配合 (45)1与业主的配合 (45)2与监理的配合 (45)3与其他施工单位的配合 (46)第十章售后服务及承诺 (46)第一章工程概况1工程名称湖南中烟工业有限责任公司长沙卷烟厂联合工房成型机组丝束开松集中除尘系统工程2工程地址湖南省长沙市3工程范畴3.1一套联合工房成型机组丝束开松集中除尘系统的设备、材料的采购;3.2一套联合工房成型机组丝束开松集中除尘系统的优化设计、制作、安装、调试及售后服务〔不含吸尘罩的制作安装〕。
某卷烟厂技术改造项目初步设计某卷烟厂技术改造项目初步设计第一章总论1.1 设计依据(1)国家烟草专卖局文件《国家烟草专卖局关于XX黄果树烟草集团公司XX 卷烟厂技术改造项目的批复》(国烟计[2006]第410号)。
(2)国家烟草专卖局文件《国家烟草专卖局关于XX卷烟工业企业联合重组的批复》(国烟法[2005]第20号)。
(3)国家烟草专卖局文件《国家烟草专卖局关于批准2005年第一批烟草专用机械购置计划的通知》(国烟计[2005]第347号)。
(4)国家烟草专卖局国烟计[1995]60号《关于印发〈烟草行业工程设计招标投标办法〉和〈烟草行业工程设计收费标准〉的通知》。
(5)《轻工业建设项目初步设计编制内容深度规定》(QBJS6-91)(6)国家和行业现行的有关设计规范和标准。
1.2 设计原则严格按照国家局的产业结构调整政策,执行行业技术改造的指导意见,广泛采用国内外烟草行业先进、成熟、适用的新工艺、新技术、新设备、新材料,以效益为中心,优化资源配置,增强XX中烟工业公司内部同质化生产能力,坚持高起点规划设计,高标准实施,建设工艺特色鲜明、装备先进实用的国内先进的现代化项目。
(1)本次技术改造工程按照“系统化设计、集约化生产、智能化控制、精细化加工、数字化管理、现代化物流、网络化通讯”的总体要求,在总体设计中对总图布局的合理性,工艺流程的简捷性,建筑物的功能、技术、艺术性,法规执行的准确性以及项目的经济可行性等诸多参数进行充分的协同。
(2)功能分区合理,人流、物流短捷,符合城市规划要求。
对主要建筑物的建筑造型、风格及色彩要体现现代建筑气息,外观气势宏伟,格调清新、明快,时代感强,与企业文化相融合。
(3)为应对多变的市场,需要生产不同规格的产品,总体规划考虑建立相应的生产系统快速反应体系。
(4)产品规模:按年产40万箱卷烟生产规模进行规划,并留有发展余地。
(5)产品结构:每班可以同时生产4个规格牌号卷烟,其中:二类烟5%以下,三类、四类烟80%以上,五类烟15%以下。

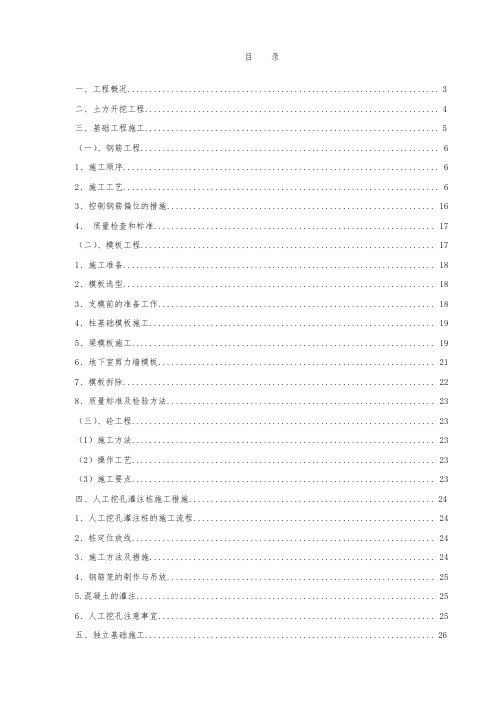

目录一、工程概况 (3)二、土方开挖工程 (4)三、基础工程施工 (5)(一)、钢筋工程 (6)1、施工顺序 (6)2、施工工艺 (6)3、控制钢筋偏位的措施 (16)4、质量检查和标准 (17)(二)、模板工程 (17)1、施工准备 (18)2、模板选型 (18)3、支模前的准备工作 (18)4、柱基础模板施工 (19)5、梁模板施工 (19)6、地下室剪力墙模板 (21)7、模板拆除 (22)8、质量标准及检验方法 (23)(三)、砼工程 (23)(1)施工方法 (23)(2)操作工艺 (23)(3)施工要点 (23)四、人工挖孔灌注桩施工措施 (24)1、人工挖孔灌注桩的施工流程 (24)2、桩定位放线 (24)3、施工方法及措施 (24)4、钢筋笼的制作与吊放 (25)5.混凝土的灌注 (25)6、人工挖孔注意事宜 (25)五、独立基础施工 (26)六、地梁及地下室基础施工 (27)一、地梁施工 (27)二、地下室基础施工 (27)七、筏板基础施工 (28)1.筏板基础砼工程 (28)2、基础梁及筏板筋的绑扎 (28)3、钢筋的制作工艺要求 (29)八、土方回填工程 (29)a、回填土前须完成以下工作: (29)b、土料要求 (29)c、填土含水量控制 (30)d、填土方法 (30)e、填土的压实 (30)一、工程概况本项目为遵义卷烟厂易地技术改造项目——生产管理中心、地下车库、后勤服务楼、架空连廊、安保楼、门卫土建及安装工程,属贵州中烟工业有限责任公司遵义卷烟厂易地技术改造项目的子项之一。
工程地点位于遵义市国家级经济技术开发区高坪工业园区,用地北邻檬泗路、南邻规划市政道路、西邻遵龙快线、东邻崇遵高速公路,地块周围交通便利。
本项目属综合性公共及民用建筑,总建筑面积21656.61㎡。
其中生产管理中心及地下车库:主体建筑地上7层、地下1层,主体建筑高度30.55m,局部屋面设备用房高35.4m。
Development and Innovation | 发展与创新 |·245·2020年第22期作者简介:张明玉,男,硕士,研究方向为工程管理。
广水卷烟厂“十三五”技改项目EPC 特点及适用性分析张明玉1,王 啸2,门梦飞3,易 璇1,郑 梦1(1.湖北中烟工业有限责任公司广水卷烟厂,湖北 随州 432700;2.中建三局安装工程有限公司,湖北 武汉 430000;3.国网湖北省电力有限公司随州供电公司,湖北 随州 441300)摘 要:EPC 模式的优点为建设单位管理相对简单、合同为固定总价,具有一般工程总承包的特点;而在烟草行业同时还具有项目审批流程多且时间长、能够节约公开招标时间、项目工艺复杂、初步设计需进行概算审批及投资概算管控严格的特点。
文章以湖北中烟广水卷烟厂“十三五”就地技术改造项目为例,综合项目的实际情况分析了烟草行业应用EPC 的特点及适用性,旨在为烟草行业技改项目应用EPC 提供理论支撑。
关键词:烟草行业;广水卷烟厂;工程总承包;项目特点;适用性中图分类号:F426.8 文献标志码:A 文章编号:2096-2789(2020)22-0245-021 项目基本情况广水卷烟厂“十三五”就地技术改造项目是我国第一家烟草行业涉及卷烟生产改造并以工程总承包模式建设的技改项目,总投资额约1.83亿元,新建建筑物总面积14408m 2,拆除老旧库房面积约15000m 2,改造现有2栋原料库(面积7700m 2),建设内容主要包括生产工房、油品库、雨棚及连廊的新建、改造原有库房、拆除老旧建筑物、搬迁卷接包机组并补齐配套辅助设备等内容。
2 烟草行业工程总承包项目特点2.1 工程总承包模式的一般特点(1)总价合同的计价模式。
工程总承包合同更接近与固定总价合同:①建设单位对项目需求明确,建设细节要求把握得当,能充分预估需求与风险,平衡后期需求变更;②工程总承包意向投标单位有足够的工程建设经验及专业人力去核查招标文件要求,辨析项目风险点,开展工程建设总费用详细评估;③工程项目地下工程较少或开展地下工程的工程地质良好,无需过多处理。
卷烟厂施工组织设计第一章工程概况第二章编制依据第三章资源配备打算与先进性第一节、项目施工治理组织机构第二节、劳动力安排打算第三节、要紧施工机械配备打算第四节、工程材料进场打算第四章施工平面布置和临时设施布置第五章要紧施工方法及施工工艺第一节、测量、定位放线第二节、土石方施工方案第三节、钢筋工程第四节、模板工程第五节、脚手架工程第六节、砼工程第七节、重力式挡墙施工第八节、地基注浆加固第九节、格构护坡施工第十节、板肋式锚杆挡墙施工第十一节、喷锚支护施工第十二节、边坡附属工程第十三节、边坡监测第六章质量治理体系与措施第一节、建立质量治理机构第二节、质量操纵措施第七章施工进度及工期保证措施第八章安全、文明、环境爱护施工措施第九章季节性施工措施第十章工程保修建立质量回访及修理制度附表一:拟投入本标段的要紧施工设备表附表二:拟配备本标段的试验和检查仪器设备表附表三:劳动力打算表附表四:打算开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表施工组织设计第一章工程概况1、项目名称:重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程。
2、项目地点:重庆市涪陵区李渡工业园区3、该工程要紧施工范畴为重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程施工图图纸、工程量清单所包括的的所有工程内容。
4. 质量要求:合格。
5. 工期要求:打算总工期:180日历天,实际开工日期以现场公布的开工令为准。
第二章编制依据一、重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程招标文件。
二、重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程设计图纸。
二、重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程项目工程量清单。
四、现场实地考察情形。
五、我公司技术治理水平和机械设备装备能力。
六、本施工组织设计依据的要紧技术标准、规范、规程、规定。
工程技术15①作者简介:陈迪友(1985—),男,本科,工程师,研究方向为全过程项目管理。
DOI:10.16660/ki.1674-098X.2101-5640-7841浅析EPC工程总承包模式施工图预算的意义①陈迪友1 张明玉2 门梦飞3 王啸4 郑梦2 高晋停2(1.上海同济工程咨询有限公司 上海 200092;2.湖北中烟工业有限责任公司广水卷烟厂 湖北广水 432700;3.国网湖北省电力有限公司随州供电公司 湖北随州 441300;4.中建三局安装工程有限公司 湖北武汉 430000)摘 要:为研究EPC工程总承包模式下施工图预算的意义,本文以某卷烟厂“十三五”就地技改项目为例,从三方面分析了EPC模式下施工图预算编制存在的问题及风险,如招投标阶段投标报价错漏导致后期施工图预算编制时易出现的问题、施工图预算编制过程中EPC项目承包人易采用的策略及施工图预算对工程变更及竣工结算的参考作用,并着重分析了EPC模式下施工图预算编制的意义,以期为EPC项目工程款支付、工程变更、竣工结算提供一定的指导和价值依据。
关键词:EPC 工程总承包 施工图预算 编制中图分类号:TU72文献标识码:A 文章编号:1674-098X(2021)03(a)-0015-03Analysis on the Significance of Construction Drawing Budget inEPC Project General Contracting ModeCHEN Diyou 1 ZHANG Mingyu 2 MEN Mengfei 3 WANG Xiao 4 ZHENG Meng 2 GAO Jinting 2(1. Shanghai Tongji Engineering Consulting Co., Ltd.,Shanghai,200092 China; 2. Guangshui Cigarette Factory of Hubei China Tobacco Industry Co.,Ltd., Guangshui, Hubei Province, 432700 China; 3. Suizhou Power Supply Company, State Grid Hubei Electric Power Co., Ltd., Suizhou, Hubei Province, 441300 China; 4. China Construction Third Bureau Installation Engineering Co., Ltd.,Wuhan, Hubei Province, 430000 China)Abstract: In order to study the significance of construction drawing budget under the EPC project general contracting mode, this article takes a cigarette factory's "13th Five-Year" in-situ technical renovation project as an example to analyze the problems and problems in construction drawing budget preparation under EPC mode from three aspects. Risks, such as errors and omissions in the bidding quotation in the bidding stage that may lead to problems that easily occur in the later construction drawing budget preparation, the easy-to-use strategies of the EPC project contractor in the construction drawing budget preparation process, and the reference role of the construction drawing budget to project changes and completion settlement, and It focuses on the analysis of the signif icance of construction drawing budget preparation under EPC mode, in order to provide certain guidance and value basis for EPC project payment, engineering changes, and completion settlement.Key Words: EPC; General contracting; Construction drawing budget; CompilationEPC总承包模式(Eng ineer ing-Procurement-Construction )也称设计-采购-建造模式,是指工程总承包单位依照与业主之间的合同,负责整个工程项目的设计、设备物资采购、现场施工安装、试运营服务等工作,并对所承包工程的工期、质量、安全、成本造价全面负责。
烟站改造投资项目(施工)方案1. 项目背景烟站改造投资项目是针对现有的烟站进行改造和扩建的项目。
当前的烟站设备陈旧,功能单一,无法满足日益增长的烟草产销需求。
为了提升烟站的产能和工作效率,需要进行施工改造。
2. 目标和目的项目的目标是通过改造和扩建烟站,提升其产能和工作效率,满足日益增长的烟草产销需求。
具体目的包括:•提升烟站的生产能力,使其能够承担更多的烟草加工任务;•改善烟站的工作流程和生产环境,提高工作效率;•引进先进的设备和技术,提升烟草加工的品质和效果;•尽量减少对原有烟站生产的影响,确保改造过程中的安全和质量。
3. 方案概述本方案将以改造和扩建烟站的方式来实现项目目标和目的。
具体包括以下几个方面的工作:3.1 设备更新和提升根据烟草加工的最新需求和技术要求,更新和升级烟站的设备。
包括但不限于以下几个方面:•烟草分选设备的提升,引进具有更高分选精度和效率的设备;•烟叶处理设备的更新,引进先进的烟叶加工设备,提高烟叶的质量和加工效果;•烟草包装设备的改进,引进自动化包装设备,提高包装效率和质量。
3.2 环境改善和工作流程优化根据现有烟站的实际情况,进行环境改善和工作流程优化。
具体包括以下几个方面:•对烟站的厂房进行改造和扩建,提供更好的工作环境和设施条件;•优化烟站的工作流程,提高生产效率和质量;•强化烟站的安全管理,确保改造过程中的安全和质量。
3.3 人员培训和技术支持为了适应新设备和工作流程的运行,对烟站的人员进行培训和技术支持。
具体包括以下几个方面:•培训烟站的操作人员,使其能够熟练掌握新设备的操作和维护;•提供必要的技术支持和指导,确保新设备和工作流程的正常运行;•定期组织技术交流和培训会议,分享最新的烟草加工技术和经验。
4. 时间计划和资源需求本项目的时间计划和资源需求如下:•设备更新和提升:预计耗时3个月,预计费用300万元;•环境改善和工作流程优化:预计耗时2个月,预计费用200万元;•人员培训和技术支持:预计耗时1个月,预计费用100万元。
关于安徽中烟合肥卷烟厂“黄山”精品线项目土方回填项目一期对整个项目影响的报告一、现场实际情况1、一期中1、2、3、4、5区施工尚未完全结束,6、7、8、9、11区挖填方刚刚启动,且整体推进较慢,组织投入还不够,按现有进度至少还需要30天左右时间。
二、主要对前期工作的影响1、桩基进场施工9、11区是桩基施工材料进场的主要通道,周边临时便道对桩基设备材料进场有较大影响,桩基材料运输车辆车长达15m,荷重80~100吨不等,每车每次运输高强预应力管桩400m左右,加上桩基设备运输,整个桩基施工过程需走车270余次,这样的运输强度对场外便道及施工区域内道路有较高的要求,所以尽可能在桩基施工前沿联合工房周边形成8m左右石子便道。
2、厂区临时道路、临建、临时围墙按厂区临建规划,临时环形道路主要集中在6、7、9区,临时办公室和总包办公区集中在11区与永和路相邻处地块,临时围墙则沿一期红线周边布置。
其中临时道路工程量约为12400㎡,临时围墙约为1800m,临时办公室规划约1000㎡,整个施工周期可能超过一个月。
因临时道路围墙是总包进场8通1平重要条件之一,尽管桩基施工有大约50d的机动时间,但从目前整体项目工期要求,从今年9月1日到2012年6月1日剩下短短的20个月的时间,而公用工程安装和工艺安装大约需要12各月的合理工期,除去50天桩基施工验收时间(桩基开工可能到9月15日以后)、整个工期跨度两个春节(影响30d左右),全年降水天数110~120d,按30%的影响率(总体影响约50d),也就是说工期影响因素非常多,如何尽可能去实现工期目标,需要我们的团队集思广益,努力争取有效的工作时间,积极推进项目实体施工。
(引用)合肥市区地处北纬31°41′54″—31°57′59″、东经117°03′44″—117°25′33″,属南北气候过渡带,冷暖气团易在此交汇造成恶劣天气。
第一章总论1.1 设计依据(1)国家烟草专卖局文件《国家烟草专卖局关于XX黄果树烟草集团公司XX 卷烟厂技术改造项目的批复》(国烟计[2006]第410号)。
(2)国家烟草专卖局文件《国家烟草专卖局关于XX卷烟工业企业联合重组的批复》(国烟法[2005]第20号)。
(3)国家烟草专卖局文件《国家烟草专卖局关于批准2005年第一批烟草专用机械购置计划的通知》(国烟计[2005]第347号)。
(4)国家烟草专卖局国烟计[1995]60号《关于印发〈烟草行业工程设计招标投标办法〉和〈烟草行业工程设计收费标准〉的通知》。
(5)《轻工业建设项目初步设计编制内容深度规定》(QBJS6-91)(6)国家和行业现行的有关设计规范和标准。
1.2 设计原则严格按照国家局的产业结构调整政策,执行行业技术改造的指导意见,广泛采用国内外烟草行业先进、成熟、适用的新工艺、新技术、新设备、新材料,以效益为中心,优化资源配置,增强XX中烟工业公司内部同质化生产能力,坚持高起点规划设计,高标准实施,建设工艺特色鲜明、装备先进实用的国内先进的现代化项目。
(1)本次技术改造工程按照“系统化设计、集约化生产、智能化控制、精细化加工、数字化管理、现代化物流、网络化通讯”的总体要求,在总体设计中对总图布局的合理性,工艺流程的简捷性,建筑物的功能、技术、艺术性,法规执行的准确性以及项目的经济可行性等诸多参数进行充分的协同。
(2)功能分区合理,人流、物流短捷,符合城市规划要求。
对主要建筑物的建筑造型、风格及色彩要体现现代建筑气息,外观气势宏伟,格调清新、明快,时代感强,与企业文化相融合。
(3)为应对多变的市场,需要生产不同规格的产品,总体规划考虑建立相应的生产系统快速反应体系。
(4)产品规模:按年产40万箱卷烟生产规模进行规划,并留有发展余地。
(5)产品结构:每班可以同时生产4个规格牌号卷烟,其中:二类烟5%以下,三类、四类烟80%以上,五类烟15%以下。
硬包烟占80%,软包烟占20%。
(6)生产班次及工作时间:全年工作日为251天,其中:制丝车间两班制,日有效工作时间16小时;卷接包车间三班制生产,日有效生产时间22小时;滤棒成型发送三班制生产,日有效生产时间22小时。
(7)按照ISO14000《环境管理体系系列标准》和OHSAS18001《职业安全卫生管理体系系列标准》,建立生态、环保、人本化的现代化企业,创建XX 市工业景观工程。
(8)切合实际、远近结合、全面规划设计、分期实施。
1.3 设计范围本次规划设计的内容主要包括,在厂区内以卷烟生产工艺为依据,结合有关规范,进行合理规划布局,设计年产40万箱联合生产工房。
(1)联合工房:制叶丝生产线、制梗丝生产线、膨胀烟丝生产线、卷接包生产线、配方高架库、辅料高架库、成品输送、滤嘴成型生产线;与上述生产相关的物流系统、车间辅房等。
(2)物流系统:原料配方物流系统、辅料物流系统、成品物流系统、零备件物流系统、特殊物料物流系统。
(3)动力系统:动力集中控制中心、空压系统、真空系统、热力系统、空调、制冷系统、配电系统、软水处理系统、冷凝水回收系统、供水系统等。
(4)消防车库及综合仓库。
(5)后勤保障中心:食堂及停车场等。
(6)污水处理、河水处理、垃圾集中回收及处理。
(7)厂区绿化、环保、道路、消防及安防等设计。
(8)设计总体规划方案、生产设备工艺流程、设备布局、自动控制、动力能源监控、人流、物流、信息流总体方案。
(9)以工艺为前提,结合环保、节能、安全、消防、劳动安全及职业卫生等有关要求,对联合工房、消防车库、给水处理站、垃圾站、食堂、水泵房以及污水处理站等建筑进行单体方案设计,对综合办公楼、综合库进行单体方案改造及转换功能设计。
(10)规划考虑建立全厂计算机集成制造系统(CIMS),全面提高企业整体管理水平。
(11)废水收集处理、中水利用系统;(12)工程实施及设备搬迁方案;(13)提出上述最优化总平面方案中土建、安装及各项费用的投资估算和技经分析。
1.4 生产规模与产品方案(1 )生产规模根据国家烟草专卖局的批文,XX卷烟厂本次技术改造设计生产能力为年产卷烟40万箱,并留有发展余地。
(2)产品方案技改完成后的产品方案为:每班可以同时生产4个规格牌号卷烟,其中:二类烟5%以上,三类烟80%以上,四类烟15%以下。
硬包烟占80%,软包烟占20%。
1.5 主要协作关系及原材料贮存1.5.1主要协作关系调整产品结构后的主要原辅材料的供应关系应按技术改造后新的供应渠道进行调配,水、电、蒸汽等其他能源供应的协作关系也应按技术改造后新的设计要求进行配置。
1.5.2主要原材料贮存期(1)片烟:1.5年—2年。
(2)丝束:1个月。
(3)纸张材料:1个月。
(4)香精香料:3个月。
1.6 厂址概述(1)建设用地基本情况XX卷烟厂位于XX市城区XX,地理坐标:;海拔:1458m—1478m,相对高差:20m,卷烟厂内地势较平缓,地面起伏不大。
(2)工程地质根据XX鼎盛岩土工程有限公司提供的《XX卷烟厂技改项目工程岩土工程勘察报告》初步勘察阶段,场地地基从上往下依次为杂填土、耕植土、粘土、泥岩、泥灰岩、石灰岩等,为岩溶中等发育地区。
场地地下水为重碳酸盐型,PH=7.2属中性水,无侵蚀性。
地下水对混凝土及混凝土中的钢筋无腐蚀性,对钢结构具弱腐蚀性,适宜建厂。
(3)地震据《全国地震烈度区划图》该地区地震烈度为六度设防。
(4)气象条件XX市属于亚热带委风湿润气候区。
由于纬度低,海拨高,受东亚季风环流影响,气候温和湿润,冬无严寒,夏无酷暑。
(5)气象资料1)地理位置: 北纬:27°18’东径:105°14’2)海拔:1510.6m3)大气压力:冬季:85.06kpa;夏季:84.41kpa4)冬季采暖室外计算干球温度:-2℃5)冬季通风室外计算干球温度:2℃6)冬季空调室外计算干球温度:-4℃7)夏季通风室外计算干球温度:26℃8)夏季空调室外计算干球温度:29℃9)夏季空调室外计算湿球温度:21.9℃10)最冷月月平均室外计算相对湿度:85%11)最热月月平均室外计算相对湿度:78%12)室外风速:冬季平均:0.9m/s 夏季平均:1.1m/s13)年主导风向及频率:C,53%; NE,6%;SE,6%;ESE, 6%14)最大冻土深度: 0cm15)日平均温度≤+5℃的天数:81天16)极端最高温度:33.8℃17)极端最低温度:-10.9℃(6)公用配套设施厂区周边有道路、供水、供电、通信及宽带网络等配套设施。
交通:通往市区的干道望城路,为人流主要通道;通往贵阳的321国道(贵毕路),为物流主要通道。
供水、排水:有配套的市政给水,排水系统为雨水污水合流制,雨污水经涵洞排入倒天河。
供电:距厂东2km处有变电站一座,10千伏专线供电。
通信、宽带:通信、宽带网络已接至厂区。
1.7 设计方案综述1.7.1 工艺本次技术改造采用片烟、烟梗投料,新增一条5000kg/h制丝生产线,其中烟梗和梗丝加工生产线生产能力为1500kg/h,配备相应的烘丝和贮丝设备,实现分组加工;新增配方高架库,实现自动化配方的连续生产模式。
淘汰原有部分中、低速机组,搬迁现有10套高速卷接包设备及5台COMFLEX联接设备,新增2套卷接包机组。
12套高速卷接包机组全部采用直连式,还需配套新增7台YF12联接设备,形成12组机组式卷接包生产线,以满足年产40万箱的生产规模。
1.7.2 建筑结构新建的联合生产工房主要包括制丝车间、卷接包车间、储丝房、生产生活辅房和公用工程用房。
该场地拟建建筑物基础型式采用柱下独立基础。
墩基础、桩基础。
基础尺寸根据建筑物的荷载及上部结构形式确定。
1.7.3给水排水(1)给水系统新建一2000 m3/d给水处理站,对厂外倒天河水进行处理达到国家生活饮用水水质标准后与城市自来水一起对全厂供水。
保留利用厂原有的1000 m3水池,再增加两个500 m3水池储存生产生活及消防用水,在其旁新建一座生产生活及消防水泵房,水泵房设变频调速恒压供水装置、消火栓泵组、自动喷淋泵。
(2)排水系统改排水系统为雨污分流制,雨水经管道收集后排入就近的小河,污水经厂污水处理站处理后回用于绿化浇洒及景观补水。
(3)污水处理一级处理采用机械格栅,二级处理采用成熟的A/O法生化和一元化气浮处理工艺,二级处理后的污水达到《国家综合污水排放标准》一级排放水标准。
为达到中水回用的目的,采用先进的多介质机械过滤、脱臭消毒等综合处理技术,对二级处理后的水进行三级处理,三级处理后的水质达到国家《生活杂用水水质标准》,可回用于厂区洗车、绿化浇水等。
1.7.4供电XX卷烟厂供电电源为一回路10kV专用架空线路,引自流仓变电站,架空线为LGJ-10 3x185mm2,距离3kM。
架空线经终端杆后改为电缆直埋进入厂区变配电所,电缆型号为YJV22-3x240mm2。
XX卷烟厂就地改造后用电设备总安装容量为12403.80kW(不含备用容量621kW)。
平均需要系数取0.60,补偿前平均功率因数取0.80,在10kV高压变配电室和各分变电所低压侧进行无功补偿,使功率因数达0.92以上,满足供电部门的要求。
1.7.5供热在联合工房制丝车间辅房内设置热力站、换热站。
热力站内设一台高压分汽缸和一台低压分汽缸。
锅炉房送来的高压蒸汽引入到高压分汽缸,再分为三路。
一路高压蒸汽直接供应生产车间高压用汽设备使用;另一路经减压后供生产车间低压用汽设备使用;再一路经减压后引入低压分汽缸,供采暖、生活等低压用汽设备。
对各支管用汽进行计量。
由于联合工房及辅房冬季采用热水供暖,故在换热站设置2套高效智能换热机组,1套为制丝和卷接包车间的办公辅房提供空调用热水,供热能力为0.55MW,供回水温度为600℃/500℃;1套为生产辅房及食堂提供采暖用热水,供热能力0.58MW,供回水温度为950℃/700℃。
1.7.6空调、除尘、制冷根据工艺要求,制丝车间设计密集岗位送风空调兼顾车间总体温湿度要求,卷接包车间、贮丝房、贮叶房、掺配间、贮丝暂存间、滤嘴棒、辅料高架库等进行恒温恒湿设计。
办公辅房设置舒适性空调1.7.7压缩空气供应和抽真空系统(1)在联合工房辅房内新建一座压空站,利用工厂原有的1台60Nm3/min螺杆式空压机外,新增2台40Nm3/min的螺杆式空压机及配套的净化、干燥设备。
正常生产时,二用一备。
(2)技改后全厂的抽真空负荷统计值为1800Nm3/h。
计入不同时使用系数,管网损失后,最大抽真空计算负荷为3060Nm3/h。
本次设计在联合工房辅房内新建一座真空站,内设3台2BE1-253型的水环式真空泵(单台抽气量1850m3/h),正常生产时2用1备。
