采煤工作面施工开切眼安全技术措施(正式)
- 格式:docx
- 大小:44.08 KB
- 文档页数:25
工作面切眼掘进安全技术措施工作面切眼掘进是煤矿开采过程中的一项重要工作,同时也是高风险的工作环节。
因此,对于该工作环节的安全控制,需要采取一系列技术措施,以确保工作人员的人身安全。
本文将重点介绍工作面切眼掘进的安全技术措施。
一、预防措施1. 坑内预检:每次进入采煤工作面前,须通过坑内排气系统进行巡检,检查其连通性是否正常,碰撞保护装置是否完好。
2. 坑顶预防:采煤工作面上方根据地质实际情况设置支撑,还应防止坑顶的下沉和落石。
3. 处理水位:如果采煤工作面有水位,应做好抽水,以保证工作面瞬间排水,减少泥石流。
4. 渣堆防护:根据工作面的实际情况,设置渣堆,以免因渣堆高度不足或者缺乏排放道路而引起的堆身滑移、堆积等现象。
二、管理措施1. 合理安排工作班次:根据工作强度及工作条件,合理安排工作班次,避免过度疲劳,也可以减少工作过程中的伤害。
2. 工作人员合理编排:根据工作强度和工作环境,合理编排工作人员的数量,保证每个工作人员的工作量和负担均衡,不致过度劳累。
3. 人员上岗前进行培训:针对工作性质及操作要求,进行人员上岗前的培训和考核,促使工作人员掌握规范化操作要领。
4. 技术保障:采用先进的技术保障设备,降低人工操作的复杂度,减少人员因操作失误引起的安全事故。
三、装备措施1. 现代化钻机设备:切眼掘进是重型的物理劳动,因此钻孔设备的稳定性、暴力等级是非常重要的,现代化的钻掘设备更容易稳定地达到要求,减少安全事故的发生。
2. 通风设备:煤矿切眼掘进通风是关键,通风效果不好,将直接影响行业安全生产,引起人员中暑或缺氧等,必须安装几种电动机贡具,将作业区煤块及当班前的废气排到切眼外。
四、应急措施1. 预设计切眼位置:在切眼设计、定位时,要充分考虑倾角、走向、水位的影响因素,对切眼位置进行预设计,以防各类事故发生。
2. 应急预案:煤矿企业应根据自身特点制定应急预案,开发结束切眼掘进设备的现场应急预案,减少事故对人员的伤害。
工作面切眼安全技术工作面切眼是指在煤矿等采矿作业中,为了矿井安全和高效生产的需要,通过负责任的安全技术手段,对工作面进行开拓和切割。
工作面切眼是一个复杂的工序,需要严格的安全措施来保护作业人员的安全。
本文将从工作面切眼的意义、常见的安全技术和应用案例等方面进行详细阐述,以便加强对工作面切眼安全技术的认识。
一、工作面切眼的意义1. 提高矿井安全性:工作面切眼是开拓新采矿区域的必要工序,通过切割煤层和矿石,可以减少矿井内的堆积物,降低煤尘和有害气体的积聚,减少矿井事故发生的概率。
2. 提高采煤效率:切眼可以提前进行施工并开展煤层开采,从而加快矿井的生产速度。
同时,切眼也可以方便后续施工人员进入工作面进行采煤作业,提高了整个采煤过程的效率。
3. 降低成本:工作面切眼可以有效地进行煤层勘探和资源利用,避免无效的开采活动,减少煤矿运营成本,并提高了矿井利润。
二、常见的工作面切眼安全技术1. 预先勘探:在进行工作面切眼前,需要进行充分的地质勘探和地下水调查,以确保切割过程中不会遇到不可预测的地质问题和地下水涌出。
勘探的结果将为切眼的设计和工艺提供依据。
2. 安全防护设施:在工作面切眼时,应设置适当的安全防护设施,如切眼墙和顶板支护装置,以确保施工人员的安全。
这些设施应符合相关标准,并经过严格的工程测试和监测。
3. 通风系统:切眼过程中产生大量的煤尘和有害气体,通风系统在切眼区域起到关键作用。
合理设计的通风系统可以将煤尘和有害气体排出矿井外,保持切眼区域的空气清新,并提供良好的工作环境。
4. 水位调控:地下水位对切眼作业有着重要影响。
应根据勘探结果和实际情况,采取适当的水位调控措施,确保工作面切眼过程中不受地下水的干扰,保证施工质量和安全。
5. 安全培训:提供充分的安全培训对工作面切眼的安全技术至关重要。
通过教育和培训,使施工人员了解切眼的安全原则、操作规程和紧急情况处理方法,提高施工人员的安全意识和应对能力。
采煤工作面开切眼掘进安全技术措施为顺利实现1112工作面正常回采,经矿委研究决定,在1112运输巷开掘开切眼。
为确保掘进工作顺利进行,特制定以下安全技术措施。
一、技术要求施工前的准备工作:生产科应作好施工前的一切准备工作,包括材料准备、人员组织等,在掘进前清理好巷道卫生。
(一)掘进的技术要求1、开切眼的布置:1112运输巷开切眼布置在正炭煤层中,巷道方位角326°,断面2.5m__0.4m,坡度平均24.5°,长度78m。
2、支护方式:开切眼内采用单体液压支柱支护,支护排距0.8m,柱距1m,当岩层破碎疏松易垮冒时,要加密支护或采用木垛支护。
3、支护质量要求:支柱迎山有力,采用点帽支护,每根支柱必须打足初撑力。
4、掘进方式:沿正炭煤层掘进,采用风钻打眼,人工装药,1~5段毫秒延期电雷管引爆,MFB—100型电容式发爆器起爆,连线方式为串联,配备爆破母线200m,全断面一次起爆。
二、安全措施1、管理人员及施工人员应树立牢固的安全意识,坚持先安全后生产的指导思想,加强现场管理,消除现场的不安全状态和人的不安全行为。
2、严格执行敲帮问顶制度,每班进入作业点前,带班队长、安全员或班组长必须对工作范围内巷道进行仔细地安全检查,发现有安全隐患要立即组织处理。
在操作过程中必须随时注意顶帮岩层及开切眼内的支护情况,发现有安全隐患时,必须及时处理,以保证人员操作、通行安全。
3、通风及瓦斯管理:3.1、瓦检员坚持“一炮三检制”、杜绝空班漏检和假检,严格执行瓦斯管理制度。
凡检查到瓦斯超限时,工作面必须立即停止作业,瓦检员必须配合局部通风机司机进行处理,并及时报告跟班民警,跟班民警应立即报告调度室。
待瓦斯处理完毕,经检查符合《规程》要求,方可恢复生产;3.2、必须保证风量供给充足的前提下作业,严禁无风或风量不足作业;3.3、采用局部通风机压入式通风,局部通风机必须安装风-电、瓦-电闭锁;3.4、风筒末端距碛头不大于5m。
10101工作面切眼施工安全技术措施一、工程概况根据矿生产安排,现由10101胶带顺槽工作面巷道东侧开口施工切眼,切眼沿煤层底板向东按90°方位角开口施工,掘进先与进风顺槽贯通,然后与轨道顺槽贯通。
最后进行二次切眼刷大施工。
切眼总长度为151.2m为矩形断面,为确保施工期间的安全,特编制本措施。
二、断面尺寸1、10101工作面切眼设计宽度为7700mm,高度为3000mm,分两次施工,第一次先施工切眼老塘侧,掘进断面为4400mm×3000mm,第二次再施工扩刷剩余巷道,断面为3300mm×3000mm。
2、硐室规格:①绞车硐室3个:宽×高×深=2.2×2.2×4.0m。
②滚筒窝2个:宽×高×深=2.2×2.2×1.2m。
三、支护形式1、临时支护(1)临时支护采用锚杆、前探梁、单体液压支护、吊环。
4个吊环安装在迎头两排的锚杆上,前探梁穿进工作面迎头的吊环上,前探梁上铺设背板接顶,吊环间距1640mm。
(2)材料规格a、前探梁:采用2根长度为4.0米的¢108mm钢管作为专用前探梁。
b、板梁:采用规格长×宽×厚=2000×150×40m木板。
c、单体液压支柱:(二次扩刷后使用)高度4000mm,间距800mm一根。
顶部木板规格为300*300*50mm,支柱底板打在坚硬的岩石上,顶板打在钢带上。
2、永久支护10101工作面切眼锚杆、锚索支护参数如下:(1)锚索选用φ15.24mm的钢绞线锚索,长度为6500mm,配200×200×15mm 钢板做托盘。
锚索间排距为1400mm×1600mm,在第一次施工掘进4400mm×3000mm巷道内锚索为3根,北侧锚索距帮1050mm,南侧锚索距帮550mm,同时这根锚索也在切眼(7700mm×3000mm)中线上。
编订:__________________单位:__________________时间:__________________回采工作面(补巷)开切眼施工安全技术措施Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-4443-37 回采工作面(补巷)开切眼施工安全技术措施使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况:我大佛寺煤业有限公司090107高档普采工作面位于100107综放工作面上部,上下采用联合布置进行回采。
本回采工作面走向长度为1300米,倾向150米。
现在工作面已经推进750米,剩余520米。
现距离回采工作面的推进方向揭露有4条落差1.2米-7.2米的斜交正断层,断层走向40°,倾向80°。
经公司研究决定从090107运输顺槽310m处,与断层保留5米的保安煤柱,重新开掘一条平行于断层走向的切眼,全长150m。
沿着煤层倾向掘进并与090107回风顺槽贯通,为此特制定以下安全技术措施。
二、巷道规格及要求:1、巷道支护规格4mх1.2m。
2、采用单体液压支柱配合柱帽支护。
3、支柱间距2米,共两排。
4、单体支柱要迎山有力,顶柱下端深入巷道底板0.15m。
5、巷道掘进按中线掘进。
三、施工方法:1、采用钻眼爆破法,主要工序:打眼装药、连线爆破、洒水降尘、临时支护、人工攉煤,永久支护。

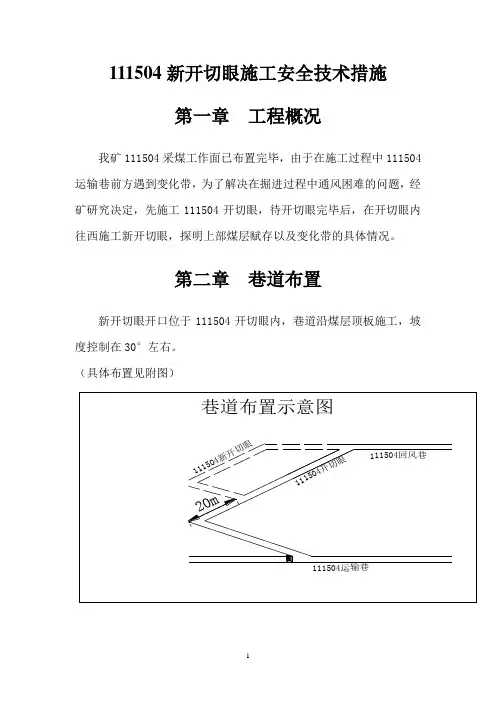

111504新开切眼施工安全技术措施第一章工程概况我矿111504采煤工作面已布置完毕,由于在施工过程中111504运输巷前方遇到变化带,为了解决在掘进过程中通风困难的问题,经矿研究决定,先施工111504开切眼,待开切眼完毕后,在开切眼内往西施工新开切眼,探明上部煤层赋存以及变化带的具体情况。
第二章巷道布置新开切眼开口位于111504开切眼内,巷道沿煤层顶板施工,坡度控制在30°左右。
(具体布置见附图)第三章地质构造及水文地质概况矿井地质构造为单斜构造,岩(煤)层走向南东,倾向南西。
平均倾角65°。
褶曲不发育,小断层较发育,发育较大的断层有F2,位于井田东部边界区域,走向长1500m,落差12m,走向南东-北西,倾向北东45°,倾角30°。
区内无较大断层,小断层也较少,对井下生产无大的影响。
第四章劳动组织一、作业方式采用三班作业,一日三循环的作业方式,工作制度为三八工作制。
二、劳动组织表劳动组织根据实际情况自行安排。
三、循环作业合理安排各道工序,进行平行作业。
第五章 支护方式1.临时支护:用2根长3m 、9#矿用工字钢制作的前探梁作为临时支护,前探梁上铺上木板,木板规格为1200×200×30mm (长×宽×厚)。
要求前探梁靠近巷道迎头的一端距迎头的距离不大于0.3m 。
2.永久支护:巷道支护方式为工字钢支护,工字钢为11#矿用工字钢。
要求棚间距为700mm ,围岩硬度大时可适当增大间距,施工单位严格按照《作业规程》要求用竹笆和木板背好顶帮。
每架棚背板数不少于24块,即巷道顶部8块,两帮各8块。
工 作 面 循 环 作 业 图 表 时间工序交接班打眼清孔装药连线放炮炮后检查敲帮问顶出渣 临时支护 用时 (min ) 夜 班 0 1 2 3 4 5 6 7 早 班 中 班 30 90 30 同夜班 同夜班30 20 30 30 30 15040永久支护第六章消突情况1、我矿在进入15号煤层之前,在同一水平的7号煤层已经回采完毕,并在+1345西瓦斯抽放巷布置穿层钻孔预抽15号煤层瓦斯,经过对15号煤层采用残余瓦斯压力和残余瓦斯含量进行效果检验,其中111504新开切眼的残余瓦斯压力最大为0.209Mpa、最小值为0.182Mpa,降低到0.74 MPa以下,及残余瓦斯含量最大为4.0713m3/t、最小值为3.7750m3/t;降低到了8 m3/t以下,回风巷的残余瓦斯压力最大为0.185Mpa、最小值为0.116Mpa,降低到0.74 MPa以下,残余瓦斯含量最大为3.8400m3/t、最小值为3.0271m3/t,降低到了8 m3/t以下;由此推断出15号煤层已经消突。
编订:__________________单位:__________________时间:__________________采煤工作面施工开切眼安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-3978-45 采煤工作面施工开切眼安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
根据矿生产布置要求,决定在4403运输巷切眼F 点后12.3米处开口施工开切眼,主要为4403采煤工作面生产原煤做准备,为了安全施工,特编制以下安全措施:一、技术措施:1、施工开切眼开口点位于4403切割巷F点以后12.3米,其点坐标为X=3437.118;Y=5618.536;H=831.117,以209°的方位角沿煤层施工开切眼,预计掘进30米后见断层面,遇见断层面后往后退2米再以方位角140°,掘进10.2米,贯穿于4403切割巷Ⅲ点前21.6米处。
(详见开切眼设计图)。
2、开切眼断面宽2.7米,高2米,即为煤层厚度。
3、开切眼断面采用2.5米单体液压支柱配合1.2米金属铰接梁交错支护,采用矩形断面。
掺设四排单体支柱,人行道与溜煤道排距1.0米,通风道排距0.7米;柱距0.8米。
4、在掘进穿口联络巷道时,其巷道断面宽度必须保证3米,高为煤层厚度(即2米),采用1米木支柱挂木板子支护,采用交错支护的方式支护;其排距为1.2米,柱距为0.5米。
(详见巷道断面支护图)。
5、在施工开切眼过程中,若遇见特殊情况,可根据现场实际情况调整方位角和坡度实现贯穿。
6、炮眼布置:采用一字眼呈扇形方式,眼距0.6米,眼深1.2米,循环进度1.0米,与水平方向夹角为80°,(详见炮眼布置图)。
7、施工开切眼采用YBT-11型局部通风机,安置在S2115切眼开口点前30米巷道较宽顶板安全的地点;设备供电由S12采区上部机电硐室供给,并完善风、瓦电闭锁。
8、在施工开切眼过程中,每隔40米以方位角119°(-3‰坡度)不破煤层顶底板施工一个联络巷,贯穿S2115切割巷,用于方便材料运输。
联络巷断面规格宽为1.2m,高为煤层高度;采用木支柱挂木板子支护。
(详见开切眼设计图)二、安全措施:1、各施工人员必须经安全技术培训考试合格后方可入井作业,严格遵守煤矿三大规程以及安全技术措施。
2、开口时,必须架设好抬棚,处理好危岩、活石,在处理危岩时,严格按“刁、掺、放”的原则进行。
3、进班时,由班组长检查安全,由瓦斯检查员检查瓦斯,在确保安全的情况下人员方可进入工作面作业。
4、工作面放炮时,严格执行“一炮三检”制和“三人连锁放炮制”,火工产品严格执行“三签字”管理办法,放炮时确保安全放炮距离100米以上。
5、经常检查工作面的瓦斯状况,若瓦斯浓度达到1%时不得用电钻打眼;若瓦斯浓度达到1.5%时必须停止作业、切断电源、撤出人员并进行处理,待瓦斯浓度降至1%以下时人员方可入内作业,放炮地点附近20米以内瓦斯浓度达到1%时严禁放炮。
6、掘进至断层处时必须加强对断层处及其附近的瓦斯检查,如瓦斯超限,按第5条规定执行。
7、在施工开切眼时,要随时清理巷道的浮矸浮煤,保证巷道的通风及行人满足要求。
8、放炮时,由组长清点人数,撤到安全地点,由组长指派专人在S2115运输平巷距放炮地点100米以上的安全地点和S2115回风平巷H点后30米顶板安全的地点设立放炮警戒。
放炮时,由放炮员大喊三声“放炮了”待5秒钟后无异常情况时方可立即放炮,放完炮后由组长亲自撤出放炮警戒。
放炮后所打到的支柱必须立即恢复。
9、风筒连线要求平直,接口完好,减少漏风且风筒出风口距离碛头不得大于4米,确保工作面所需风量,不得微风、无风作业。
10、在工作面贯穿前30米时,施工班组提前通知安全通风科人员做好准备工作,瓦斯检查人员要经常检查贯穿点及其附近的瓦斯状况。
11、加强顶板管理,严格按排、柱距支护,支柱不得掺在浮煤、浮矸上,杜绝光头顶子和不合格的支柱,工作面在压力较大或较破碎时要相应缩小工作面柱距为0.5米,并且打好砂礅子或木垛,正路穿口处要加强支护。
12、加强贯穿管理:①加固原切割巷穿口点前后5米范围内的支护,;②采用浅眼爆破;③12、掘进至断层前,必须采用少装药放振动炮或人工挖的方式揭露断层。
13、掘进至断层期间和掘进联络巷时必须加强支护管理,须缩小柱距为0.5米。
14、工作面遇瞎炮时必须严格按照《煤矿安全规程》第三百四二条执行。
15、每班作业完出班时,必须经值班队长检查验收合格同意后方可出班;值班队长对当班情况必须及时交班上报。
编制:黎浪20xx年3月23日--601运输巷锚杆支护施工安全措施601运输巷原设计为矿工钢作永久支护,临时支护采用前探梁支护。
根据迎头顶板岩性,煤岩层结构情况,经矿研究决定,601运输巷永久支护改为锚网支护。
为了保证施工安全,特制定如下补充安全措施。
一、施工前的准备工作:1、施工队按计划准备锚杆、树脂药卷、托板、螺帽、金属网(金属网采用12#元丝加工而成)、临时支护材料等。
二、施工顺序:(1)敲帮问顶→临时支护→打锚眼→锚固。
(2)随掘进头掘进方向由北向南进行。
四、锚杆支护技术措施:1、锚杆支护①、锚杆及构件:锚杆用¢18螺纹钢制成,锚杆尾螺纹段长0.05m;金属弧形方托板规格:长×宽×厚=120㎜×120㎜×8㎜;每根锚杆上1颗M16㎜的螺帽。
②、锚杆支护参数:锚杆长度:2m/根。
树脂药卷规格:长350㎜,直径¢23㎜。
锚固形式:端头锚固,每根锚杆用3卷树脂锚固剂。
锚固力:60KN。
锚杆布置:方形布置。
锚杆垂直于巷道轮廓线,锚杆不得布置在岩缝中。
锚杆间、排距:0.7m,局部较破碎段缩小间、排距为0.6m。
每张金属网规格:长×宽=2.0m×1.0m,金属网网孔规格:100㎜×100㎜。
2、锚杆支护参数验算①、锚杆长度L≥a+b+h=0.4+0.1+1.5=1.4(m)式中 L--锚杆长度;a--锚杆锚入坚固稳定的悬吊岩层深度(一般0.25~0.4m,取0.4m);b--锚杆外露长度。
有托板的≯0.1m;h--被悬吊岩层厚度(分层厚度为 1.2m,破层段取1.5m)。
选择锚杆有效长度为2.0m符合要求。
以上锚杆间距设计也符合按经验公式D≤0.5L=0.5×2.0=1.0m(D--锚杆间距,m;L--锚杆长度,m)确定的锚杆参数。
五、锚杆支护施工方法及技术要求:①、采用MQT-120锚杆机,采用¢28的钻头,打眼困难时采用长、短钎套打。
②、锚眼布置范围:锚眼布置在岩层破碎带内及破碎带边缘外围0.5m的稳定的岩层上。
③、采用锚杆搅拌机安装锚杆(也可以用风煤钻代替)。
锚杆必须直抵眼底,锚杆外露长度≤100mm,金属网必须紧压在托板与岩面之间,螺帽拧紧,不得有松动。
④、每班进班前,根据交班情况和本班工作安排领取质量合格、数量足够的锚杆、药卷和金属网,锚杆、药卷和金属网必须在工作地点妥善保管存放,当班未用完的药卷、锚杆及其它配件应统一放在指定地点留给下一班继续使用。
⑤、对已锚支段巷道,施工队要经常检查,发现失效锚杆必须及时补锚。
⑥、质量标准化办公室负责组织顶板锚固力测试,在锚支段巷道间隔一定距离测试一组(全段面),当达到设计锚固力时即不再加载,以检测锚固效果。
⑦、锚支初期,施工队严格把好现场关,加强现场监督指导,以确保锚杆支护操作质量和施工安全。
六、锚杆支护安全措施:1、施工前、施工过程中,必须严格执行敲帮问顶工作,由当班负责人或指定的专人负责找清作业范围内的悬矸活石。
找悬矸时必须2人一组,1人负责找悬矸,另1人负责看护安全。
在打锚杆眼和锚固、挂网时,都必须明确专人看安全。
敲帮问顶注意事项:①人员必须站在安全可靠处,当岩块掉落时有躲避的空间。
同时找矸人要戴上手套,预防矸石掉落时擦伤手指。
②先在作业点外的安全处,靠顶、帮较稳定的一侧由外向内用尖钎敲帮问顶。
③找矸人不得用尖钎垂直棚顶找矸,防止岩块掉落砸伤找矸人员。
2、施工前,必须用相应长度的摩擦支柱,对离层矸石进行临时支护、稳固,施工点准备好摩擦支柱2~3根,支柱间距0.8m,打锚杆与锚固工作不得同时作业,每打完一个锚眼必须紧接着锚固此锚眼,此锚眼未锚以前,严禁打其它锚眼,确保施工人员在已锚固顶板下作业,以确保安全,一个点施工完后,再向下一个点移动。
3、对面积较大有空响的顶、帮,打锚眼前必需用相应长度的摩擦支柱对顶、帮进行临时支护,施工过程中必须随时注意观察顶、帮围岩变化情况,发现隐患及时处理。
4、作业高度比较高时,必须根据现场的实际情况搭设好操作平台或脚手架,只有在操作平台或脚手架搭设稳固后才能操作。
5、打锚杆眼时,施工队必须派人在施工点前、后各10m的范围内设警戒牌,当人员需要通过施工点时,必须经看安全人员或施工负责人同意后,才能通过施工地点。
6.正确处理好打锚眼与锚固的关系,打锚眼自下向上进行,打锚杆与锚固不得同时作业,锚眼打好一排后,必须立即锚固后才能施工前排锚眼,对局部顶板破碎点,采用打一个锚眼,必须立即锚固好后才能再打下一个锚眼,确保施工人员在已锚固顶板下作业。
7、加强在锚杆锚固时的操作管理,防止因误操作或操作不恰当而造成的人员受伤。
8、施工队每班施工完毕,必须清理好工具、材料,分类堆放整齐,清理干净铁道上的矸石、杂物等。
9、锚杆施工完毕,搞好现场质量标准化,做到人走场地净。
七、锚杆支护操作措施:1、准备工作:检查锚杆型号、规格、结构,不合要求的禁止使用。
检查锚固剂型号、有效期,如有过期、硬结、破裂、拆断等情况禁止使用;检查锚孔直径、深度、角度、间排距是否符合设计要求,不合要求的重新打眼。
2、吹孔:用压风吹净眼内的岩粉和余水。
吹孔时人员不得正对所吹眼孔。
3、装锚固剂:用锚杆杆体将所需数量的锚固剂送入眼孔内,再锚杆尾装上锚杆连接器,套上锚杆搅拌机,将锚固剂送入眼底后即开动搅拌机。
4、搅拌锚固剂:开动锚杆搅拌机顺时钟旋转30±5秒,将锚杆匀速推至眼底。
5、固定、紧固锚杆:首先卸下搅拌机,并及时用木楔或石子在孔口将锚杆杆体锲紧,以防锚杆脱落,同时严禁摇动、抽动杆体。
