宁波天水家园一期六标段安全施工组织设计
- 格式:doc
- 大小:426.50 KB
- 文档页数:41
天水家园以北地段Ⅰ-2a地块地下室抗浮降排水专项方案宁波建工股份有限公司二零一四年三月1、工程概况1.1、总体概况本工程位于宁波市江北区,西至康庄南路,南至规划路,北临北环北路。
天水家园以北1-2a地块总建筑面积136588平米,包括10幢14~18层高层、1幢3层幼儿园,2层商业用房,地下室32944平米。
1.2、结构概况1#~10#楼各设单层地下室,桩筏基础,地下室底板厚1000㎜,墙板厚300㎜,层高2.9米,框剪结构;地下车库为桩筏基础,未设计抗拔桩,筏板厚400㎜,墙板厚300㎜,顶板厚400㎜,层高3.7米,框剪结构-无梁楼盖体系,采用C35P6抗渗混凝土。
1.3、基坑概况1#~10#高层建筑地下室底标高为-5.1m,基坑挖深为 6.65m~7.65m。
地下车库基础底板面标高为-5.1m,筏板底(包括垫层厚度0.25m,下同)标高为-5.75m,基坑开挖深度为4.65m。
1#~10#楼及地下车库基坑支护由浙江华展工程研究设计院有限公司提供,基坑最长约207m,最宽约201m,地下室面积约32944㎡,周长约为816m,为不规则形状。
2、编制目的及依据2.1、编制目的本工程1#~10#楼及地下室,针对工程特点,编制施工期间抗浮降排水专项方案。
2.2、编制依据(1)、天水家园以北地段1-2a项目地下室、地下车库基坑围护工程施工图纸、图纸会审、设计交底记录、技术核定单、工程联系单、基坑支护及降水专项施工方案、专家论证意见。
(2)、天水家园以北地段1-2a项目施工图纸、图纸会审及设计交底记录(3)、各项国家及地方规范、标准(4)、天水家园以北地段1-2a项目工程施工组织设计3、抗浮措施根据《基坑支护总说明》中地三条:本项目场地地下水较浅,赋存于人工填土和土层中。
人工填土结构松散,性质不均,易形成地下水流入基坑的通道,因此地下室基坑只需设置排水体系、做好防渗措施及地下室顶板标高-0.7处排水措施。
某家园1#楼单位工程施工组织设计施工组织设计审批表卷内目录6页----------------------------------------------- 编制依据7页----------------------------------------------- 工程概况9页------------------------------------------- 施工总体方针11页-------------------------------------- 质量及安全保证体系12页------------------------------------------------ 组织机构13页------------------------------------ 总体布局及检验批划分14页---------------------------------------- 施工准备实施计划17页------------------------------------------------ 施工顺序17页-------------------------------------- 施工方案及施工方法24页-------------------------------------- 实体检测计划、方案33页------------------------------------ 暖卫及给排水工程方案34页---------------------------------------- 电气工程施工方案35页--------------------------------- 施工测量方案及标高控制40页-------------------------------------------- 沉降观测方案41页--------------------------------- 施工临时用水、排水设置42页--------------------------------- 施工临时用电设计与布置卷内目录44页-------------------------------------------- 安全施工方案57页---------------------------------------- 建筑节能施工方案60页-------------------------------- 住宅工程质量分户验收方案67页-------------------------------------------- 质量保障措施68页-------------------------------------------- 保证工期措施69页-------------------------------------------- 雨季施工措施70页-------------------------------------------- 安全保障措施71页-------------------------------------------- 文明施工措施72页-------------------------------- 合理化建议,降低成本措施73页---------------- 地下管线及其他地上、地下设施的加固措施74页-------------------------- 施工环境保护减少噪音及扰民措施74页------------------------------------------------ 创优措施75页---------------------------- 工程保修承诺、保修范围及期限76页------------------------------------------ 主要材料计划表77页------------------------------ 本工程的主要施工机械设备表78页------------------------------------------ 主要劳动力计划某某家园1#楼一、编制依据本工程施工组织设计是根据齐齐哈尔市垦业建筑设计有限责任公司设计的某某家园1#楼施工图纸及国家现行施工质量验收规范及建设单位的质量、工期等要求,并结合我公司的实际施工能力而编制的。

工程概况表第一章工程概况本工程为清泉花园Ⅱ-2标段,由四幢多层和六幢别墅及一幢综合楼(地下一层,地上三层)组成,总建筑面积约28000M2。
本工程位于镇海区高教圆区北区1#地块,由宁波银亿房地产开发有限公司开发,由宁波大学建筑设计研究院设计,由宁高专建设监理有限公司监理,由余姚市江林建筑工程有限公司承包。
本工程多层和别墅主体为框架结构;综合楼地下部分为框剪结构,地上部分为框架结构。
为了贯彻“安全第一,预防为主”的方针,保障职工生命和财产安全,全面执行“强化管理,落实责任,严肃法规,消灭违规”的思想,使本工程能安全、顺利地完成。
本项目部对该工程安全方面做如下部署。
第二章安全管理1、工程开工前,项目部首先与公司签定安全生产目标责任书,项目部与班组也应签定安全生产目标责任书,做到责任层层落实,明确双方职责安全指标和具体安全保证措施,确定本工程的安全生产管理目标,确保合格,争创优良。
2、项目专职安全员应定期或不定期的进行安全生产检查,对存在的事故隐患做到定人、定时间、定措施,及时进行整改,并履行复查手续,确保项目安全生产活动的正常开展。
3、工地成立安全生产领导小组,由项目经理王建新同志担任组长,安全员庞增苗、钱百年同志担任副组长,各班组长及本项目部有关管理人员为组员,小组定期组织安全会议,进行安全检查对存在的问题必须及时整改,并报公司复查。
4、健全工地安全管理机构,由项目经理负责,并由安全员专管安全工作,项目部各级管理人员在管好生产的同时必须管理好安全。
为本工程顺利完工创造条件。
5、施工人员进场一律登记造册,并进行三级安全教育,履行签字手续,存入安全台账,未进行教育的不准上岗,同时根据工种和各分部分项工程对班组进行全面的安全技术交底。
6、由安全员负责落实电工、机修工、架子工等做好塔吊、电器、机械、架子、井架的检查、验收,日常保养工作。
7、督促各责任人及时记好安全日记,各班班组长负责做好本班组每天的班组安全活动,并认真填写班组安全活动记录,安全员定期对班组进行检查、指导和监督。
一、工程概况:1、工程概述:本项目为家园2#、3#楼,位于兴隆一路9号院内,建设单位:城市建设有限公司;勘察单位:岩土工程有限公司;设计单位:地下人防工程为人防建筑设计研究院,地上住宅楼为旅游规划设计院;监理单位:建设监理有限公司;承建单位:建筑总公司。
2、工程项目内容:2为室地下17764.92m约为,其中程本工总建筑面积2,地下室主要分为停车泊位、配电室、消防水池及设备5888.03m,顶层带阁楼,总高用房,地上部分为住宅楼十一层,层高2.8m。
工程内部设有水、电、暖、通风、消防、自喷林、电梯、38.30m车道等。
、工程特点:3填充墙为轻质加剪力墙结构,该工程采用筏板基础,框架---C30 S8C40 ;地上为气混凝土砌块,砼为:垫层C15,其它地下为人防抗力等级为S8防水商品砼,工程建筑结构安全等级为二级;年;抗震设防分类为丙类建筑;抗震设防六级;设计基准期50度;建筑耐火等级为一级。
本工程立面效果新颖、美观烈度为6 大方,平面布局合理。
、施工技术要点:4本工程为高层住宅楼,建筑面积较大,施工较复杂。
技术要屋面防水工程等;主要包括地下车库防水工程、点为:防水工程,钢筋工程量大,钢筋加工、绑扎、焊接;砼浇筑,地下车库后浇带,模板工程等。
5、工期、质量目标:工期目标:本工程建筑面积大、工期紧、施工任务重,为此我公司将合理组织,加强管理,科学施工,确保在规定工期内如月底竣工。
年日开工,月年期竣工,计划于200410220051/ 331.工程质量目标为:“确保优质结构,争创杯”,文明施工安全第一,严格管理,杜绝重大事故发生,争创青岛市安全文明示范工地。
二、施工顺序:该工程总的施工顺序为:先地下后地上,先主体后装饰,地下车库施工时考虑以高层住宅楼为主体,地下室筏板基础完成后,从北向南流水施工,以地下室东西后浇带为分界线,分为南北两个施工段,待地下室结束时,施工人员分两组,一组开始2#楼标准层施工,另一组开始3#楼标准层施工,再将2#、3#楼的东西单元各分成两个施工段,当钢筋、模板完成①--⑩轴时,开始浇筑商砼,以此类推;合理安排施工程序,安装工程穿插进行,水、电安装工程与土建密切配合,根据土建施工进度及时预留、预埋,防止事后剔凿。

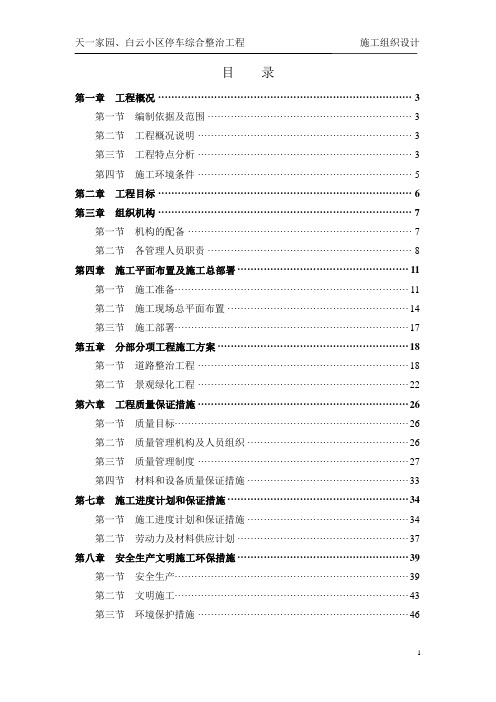

(此文档为word格式,下载后您可任意编辑修改!)目录第1章编制说明 (6)第1节:编制原则 (6)第2节:编制依据 (6)第3节:适用范围 (8)第2章工程概况 (8)第1节:工程名称与总体情况 (6)第2节:建筑设计 (6)第3节:结构设计 (6)第4节:安装设计 (8)第3章施工部署 (10)第1节:施工组织部署及项目经理部的组成 (10)第2节:1项目经理部组织机构设置 (11)第3节:2项目经理部的组成人员 (11)第4节:项目经理部主要成员岗位职责 (12)第5节:项目经理部的协调管理 (15)第6节:工程施工部署 (17)第7节:施工准备 (18)第8节:主要项目施工方法 (20)第9节:总体施工程序 (21)第10节:总体施工程序说明 (22)第11节:施工流水作业段的划分与组织 (23)第4章施工测量 (25)第1节:技术准备 (25)第2节:场内准备 (26)第3节:场外准备 (27)第4章测量人员组织及设备配置 (27)第5章土建主要项目施工方法及技术措施 (29)第1节:土石方工程 (32)第2节:钢筋工程 (31)第3节:模板工程 (38)第4节:砼工程 (42)第5节:砌筑工程 (47)第6节:装修工程施工 (51)第7节:防水及屋面防水工程 (59)第8节:脚手架工程 (62)第9节:安装工程施工 (64)第10节:总体要求 (64)第11节:给排水工程 (67)第12节:电气安装工程 (70)第13节:产成品保护措施 (76)第5章:施工机械设备 (77)第1节:施工机械计划安排 (77)第2节:机械调度计划的保证措施 (79)第3节:施工机械的监督检查 (80)第4节:施工机械的使用 (81)第6章:劳动力计划安排 (81)第7章:质量保证措施 (83)第1节:工程质量目标 (83)第2节:质量管理体系 (86)第3节:质量管理职责 (87)第4节:项目经理部的质量管理职责 (87)第5节:项目经理部主要工作人员的质量管理职责: (87)第6节:质量管理和质量保证措施 (92)第8章确保工期的措施 (99)第1节:工期计划安排..................................... 第2节:工期保证总体措施.............................. 第3节:实施工期计划过程控制措施..........................第9章确保安全的技术和组织措施 (107)第1节:安全生产目标 (107)第2节:安全生产管理体系 (107)第3节:安全施工管理制度 (108)第4节:临边与洞口防护 (109)第5节:安全用电 (110)第6节:消防措施 (114)第7节:施工脚手架 (116)第8节:安全生产职责 (116)第9节:安全生产委员会安全生产职责 (116)第10节:项目经理安全生产职责 (117)第11节:项目技术负责人安全生产职责 (118)第12节:总工长安全生产职责 (118)第13节:施工员、专业工长安全生产职责 (118)第14节:安全员生产职责 (119)第15节:班组长安全管理职责 (119)第10章 ........................................................................................... 确保文明施工的措施.. (120)第1节:文明工地目标 (120)第2节:文明施工管理体系 (120)第3节:文明工地施工措施 (121)第4节:防噪声措施 ......................................................................... 第11章 ........................................................................................... 施工总进度计划 (124)第12章 ...........................................................................................施工平面布置 (126)第1节:施工现场总体布局 (127)第2节:临时电路计算及布置 (129)第3节:临时水管网水量计算及布置 (130)第4节:施工现场平面布置图 (132)第13章 ........................................................................................... 工程重点,难点部位,施工技术保证措施..................................... 第1节:工程重点,难点部位 ....................................................... 第2节:工程重点,难点部位,施工技术措施 ............................. 第3节:季节(雨、夏、冬)施工质量保证措施.. (14)降低成本节约资源与优化方案........................................................ 第十五章工程技术资料管理与技术计划第1节工程技术复核计划 (138)第2节统计技术运用计划 (138)第3节四新技术应用计划 (138)第4节QC质量攻关计划 (138)第5节工程资料管理 (138)第6节施工期间管理 (139)第7节本工程必须遵守如下主要规范、标准(辅助 (139)第8节竣工移交资料目录 (139)第16章善后服务 (138)第1节工程保修 (139)第2节工程回访第一章编制说明第1节编制原则本工程施工组织设计编制遵循以下基本原则:1、保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。
目录第一章工程概况 (3)第一节编制依据及范围 (3)第二节工程概况说明 (3)第三节工程特点分析 (3)第四节施工环境条件 (5)第二章工程目标 (6)第三章组织机构 (7)第一节机构的配备 (7)第二节各管理人员职责 (8)第四章施工平面布置及施工总部署 (11)第一节施工准备 (11)第二节施工现场总平面布置 (14)第三节施工部署 (17)第五章分部分项工程施工方案 (18)第一节道路整治工程 (18)第二节景观绿化工程 (22)第六章工程质量保证措施 (26)第一节质量目标 (26)第二节质量管理机构及人员组织 (26)第三节质量管理制度 (27)第四节材料和设备质量保证措施 (33)第七章施工进度计划和保证措施 (34)第一节施工进度计划和保证措施 (34)第二节劳动力及材料供应计划 (37)第八章安全生产文明施工环保措施 (39)第一节安全生产 (39)第二节文明施工 (43)第三节环境保护措施 (46)第九章季节性施工措施 (49)第十章主要施工机械选用与布置 (51)第十一章管线保护措施 (53)(1)拟投入本招标项目的主要施工机械设备表 (55)(2)拟配备本招标项目的试验和检测仪器设备表 (57)(3)劳动力计划表 (58)(4)临时用地表 (59)第一章工程概况第一节编制依据及范围一、本工程施工技术文件。
二、施工图纸。
三、工程量清单。
四、技术规范:1、《城市道路路基工程施工及验收规范》(CJJ 44-91)2、《给排水管道工程施工及验收规范》(GB 50268-97)3、《市政道路工程质量检验评定标准》(CJJ 18-904、《混凝土结构工程施工质量验收规范》(GB 50204-2002)5、《工程测量规范》GB50026-936、《土工试验方法标准》GB/T50 123-19997、《砌体工程施工质量验收规范》GB50203-2002五、现行国家、省、市《规范》、《标准》、《通知》等。
房地产估价结果报告皖中信房估字[2015]Z2-551号一、估价委托人姓名:宁波市鄞州区人民法院联系地址:宁波市鄞州区惠风西路88号512室联系电话:87412261二、估价机构估价机构:安徽中信房地产土地资产价格评估有限公司地址:合肥市蜀山区潜山北路凤凰帝豪商办楼1502室法定代表人:胡**机构等级:国家壹级资质资格证书号:建房估证字[2013]108号三、估价对象(一)房地产权益状况(1)房产登记状况(3)其他权利状况(二)区域状况估价对象位于宁波市江北区新三江板块,位于康庄南路与丽江东路交叉口的东南侧,附近设有 “华辰大桥北”、“天水家园北”公交站点,3路、965路等八条公交线路经过,交通便捷,周边分布有天合家园、水尚阑珊、长岛花园、天成家园等多个住宅小区,邻近天水广场、江北万达广场、新三江口公园、惠贞书院等,周边菜场、超市、银行、药房、超市等公用配套设施齐全。
估价对象位置示意图(三)房地产实物状况估价对象为位于宁波市江北区天水家园18幢64号103室住宅房地产,位于天水家园,小区有物业管理,于2006年建成使用。
估价对象所在建筑系钢混结构,外墙墙面砖,房屋总层数六层,所在单元一梯二户,安有电子门禁系统,估价对象所在层数为第一层,房屋证载建筑面积140.68平方米(其中公用共有部位占11.69平方米),入户防盗门,标准层高,室内平面布局为三室二厅一厨二卫南北阳台布局,客厅为抛光砖地面,瓷砖墙面,石膏板吊顶;餐厅为抛光砖地面,乳胶漆墙面,石膏板吊顶;厨房为抛光砖地面,瓷砖墙面,集成吊顶,安设有整体橱柜;卫生间为地砖地面,瓷砖墙面,集成吊顶,安设座便器、洗漱台盆,主卫安设淋浴房、浴缸,次卫安设淋浴房;卧室为地板地面,墙纸墙面,石膏板顶棚,主卧带步入式更衣室,次卧安设顶衣柜;阳台为抛光砖地面,瓷砖墙面,石膏板顶棚,安设升降手摇晾衣架、洗衣台。
估价对象建筑物经现场勘察,维护保养状况一般,承重结构未见不均匀沉降,采光、通风条件一般,整体观感一般。
宁波江北天水家园工程大体积混凝土专项施工方案编制:审核:审批:编制单位:中国建筑第二工程局有限公司编制时间:2017年1月10日宁波江北天水家园工程大体积混凝土专项施工方案一、本工程大体积混凝土工程概况:1.1本工程6#楼板厚为1500,1#、2#3#、5#、7#、8#楼底板承台厚度分别为1400,1200,1200,1800,1200混凝土强度等级为C35,抗渗等级为P6,属大体积混凝土施工。
1.2单次混凝土浇筑方量:二、编制依据:1、宁波江北天水家园工程2012年5月版建筑结构设计图。
2、图纸设计交底、图纸会审纪要。
3、大体积混凝土施工规范GB50496-20094、混凝土结构工程施工质量验收规范(GB50204-2002)(2011年版)5、《混凝土外加剂应用技术规范》 GB50119-20036、《混凝土质量控制标准》 GB50164-927、《建筑施工手册》第四版缩印版8、其他国家及地方相关法律法规及规范要求三、大体积混凝土施工规范中的有关规定:大体积混凝土温度指标宜符合下列规定:1)混凝土入模温度不宜大于30℃,混凝土浇筑体在入模温度基础上的升温值不宜大于50℃;2)在覆盖养护或带模养护阶段,混凝土浇筑体40-100mm位置处的温度与混凝土浇筑体表面温度差值不应大于25℃,结束覆盖养护或拆模后,混凝土浇筑体表面以内40-100mm位置处的温度与环境温差值不应大于25℃。
3)混凝土浇筑体内部相邻两测温点的温度差值不应大于25℃4)混凝土浇筑体的降温速率不宜大于2.0℃/d;四、施工过程控制难点:1、本工程将降低大体积混凝土内部最高温度和控制混凝土内外温度差在规定限值(25℃)以内,作为防止大体积混凝土产生裂缝的重点。
2、达到以上目标,目前存在3个极不利因素:1)底板混凝土厚度为1500和1200,要一次性浇筑,混凝土内部热量不易散发;2)混凝土强度等级较高(强度为C45,P8),水泥用量相对较大,水化热较大。
东部新城门户区Pc购物中心扶梯加固工程安全文明专项方案编制人:职务:浙江核力建筑特种技术有限公司二○一五年七月目录一、工程概况二、安全文明组织机构三、安全文明管理目标及环保措施四、季节性施工安全措施五、安全生产保证措施六、文明施工保证措施七、安全消防保证措施八、“四口”、“临边”安全技术措施九、高处作业安全技术措施十、施工机具安全防护措施十一、项目部管理人员各级责任制十二、施工现场平面布置图一、工程概况1、建设单位:宁波宏泰房地产开发有限公司2、监理单位:宁波国际投资咨询有限公司3、总包单位:浙江新中源建设有限公司2、工程名称:宁波东部新城门户区北区-2#-1地块3、建设地点:本工程场地位于宁波市东部新城核心地块,东临海晏路,西临江澄路,北临地铁1#线及宁穿路4、招标范围: PC购物中心扶梯加固工程5、质量标准:一次性验收合格二、安全文明组织机构三、安全文明管理目标及环保措施(一)、安全管理目标1、本工程项目杜绝重大伤亡事故。
2、项目经理、安全员、管理人员和特殊工种持证上岗率为100%,三级教育率达100%;3、杜绝重大设备及火灾事故;4、本工程确保创建“安全文明达标工地”。
(二)、安全管理实施办法1、积极宣传贯彻上级主管部门、建设单位、监理公司、公司的各项安全生产方面的管理规定;2、积极做好公司、项目部、班组对新工人的三级教育工作以级变换工种时的三级教育工作;3、严格按公司制定的安全检查制度及时对工地进行安全检查,及时下发隐患整改通知单,限期整改、跟踪复查;4、成立以项目经理为主要负责人的施工现场安全文明生产领导小组,并应设有现场专职安全员。
5、现场的材料堆放、仓库、配电房等易燃场所应设置显眼易取的有效灭火消防器材;6、各种施工用材在进场后应立即要求工人按照施工总平面布置图码放整齐;7、对工人进行安全文明知识教育,强化安全文明生产宣传工作;8、认真对各员工宣传本公司、项目部及建设单位的各种管理规章制度,使工人个个做到遵章守纪;9、认真对各班组做好各分部分项工程的安全文明技术交底工作,且严格履行签字手续;10、要求工人戴安全帽上岗,且班组长每天在上班前必须对员工进行岗前交底并认真做好班组日记;11、定期召开班组安全例会,对工作中的安全隐患及时提出整改及预防措施;12、每月召开一次职工大会对工作中做好的给予现场奖励,做的不好的给予批评教育。
目录第一章工程概况 (5)第一节建筑概况 (5)第二节结构概况 (5)第三节装饰概况 (5)第四节防水工程 (5)第五节现场概况 (5)第六节工程地质概况 (6)第二章编制依据 (7)第一节编制依据 (7)第三章工程目标 (7)第一节工程质量目标 (7)第二节施工工期目标 (8)第三节现场管理目标 (8)第四节安全生产目标 (8)第四章施工部署 (8)第一节部署原则 (8)第二节施工部署、施工段划分 (8)第三节施工组织部署 (10)第四节施工准备部署 (11)第五章施工组织与管理 (14)第一节施工组织与管理措施 (14)第二节管理工作主要内容 (15)第六章施工进度计划安排 (16)第七章施工平面布置 (17)第一节施工平面规划原则 (17)第二节施工平面布置 (17)第三节施工各阶段平面布置设想 (18)第四节施工用电、用水布置 (18)第八章工程施工测量及测量控制措施 (20)第一节测量方法 (20)第二节测量控制措施 (21)第九章重点部位主要施工方案及注意事项 (21)第十章桩基工程主要施工方法 (24)第一节工程概况 (24)第二节施工机械与劳动力配备 (24)第三节施工工期 (25)第四节施工质量 (25)第四节施工工艺 (25)第五节质量保证体系 (26)第十一章深基坑围护施工 (27)第一节围护桩施工 (27)第二节土方工程 (30)第十二章主体结构主要施工方法 (31)第一节施工前准备工作 (31)第三节主体结构施工程序 (31)第四节钢筋工程 (32)第五节模板工程 (35)第六节混凝土工程 (38)第七节砌体工程 (43)第十三章防水工程 (43)第一节内防水 (43)第二节屋面施工 (44)第十四章装饰工程主要施工方法 (45)第一节装饰工程概况 (45)第二节楼地面工程 (45)第二节内墙面装饰工程 (47)第三节门窗、油漆工程 (47)第十五章垂直运输和外脚手架工程 (49)第一节塔吊 (49)第二节施工升降机 (52)第三节外脚手架 (57)第十七章确保工程质量措施 (58)第一节工程质量目标与方针 (58)第二节质量责任制 (58)第三节质量保证体系的实施 (61)第四节质量保证体系的落实 (62)第五节保证质量技术措施 (66)第十八章确保施工工期措施 (69)第一节施工组织保证措施 (69)第二节施工技术保证措施 (70)第二节工期目标保证体系 (71)第十九章文明施工技术措施 (72)第一节总体思路 (72)第二节保证措施 (73)第三节具体措施 (74)第二十章确保安全生产措施 (74)第一节安全生产目标、执行方针和内容 (74)第二节安全生产管理措施 (75)第三节安全生产保证体系 (77)第二十一章季节性施工技术措施 (79)第一节夏季施工 (79)第二节冬季施工 (80)第二十二章环境保护措施 (81)第一节水环境管理 (81)第二节气环境管理 (81)第二十三章总包配合管理措施 (82)第一节总则 (82)第二节质量管理及配合措施 (83)第三节工期管理及配合措施 (83)第四节安全生产、文明施工管理及配合措施 (84)第五节机具设备、场地的协调措施 (84)第六节施工单位与业主、设计、监理等单位的配合措施 (85)第七节与各专业施工单位衔接 (85)第二十四章成品保护 (86)第二十五章工程档案资料管理 (87)第二十六章新工艺、新技术、新材料、新设备推广应用 (88)第二十七章承诺保修及实施措施 (90)第一章工程概况第一节建筑概况宁波天水家园一期六标段工程位于宁波市江北区育才路北延伸路东侧。
宁波天水家园一期六标段安全施工组织设计编制人复核人批准人中天建设集团有限公司宁波天家园项目部二零零三年十月目录第一章工程概况 (3)第二章文明施工技术措施 (3)第三章确保安全生产措施 (6)第四章深基坑土方开挖工程 (13)第五章施工用电系统 (18)第六章垂直运输和外脚手架工程 (23)第七章模板与支撑架结构系统 (35)第一章工程概况宁波天水花园一期六标段建筑安装工程位于宁波市江北区育才路延伸段。
主要由7幢15-17层商住楼组成,建筑面积82446m2,其中地下面积14915m2,建筑高度58.65m。
由于面积体量大、施工机械多、结构复杂,为确保施工现场安全生产,文明施工,保证工程顺利进行,根据国家省市有关规定和公司施工要求制订本安全组织设计。
第二章文明施工技术措施第一节总体思路本工程文明施工目标:确保浙江省文明标化工地,在方针目标贯彻实施中,紧紧抓住施工现场管理这条工作主线,运用全面质量管理中的“三全”思想,即全员、全面、全过程地对工程从基础、结构、装饰等不同阶段上动态地管理标准化。
从场容场貌做起,带动各项基础管理纳入标准化轨道,场容场貌是企业内部管理水平的标志,做到事事有标准、处处有标准、人人讲标准,实施项目场内外场地和软硬件管理八个“化”。
1 围墙大门规范化:做到整齐合一,一改过去建筑工地脏、乱、差的面貌,使之耳目一新。
2 道路水沟网络化:做到有路必有沟,水沟边成网,排水畅通,下雨不积水。
3 物料堆放定量化:定量、定点堆放材料,既利于现场文明管理,又不致于材料积压过多,工地要加强对建筑材料、土方、混凝土、石灰膏、砂浆等在生产中造成扬尘的管理。
4 管理资料档案化:做到各类管理资料分门别类编号装订成册,便于查找及存放,便于执行合同,为创效益提供可靠的原始资料。
5 班组“落手清”制度化:从检查内容、每天报表等串起来实施,形成专人专责制度管理,促使班组“落手清”天天做,工完料尽场清。
6 工序衔接定时化:坚持在总进度网络计划约下,按月、周、日工时编制网络作业计划,根据实际情况保持资源平衡,工序搭接,并进行动态补网,各工序人员相对固定,以提高熟练程度,确保计划实现。
7 合同管理程序化:加强对合同的学习、理解和管理,树立恪守合同的观念。
8 成本核算动态化:建立一套“先算后做,边算边做,做后再算”的标准,将成本控制落实到每层结构施工中。
第二节保证措施1 成立达标领导小组,根据该工程的结构特点、建筑特点、现场交通等实际情况,制订具体的实施计划,分阶段加以落实。
2 根据本工程的实际环境,并且实行24小时值班制,避免与施工无关人员进入施工场所内。
3 虽然本工程施工场地较窄,但我们准备在施工现场内安排场地进行适当的绿化,改变以前施工脏、乱、差的现象,创建一个花园式的施工现场。
4 参照浙江省建筑企业施工现场安全标准化管理有关内容,结合本公司CI企业形象要求,本工程所用钢管除底层一步架,围护拉杆架等等醒目处钢管漆成黄、黑相间颜色外,其它全部漆成桔黄色,并在脚手架四周用绿色密目网全封闭进行施工。
5 本工程施工临时用电实行TN-S保护接零系统。
6 进一步强化集团公司的CI企业形象,在工地大门口统一张挂“十牌二图二栏”:工程概况牌、项目组织管理机构牌、安全生产六大纪律牌、十项安全技术措施牌、安全生产十个不准牌、建筑工人文明“十不”守则牌、施工现场职工道德牌、工地卫生制度牌、防火制度牌、安全生产记录牌;施工现场总平面图、现场卫生包干图;《宣传栏》、《阅报栏》,自觉接受贵方、群众的监督。
7 工地临时围墙用钢管彩钢瓦,做到安全、严密、美观。
8 确保施工污水不外流,场内建筑垃圾集中堆放并及时清运;建筑垃圾在清运过程中,防止有尘飞现象;严格按环境保护要求施工,尽量降低施工产生的噪声。
9 施工现场内严格按施工总平面布置图搭设临时设施,做到材料堆放整齐、场地平整、道路畅通、排水通畅、临时设施建造力求整齐、美观。
10 在整个施工现场设一专职文明工地管理员,负责工地施工现场的布置、道路畅通、材料堆放、环境卫生等工作。
11 在施工生产区内根据各施工班组的施工场地进行卫生包干,在各自的包干区内每天清理,做到清洁、整齐。
并制定相应的奖罚措施。
12 现场职工宿舍实行规范化布局,职工宿舍要求做到“五线一方”:安全帽摆放一条线、毛巾挂设一条线、鞋子摆放一条线、脸盆一条线、茶杯摆放一条线、被子折成方形;同时进行卫生值日轮流,开展宿舍间环境卫生竞赛活动,并实行奖优罚劣。
13 工地食堂严格执行《食品卫生法》,其位置远离厕所、垃圾等场所;炊事人员持有效的健康证;食堂管理经实行不盈利供应饭菜为目的,每餐上牌明价,并保证有充足的茶水供应。
14 工地厕所每天不小于两次安排专人冲洗;浴室采用淋浴喷头。
15 工地项目管理人员推行三组一室办公:施工技术组、质量安全组、综合组、经理室;综合室专门分管民工队伍管理和计划生育管理等,及时办理务工证和暂住证,并严格检查务工人员中的计划生育和按规定办理验证手续。
第三节具体措施我公司进场后立即对场地进行硬化,并且做好排水沟等措施,在施工过程中做到如下几点。
1 现场文明施工管理严格执行奖罚合同,由各分项工程管理负责人负责,各施工班组按施工区域挂牌作业,做到工完场清。
2 模板工程模板支撑架严格按照施工文明要求搭设整齐划一,支撑搭设完毕后多余架料、模板均应清理干净;不得有多余杂物堆放于施工楼层或外架上;圆盘踞只允许在木加工车间使用,以防锯末落到模板内;垃圾清扫干净验收后方可关设;拆除混凝土模时必须一次拆除干净,不得有多余模板附在墙或梁板上,所有架杆均需一次性全部转移干净,完毕后立即组织清扫,做到楼层无杂物,无积水和浮尘。
3 钢筋工程钢筋绑扎完毕后,施工楼层上的所剩钢筋全部吊离施工楼层,不得堆放于预留洞口空位或外架上;施工现场结构钢筋切割不得随意处理;钢筋加工车间原材、成型钢材及废料均应分批分类挂牌统一整齐堆放于规划地点。
4 混凝土工程现场搅拌站砂、石、水泥均应分别堆放,搅拌站污水应沉淀后方能进入城市排水管网;混凝土浇捣后对搅拌站及管道清洗均应在搅拌站清洗。
5 砖砌抹灰工程砖砌材料在每一施工层堆放整齐,不得随意砌筑,湿水均应采用桶装水,不得用自来水喷淋而使施工层积水;砌筑砂浆均应放于铁皮或灰盆内,保证楼面清洁卫生;每一施工层完工后均应清扫干净;将垃圾由指定通道运输到现场,以保证现场清洁卫生。
6 环境保护措施:具体详见第十五章。
第三章确保安全生产措施第一节安全生产目标、执行方针和内容1 安全生产目标本工程安全生产目标:重大伤亡事故为零,轻伤事故控制在0.5‰以内,安全生产达到标化工地。
2 全面贯彻公司的ISO4001与OHSAS18001环境安全体系标准的二十四字方针:“清洁文明、安全为先;绿色环境、健康生命;科学管理、持续提高”。
3 安全防护内容安全帽、安全带、及其他防护用具、用品的使用运输机械及其他小型机械的安全使用提升机、起重机等的使用脚手架工程的安全模板、砼工程的操作安全构件安装的操作安全高空作业的安全机修作业的安全自然灾害的防护措施用电安全安全会议和安全教育其他相关规定第二节安全生产管理措施1 建立项目安全生产责任制1.1建立从项目经理、管理人员、班组长到各职工的安全生产责任制,认真贯彻“安全第一,预防为主”的方针,健全安全生产保证体系、强化安全生产标准化管理,把治标与治本很好的重视和结合起来,现场配备有资格证书并且具备丰富管理经验的安全负责人。
1.2 落实安全生产责任制,实行“一把手”负责制。
坚持管生产必须管安全的原则,做到值班领导组织召开安全会议并进行定期检查,落实隐蔽整改,把安全措施贯穿于生产的全过程。
2 项目安全教育2.1所有施工人员入场时,均进行三级教育,增强职工自我保护意识,施工时严格遵守安全生产技术规程,杜绝违章操作。
2.2 对特种作业人员(电工、焊工、架子工、司机、起重工等),必须经培训合格后,持证上岗。
2.3 项目部每月组织一次安全会,传达上级文件精神,总结前期的安全情况,布置厚一阶段的安全工作。
2.4 各专业施工队伍每周组织召开一次安全会议,各班组每周举行一次安全自检。
2.5班前对职工进行有针对性的安全技术交底,在施工区域内进行安全监督检查工作。
班后,清理好现场,消除隐患,同时作好安全记录。
2.6施工人员进入现场必须戴好安全帽,高空作业系好安全带,严禁向上或向下抛任何物品,注意他人安全。
2.7对新工人和变换工种的工人,都进行班前安全教育和变换工种安全教育,且做到季节教育、逢工种教育,增强职工自我保护意识,提高职工遵守安全生产技术规程的思想意识,消除违章现象和杜绝违章事故。
3 项目安全技术管理3.1 除施工组织总设计的安全技术措施外,尚需根据工程的具体情况编制详细的单项施工组织设计(临时用电、提升架、脚手架、模板等)来指导施工,根据公司审批制度,上报公司总工程师审批后方可实施,项目部配备专职用电管理员全面负责施工用电的管理。
3.2 临时用电安全技术措施3.2.1 编制临时用电施工组织设计应符合《施工现场临时用电安全技术规范》(JGJ46-88)中的有关规定。
3.2.2 项目技术负责人或安全员在开工时应向电工和各种设备的用电人员进行施工现场临时用电的安全技术交底。
3.2.3 采用三级漏电保护,工作零线与保护零线分开,并多次重复接地,定期测定电气设备绝缘电阻,绝缘不符合要求禁止使用,定期复测接地电阻、避雷电阻,电阻不符及时纠正,同时填好复查表。
3.2.4 使用统一的铁制配电箱,合理使用熔断丝,严禁用铜丝代替,井架卷扬机使用电动开关。
3.2.5 所有电线均架空设置,并做好绝缘措施。
3.2.6 各施工机械均需经安全小组验收后方可挂牌使用。
3.2.7 各种电动机械必须有可靠有效的安全接地和防雷装置,机械的使用严格遵守《工地机电安全技术措施》中的有关规定。
3.3 模板工程安全技术措施3.3.1 模板工程施工前,必须带好安全帽,锤子、扳手等工具必须用绳链系挂在身上或用专门的工具袋背挂在身上。
高处作业应搭设脚手架,操作人员应佩挂安全带。
3.3.2 装拆模板时,操作人员不能在同一垂直面上工作,要主动避让吊物,组合钢模板装拆,上下应有人接应,钢模板及配件应严禁从高处抛落。
3.3.3 安装柱模板时,应将模板临时固定,防止模板倾覆伤人。
3.3.4 支模应按顺序进行,模板和支撑系统在未固定前,严禁利用拉杆上下人,不准在拆除模板上进行操作。
3.3.5 拆除楼板、梁底模时不得将垂直支撑一次性拆除,应分批拆下垂直撑,再按顺序拆除水平撑、底模,以免发生模板在自重荷载下大面积坠落。
3.3.6 模板拆除必须一次性拆清,不得遗留无撑模板,拆下的支撑、木档要随即拔掉上面的钉子,防止“朝天钉”伤人。
