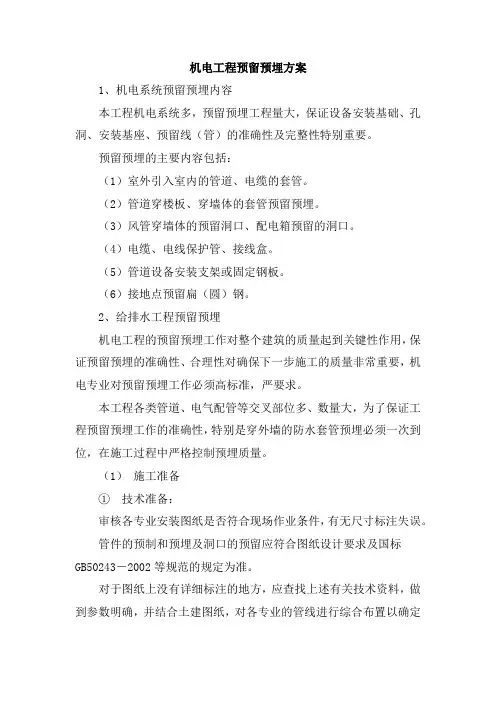

机电工程预留预埋方案1、机电系统预留预埋内容本工程机电系统多,预留预埋工程量大,保证设备安装基础、孔洞、安装基座、预留线(管)的准确性及完整性特别重要。
预留预埋的主要内容包括:(1)室外引入室内的管道、电缆的套管。
(2)管道穿楼板、穿墙体的套管预留预埋。
(3)风管穿墙体的预留洞口、配电箱预留的洞口。
(4)电缆、电线保护管、接线盒。
(5)管道设备安装支架或固定钢板。
(6)接地点预留扁(圆)钢。
2、给排水工程预留预埋机电工程的预留预埋工作对整个建筑的质量起到关键性作用,保证预留预埋的准确性、合理性对确保下一步施工的质量非常重要,机电专业对预留预埋工作必须高标准,严要求。
本工程各类管道、电气配管等交叉部位多、数量大,为了保证工程预留预埋工作的准确性,特别是穿外墙的防水套管预埋必须一次到位,在施工过程中严格控制预埋质量。
(1)施工准备①技术准备:审核各专业安装图纸是否符合现场作业条件,有无尺寸标注失误。
管件的预制和预埋及洞口的预留应符合图纸设计要求及国标GB50243-2002等规范的规定为准。
对于图纸上没有详细标注的地方,应查找上述有关技术资料,做到参数明确,并结合土建图纸,对各专业的管线进行综合布置以确定每个预留洞的标高、平面位置、尺寸。
并将预留洞口绘制在图纸上,进而形成预留预埋图。
②材料、机具准备.预埋管件所需的材料:各种型号的普通钢板、角钢、扁钢、油漆、各种尺寸的钢管、铁丝、钉子等;预留孔洞所需的材料:方木、板木、铁钉、各种尺寸的钢管等;主要机具:电焊机、切割机、卷圆机、手工锯、铁锤等。
根据各工序工期应做到所需物资提前到货,根据施工方案及施工工序要求,确定施工机具的具体型号和到场时间,提前检查各种机具的机械性能。
③人员准备选择熟悉图纸,具有预留预埋经验的技术工人进行此项工作,同时,派专人对预留、预埋的施工进行复查,对检查结果形成记录。
(2)管道预留预埋施工①测量放线a. 墙体留洞时,要在楼板上依据轴线放出洞口位置线,并注明其标高。

卫生间局部等电位做法浴室内必须做局部等电位联结已经成为业界共识,但是如何才能正确有效地进行卫生间局部等电位联结,却始难于统一意见。
建设部于1997年出版了标准图集《等电位联结安装》(97SD567)并于2002年进行了修编《等电位联结安装》02D501-2,但是图集只是给出了浴室局部等电位联结(精装修)示例,对于粗装修工程并未指出具体的施工方法,同时相应配套产品、检测仪器的缺乏也造成实际施工中存在不少问题和认识上的误区,现就此做简单探讨。
1 、卫生间局部等电位联结的必要性卫生间内的用电器具可能产生危险电位,也可能从别处引入危险的电位。
洗浴时人体皮肤潮湿阻抗下降,此时人体能承受的安全电压为12V,若超过该电压,人的心脏即发生心室纤维性颤动,血液循环尤其是中枢神经的血液供应不能维持,人将在极短时间内因全身缺氧致死,因此浴室内是一个高度危险的区域。
但只要不形成电位差便无电流通过,比如站在单根高压线上的小鸟不受电击等例子都证明只要物体处于一个局部电位相等的区域中无论该区域的电压多高都是安全的。
根据这一原理对浴室通过等电位联结线将所有可导电的器具连接到LEB端子箱使其处于同一电位,便可防止出现危险的接触电压。
2 、卫生间存在危险电位的原因2.1通过金属管道,金属物传递卫生间内安装的金属给水立管,铸铁排水管,煤气管,太阳能热水金属给水管,金属浴缸,金属洗脸盆等这些电的良导体会引入别处危险电位。
比如伸出屋面的管道传递雷电,上下楼层的危险电位通过金属给水立管传递到本层卫生间。
2.2通过电线导体传递。
(1)当卫生间用电设备发生短路、绝缘老化、用电线路发生中性点偏移、分户箱内的漏电保护器失灵、PE线断开时都可能使设备外壳、与设备连接的管道带电而导致浴室出现危险电位,此时人体触及带电体时会受到电击。
(2)卫生间内若安装有电话、有线电视、网络、呼叫按钮等弱电线路其低电压在人体洗浴时也能引起电击并且可能存在危险电位(如雷电波)通过这些线路侵入卫生间。
等电位连接有明确的规范要求,在实际中却起不到应有的作用,就这个问题拿出来与同行讨论,有没有好的办法和意见,观点是我个人理解,不一定正确,请给予指正。
一、要求:根据国家强制性条文中采用接地故障保护时,在建筑物内应将下列导电体作总等电位联结:1.PE、PEN干线。
2.电气装置接地极的接地干线。
3.建筑物内的水管、煤气管、采暖和空调管道等金属管道。
4.条件许可的建筑物金属构件等可靠连通导电。
二、形式:建筑物联结分总等电位联结、局部等电位联结、辅助等电位联结。
1.总等电位联结是指建筑物内所有进入的金属管道或可能引入雷电流的金属导电体联结。
2.局部等电位联结是指在建筑物内的局部范围按总等电位联结的要求再作一次等电位联结。
3.辅助等电位联结是指在有可能出现危险电位差,可同时接触的电气设备之间,或电气设备与装置外可导电部分之间直接用导体联结。
三、危害:当人体同时触及两个不同的导电部分时电流流经人体,由于电流的大小和电流持续时间的长短,人体会有不同的生理反应。
当人体手握带电导体时,电流超过10mA时,手掌的反应不是随人意的摆脱,而是握紧,在长时间电流作用下,人体将受到伤害。
四、作用:1.是可靠的防止电击的安全措施。
2.降低人体的接触电压。
3.消除沿PE线或PEN线窜入的故障危险电压。
五、质量验收要求:主控项目:1.建筑物等电位联结干线应从与接地装置有不少于2处直接连接的接地干线或总等电位箱引出,等电位连接干线或局部等电位箱间的连接形成环形网路,环形网路应就近与等电位联结干线或局部等电位箱连接。
支线间不应串联连接。
2.等电位联结的线路最小允许截面。
一般项目:1.等电位联结的可接近裸露导体或其他金属部件、构件与支线连接应可靠,熔焊钎焊或机械紧固应导通正常。
2.需要等电位联结的高级装修金属部件或零件,应有专用接线螺栓与等电位联结支线连接,且有标示;连接处螺帽紧固、防松零件齐全。
六、常见的厨卫间设计要求:1.施工时参照国家标准图集××页。
等电位安装工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!等电位安装工艺流程一、准备工作阶段。
在进行等电位安装之前,需要做好充分的准备。
防雷、接地、等电位施工工艺流程二、接地体安装要求1、人工接地体(极)安装应符合以下规定:a、人工接地体(极)的最小尺寸见下表:b、接地体顶面埋设深度不应小于0.6m。
角钢及钢管接地体垂直配置;c、垂直接地体长度不应小于2.5m,其相互之间间距一般不小于5m;d、接地体埋设位置距建筑物不宜小于1.5m;遇有垃圾灰渣等地埋设接地体时,应换土,并分层夯实;e、当接地装置必须埋设在距建筑物出人口或人行道小于3m时,应采用均压带做法或在接地装置上面敷设50-90mm厚度沥青层,其宽度应超过接地装置2m;f、接地体(线)的连接应采用焊接。
焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净后,刷沥青做防腐处理。
g、采用搭接焊时,其焊接长度如下:镀锌扁钢不小于其宽度的2倍,且至少3个棱边焊接,敷设前需调直,煨弯不得过死,直线段上不应有明显弯曲,并应立放;镀锌圆钢焊接长度为其直径的6倍,并应双面焊接;镀锌圆钢与镀锌扁钢连接时,其长度为圆钢直径的6倍;镀锌扁钢与镀锌钢管(或角钢)焊接时,为了连接可靠,在其接触部位两侧进行焊接外,还应直接将扁钢本身弯成弧形(或直角形)与钢管(或角钢)焊接。
h、当接地线遇有白灰焦渣层而无法避开时,应用水泥砂浆全面保护。
i、采用化学方法降土壤电阻率时,所用材料应符合下列要求:对金属腐蚀性弱;水溶性成分含量低。
j、所有金属部件应镀锌。
操作时,注意保护镀锌层。
2、人工接地体(极)安装:a、接地体的加工:根据设计要求的数量、材料规格进行加工,材料一般采用钢管和角钢切割,长度不应小于2.5m。
如采用钢管打入地下应根据土质加工成一定的形状,遇松软土壤时,可切成斜面形,为了避免打入时受力不均使管子歪斜,也可加工成扁尖形;遇土质很硬时,可将尖端加工成圆锥形。
如选用角钢时,应采用不小于40mm×40mm×4mm的角钢;切割长度不应小于2.5m,角钢的一端应加工成尖头形状;b、挖沟:根据设计图要求,对接地体(网)的线路进行测量弹线,在此线路上挖掘深为0.8-lm、宽为0.5m的沟,沟上部稍宽,底部渐窄,沟底如有石子应清除;c、安装接地体(极):沟挖好后,应立即安装接地体和敷设接地扁钢,防止土方倒塌。

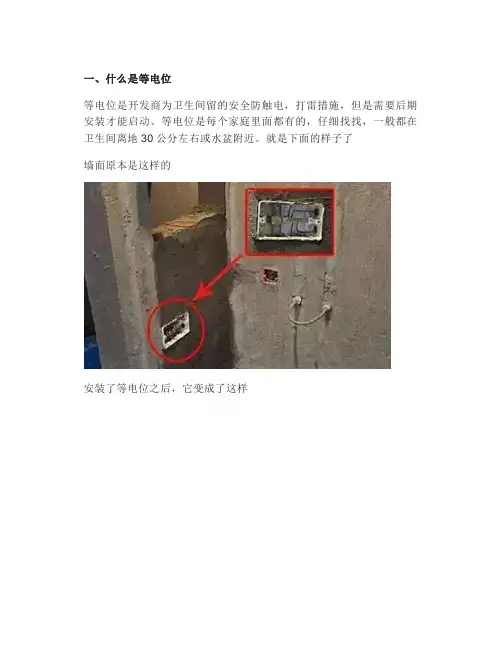

一、什么是等电位等电位是开发商为卫生间留的安全防触电,打雷措施,但是需要后期安装才能启动。
等电位是每个家庭里面都有的,仔细找找,一般都在卫生间离地30公分左右或水盆附近。
就是下面的样子了墙面原本是这样的安装了等电位之后,它变成了这样这个是等电位联结端子箱,标有不可触动的字样。
在装修的时候许多业主都以为这个没有用,就用瓷砖或者水泥盖掉了。
其实这个东西是不能盖住的,虽然需要花费额外的钱,但是可以避免许多安全隐患。
二、为什么卫生间一定要装等电位?卫生间是一个“高危电击场所”,人在洗澡(皮肤湿润)时触电几率会直线上升。
金属暖气片、花洒、水龙头、金属浴盆、金属洗脸盆……都会瞬间变身致命导电体!所以卫生间的台盆、马桶、淋浴龙头等只要金属表面外露都会接上等电位,这样可以起到很好的防触电、打雷作用,这样,就算别人家漏电或打雷了,至少你家里是安全的。
现在的房子每一层基本都是钢筋结构,通过贴片钢筋直接导电到地面。
所以别人家漏电跟你是没有关系的,如果你家卫生间装了等电位,链接到了金属,那么你怎么样都是安全的。
等电位的存在,说白了就是“接地线”,实现带电导体与人体间的0电位差,人就不会遭到意外电击。
所以,可以说装等电位=保命。
三、等电位如何安装等电位装置通常由开发商预留,但是需要专业师傅安装,包括配套设施可能需要大家另外购买。
一般的价格可能在1280元/个左右(每个卫生间都要)。
当然如果家里已经在装修了,只要还没有贴墙砖地砖都还来的及装。
以上就是本次的全部内容,最后菇爷要再提醒大家一下:卫生间等电位箱非常重要,花费并不高,施工也非常简单,正规的装修公司应该都会做的,大家为了自己的生命安全一定要督促装修公司安装。
另外,在装修粘贴瓷砖时,应让工人把等电位箱外露,一旦等电位箱损坏,或被覆盖,维修起来就很麻烦。
如果为了美观,可以用浴室柜遮挡住。

等电位连接有明确的规范要求,在实际中却起不到应有的作用,就这个问题拿出来与同行讨论,有没有好的办法和意见,观点是我个人理解,不一定正确,请给予指正。
一、要求:根据国家强制性条文中采用接地故障保护时,在建筑物内应将下列导电体作总等电位联结:1.PE、2341.联结。
2.位联结。
3三、危害:当人体同时触及两个不同的导电部分时电流流经人体,由于电流的大小和电流持续时间的长短,人体会有不同的生理反应。
当人体手握带电导体时,电流超过10mA时,手掌的反应不是随人意的摆脱,而是握紧,在长时间电流作用下,人体将受到伤害。
四、作用:1.是可靠的防止电击的安全措施。
2.降低人体的接触电压。
3.消除沿PE线或PEN线窜入的故障危险电压。
五、质量验收要求:主控项目:1.建筑物等电位联结干线应从与接地装置有不少于2处直接连接的接地干线或总等21212,引至所有金属物体连接。
3.厨卫间设等电位板或等电位箱(型号)做等电位联结,金属管道,抽油烟机、配电箱、防水灯、排气扇、淋浴器、金属地漏、洗衣机(预留)、金属存水弯、洗涤盆。
4.厨卫间预留等电位板。
厨卫间设等电位板或等电位箱(型号)做等电位联结,由等电位板或等电位箱引至所有可能带电金属物体连接接地线在防水层敷设。
七、影响及装修效果现在的商品住宅楼或职工集资楼基本上是在工程交工验收后装修入住的,每户的装修千差万别,配置的厨卫用具各不相同,位置摆放各不相同,这样就产生了问题。
1.原意从人体安全考虑的各个等电位连接线或接地接线盒影响了装修,如果保留,厨卫间的墙上到处是接线盒,曾经统计到的5平方米卫生间接线盒采暖管2个、浴霸1个、排水管12312可能或有可能带电的必须作等电位联结;厨房电气用具是否属于此类,答案是肯定的,而且有些电气还有专用的接地端子。
但是现在的家用电器,基本上都是代接地的三极插头,从安全角度考虑,家用电器的出厂都是经过严格检验的,再作一次接地,只是多了一层安全保护。

工程施工电路预留一、前言工程施工电路预留是指在施工过程中,在建筑物或场地中,为后续安装电气设备和接线,而提前预留电路的布线、插座、开关等条件。
正确的工程施工电路预留可以大大提高施工效率,避免后期改动带来的不便和额外成本,并保证电气设备的正常使用。
因此,在工程施工中,电路预留是至关重要的一部分。
二、工程施工电路预留的原则1、充分沟通:在施工前,建筑师、设计师、施工方和电气工程师应该充分沟通,明确电气设备的位置、规格和数量,以便确定需要预留的电路。
2、合理设计:根据实际需求和规范要求,设计合理的电路预留方案,包括电线管道、插座、开关盒和配电箱等。
3、标准规范:遵循相关的电气规范标准,确保预留的电路符合安全和稳定的要求。
4、良好质量:选择优质的电线、插座和开关等材料,保证预留的设备耐用和安全。
5、配套设施:预留的电路应该考虑到未来可能的扩展和改动,保证后期安装的设备能够连接到电源。
6、施工规范:在施工过程中,严格按照设计方案施工,保证线路正确、插座合适、开关位置合理。
7、验收标准:施工完成后,应该进行电路预留的验收,检查线路连接是否正确、设备是否完好。
三、工程施工电路预留的注意事项1、安全第一:在进行电路预留施工时,务必注意安全,确保施工人员遵守相关规定和操作规程。
2、施工质量:电路预留的质量直接影响后续设备的使用效果,要求施工单位高度重视,精细施工。
3、施工进度:电路预留是整个工程的重要一环,要保证施工进度和与其他工序的衔接。
4、施工环境:在施工前,必须了解工程现场的环境情况,确保施工条件的安全和合理。
5、沟通协调:在施工过程中,不同方面的施工人员应该密切协作,保证电路预留的顺利进行。
6、验收保证:电路预留的验收是施工质量的保证,严格按照验收标准进行检查和确认。
7、文档保存:施工完成后,要保存电路预留的相关文件资料,便于后期维护和改动。
四、电路预留的具体内容1、电线管道:根据布局和需求,在建筑物内外铺设电线管道,确定电路走向和连接点。

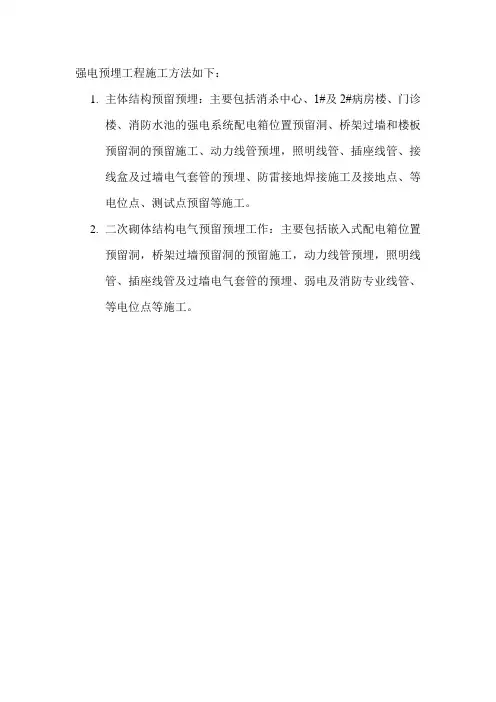

强电预埋工程施工方法如下:
1.主体结构预留预埋:主要包括消杀中心、1#及2#病房楼、门诊
楼、消防水池的强电系统配电箱位置预留洞、桥架过墙和楼板预留洞的预留施工、动力线管预埋,照明线管、插座线管、接线盒及过墙电气套管的预埋、防雷接地焊接施工及接地点、等电位点、测试点预留等施工。
2.二次砌体结构电气预留预埋工作:主要包括嵌入式配电箱位置
预留洞,桥架过墙预留洞的预留施工,动力线管预埋,照明线管、插座线管及过墙电气套管的预埋、弱电及消防专业线管、等电位点等施工。

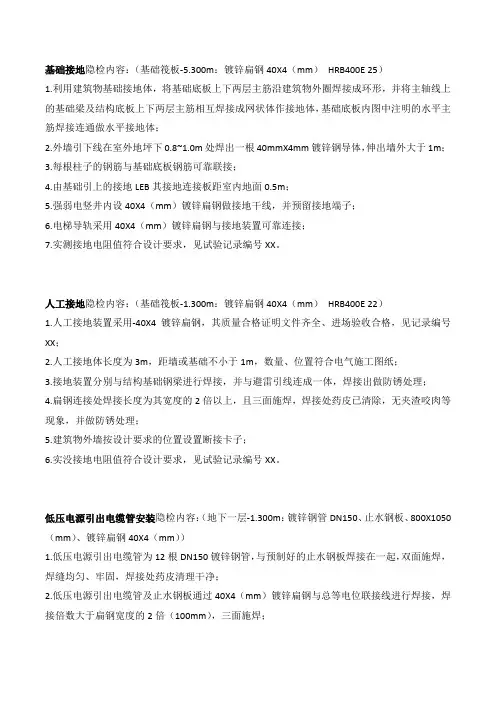

基础接地隐检内容:(基础筏板-5.300m:镀锌扁钢40X4(mm)HRB400E 25)1.利用建筑物基础接地体,将基础底板上下两层主筋沿建筑物外圈焊接成环形,并将主轴线上的基础梁及结构底板上下两层主筋相互焊接成网状体作接地体,基础底板内图中注明的水平主筋焊接连通做水平接地体;2.外墙引下线在室外地坪下0.8~1.0m处焊出一根40mmX4mm镀锌钢导体,伸出墙外大于1m;3.每根柱子的钢筋与基础底板钢筋可靠联接;4.由基础引上的接地LEB其接地连接板距室内地面0.5m;5.强弱电竖井内设40X4(mm)镀锌扁钢做接地干线,并预留接地端子;6.电梯导轨采用40X4(mm)镀锌扁钢与接地装置可靠连接;7.实测接地电阻值符合设计要求,见试验记录编号XX。
人工接地隐检内容:(基础筏板-1.300m:镀锌扁钢40X4(mm)HRB400E 22)1.人工接地装置采用-40X4镀锌扁钢,其质量合格证明文件齐全、进场验收合格,见记录编号XX;2.人工接地体长度为3m,距墙或基础不小于1m,数量、位置符合电气施工图纸;3.接地装置分别与结构基础钢梁进行焊接,并与避雷引线连成一体,焊接出做防锈处理;4.扁钢连接处焊接长度为其宽度的2倍以上,且三面施焊,焊接处药皮已清除,无夹渣咬肉等现象,并做防锈处理;5.建筑物外墙按设计要求的位置设置断接卡子;6.实没接地电阻值符合设计要求,见试验记录编号XX。
低压电源引出电缆管安装隐检内容:(地下一层-1.300m:镀锌钢管DN150、止水钢板、800X1050(mm)、镀锌扁钢40X4(mm))1.低压电源引出电缆管为12根DN150镀锌钢管,与预制好的止水钢板焊接在一起,双面施焊,焊缝均匀、牢固,焊接处药皮清理干净;2.低压电源引出电缆管及止水钢板通过40X4(mm)镀锌扁钢与总等电位联接线进行焊接,焊接倍数大于扁钢宽度的2倍(100mm),三面施焊;3.焊缝均匀、牢固,无漏焊、虚焊等现象,焊接处药皮清理干净;4.穿墙止水钢板上部标高为-1.300m,镀锌钢管顶部标高为-1.375m,检查位置、标高正确,符合设计要求及施工验收规范规定。
卫生间局部等电位作法One:卫浴间等电位详细介绍一、住宅卫浴间应配等电位根据最新《住宅设计规范》规定,住宅卫浴间内应作等电位联结。
然而在实际调查显示,有七成业主家中无安装等电位装置。
尽管是法规规定内容,但等电位联结保护的市场普及率非常低,甚至许多业主都不知道等电位的概念。
二、安全卫浴间等电位的概念等电位就是电位相等,如果电位不相等,就有电位差即电压,加上卫浴潮湿的环境下,人很可以被用电设备和外露的金属电击。
因此将卫浴间内的电器装置、金属物件以及可导电的部分全部用导体联结起来,减小电位差以消除危害,这就是卫浴间安装等电位的作用。
三、等电位能防御雷击感应电雷雨天气,建筑物遭受雷击,楼内所有金属物体都会产生感应电,尤其是卫生间里的下水管、暖气管。
这时在卫生间里洗澡,万一触碰金属物体就会被感应电袭击。
如果有了等电位,遭受感应电袭击的概率就会大大降低。
四、等电位需由业主请人安装等电位装置通常由开发商预留,但是需要专业师傅安装,包括配套设施可能需要业主另外购买。
在电气设备普遍进入卫浴的今天,安装等电位可是关乎生命安全的一份保障,新居业主们应该主动向专业装修工咨询。
Two:卫浴等电位的常见误区等电位安装施工比较专业,需要由有经验的电工负责。
而业主如果事先了解了相关的知识,能够尽量减少施工误区,降低家居安全威胁。
误区一:任何卫浴间无需做局部等电位联结不少人认为卫生间用电器具已经通过PE线接地,并有漏电保护器保护,所以金属器具无须做局部等电位联结。
正解:局部等电位联结和漏电保护器是两种不同的安全保护措施,不能互相代替。
等电位的作用是为了保证某电位基本相等,不至于产生较大电压伤害人体。
而地线的作用是保证漏电部位与大地之间的电阻相对较小,从而保证流经人体的电流较小。
一个是保证电压较小,一个是保证电流较小。
误区二:只要是卫浴就得做局部等电位人体洗浴时人体阻抗会降低,在卫浴间特备容易触电。
如果浴室安装了电热水器、或配置了若干用电设备,浴室必须做局部等电位联结。
主体结构阶段机电预留预埋施工关键技术要求一套管的预留预埋1套管的材质:应用焊接钢管,有特殊要求时可采用镀锌钢管,管道的壁厚应符合国家标准。
2套管的管径:根据安装管道的管径大小进行如下选择:注有保温要求的管道应加上相应的保温层厚度:3套管的长度:3.1地下室穿越外墙的套管长度应大于外墙面150mm,地上穿外墙的套管,应保证套管连续至外墙装饰层面,同时套管标高应内高外低。
3.2穿越地面以上结构的剪力墙或梁,套管长度即为剪力墙或梁的横向尺寸。
3.3穿越混凝土楼板的套管,套管下端应与混凝土楼板平齐,套管上端对于有防水要求的房间,套管长度应高出装饰完成面50mm,其他区域高出装饰完成面20mm。
3.4出屋面的套管高度应大于完成面300mm。
4注意事项:4.1别墅类、低密度酒店的地下室客房,严禁电气管线直接进入地下室。
4.2当穿越混凝土楼板的管线较集中,且间距较小时,可直接采用留洞的方式,便于安装。
4.3穿越多层楼板的立管,可先留洞,日后安装时再配上套管,以便安装时保证管线垂直度。
4.4地下室穿越建筑外墙的预留套管外端头待拆模后,用焊接钢板封死,防止雨水倒灌,管道安装时拆除钢板,管道安装完成后须立即防水封堵。
4.5在固定预留套管时,严禁直接用结构钢筋进行焊接固定,同时严禁切除后浇板的钢筋。
二电气线管、线盒、配电箱、防雷及等电位的预留预埋1线管:1.1为防止楼板开裂,电气配管的顶面与混凝土表面的距离不应小于15mm,而对于消防电气配管,这个距离不得小于30mm。
1.2一排多个线管并列排布时,管与管的间距应不小于20mm,满足混凝土浇筑间隙,避免影响混凝土的施工质量。
1.3线管绑扎点间距:直线段为1m,管入盒处300mm左右。
1.4线管尽量不交叉和少交叉,不允许三根管在同一处交叉。
当线管特别集中时,可采用双层配管,上层配管在管入盒处300mm左右预制成“鸭脖弯”,与上层面筋固定绑扎,底层配管与底筋固定绑扎。
1.5电气点位设置合理,要求强电与电话网络点位间距不应小于300mm,强电与电视信号点位间距不应小于500mm,床头及附近点位间距应能满足家具合理布置要求。
强弱电工程预留预埋施工技术方案1防雷接地隐蔽工程建筑物内所有电气金属管,配电箱柜外壳,电缆桥架,设备金属外壳等均与防雷装置连接,卫生间、淋浴间设局部等电位,具体做法见图集02D501-2。
在屋顶利用屋顶钢梁及女儿墙顶部①10镀锌圆钢做避雷带,屋面设10m x10m避雷网,同时利用地下部分结构柱内两根不小于①16主筋及地上部分结构钢柱作为防雷引下线。
在各弱电机房、弱电竖井内设置独立的接地端子箱。
防雷接地隐蔽工程主要包括基础底板接地、避雷引下线、设备机房和管道井接地点施工几个方面。
(1)基础接地体及地下结构防雷引下线施工①作业条件A.接地体作业条件:场地清理完毕;底板筋与柱筋连接处已绑扎;桩基内钢筋与柱筋连接处绑扎完成。
B.防雷引下线作业条件:楼板模板支设完成,梁内钢筋和墙柱钢筋已完成绑扎。
②施工工法基础底板上引下线点之间的距离不大于18m,选用地下结构柱内两根不小于①16的钢筋与基础底板焊接可靠,使整个底板形成网格长宽均小于18m接地体,地上部分利用结构柱主筋作为引下线。
钢筋连接按土建设计蓝图所示的位置进行连接。
为了满足设计和防雷接地的要求,凡通过套筒螺纹连接的钢筋,可不作焊接处理,但必须逐点检查钢筋的连接强度。
而纵、横钢筋间的跨接拟选择616mm钢筋电弧焊跨接,跨接线焊接长度不小于最大焊接钢筋直径的6倍,双面施焊,搭接钢筋的弯曲半径不小于钢筋直径的两倍。
楼内各接地钢筋通过纹连接以保证接地干线的通长连接。
否则采用616mm钢筋搭接焊或直接焊接,焊长不小于最大焊接钢筋的6倍。
接地引下柱筋的选择主要是从施工方便和满足设计要求的目的出发,一般选择柱的东南角、西北角的两根对角柱筋作为避雷引下线,并与底板钢筋焊接。
为了保证在施工中不出现差错,拟在每根接地钢筋和引下线钢筋上作好油漆标志。
油漆为白色,区别于测量标高控制线选用的颜色,以免混淆。
当柱或外墙面达到设计规定的标高和位置时,按规定作接地测试点和外引点,并作好防水。
1、本表有施工单位填写,交底单位与接受交底单位各存一份。
本表有施工单位填写,交底单位与接受交底单位各存一份。
当建筑物防雷设施利用建筑物金属体和基础钢筋做引下线和接地装置时,引下线应与等电位联结系统连通以实现等电位。
图中等电位联结(MEB)线均采用40mm×4mm镀锌扁钢或25mm2铜导线在墙内或地面内暗敷设。
当建筑物为条形基础或桩基础时,可利用地梁内水平主钢筋作为等电位联结线,但主钢筋规格不应小于
16-33为总等电位联结系统图。
总等电位联结(MEB)端子板,宜设置在电源进线或进线配电箱
并应加防护罩或设在端子箱内,应防止无关人员触动。
相邻近管道及金属结构允许用一根总等电位联结本表有施工单位填写,交底单位与接受交底单位各存一份。
图16-33总等电位联结系统图
建筑物多处电源进线总等电位联结平面示意图,如图16-34所示。
审核人交底人接受交底人1、本表有施工单位填写,交底单位与接受交底单位各存一份。
为使电涌防护器(SPD)两端引线最短,电涌防护器(SPD)宜安装在配电箱或信息系统的配线设备内,连接线全长不宜超过0.5m。
1、本表有施工单位填写,交底单位与接受交底单位各存一份。
本表有施工单位填写,交底单位与接受交底单位各存一份。
审核人交底人接受交底人1、本表有施工单位填写,交底单位与接受交底单位各存一份。
一般项目
1. 等电位联结的可接近裸露导体或其他金属部件、构件与支线连接应可靠,熔焊、钎焊或机械紧固应导1、本表有施工单位填写,交底单位与接受交底单位各存一份
1、本表有施工单位填写,交底单位与接受交底单位各存一份。
