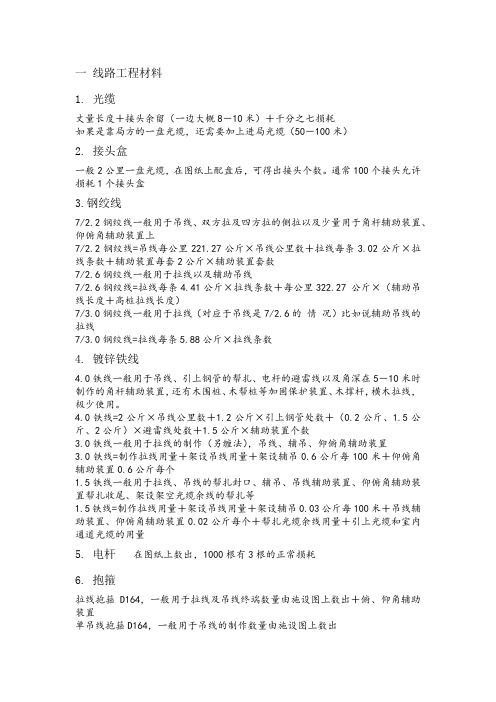

一线路工程材料1. 光缆丈量长度+接头余留(一边大概8-10米)+千分之七损耗如果是靠局方的一盘光缆,还需要加上进局光缆(50-100米)2. 接头盒一般2公里一盘光缆,在图纸上配盘后,可得出接头个数。
通常100个接头允许损耗1个接头盒3.钢绞线7/2.2钢绞线一般用于吊线、双方拉及四方拉的侧拉以及少量用于角杆辅助装置、仰俯角辅助装置上7/2.2钢绞线=吊线每公里221.27公斤×吊线公里数+拉线每条3.02公斤×拉线条数+辅助装置每套2公斤×辅助装置套数7/2.6钢绞线一般用于拉线以及辅助吊线7/2.6钢绞线=拉线每条4.41公斤×拉线条数+每公里322.27 公斤×(辅助吊线长度+高桩拉线长度)7/3.0钢绞线一般用于拉线(对应于吊线是7/2.6的情况)比如说辅助吊线的拉线7/3.0钢绞线=拉线每条5.88公斤×拉线条数4. 镀锌铁线4.0铁线一般用于吊线、引上钢管的帮扎、电杆的避雷线以及角深在5-10米时制作的角杆辅助装置,还有木围桩、木帮桩等加固保护装置、木撑杆,横木拉线,极少使用。
4.0铁线=2公斤×吊线公里数+1.2公斤×引上钢管处数+(0.2公斤、1.5公斤、2公斤)×避雷线处数+1.5公斤×辅助装置个数3.0铁线一般用于拉线的制作(另缠法),吊线、辅吊、仰俯角辅助装置3.0铁线=制作拉线用量+架设吊线用量+架设辅吊0.6公斤每100米+仰俯角辅助装置0.6公斤每个1.5铁线一般用于拉线、吊线的帮扎封口、辅吊、吊线辅助装置、仰俯角辅助装置帮扎收尾、架设架空光缆余线的帮扎等1.5铁线=制作拉线用量+架设吊线用量+架设辅吊0.03公斤每100米+吊线辅助装置、仰俯角辅助装置0.02公斤每个+帮扎光缆余线用量+引上光缆和室内通道光缆的用量5. 电杆在图纸上数出,1000根有3根的正常损耗6. 抱箍拉线抱箍D164,一般用于拉线及吊线终端数量由施设图上数出+俯、仰角辅助装置单吊线抱箍D164,一般用于吊线的制作数量由施设图上数出双吊线抱箍D164,一般用于一条杆路,同时新装2条吊线的情况,数量由施设图上数出7. 穿钉镀锌穿钉16×60:一般用于吊线抱箍,每单吊线抱箍3只,每双吊线抱箍4只=3×单吊线抱箍个数+4×双吊线抱箍个数镀锌穿钉18×60:一般用于拉线抱箍,每拉线抱箍2只=2×拉线抱箍个数8. 三眼夹板三眼单槽夹板:一般用于吊线抱箍,每单吊线抱箍1付,每双吊线抱箍2付三眼双槽夹板一般用于拉线(夹板法)及吊线的终结(夹板法)一条拉线对应2付三眼双槽夹板(7/2.6及以下)一条拉线对应4付三眼双槽夹板(7/3.0)9. 衬环衬环一般用于拉线、吊线终结、吊线连接、辅助装置等;五股衬环对应于7/2.2、7/2.6钢绞线;七股衬环对应于7/3.0钢绞线衬环=拉线条数+拉线抱箍个数+仰俯角辅助装置套数+2×角杆辅助装置套数+2×吊线连接处数10. 镀锌钢卡一般用于拉线(卡子法)、吊线的终结(卡子法)以及角杆辅助装置7/2.2、7/2.6钢绞线对应8号钢卡,7/3.0钢绞线对应10号钢卡一条拉线6只钢卡,角杆辅助装置需4只8号钢卡,4只10号钢卡。
线路工程材料算法架空光缆材料算法1.光缆丈量长度+接头余留(一边大概8-10米)+千分之七损耗如果是靠局方的一盘光缆,还需要加上进局光缆(50-100米)2. 接头盒一般2公里一盘光缆,在图纸上配盘后,可得出接头个数。
通常100个接头允许损耗1个接头盒3. 钢绞线7/2.2钢绞线一般用于吊线、双方拉及四方拉的侧拉以及少量用于角杆辅助装置、仰俯角辅助装置上7/2.2钢绞线=吊线每公里221.27公斤×吊线公里数+拉线每条3.02公斤×拉线条数+辅助装置每套2公斤×辅助装置套数7/2.6钢绞线一般用于拉线以及辅助吊线7/2.6钢绞线=拉线每条4.41公斤×拉线条数+每公里322.27 公斤×(辅助吊线长度+高桩拉线长度)7/3.0钢绞线一般用于拉线(对应于吊线是7/2.6的情况)比如说辅助吊线的拉线7/3.0钢绞线=拉线每条5.88公斤×拉线条数4. 镀锌铁线Ø4.0铁线一般用于吊线、引上钢管的帮扎、电杆的避雷线以及角深在5-10米时制作的角杆辅助装置,还有木围桩、木帮桩等加固保护装置、木撑杆,横木拉线,极少使用。
Ø4.0铁线=2公斤×吊线公里数+1.2公斤×引上钢管处数+(0.2公斤、1.5公斤、2公斤)×避雷线处数+1.5公斤×辅助装置个数Ø3.0铁线一般用于拉线的制作(另缠法),吊线、辅吊、仰俯角辅助装置Ø3.0铁线=制作拉线用量+架设吊线用量+架设辅吊0.6公斤每100米+仰俯角辅助装置0.6公斤每个Ø1.5铁线一般用于拉线、吊线的帮扎封口、辅吊、吊线辅助装置、仰俯角辅助装置帮扎收尾、架设架空光缆余线的帮扎等Ø1.5铁线=制作拉线用量+架设吊线用量+架设辅吊0.03公斤每100米+吊线辅助装置、仰俯角辅助装置0.02公斤+每个帮扎光缆余线用量+引上光缆和室内通道光缆的用量;5.电杆在图纸上数出,1000根有3根的正常损耗6.抱箍拉线抱箍D164,一般用于拉线及吊线终端数量由施设图上数出+俯、仰角辅助装置单吊线抱箍D164,一般用于吊线的制作数量由施设图上数出双吊线抱箍D164,一般用于一条杆路,同时新装2条吊线的情况,数量由施设图上数出。
附件1通信工程概算、预算取费说明一、通信管道1.表二(建筑安装工程费用表)表2-1 本期工程建设安装工程费取费表2-2 措施费取费3.表三(建筑安装工程量表)按照《通信建设工程概算、预算编制办法》(工信部规〔2008〕75号)和《中国移动辽宁公司城域传送网工程建设实施细则》(辽移函建〔2009〕263号)相关要求计取。
4.表五(工程建设其他费用表)表5-1 本工程建设其他费取费标准表5.施工费计算根据最终确定的一阶段设计批复计算施工合同中的施工费,施工费=(预算表二建筑安装工程费-表四材料费)×[中标折扣]+表四乙供材料费+预算表五赔补等有关费用+表五安全生产费。
注:各市与施工单位结算施工费应以决算审计定案值为准。
二、光缆线路1.表二(建筑安装工程费用表)表2-1 本期工程建设安装工程费取费表2-2 措施费取费3.表三(建筑安装工程量表)按照《通信建设工程概算、预算编制办法》(工信部规〔2008〕75号)和《中国移动辽宁公司城域传送网工程建设实施细则》(辽移函建〔2009〕263号)的相关要求计取。
4.表五(工程建设其他费用表)表5-1 本工程建设其他费取费标准表5.施工费计算根据最终确定的一阶段设计批复计算施工合同中的施工费,施工费=(预算表二建筑安装工程费-表四材料费)×[中标折扣]+表四乙供材料费+预算表五赔补等有关费用+表五安全生产费。
注:各市与施工单位结算施工费应以决算审计定案值为准。
三、地下定向钻孔敷管地下定向钻孔敷管相关工时按照《通信建设工程概算、预算编制办法》(工信部规〔2008〕75号)相关规定执行。
根据最终确定的一阶段设计批复计算施工合同中的施工费,施工费=(预算表二建筑安装工程费-表四材料费)×[中标折扣]+表四乙供材料费+预算表五赔补等有关费用+表五安全生产费。
注:各市与施工单位结算施工费应以决算审计定案值为准。
四、集团客户及数据专线1.表二(建筑安装工程费表)表2-1 本期工程建设安装工程费取费表2-2 措施费取费2.表三(建筑安装工程量表)表3-1 数据单项工程计列工日列表工日×拆除工程系数,拆除工程系数均取0.4。

国内器材预算表(表四)甲(主要材料)表工程名称:XX市家宽网络新建光缆线路工程建设单位名称:XX市联通通信分公司表格编号:第页设计负责人:审核:编制:李编制日期: 2019年 7 月建筑安装工程费用预算表(表二)工程名称:XX市家宽网络新建光缆线路工程建设单位名称:XX市联通通信分公司表格编号:第页设计负责人:审核:编制:李编制日期: 2019年 7 月[注:销项税额=(人工费+辅材费+机械使用费+仪表使用费+措施费+规费+企业管理费+利润)×9%+甲供主材费(税前)X13%]工程建设其他费预算表(表五)甲工程名称:XX市家宽网络新建光缆线路工程建设单位名称:XX市联通通信分公司表格编号:第页设计负责人:审核:编制:李编制日期:2019 年 7 月工程预_算总表(表一)建设项目名称:工程名称:XX市家宽网络新建光缆线路工程建设单位名称:XX市联通通信分公司表格编号:第页设计负责人:审核:编制:李编制日期: 2019年 7 月第一章:国际贸易术语一、单项选择题1、在进出口贸易实践中,对当事人行为无强制性约束的规范是()。
A、国内法B、国际法C、国际贸易惯例D、国际条约2、与进出口贸易关系最大,也是最重要的一项国际条约是()。
A、《联合国国际货物销售合同公约》B、《国际贸易术语解释通则》C、《跟单信用证统一通则》D、《托收统一规则3、按照《2000年通则》的解释,采用CIF条件成交时,货物装船时从吊钩脱落掉入海里造成的损失由( )。
A.卖方负担 B.买方负担 C. 承运人负担 D.买卖双方共同负担4、按照《2000年通则》的解释,CIF与CFR的主要区别在于( )。
A. 办理租船订舱的责任方不同 B.办理货运保险的责任方不同C. 风险划分的界限不同 D.办理出口手续的责任方不同5、在实际业务中,FOB条件下,买方常委托卖方代为租船、订舱,其费用由买方负担。
如到期订不到舱,租不到船,( )。
主要材料计算一、材料用量:1.∮50镀锌钢管5.17kg/m,3米按15.5kg计,31.02元/m。
∮100镀锌钢管11.5kg/m,50*5扁钢1.96 kg/m,4.5元/kg。
竖井内从桥架到入房暗管处要增加金属软管对缆进行保护,并给金属锁扣。
2.∮18/20塑料软管:用在光缆靠杆处留的余弯。
每杆0.20米,杆子两边用皮线绑扎,用皮线3米,∮28/34梅花管和单口子管可直接穿放光缆。
3.架空吊线:7/2.2钢线230kg/km,1.5铁线0.1公斤,3.0铁线3公斤,钢线每公里给1个衬环;木杆:每杆单槽夹板1个;M12*180-220穿钉1个(单吊线用有头,双吊线用无头)。
终端杆2个瓦形护杆板,2个条形护杆板,1个双槽夹板。
水泥杆:本工程采用离心环形预应力混凝土电杆,锥度为1/75。
每杆1个吊线抱箍(一般用双吊线抱箍)D164(电信杆用)/D184(电力杆用),1个单槽夹板;终端杆1个拉线抱箍,1个双槽夹板,1个衬环。
制作丁字吊(夹板法):用1个单槽夹板,1个衬环,1个双槽夹板,1.5铁线0.01kg.(卡子法):用1个单槽夹板,两个8#U型卡子,1.5铁线0.01kg.制作十字吊:2个单槽夹板,1个M12*80穿钉。
每次终结铁丝用量:3.0铁线0.7公斤,1.5铁线0.01公斤。
4.单股拉线:水泥杆:7/2.6钢线4.5公斤,7/2.2钢线3公斤,拉线抱箍1个,1.5铁线0.02公斤,3.0铁线1.4公斤(或4.0各一半),地锚铁柄1个,水泥拉盘1个,衬环2个,双槽夹板1个(如果中把用夹板法就给2个双槽夹板),如果加隔电子,铁线加1倍,隔电子加1个。
木杆:7/2.6钢线5公斤,7/2.2钢线3.5公斤,瓦形护杆板2个,条形护杆板4个,,1.5铁线0.02公斤,3.0铁线1.4公斤(或4.0各一半),地锚铁柄1个,水泥拉盘1个,衬环1个,双槽夹板1个(如果中把用夹板法就给2个双槽夹板),如果加隔电子,铁线加1倍,隔电子加1个。
1、通信材料的计算H:市话通信电缆Y:外护层材质为聚氯乙烯塑料A : 屏蔽层材质为铝质电缆长度=施工长度(测量长度)+机房成端(10m不含机房布放长度)+交接箱成端(架空8m、落地5m)+接头(每侧1m)+分线盒(箱)尾巴(每条3m)+人孔(2m/个)+引上(8m/处),总数乘以1.007 2、电缆接续电缆接续使用两种材料:接线子与接线模块接线子的使用规格3、电缆挂钩:电缆挂钩的使用量=布放电缆长度(公里)×2060选用规格如下:合挂时,根据合挂电缆的规格选用合适的挂钩,要求是:电缆通常按挂钩容积的70%考虑。
(1)电缆挂钩的拖挂距离为50cm,偏差不大于±3cm;(2)电杆两侧第一个挂钩距离吊线夹板或者其他固定物间距为25cm,偏差不大于±2cm;(3)电缆挂钩要求拖挂整齐,在吊线上的拖挂方向一致,挂钩的锌托板务必齐备并无锈蚀;(4)电缆拖挂后应该平直无弯曲,无机械损伤,如压扁折裂、刮痕或者扭伤。
4、电缆接续接头处通常使用热缩套管(瑞侃牌)另外还有玻璃钢套管(不常用)与开启式套管(不常用)RSB:热缩套管 RSBF:分歧式热缩套管(架空式)RSBJF:防潮型热缩套管(地埋)RSBAF:加强型热缩套管(电缆很大,1800对以上)接续套管的型号应根据各地的要求去选用,通常情况下,热缩套管选用规格如下:实际用管=工程量数×1.0132/11-300的含义:11是最小包住11径,32是最大包住32径,长度300。
5、单槽夹板单槽夹板数=吊线抱箍+丁字吊+十字吊数×2+L支架数。
损耗系数为0.01。
6、双槽夹板掉线终端回头通常给一个夹板,拉线上用夹板法时,每条拉线给两个夹板。
墙壁吊线回头用夹板法时,还要加上终端支撑物。
双槽夹板数=(吊线回头数+拉线数×2) ×1.01.7、三股衬环7/2.2架空吊线终端数+丁字吊数+墙壁吊线终端数(扭角拉攀数)+吊线接续数×2+7/2.2拉线数×2损耗系数为0.01。
线路工程施设材料如何计算1线槽条数=光缆长度(米)/3.8 *1.01;一条Ф98*3M引上镀锌钢管开3个Ф100*30*3引上管箍;一百米吊线开23Kg钢绞线(墙壁吊线时),一千米吊线开221.27Kg (架空吊线时);光缆挂钩个数=布放光缆长度(公里)×2060(挂3条光缆时开35mm规格)钢绞挂钩个数(新设吊线)=光缆长度(米)*2;钢绞挂钩个数(利旧吊线)=光缆长度(米)*2*0.3;连接分配箱、光交用圆头尾纤(FC),成端两芯用1条双头3米,FC-FC(ODF架用开5米长的);连接分纤箱用方头尾纤(SC),成端两芯用1条双头3米,SC-SC;光缆成端接头数=实际光纤成端数;防水泥2处开0.5公斤;一个光缆标志牌开2条3*200mm尼龙扎带;一个光缆预留处开1付拉线抱箍+同程式吊线+一个衬环+4个钢铰线卡子;安装1个分配箱开3粒12×100拉爆螺丝;一条单股7/2.2拉线(夹板法)开3.02Kg钢铰线+1套地锚铁柄+1套水泥拉线盘+1套拉线抱箍+2个拉线衬环(3股)+2副三眼双槽夹板+0.22Kgφ4.0镀锌铁线+0.30Kgφ3.0镀锌铁线+0.02Kgφ1.5镀锌铁线;一条单股7/2.6拉线(夹板法)开3.80Kg钢铰线+1套地锚铁柄+1套水泥拉线盘+1套拉线抱箍+2个拉线衬环(5股)+2副三眼双槽夹板+0.22Kgφ4.0镀锌铁线+0.55Kgφ3.0镀锌铁线+0.04Kgφ1.5镀锌铁线;一条单股7/3.0拉线(夹板法)开5.0Kg钢铰线+1套地锚铁柄+1套水泥拉线盘+1套拉线抱箍+2个拉线衬环(5股)+4副三眼双槽夹板+0.22Kgφ4.0镀锌铁线+0.45Kgφ3.0镀锌铁线+0.04Kgφ1.5镀锌铁线;一处水泥杆假终结开1只5股衬环+4付U弄卡子(规格为8)+0.25Kg7、2.2钢绞线+0.016Kgφ1.5镀锌铁线(假终端拉线材料需另开);一个墙壁吊线中间支撑物开1个中间支撑物+ 2个膨胀螺栓+1副单槽夹板+1个Φ12×50mm有头穿钉光交箱、分配箱的分光器是用盒式的,光分路器箱的分光器是用插卡式的。
通信建设工程费用定额及计算规则第四十条直接工程费一、直接费(一)人工费1.通信建设工程不分专业和地区工资类别,综合取定每工日人工费标准:一、二级施工企业技工费为24.00元;三、四级施工企业技工费用标准为一、二级施工企业技工的70%。
普工一、二、三、四级企业及成建制普工为11.00元。
2.概(预)算人工费=技工费+普工费3.概(预)算技工费=技工单价×概(预)算技工总工日;概(预)算普工制=普工单价×概(预)算普工总工日。
(二)材料费材料费=主要材料费+辅助材料费1.主要材料费=材料原价+供销部门手续费+包装费+运杂费+采购及保管费+运输保险费。
式中:(1)材料原价:出厂价或供货地点价;(2)供销部门手续费供销部门手续费=材料原价×供销总门手续费费率1.8%;(3)包装费:应根据具体情况计算;(4)运杂费:编制概算时,运输距离光缆、电缆、钢材、木材及木制品按1500km计算;水泥及水泥制品、塑料及塑料制品按500km计算。
编制预算时,按主要器材的实际平均运距计算。
运杂费=器材原价×器材运杂费费率表(见表02)表02 器材运杂费率表光缆电缆钢材及其他塑料及塑料制品木材及木制品水泥及水泥制品100以下 1.0 1.5 3.6 4.3 8.4 18.0 101-200 1.1 1.7 4.0 4.8 9.4 20.0 201-300 1.2 1.9 4.5 5.4 10.5 23.0 301-400 1.3 2.1 4.8 5.8 11.5 24.5 401-500 1.4 2.4 5.4 6.5 12.5 27.0 501-750 1.7 2.6 6.3 - 14.7 - 751-1000 1.9 3.0 7.2 - 16.8 - 1001-1250 2.2 3.4 8.1 - 18.9 - 1251-1500 2.4 3.8 9.0 - 21.0 - 1501-1750 2.6 4.0 9.6 - 22.4 - 1751-2000 2.8 4.3 10.2 - 23.8 - 2000km以上每增250km增加0.2 0.3 0.6 - 1.5 - (5)运输保险费:运输保险费=材料、器材原价×保险费率0.1%。
的长度,所以我们在算引上的时吊线,然后就是钉固式墙壁电宽+(沟深×2)。
封与沟壁间距一般每边取150MM.位没有规定死,一般也是上面这样取定的宽度为1000mm。
工人员或监理人员签字盖章!;如果在150-250mm之间 就按250mm以下算;以此类推)暗管或者明PVC管(不含再施工测量里面)如果局要求调整,一般工日系数为0.65左右,么文件规定,实际与建设方协商计取。
察费的仍然要开的。
至于要说理由,只备或是到交接箱列块之间的电缆部分。
有交接箱那种,主干300、配线500全是新做的话,实际配线量记列.例如:布放100对电缆全程测试条大对数电缆和几条小对数电缆),例如:100对电是0.8百对,因为还剩余了20对线没接!工日,而有的地方并没有按照这样的做法去算,多就多给点,钱少就少给一点,调整投资的,164抱箍2个,连接铁片两条,一条连接杆稍的是必须要监理或者随工人员签证!准备明天请监理,移动公司和设计一起去看现场.情况换用大一点的挂钩。
限制,取两者的最小值作为理论传输距离。
应小于7×2.0钢绞线,一般选择7×2.2。
吊线安装垂本地区的温度变化决定。
吊线应间隔30杆档装设泄力是距离的2倍,S是导线截面积大小。
种情况用光纤链路测试:综合布线。
深度不是特别深的话,可以不计手推车倒运土方的量,需计列该工程量,短距离没有做硬性要求,因为也仅仅端机-光缆-中心机房损耗/个60米+终端余留30×2=长度取整数根光纤接头熔接衰减平均值 dB/个 ≤0.08160个用户,如果100M到桌面,则有16个用还和交换机有关系,按上述方法计算,可以保证在光缆 传输距离的情况下,最大能传多大速率的信号,如,计算率:200/5=40Mbit/s. 这里把bit和HZ的单位等同起来的带宽是一段光纤所能通过的最大调制频率脉冲的调制射器一般都是LED(发光二极管),要求光缆在850nm的缆在850nm时要达到2000MHz。

电信工程施工材料清单范本序号施工材料名称规格型号单位数量备注一、光缆线路施工材料1 光缆 GYTA53 米 5000 光缆规格型号可根据实际需要进行调整2 光缆接头盒 FOSC450-C 个 20 用于光缆的接头和分线3 光缆配件各种型号个 100 包括光缆保护管、端子盒等4 光缆架 10米根 50 用于光缆的架设和保护5 光缆终端盒 FDB-104 个 10 光缆的末端接头盒6 光缆接头盒配件各种型号个 50 包括密封圈、接地线等7 光缆标签各种型号卷 5 用于标识光缆的位置和类型二、无线通信施工材料1 天线 2100MHz 个 10 用于无线通信信号的接收和传输2 塔基 3m 个 5 用于安装天线和支撑通信设备3 射频连接器 N型个 20 用于连接天线和设备的信号线4 电缆 RG58 米 100 用于天线和设备的信号传输5 无线通信设备各种型号个 5 包括基站、信号放大器等6 监控摄像头 IP摄像头个 5 用于监控通信设备的运行情况7 避雷器 40kA 个 10 用于防止雷击对设备的损坏三、室内通信布线施工材料1 各种类型网线 CAT5E/CAT6 米 2000 用于室内通信网络的布线2 网线接头 RJ45 个 100 用于网线的连接3 机架 42U 个 5 用于放置通信设备和网络设备4 交换机 24口个5 用于连接室内网络的设备5 光纤跳线 SC-LC 米 500 用于光纤连接设备和设备之间的通信6 室内分布箱 24口个 5 用于连接室内网络的分布7 电缆槽 40mm 米 100 用于保护室内通信电缆的敷设以上为电信工程施工所需的主要材料清单,具体数量和规格根据施工方案及实际工程需求进行调整。
在施工过程中,需要合理选用材料、做好材料管理,确保施工质量和工程进度。
同时,施工时需按照国家相关法规要求做好安全施工,保障人员和设备的安全。
同时也要严格按照设计要求和验收标准进行施工,不得擅自替换或使用不合格材料。
电缆工程量计算表格
电缆工程量计算表格是用于记录和计算电缆工程中各项工程量的表格,以便于工程管理和成本控制。
以下是一个电缆工程量计算表格的简单示例,具体的表格内容和格式可能根据项目的具体要求进行调整:
电缆工程量计算表格
在这个表格中,每一项工程量都有一个唯一的序号,包括了工程量项的名称、单位、数量、单价和总价等信息。
通过填写这个表格,可以清晰地了解各项工程量的情况,便于项目管理人员进行成本控制、材料采购和工程进度管理。
需要注意的是,具体的电缆工程量计算表格可能会更为复杂,具体的工程量项和单位可以根据项目的实际情况进行调整。
此外,建议根据相关标准和规范以及项目管理的需要,与相关专业人员一同制定
和调整工程量计算表格。
一、工程概况项目名称:XX地区通信线路及设备安装工程项目地点:XX地区建设单位:XX通信公司施工单位:XX工程公司合同编号:XX-2021-001合同金额:人民币壹佰万元整结算日期:2021年12月31日二、结算依据1. 《中华人民共和国合同法》及相关法律法规;2. 《通信工程施工及验收规范》(GB 50212-2017);3. 双方签订的《通信工程施工合同》;4. 工程变更签证单、设计变更通知单、材料调价通知单等。
三、结算内容1. 工程量清单及计价表2. 材料价格表3. 人工费结算表4. 机械费结算表5. 管理费结算表6. 利润及税金结算表四、结算金额明细1. 工程量清单及计价表:- 线路工程:人民币叁拾万元整- 设备安装工程:人民币贰拾万元整- 附属设施工程:人民币拾万元整2. 材料价格表:- 通信设备材料:人民币伍拾万元整- 电缆、光缆等材料:人民币拾万元整- 其他材料:人民币叁万元整3. 人工费结算表:- 线路施工人员:人民币壹拾万元整- 设备安装人员:人民币贰拾万元整- 其他人员:人民币叁万元整4. 机械费结算表:- 施工机械租赁费:人民币壹拾万元整- 施工车辆费用:人民币叁万元整5. 管理费结算表:- 项目管理费:人民币壹拾万元整- 办公费:人民币叁万元整6. 利润及税金结算表:- 利润:人民币壹拾万元整- 税金:人民币壹拾万元整五、结算总金额根据以上结算内容,本工程结算总金额为人民币壹佰贰拾万元整。
六、结算说明1. 本结算表为工程结算依据,如有争议,以双方协商结果为准;2. 结算金额不含增值税,如需开具增值税专用发票,按国家相关规定执行;3. 本结算表经双方确认后生效,作为工程结算依据。
七、附件1. 工程量清单及计价表2. 材料价格表3. 人工费结算表4. 机械费结算表5. 管理费结算表6. 利润及税金结算表施工单位(盖章):XX工程公司建设单位(盖章):XX通信公司日期:2021年12月31日。
