浙江省安装工程预算定额(2010)配管、配线
- 格式:docx
- 大小:15.82 KB
- 文档页数:2

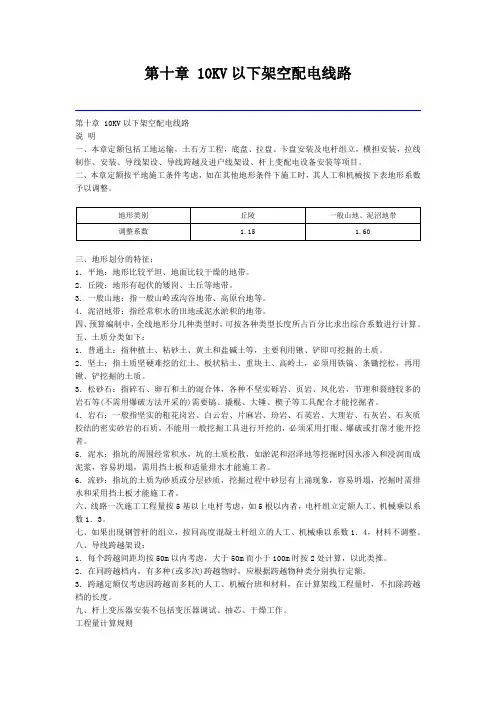

第十章 10KV以下架空配电线路第十章 10KV以下架空配电线路说明一、本章定额包括工地运输,土石方工程,底盘、拉盘、卡盘安装及电杆组立,横担安装,拉线制作、安装、导线架设、导线跨越及进户线架设、杆上变配电设备安装等项目。
二、本章定额按平地施工条件考虑,如在其他地形条件下施工时,其人工和机械按下表地形系数予以调整。
三、地形划分的特征:1.平地:地形比较平坦、地面比较干燥的地带。
2.丘陵:地形有起伏的矮岗、土丘等地带。
3.一般山地:指一般山岭或沟谷地带、高原台地等。
4.泥沼地带:指经常积水的田地或泥水淤积的地带。
四、预算编制中,全线地形分几种类型时,可按各种类型长度所占百分比求出综合系数进行计算。
五、土质分类如下:1.普通土:指种植土、粘砂土、黄土和盐碱土等,主要利用锹、铲即可挖掘的土质。
2.坚土:指土质坚硬难挖的红土、板状粘土、重块土、高岭土,必须用铁镐、条锄挖松,再用锹、铲挖掘的土质。
3.松砂石:指碎石、卵石和土的混合体,各种不坚实砾岩、页岩、风化岩,节理和裂缝较多的岩石等(不需用爆破方法开采的)需要镐、撬棍、大锤、楔子等工具配合才能挖掘者。
4.岩石:一般指坚实的粗花岗岩、白云岩、片麻岩、玢岩、石英岩、大理岩、石灰岩、石灰质胶结的密实砂岩的石质,不能用一般挖掘工具进行开挖的,必须采用打眼、爆破或打凿才能开挖者。
5.泥水:指坑的周围经常积水,坑的土质松散,如淤泥和沼泽地等挖掘时因水渗入和浸润而成泥浆,容易坍塌,需用挡土板和适量排水才能施工者。
6.流砂:指坑的土质为砂质或分层砂质,挖掘过程中砂层有上涌现象,容易坍塌,挖掘时需排水和采用挡土板才能施工者。
六、线路一次施工工程量按5基以上电杆考虑,如5根以内者,电杆组立定额人工、机械乘以系数1.3。
七、如果出现钢管杆的组立,按同高度混凝土杆组立的人工、机械乘以系数1.4,材料不调整。
八、导线跨越架设:1.每个跨越间距均按50m以内考虑,大于50m而小于100m时按2处计算,以此类推。

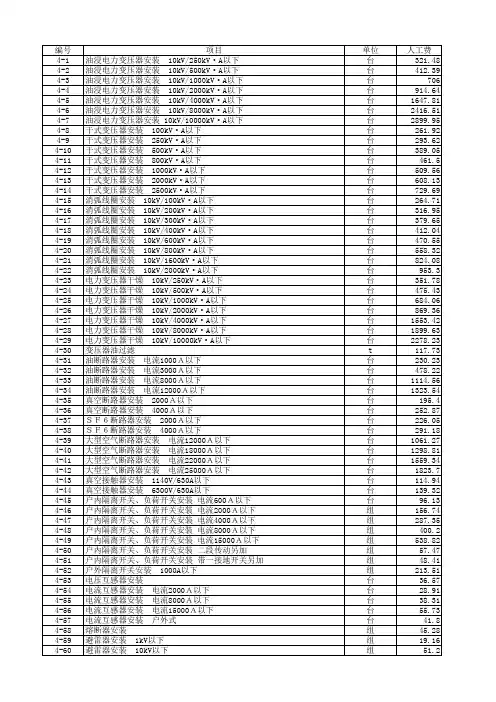

编号项目单位人工费1-1台式及仪表机床安装 0.3t以内台70.67 1-2台式及仪表机床安装 0.7t以内台183.58 1-3台式及仪表机床安装 1.5t以内台299.59 1-4车床安装 2.0t以内台368.88 1-5车床安装 3.0t以内台468.06 1-6车床安装 5.0t以内台653.68 1-7车床安装 7.0t以内台908.62 1-8车床安装 10t以内台1507.08 1-9车床安装 15t以内台1879.38 1-10车床安装 20t以内台2169.34 1-11车床安装 25t以内台2528.94 1-12车床安装 35t以内台3509.3 1-13车床安装 50t以内台4735.33 1-14车床安装 70t以内台6695.36 1-15车床安装 100t以内台8812.2 1-16车床安装 150t以内台12622.4 1-17车床安装 200t以内台16294 1-18车床安装 250t以内台20197.22 1-19车床安装 350t以内台27850.96 1-20车床安装 450t以内台35829.04 1-21立式车床安装 7t以内台1184.2 1-22立式车床安装 10t以内台1550.3 1-23立式车床安装 15t以内台2207.79 1-24立式车床安装 20t以内台2545.08 1-25立式车床安装 25t以内台2924.94 1-26立式车床安装 35t以内台3764.94 1-27立式车床安装 50t以内台5406.86 1-28立式车床安装 70t以内台7627.68 1-29立式车床安装 100t以内台9722.87 1-30立式车床安装 150t以内台14384.1 1-31立式车床安装 200t以内台16749.73 1-32立式车床安装 250t以内台20344.07 1-33立式车床安装 300t以内台24617.93 1-34立式车床安装 400t以内台32046.54 1-35立式车床安装 500t以内台39385.61 1-36立式车床安装 600t以内台47188.94 1-37钻床安装 1t以内台215.15 1-38钻床安装 2t以内台346.94 1-39钻床安装 3t以内台449.19 1-40钻床安装 5t以内台563.12 1-41钻床安装 7t以内台833.13 1-42钻床安装 10t以内台1395.88 1-43钻床安装 15t以内台1769.58 1-44钻床安装 20t以内台1953.53 1-45钻床安装 25t以内台2300.75 1-46钻床安装 30t以内台2643.89 1-47钻床安装 35t以内台3115.01 1-48钻床安装 40t以内台3440.67 1-49钻床安装 50t以内台4421.03 1-50钻床安装 60t以内台5556.83 1-51镗床安装 3t以内台566.55 1-52镗床安装 5t以内台759.73 1-53镗床安装 7t以内台1375.661-54镗床安装 10t以内台1903.4 1-55镗床安装 15t以内台2256.15 1-56镗床安装 20t以内台2719.38 1-57镗床安装 25t以内台3132.54 1-58镗床安装 30t以内台3540.51 1-59镗床安装 35t以内台4031.57 1-60镗床安装 40t以内台4744.24 1-61镗床安装 50t以内台5758.95 1-62镗床安装 60t以内台6723.5 1-63镗床安装 70t以内台8004.76 1-64镗床安装 100t以内台11156.54 1-65镗床安装 150t以内台16025.33 1-66镗床安装 200t以内台20993.31 1-67镗床安装 250t以内台25790.4 1-68镗床安装 300t以内台30585.78 1-69磨床安装 1t以内台269.69 1-70磨床安装 2t以内台389.14 1-71磨床安装 3t以内台514.71 1-72磨床安装 5t以内台713.03 1-73磨床安装 7t以内台1055.48 1-74磨床安装 10t以内台1738.33 1-75磨床安装 15t以内台2045.48 1-76磨床安装 20t以内台2374.9 1-77磨床安装 25t以内台2806.56 1-78磨床安装 30t以内台3259.13 1-79磨床安装 35t以内台3852.07 1-80磨床安装 40t以内台4410.74 1-81磨床安装 50t以内台5235.62 1-82磨床安装 60t以内台6565.66 1-83磨床安装 70t以内台7525.73 1-84磨床安装 100t以内台10218.01 1-85磨床安装 150t以内台14660 1-86铣床及齿轮、螺纹加工机床安装 1t以内台277.62 1-87铣床及齿轮、螺纹加工机床安装 3t以内台512.67 1-88铣床及齿轮、螺纹加工机床安装 5t以内台671.86 1-89铣床及齿轮、螺纹加工机床安装 7t以内台940.57 1-90铣床及齿轮、螺纹加工机床安装 10t以内台1708.84 1-91铣床及齿轮、螺纹加工机床安装 15t以内台2032.09 1-92铣床及齿轮、螺纹加工机床安装 20t以内台2345.04 1-93铣床及齿轮、螺纹加工机床安装 25t以内台3051.21 1-94铣床及齿轮、螺纹加工机床安装 30t以内台3444.43 1-95铣床及齿轮、螺纹加工机床安装 35t以内台3924.13 1-96铣床及齿轮、螺纹加工机床安装 50t以内台5514.26 1-97铣床及齿轮、螺纹加工机床安装 70t以内台7508.97 1-98铣床及齿轮、螺纹加工机床安装 100t以内台9825.16 1-99铣床及齿轮、螺纹加工机床安装 150t以内台13375.6 1-100铣床及齿轮、螺纹加工机床安装 200t以内台16286.81 1-101铣床及齿轮、螺纹加工机床安装 250t以内台19564.45 1-102铣床及齿轮、螺纹加工机床安装 300t以内台22899.77 1-103铣床及齿轮、螺纹加工机床安装 400t以内台29362.16 1-104铣床及齿轮、螺纹加工机床安装 500t以内台36752.91 1-105刨床、插床、拉床安装 1t以内台268.71 1-106刨床、插床、拉床安装 3t以内台459.11 1-107刨床、插床、拉床安装 5t以内台599.471-108刨床、插床、拉床安装 7t以内台1182.81 1-109刨床、插床、拉床安装 10t以内台1550.3 1-110刨床、插床、拉床安装 15t以内台2152.18 1-111刨床、插床、拉床安装 20t以内台2545.08 1-112刨床、插床、拉床安装 25t以内台2928.7 1-113刨床、插床、拉床安装 35t以内台3764.62 1-114刨床、插床、拉床安装 50t以内台5406.86 1-115刨床、插床、拉床安装 70t以内台7360.72 1-116刨床、插床、拉床安装 100t以内台9916.05 1-117刨床、插床、拉床安装 150t以内台14753.3 1-118刨床、插床、拉床安装 200t以内台17926 1-119超声波加工、电加工机床安装 1t以内台143.42 1-120超声波加工、电加工机床安装 2t以内台191.46 1-121超声波加工、电加工机床安装 3t以内台258.05 1-122超声波加工、电加工机床安装 5t以内台438.89 1-123超声波加工、电加工机床安装 8t以内台804.99 1-124其他机床、金属材料试验机械安装 1t以内台231.95 1-125其他机床、金属材料试验机械安装 3t以内台375.74 1-126其他机床、金属材料试验机械安装 5t以内台489.3 1-127其他机床、金属材料试验机械安装 7t以内台753.88 1-128其他机床、金属材料试验机械安装 9t以内台1110.75 1-129其他机床、金属材料试验机械安装 12t以内台1303.61 1-130其他机床、金属材料试验机械安装 15t以内台1675.59 1-131其他机床、金属材料试验机械安装 20t以内台2199.9 1-132其他机床、金属材料试验机械安装 25t以内台2727.64 1-133其他机床、金属材料试验机械安装 30t以内台3321.27 1-134其他机床、金属材料试验机械安装 35t以内台3927.24 1-135其他机床、金属材料试验机械安装 40t以内台4618.34 1-136其他机床、金属材料试验机械安装 45t以内台5223.29 1-137木工机械安装 1t以内台202.45 1-138木工机械安装 3t以内台366.14 1-139木工机械安装 5t以内台480.4 1-140木工机械安装 7t以内台899.4 1-141木工机械安装 10t以内台1337.55 1-142跑车带锯机安装 3t以内台691.75 1-143跑车带锯机安装 5t以内台1207.53 1-144跑车带锯机安装 7t以内台2052.67 1-145跑车带锯机安装 10t以内台2656.97 1-146跑车带锯机安装 15t以内台3998.64 1-147气动拨料器安装 0.1t以内组194.77 1-148气动踢木器安装 单面卸木组420.59 1-149气动踢木器安装 双面卸木组534.97 1-150带锯机保护罩制安 铁架圆形42英寸个203.27 1-151带锯机保护罩制安 铁架圆形42英寸个243.79 1-152机械压力机安装 1t以内台276.15 1-153机械压力机安装 3t以内台395.35 1-154机械压力机安装 5t以内台614.55 1-155机械压力机安装 7t以内台950.82 1-156机械压力机安装 10t以内台1156.42 1-157机械压力机安装 15t以内台1840.42 1-158机械压力机安装 20t以内台2178.57 1-159机械压力机安装 30t以内台2976.45 1-160机械压力机安装 40t以内台3596.8 1-161机械压力机安装 50t以内台4488.231-162机械压力机安装 70t以内台6109.44 1-163机械压力机安装 100t以内台8147.94 1-164机械压力机安装 150t以内台11273.74 1-165机械压力机安装 200t以内台13477.35 1-166机械压力机安装 250t以内台17214.31 1-167机械压力机安装 300t以内台20245.01 1-168机械压力机安装 350t以内台22989.19 1-169机械压力机安装 450t以内台29164.9 1-170机械压力机安装 550t以内台34964.33 1-171机械压力机安装 650t以内台40555.88 1-172机械压力机安装 750t以内台46377.17 1-173机械压力机安装 850t以内台52261.53 1-174机械压力机安装 950t以内台57929.22 1-175液压机安装 1t以内台299.02 1-176液压机安装 3t以内台466.02 1-177液压机安装 5t以内台727.21 1-178液压机安装 7t以内台1057.52 1-179液压机安装 10t以内台1293.07 1-180液压机安装 15t以内台2053.69 1-181液压机安装 20t以内台2547.81 1-182液压机安装 30t以内台3486.38 1-183液压机安装 40t以内台4301.26 1-184液压机安装 50t以内台5190.36 1-185液压机安装 70t以内台7139.03 1-186液压机安装 100t以内台9214.74 1-187液压机安装 150t以内台13745.94 1-188液压机安装 200t以内台17165.82 1-189液压机安装 250t以内台21236.36 1-190液压机安装 350t以内台28322.94 1-191液压机安装 500t以内台39120.57 1-192液压机安装 700t以内台53602.39 1-193液压机安装 950t以内台71588.48 1-194自动锻压机、锻机操作机安装 1t以内台265.03 1-195自动锻压机、锻机操作机安装 3t以内台424.76 1-196自动锻压机、锻机操作机安装 5t以内台567.2 1-197自动锻压机、锻机操作机安装 7t以内台931.42 1-198自动锻压机、锻机操作机安装 10t以内台1426.56 1-199自动锻压机、锻机操作机安装 15t以内台1758.47 1-200自动锻压机、锻机操作机安装 20t以内台2465.1 1-201自动锻压机、锻机操作机安装 25t以内台2837.97 1-202自动锻压机、锻机操作机安装 35t以内台3476.99 1-203自动锻压机、锻机操作机安装 50t以内台4543.17 1-204自动锻压机、锻机操作机安装 70t以内台6308.99 1-205自动锻压机、锻机操作机安装 100t以内台8193.86 1-206自动锻压机、锻机操作机安装 150t以内台11126.48 1-207自动锻压机、锻机操作机安装 200t以内台14395.87 1-208空气锤安装 落锤重150kg以内台1153.16 1-209空气锤安装 落锤重250kg以内台1532.45 1-210空气锤安装 落锤重400kg以内台2466.08 1-211空气锤安装 落锤重560kg以内台3038.71 1-212空气锤安装 落锤重750kg以内台3623.19 1-213模锻锤安装 落锤重1t以内台3637 1-214模锻锤安装 落锤重2t以内台5955.56 1-215模锻锤安装 落锤重3t以内台7912.441-216模锻锤安装 落锤重5t以内台13585.85 1-217模锻锤安装 落锤重10t以内台20671.16 1-218模锻锤安装 落锤重16t以内台29949.99 1-219自由锻锤、蒸汽锤安装 落锤重1t以内台3015.47 1-220自由锻锤、蒸汽锤安装 落锤重2t以内台5207.93 1-221自由锻锤、蒸汽锤安装 落锤重3t以内台7769.26 1-222自由锻锤、蒸汽锤安装 落锤重5t以内台11953.53 1-223剪切机、弯曲校正机安装 1t以内台268.71 1-224剪切机、弯曲校正机安装 3t以内台418.71 1-225剪切机、弯曲校正机安装 5t以内台562.5 1-226剪切机、弯曲校正机安装 7t以内台913.24 1-227剪切机、弯曲校正机安装 10t以内台1052.18 1-228剪切机、弯曲校正机安装 15t以内台1775.75 1-229剪切机、弯曲校正机安装 20t以内台2093.11 1-230剪切机、弯曲校正机安装 30t以内台3002.43 1-231剪切机、弯曲校正机安装 40t以内台3609.63 1-232剪切机、弯曲校正机安装 50t以内台4335.49 1-233剪切机、弯曲校正机安装 70t以内台6190.98 1-234剪切机、弯曲校正机安装 100t以内台8284.75 1-235剪切机、弯曲校正机安装 140t以内台10957.36 1-236剪切机、弯曲校正机安装 180t以内台12283.84 1-237锻造水压机安装 公称压力500t以内台16261.32 1-238锻造水压机安装 公称压力800t以内台20049.75 1-239锻造水压机安装 公称压力1600t以内台41047.06 1-240锻造水压机安装 公称压力2000t以内台49292.88 1-241锻造水压机安装 公称压力2500t以内台57244.25 1-242锻造水压机安装 公称压力3150t以内台85785 1-243砂处理设备安装 2t以内台291.95 1-244砂处理设备安装 4t以内台413.03 1-245砂处理设备安装 6t以内台569.53 1-246砂处理设备安装 8t以内台747.35 1-247砂处理设备安装 10t以内台1174.19 1-248砂处理设备安装 15t以内台1790.91 1-249砂处理设备安装 20t以内台2189.97 1-250造型、造芯设备安装 2t以内台465.28 1-251造型、造芯设备安装 4t以内台657.44 1-252造型、造芯设备安装 6t以内台1163 1-253造型、造芯设备安装 8t以内台1489.55 1-254造型、造芯设备安装 10t以内台1773.63 1-255造型、造芯设备安装 15t以内台2168.6 1-256造型、造芯设备安装 20t以内台2280.08 1-257造型、造芯设备安装 25t以内台3260.16 1-258落砂、清理设备安装 1t以内台226.92 1-259落砂、清理设备安装 3t以内台320.38 1-260落砂、清理设备安装 5t以内台342 1-261落砂、清理设备安装 8t以内台1006.1 1-262落砂、清理设备安装 12t以内台1841.6 1-263抛丸清理室安装 5t以内台1649.89 1-264抛丸清理室安装 15t以内台4441.05 1-265抛丸清理室安装 20t以内台6081.01 1-266抛丸清理室安装 35t以内台9799.1 1-267抛丸清理室安装 40t以内台12040.05 1-268抛丸清理室安装 50t以内台14965.97 1-269金属型铸造设备安装 2t以内台311.61-270金属型铸造设备安装 5t以内台767.57 1-271金属型铸造设备安装 9t以内台1632.41 1-272金属型铸造设备安装 12t以内台2269.63 1-273金属型铸造设备安装 15t以内台2687.81 1-274金属型铸造设备安装 20t以内台2918.2 1-275金属型铸造设备安装 25t以内台3724.42 1-276金属型铸造设备安装 30t以内台4296.72 1-277金属型铸造设备安装 40t以内台5929.42 1-278金属型铸造设备安装 55t以内台8630.05 1-279材料准备设备安装 1t以内台441.18 1-280材料准备设备安装 2t以内台597.27 1-281材料准备设备安装 3t以内台895.43 1-282材料准备设备安装 5t以内台1206.67 1-283材料准备设备安装 8t以内台1636.37 1-284铸铁方型平台安装 基础上灌浆10t1449.56 1-285铸铁方型平台安装 基础上不灌浆10t846.33 1-286铸铁方型平台安装 支架上10t673.25 1-287铸铁梁式平台安装 基础上灌浆10t3290.83 1-288铸铁梁式平台安装 基础上不灌浆10t1941.19 1-289电动双梁桥式起重机安装 5t以内 跨距19.5m以内台3134.01 1-290电动双梁桥式起重机安装 5t以内 跨距31.5m以内台3566.7 1-291电动双梁桥式起重机安装 10t以内 跨距19.5m以内台3338.92 1-292电动双梁桥式起重机安装 10t以内 跨距31.5m以内台3986.63 1-293电动双梁桥式起重机安装 15/3t以内 跨距19.5m以内台3686.63 1-294电动双梁桥式起重机安装 15/3t以内 跨距31.5m以内台4320.95 1-295电动双梁桥式起重机安装 20/5t以内 跨距19.5m以内台3884.67 1-296电动双梁桥式起重机安装 20/5t以内 跨距31.5m以内台4597.75 1-297电动双梁桥式起重机安装 30/5t以内 跨距19.5m以内台4133.69 1-298电动双梁桥式起重机安装 30/5t以内 跨距31.5m以内台5038.28 1-299电动双梁桥式起重机安装 50/10t以内 跨距19.5m以内台5147.43 1-300电动双梁桥式起重机安装 50/10t以内 跨距31.5m以内台6467.37 1-301电动双梁桥式起重机安装 75/20t以内 跨距19.5m以内台7987.65 1-302电动双梁桥式起重机安装 75/20t以内 跨距31.5m以内台9150.4 1-303电动双梁桥式起重机安装 100/20t以内 跨距22m以内台10368.71 1-304电动双梁桥式起重机安装 100/20t以内 跨距31m以内台11436.69 1-305电动双梁桥式起重机安装 150/30t以内 跨距22m以内台15929.54 1-306电动双梁桥式起重机安装 150/30t以内 跨距31m以内台17928.57 1-307电动双梁桥式起重机安装 200/30t以内 跨距22m以内台22512.6 1-308电动双梁桥式起重机安装 200/30t以内 跨距31m以内台24497.25 1-309电动双梁桥式起重机安装 250/30t以内 跨距22m以内台27629.31 1-310电动双梁桥式起重机安装 250/30t以内 跨距31m以内台30471.81 1-311电动双梁桥式起重机安装 300/50t以内 跨距22m以内台33573.47 1-312电动双梁桥式起重机安装 300/50t以内 跨距31m以内台37260.76 1-313电动双梁桥式起重机安装 400/80t以内 跨距31m以内台53250.1 1-314吊钩抓斗电磁铁三用桥式起重机安装5t以内 跨距19.5m以内台3431.73 1-315吊钩抓斗电磁铁三用桥式起重机安装5t以内 跨距31.5m以内台4046.76 1-316吊钩抓斗电磁铁三用桥式起重机安装10t以内 跨距19.5m以内台3945.46 1-317吊钩抓斗电磁铁三用桥式起重机安装10t以内 跨距31.5m以内台4479.77 1-318吊钩抓斗电磁铁三用桥式起重机安装15t以内 跨距19.5m以内台4410.17 1-319吊钩抓斗电磁铁三用桥式起重机安装15t以内 跨距31.5m以内台5340.24 1-320吊钩抓斗电磁铁三用桥式起重机安装20t以内 跨距19.5m以内台5211.15 1-321吊钩抓斗电磁铁三用桥式起重机安装20t以内 跨距31.5m以内台6328.81 1-322双小车吊钩桥式起重机安装 5+5t以内 跨距19.5m以内台3697.42 1-323双小车吊钩桥式起重机安装 5+5t以内 跨距31.5m以内台4151.671-324双小车吊钩桥式起重机安装 10+10t以内 跨距19.5m以内台3931.08 1-325双小车吊钩桥式起重机安装 10+10t以内 跨距31.5m以内台4705.27 1-326双小车吊钩桥式起重机安装 2×50/10t以内 跨距22m以内台9320.01 1-327双小车吊钩桥式起重机安装 2×75/10t以内 跨距22m以内台9608.9 1-328双小车吊钩桥式起重机安装2×100/20t以内 跨距22m以内台12055 1-329双小车吊钩桥式起重机安装2×125/25t以内 跨距25m以内台16381.5 1-330双小车吊钩桥式起重机安装2×150/25t以内 跨距25m以内台17962.24 1-331双小车吊钩桥式起重机安装2×200/40t以内 跨距25m以内台22443.64 1-332双小车吊钩桥式起重机安装2×250/40t以内 跨距25m以内台26194.98 1-333双小车吊钩桥式起重机安装2×300/50t以内 跨距25m以内台29433.9 1-334锻造桥式起重机安装 20/5t以内 跨距22.5m以内台7863.79 1-335锻造桥式起重机安装 80/30t以内 跨距22.5m以内台14805.35 1-336锻造桥式起重机安装 150/50t以内 跨距28m以内台27311.33 1-337锻造桥式起重机安装 200/60t以内 跨距28m以内台37181.67 1-338锻造桥式起重机安装 300/100/15t以内 跨距32m以内台54183.77 1-339淬火桥式起重机安装 10t以内 跨距22.5m以内台3876.17 1-340淬火桥式起重机安装 15/3t以内 跨距22.5m以内台4490.89 1-341淬火桥式起重机安装 30/5t以内 跨距22.5m以内台5548.41 1-342淬火桥式起重机安装 40/10t以内 跨距22.5m以内台6534.69 1-343淬火桥式起重机安装 75/20t以内 跨距29.5m以内台11016.1 1-344淬火桥式起重机安装 100/20t以内 跨距28m以内台15064.17 1-345淬火桥式起重机安装 150/30t以内 跨距28m以内台21653.11 1-346加料、双钩挂梁桥式起重机安装 3/10t以内 跨距16.5m以内台8667.06 1-347加料、双钩挂梁桥式起重机安装 5/20t以内 跨距19m以内台9881.78 1-348加料、双钩挂梁桥式起重机安装 5+5t以内 跨距19.5m以内台4866.71 1-349加料、双钩挂梁桥式起重机安装 5+5t以内 跨距31.5m以内台5456.91 1-350加料、双钩挂梁桥式起重机安装20+20t以内 跨距19m以内台7267.71 1-351加料、双钩挂梁桥式起重机安装20+20t以内 跨距28m以内台8285.69 1-352吊钩门式起重机安装 5t以内 跨距26m以内台6483.71 1-353吊钩门式起重机安装 5t以内 跨距35m以内台7095.81 1-354吊钩门式起重机安装 10t以内 跨距26m以内台7163.13 1-355吊钩门式起重机安装 10t以内 跨距35m以内台7719.02 1-356吊钩门式起重机安装 15/3t以内 跨距26m以内台7596.47 1-357吊钩门式起重机安装 15/3t以内 跨距35m以内台8650.4 1-358吊钩门式起重机安装 20/5t以内 跨距26m以内台8853.99 1-359吊钩门式起重机安装 20/5t以内 跨距35m以内台10002.04 1-360电动梁式起重机安装 3t以内 跨距17m以内台934.32 1-361电动梁式起重机安装 5t以内 跨距17m以内台1162.1 1-362手动单梁起重机安装 3t以内 跨距14m以内台567.32 1-363手动单梁起重机安装 10t以内 跨距14m以内台759.16 1-364电动单梁悬挂起重机安装 3t以内 跨距12m以内台862.43 1-365手动单梁悬挂起重机安装 3t以内 跨距12m以内台743.8 1-366手动双梁起重机安装 10t以内 跨距13m以内台876.8 1-367手动双梁起重机安装 10t以内 跨距17m以内台1045.76 1-368手动双梁起重机安装 20t以内 跨距13m以内台1137.92 1-369手动双梁起重机安装 20t以内 跨距17m以内台1201.64 1-370电动壁行悬挂式起重机安装 1t以内 臂长6m以内台898.05 1-371电动壁行悬挂式起重机安装 5t以内 臂长6m以内台1307.85 1-372电动悬臂壁式起重机安装 1t以内 臂长6m以内台593.14 1-373电动悬臂壁式起重机安装 5t以内 臂长6m以内台825.5 1-374手动悬臂壁式起重机安装 0.5t以内 臂长6m以内台483.66 1-375手动悬臂壁式起重机安装 3t以内 臂长6m以内台556.21 1-376电动悬臂立柱式起重机安装 1t以内 臂长6m以内台691.18 1-377电动悬臂立柱式起重机安装 5t以内 臂长6m以内台932.691-378手动悬臂立柱式起重机安装 0.5t以内 臂长6m以内台545.43 1-379手动悬臂立柱式起重机安装 3t以内 臂长6m以内台744.12 1-380电动葫芦安装 2t以内台172.88 1-381电动葫芦安装 10t以内台628.11 1-382单轨小车安装 5t以内台164.38 1-383单轨小车安装 10t以内台233.99 1-384钢梁上安装轨道[钢统1001] 焊接式每750mm焊120mm □50×5010m354.9 1-385钢梁上安装轨道[钢统1001] 焊接式每750mm焊120mm □60×6010m368.96 1-386钢梁上安装轨道[钢统1001] 弯钩螺栓式A=675mm 24kg/m10m350 1-387钢梁上安装轨道[钢统1001] 弯钩螺栓式A=675mm 38kg/m10m397.39 1-388钢梁上安装轨道[钢统1001] 弯钩螺栓式A=675mm 43kg/m10m407.85 1-389钢梁上安装轨道[钢统1001] 弯钩螺栓式A=675mm 50kg/m10m421.9 1-390钢梁上安装轨道[钢统1001] 压板螺栓式A=600mm,B=220mm 38kg/m10m430.07 1-391钢梁上安装轨道[钢统1001] 压板螺栓式A=600mm,B=220mm 43kg/m10m440.2 1-392钢梁上安装轨道[钢统1001] 压板螺栓式A=600mm,B=220mm QU7010m449.02 1-393钢梁上安装轨道[钢统1001] 压板螺栓式A=600mm,B=220mm QU8010m471.25 1-394钢梁上安装轨道[钢统1001] 压板螺栓式A=600mm,B=260mm QU10010m517 1-395钢梁上安装轨道[钢统1001] 压板螺栓式A=600mm,B=260mm QU12010m560.46 1-396混凝土梁上安装轨道[G325](DGL-1、2、3)钢底板螺栓焊接式 240m10m539.87 1-397混凝土梁上安装轨道[G325](DGL-1、2、3)钢底板螺栓焊接式 240m10m547.72 1-398混凝土梁上安装轨道[G325](DGL-1、2、3)钢底板螺栓焊接式 240m10m560.46 1-399混凝土梁上安装轨道[G325](DGL-4、5、6)压板螺栓式 240mm以内 10m524.19 1-400混凝土梁上安装轨道[G325](DGL-7、8、9、10) 压板螺栓式 260mm10m618.31 1-401混凝土梁上安装轨道[G325](DGL-11、12、13、14、15) 弹性(分段)10m636.93 1-402混凝土梁上安装轨道[G325](DGL-16、17、18) 弹性(分段)垫压板螺10m649.68 1-403混凝土梁上安装轨道[G325](DGL-19、20、21、22、23) 弹性(分段)10m677.13 1-404混凝土梁上安装轨道[G325](DGL-24、25)弹性(分段)垫压板螺栓式 10m740.2 1-405混凝土梁上安装轨道[G325](DGL-26、27)弹性(分段)垫压板螺栓式 10m787.91 1-406GB110鱼腹式混凝土梁上安装轨道(DGL-1)弹性(分段)垫压板螺栓式 10m585.63 1-407GB110鱼腹式混凝土梁上安装轨道(DGL-2)弹性(分段)垫压板螺栓式 10m597.06 1-408GB110鱼腹式混凝土梁上安装轨道(DGL-3)弹性(全长)垫压板螺栓式 10m583.66 1-409GB110鱼腹式混凝土梁上安装轨道(DGL-4)弹性(全长)垫压板螺栓式 10m597.06 1-410GB110鱼腹式混凝土梁上安装轨道(DGL-5)弹性(全长)垫压板螺栓式 10m621.57 1-411GB110鱼腹式混凝土梁上安装轨道(DGL-6)弹性(分段)垫压板螺栓式 10m680.72 1-412GB110鱼腹式混凝土梁上安装轨道(DGL-7)弹性(分段)垫压板螺栓式 10m729.09 1-413C7221鱼腹式混凝土梁上安装轨道[C7224](DGL-1、2、3) 弹性(分段10m588.24 1-414C7221鱼腹式混凝土梁上安装轨道[C7224](DGL-4) 弹性(分段)垫压板10m601.97 1-415C7221鱼腹式混凝土梁上安装轨道[C7224](DGL-5、6) 弹性(分段)垫10m626.48 1-416C7221鱼腹式混凝土梁上安装轨道[C7224](DGL-7) 弹性(全长)垫压板10m626.48 1-417C7221鱼腹式混凝土梁上安装轨道[C7224](DGL-8) 弹性(分段)垫压板10m683.01 1-418C7221鱼腹式混凝土梁上安装轨道[C7224](DGL-9) 弹性(分段)垫压板10m731.71 1-419混凝土梁上安装轨道[DJ46](DGN-1、2)弹性(分段)垫压板螺栓式 2410m636.61 1-420混凝土梁上安装轨道[DJ46](DGN-3)弹性(分段)垫压板螺栓式 260mm10m647.72 1-421混凝土梁上安装轨道[DJ46](DGN-3)弹性(分段)垫压板螺栓式 260mm10m658.18 1-422混凝土梁上安装轨道[DJ46](DGN-4)弹性(分段)垫压板螺栓式 280mm10m678.11 1-423混凝土梁上安装轨道[DJ46](DGN-4)弹性(分段)垫压板螺栓式 280mm10m698.37 1-424混凝土梁上安装轨道[DJ46](DGN-5)弹性(分段)垫压板螺栓式 280mm10m678.11 1-425混凝土梁上安装轨道[DJ46](DGN-5)弹性(分段)垫压板螺栓式 280mm10m698.37 1-426混凝土梁上安装轨道[DJ46](DGN-6)弹性(分段)垫压板螺栓式 280mm10m737.91 1-427混凝土梁上安装轨道[DJ46](DGN-7)弹性(分段)垫压板螺栓式 280mm10m786.28 1-428电动壁行及悬臂起重机轨道安装在上部钢梁上安装侧轨 角钢焊接螺10m394.77 1-429电动壁行及悬臂起重机轨道安装在上部钢梁上安装侧轨 角钢焊接螺10m413.4 1-430电动壁行及悬臂起重机轨道安装在下部混凝土梁上安装平轨∏型钢垫10m492.49 1-431电动壁行及悬臂起重机轨道安装在下部混凝土梁上安装平轨∏型钢垫10m512.751-432电动壁行及悬臂起重机轨道安装在下部混凝土梁上安装侧轨 钢垫板10m493.79 1-433电动壁行及悬臂起重机轨道安装在下部混凝土梁上安装侧轨 钢垫板10m515.69 1-434地平面上安装轨道 固定预埋钢底板焊接式 24kg/m10m455.89 1-435地平面上安装轨道 固定预埋钢底板焊接式 38kg/m10m586.93 1-436地平面上安装轨道 固定预埋钢底板焊接式 43kg/m10m596.74 1-437地平面上安装轨道 固定预埋螺栓式 24kg/m10m525.49 1-438地平面上安装轨道 固定预埋螺栓式 38kg/m10m667.33 1-439地平面上安装轨道 固定预埋螺栓式 43kg/m10m677.46 1-440电动葫芦、单轨小车工字钢轨道安装 Ⅰ12.610m304.58 1-441电动葫芦、单轨小车工字钢轨道安装 Ⅰ1410m325.49 1-442电动葫芦、单轨小车工字钢轨道安装 Ⅰ1610m338.56 1-443电动葫芦、单轨小车工字钢轨道安装 Ⅰ1810m356.87 1-444电动葫芦、单轨小车工字钢轨道安装 Ⅰ2010m368.3 1-445电动葫芦、单轨小车工字钢轨道安装 Ⅰ2210m394.45 1-446电动葫芦、单轨小车工字钢轨道安装 Ⅰ2510m413.08 1-447电动葫芦、单轨小车工字钢轨道安装 Ⅰ2810m437.91 1-448电动葫芦、单轨小车工字钢轨道安装 Ⅰ3210m487.59 1-449电动葫芦、单轨小车工字钢轨道安装 Ⅰ3610m497.39 1-450电动葫芦、单轨小车工字钢轨道安装 Ⅰ4010m547.06 1-451电动葫芦、单轨小车工字钢轨道安装 Ⅰ4510m606.87 1-452电动葫芦、单轨小车工字钢轨道安装 Ⅰ5010m668.63 1-453电动葫芦、单轨小车工字钢轨道安装 Ⅰ5610m752.29 1-454电动葫芦、单轨小车工字钢轨道安装 Ⅰ6310m836.61 1-455悬挂输送链钢轨安装 Ⅰ1010m355.89 1-456悬挂输送链钢轨安装 Ⅰ12.610m361.77 1-457悬挂输送链钢轨安装 Ⅰ1410m382.68 1-458悬挂输送链钢轨安装 Ⅰ1610m395.1 1-459单梁悬挂起重机钢轨安装 Ⅰ1610m307.52 1-460单梁悬挂起重机钢轨安装 Ⅰ1810m328.76 1-461单梁悬挂起重机钢轨安装 Ⅰ2010m336.28 1-462单梁悬挂起重机钢轨安装 Ⅰ2210m367.32 1-463单梁悬挂起重机钢轨安装 Ⅰ2510m384.32 1-464单梁悬挂起重机钢轨安装 Ⅰ2810m417 1-465单梁悬挂起重机钢轨安装 Ⅰ3210m464.38 1-466单梁悬挂起重机钢轨安装 Ⅰ3610m484.64 1-467单梁悬挂起重机钢轨安装 Ⅰ4010m533.01 1-468单梁悬挂起重机钢轨安装 Ⅰ4510m606.87 1-469浇铸“8”字型轨道安装 单排10m269.28 1-470浇铸“8”字型轨道安装 双排10m384.97 1-471车档安装 每组4个 单重0.1t t374.84 1-472车档安装 每组4个 单重0.25t t484.32 1-473车档安装 每组4个 单重0.65t t584.97 1-474车档安装 每组4个 单重1t t668.96 1-475车档安装 每组4个 单重1.5t t779.09 1-476车档制作t981.38 1-477斗式提升机安装 胶带式(D160、D250) 高12m以内台1117.12 1-478斗式提升机安装 胶带式(D160、D250) 高22m以内台1550.83 1-479斗式提升机安装 胶带式(D160、D250) 高32m以内台2007.33 1-480斗式提升机安装 胶带式(D350、D450) 高12m以内台1409.28 1-481斗式提升机安装 胶带式(D350、D450) 高22m以内台1952.84 1-482斗式提升机安装 胶带式(D350、D450) 高32m以内台2648.83 1-483斗式提升机安装 链式(ZL25、ZL35) 高12m以内台1413.82 1-484斗式提升机安装 链式(ZL25、ZL35) 高22m以内台1937.8 1-485斗式提升机安装 链式(ZL25、ZL35) 高32m以内台2522.21-486斗式提升机安装 链式(ZL45、ZL60) 高12m以内台1677.46 1-487斗式提升机安装 链式(ZL45、ZL60) 高22m以内台2401.28 1-488斗式提升机安装 链式(ZL45、ZL60) 高32m以内台3166.04 1-489刮板输送机安装 槽宽420mm以内 30m/组台2194.63 1-490刮板输送机安装 槽宽420mm以内 50m/组台3579.44 1-491刮板输送机安装 槽宽420mm以内 80m/组台5037.3 1-492刮板输送机安装 槽宽530mm以内 50m/组台4139.98 1-493刮板输送机安装 槽宽530mm以内 80m/组台5689.02 1-494刮板输送机安装 槽宽530mm以内 120m/组台7172.69 1-495刮板输送机安装 槽宽620mm以内 80m/组台6546.7 1-496刮板输送机安装 槽宽620mm以内 120m/组台8508.2 1-497刮板输送机安装 槽宽620mm以内 170m/组台8938.96 1-498刮板输送机安装 槽宽620mm以内 250m/组台14617.88 1-499刮板输送机安装 槽宽800mm以内 170m/组台12103.94 1-500刮板输送机安装 槽宽800mm以内 250m/组台16022.8 1-501板(裙)式输送机安装 链板宽度800mm以内 中心距6m以内台909.89 1-502板(裙)式输送机安装 链板宽度800mm以内 中心距10m以内台1176.2 1-503板(裙)式输送机安装 链板宽度1000mm以内 中心距3m以内台839.71 1-504板(裙)式输送机安装 链板宽度1200mm以内 中心距5m以内台1030.44 1-505板(裙)式输送机安装 链板宽度1500mm以内 中心距10m以内台2384.7 1-506板(裙)式输送机安装 链板宽度1500mm以内 中心距15m以内台3677.03 1-507板(裙)式输送机安装 链板宽度1800mm以内 中心距12m以内台3974.99 1-508板(裙)式输送机安装 链板宽度2400mm以内 中心距5m以内台3250.76 1-509板(裙)式输送机安装 链板宽度2400mm以内 中心距12m以内台5241.22 1-510螺旋输送机安装 直径300mm以内 机长6m以内台427.78 1-511螺旋输送机安装 直径300mm以内 机长11m以内台541.1 1-512螺旋输送机安装 直径300mm以内 机长16m以内台699.19 1-513螺旋输送机安装 直径300mm以内 机长21m以内台854.13 1-514螺旋输送机安装 直径600mm以内 机长8m以内台715 1-515螺旋输送机安装 直径600mm以内 机长14m以内台884.24 1-516螺旋输送机安装 直径600mm以内 机长20m以内台1112.14 1-517螺旋输送机安装 直径600mm以内 机长26m以内台1344.5 1-518悬挂输送机驱动装置安装 200kg以内台128.48 1-519悬挂输送机驱动装置安装 700kg以内台194.69 1-520悬挂输送机驱动装置安装 1500kg以内台274.27 1-521悬挂输送机转向装置安装 150kg以内台50.9 1-522悬挂输送机转向装置安装 220kg以内台64.91 1-523悬挂输送机转向装置安装 320kg以内台78.92 1-524悬挂输送机拉紧装置安装 200kg以内台72.47 1-525悬挂输送机拉紧装置安装 500kg以内台118.55 1-526悬挂输送机拉紧装置安装 1000kg以内台193.06 1-527悬挂输送机链条安装 链片式 节距100mm以内台1181.14 1-528悬挂输送机链条安装 链片式 节距160mm以内台895.84 1-529悬挂输送机链条安装 链板式台1475.46 1-530悬挂输送机链条安装 链环式台1613.08 1-531悬挂输送机试运转台129.66 1-532悬挂输送机抓取器安装台91.18 1-533固定式胶带输送机安装 带宽650mm以内 长20m以内台1700.83 1-534固定式胶带输送机安装 带宽650mm以内 长50m以内台2594.3 1-535固定式胶带输送机安装 带宽650mm以内 长80m以内台3991.66 1-536固定式胶带输送机安装 带宽650mm以内 长110m以内台4693.26 1-537固定式胶带输送机安装 带宽650mm以内 长150m以内台5677.74 1-538固定式胶带输送机安装 带宽650mm以内 长200m以内台6859.12 1-539固定式胶带输送机安装 带宽650mm以内 长250m以内台8408.65。

总说明一、《某省市政工程预算定额》(2010版)(以下简称本定额)共分八册,具体包括:第一册《通用项目》、第二册《道路工程》、第三册《桥涵工程》、第四册《隧道工程》、第五册《给水工程》、第六册《排水工程》、第七册《燃气与集中供热工程》、第八册《路灯工程》。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于城镇管辖X围内的新建、改建、扩建市政工程。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺和劳动组织编制的,反映了社会平均消耗量水平。
五、本定额是在《某省市政工程预算定额》(2003版)的基础上,依据国家、省有关现行产品标准、设计规X和施工验收规X、质量评定标准、安全技术操作规程进行编制的,同时参考了公路、水利等专业定额和其他省(市)相关定额,以及有代表性的工程设计、施工资料和其他资料。
六、关于人工工日消耗量:本定额人工按定额用工的技术含量综合为一类人工和二类人工,其内容包括基本用工、超运距用工、人工幅度差和辅助用工。
其中土石方工程人工为一类人工,其余均为二类人工。
七、关于材料消耗量:1.本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计人了相应的损耗,其损耗的内容和X围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
2.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等材料的消耗量均以体积表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
3.本定额中的周转性材料已按规定的材料周转次数摊销计入定额内。
4.用量少、价值小的材料合并为其他材料费,以其他材料费形式表示。

第三章母线、绝缘子第三章母线、绝缘子说明一、本章定额包括绝缘子、穿墙套管、软母线、软母线引下线、跳线及设备连线、组合软母线、带形母线、带形母线引下线、带形母线用伸缩接头及铜过渡板、槽型母线、槽型母线与设备连接、共箱母线、低压封闭式插接母线槽、重型母线安装和重型母线伸缩器及导板制作、安装,重型铝母线接触面加工等项目。
二、本章定额不包括支架、铁构件的制作、安装,发生时执行本册相应定额。
三、软母线、带形母线、槽型母线的安装定额内不包括母线、金具、绝缘子等主材,具体可按设计数量加损耗计算。
四、组合软母线安装定额不包括两端铁构件制作、安装和支持瓷瓶、带形母线的安装,发生时应执行本册相应定额。
其跨距是按标准跨距综合考虑的,如实际跨距与定额不符时不作换算。
五、软母线安装定额是按单串绝缘子考虑的,如设计为双串绝缘子,其定额人工乘以系数1.08。
六、软母线的引下线、跳线、设备连线均按导线截面分别执行定额。
不区分引下线、跳线和设备连线。
七、带形钢母线安装执行铜母线安装定额。
八、带形母线伸缩节头和铜过渡板均按成品考虑,定额只考虑安装。
九、高压共箱母线和低压封闭式插接母线槽均按制造厂供应的成品考虑,定额只包含现场安装,不分水平、垂直安装,不得换算。
十、插接式母线弹簧支架按重量套用本册定额第八章"桥架支撑架"定额。
工程量计算规则一、悬垂绝缘子串安装,指垂直或V形安装的提挂导线、跳线、引下线、设备连接线或设备等所用的绝缘子串安装,以"串(个)"为计量单位。
耐张绝缘子串的安装,已包括在软母线安装定额内。
二、支持绝缘子安装分别按安装在户内、户外、单孔、双孔、四孔固定,以"个"为计量单位。
三、穿墙套管安装不分水平、垂直安装,均以"个"为计量单位。
四、软母线安装指直接由耐张绝缘子串悬挂部分,按软母线截面大小分别以"跨/三相"为计量单位。
总说明一、《浙江省安装工程预算定领》(2010版)共分十三册,包括:第一册机械设备安装工程第二册热力设备安装工程第三册静置设备与工艺金属结构制作安装工程第四册电气设备安装工程第五册建筑智能化系统设备安装工程第六册自动化控制仪表安装工程第七册通风空调工程第八册工业管道工程第九册消防设备安装工程第十册给排水、采暖、燃气工程第十一册通信设备及线路工程(待编)第十二册刷油、防腐蚀、绝热工程第十三册措施项目工程二、《浙江省安装工程预算定额》(2010版)(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一本省安装工程预算工程量计算规则、项目划分、计量单位的依据;是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定领。
三、本定额是在《浙江省安装工程预算定额》(2003版)的基础上,依据国家、省有关现行产品标准、设计规范、施工验收规范、技术操作规程、质量评定标准和安全操作规程,同时参考行业、地方标准,以及有代表性的工程设计、施工资料和其他相关资料,结合本省实际情况编制的。
四、本定额适用于本省行政区域范围内新建、扩建、改建项目中的安装工程。
五、本定额是按目前大多数施工企业在安全条件下采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,反映了社会平均消耗量水平。
六、本定领是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3. 安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均能满足安装施工正常使用。
5.正常的气候、地理条件和施工环境。
七、本定额的工作内容扼要的说明了主要工序,次要工序虽未一一列出,定额均已考虑。

《浙江省安装工程预算定额》(2010版)综合解释(一)(浙建站计[2012]19号)发布时间:2012-3-28 点击率:2017次1、第一册机械设备册说明第二条“本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装定额的50%计算”。
应如何理解?它的计算方法能否引用到其他各册定额中去?答:不能引用。
因为第一册所述旧设备是指拆卸后还要利用的旧设备,旧设备的拆除,其费用应由双方协商解决;施工中遇到的旧管线(水管、电管)拆除一般应协商解决,费用一次性包干。
2、电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
3、单独承包室外电缆安装工程,能否计取脚手架搭拆费?答:单独承包室外埋地电缆或单独承包电缆沟内敷设电缆工程,不能计取脚手架搭拆费。
4、塑料电缆保护管埋地敷设套何定额?答:公称直径80以下塑料电缆保护管埋地敷设参照半硬质阻燃管埋地敷设4-1193~4-1200子目;公称直径100~150塑料电缆保护管埋地敷设,参照玻璃钢电缆保护管敷设4-555~4-557子目。
5、在吊天棚上装灯开孔是电气工程施工中包括的工作内容吗?答:不是。
该工作应由吊天棚施工单位完成,但电气安装单位应做好配合工作。
6、电缆排管外混凝土包封,在计算工程量时,是否要扣除排管的体积?答:在计算电缆排管外混凝土包封的工程量时,应扣除电缆排管的体积。
7、薄钢板风管采用共板法兰时,相应风管保温定额如何套用?答:当薄钢板风管采用共板法兰时,相应风管保温套用第十二册相应定额,基价及主材乘以1.03系数。
8、第八册《工业管道工程》8-2810木垫式管架安装定额中未计价主材“硬木”的主材含量是否有误?答:有误。
第八册《工业管道工程》8-2810木垫式管架安装定额中未计价主材“硬木”的主材含量由0.48调整为0.06。
如果采用成品的木哈夫作木垫,定额中的人工乘以0.8系数,未计价主材“硬木”调整为“木哈夫”,其含量为0.06,其余不作调整。

第四章控制设备及低压电器第四章控制设备及低压电器说明一、本章包括电气控制设备、低压电器的安装,盘、柜配线,焊(压)接线端子,穿通板制作、安装,基础槽、角钢及各种铁构件、支架制作安装、风机盘管、风机箱检查接线、一般电器安装接线、风阀电动执行机构安装。
二、控制设备安装除限位开关及水位电气信号装置外,其他均未包括支架制作、安装。
发生时可执行本章相应定额。
三、控制设备安装未包括的工作内容:1.二次喷漆及喷字。
2.电器及设备干燥。
3.焊、压接线端子。
4.端子板外部(二次)接线。
四、屏上辅助设备安装包括标签框、光字牌、信号灯、附加电阻、连接片等,但不包括屏上开孑L工作。
五、设备的补充油按设备考虑。
六、各种铁构件制作均不包括镀锌、镀锡、镀铬、喷塑等其他金属防护费用。
发生时应另行计算。
七、轻型铁构件系指结构厚度在3mm以内的构件。
八、铁构件制作、安装定额适用于本册定额范围内的各种支架、构件的制作、安装。
工程量计算规则一、控制设备及低压电器安装均以"台"或"个"为计量单位。
以上设备安装均未包括基础槽钢、角钢的制作安装,其工程量应按相应定额另行计算。
二、铁构件制作安装均按施工图设计尺寸,以成品重量"kg"为计量单位。
三、网门、保护网制作安装,按网门或保护网设计图示的框外围尺寸以"m2"为计量单位。
四、盘柜配线分不同规格以"m"为计量单位。
五、盘、箱、柜的外部进出线预留长度按下表计算。
盘、箱、柜的外部讲出线预留长度六、配电板制作安装及包铁皮,按配电板图示外形尺寸以"m2"为计量单位。
七、焊(压)接线端子定额只适用于导线,电缆终端头制作安装定额中已包括压接线端子,不得重复。
八、端子板外部接线按设备盘、箱、柜、台间相互联系的外部接线图计算,以"个"为计量单位。
电源接线与接地端子接线不属此列。
《浙江省安装工程预算定额》(2010版)综合解释(一)(浙建站计[2012]19号)发布时间:2012-3-28 点击率:2017 次1、第一册机械设备册说明第二条“本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装定额的50%计算”。
应如何理解?它的计算方法能否引用到其他各册定额中去?答:不能引用。
因为第一册所述旧设备是指拆卸后还要利用的旧设备,旧设备的拆除,其费用应由双方协商解决;施工中遇到的旧管线(水管、电管)拆除一般应协商解决,费用一次性包干。
2 、电气安装工程定额只包括10KV 以下的内容,10Kv 以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
3 、单独承包室外电缆安装工程,能否计取脚手架搭拆费?答:单独承包室外埋地电缆或单独承包电缆沟内敷设电缆工程,不能计取脚手架搭拆费。
4 、塑料电缆保护管埋地敷设套何定额?答:公称直径80 以下塑料电缆保护管埋地敷设参照半硬质阻燃管埋地敷设4-1193 ~4-1200 子目;公称直径100~150 塑料电缆保护管埋地敷设,参照玻璃钢电缆保护管敷设4-555 ~4-557 子目。
5 、在吊天棚上装灯开孔是电气工程施工中包括的工作内容吗?答:不是。
该工作应由吊天棚施工单位完成,但电气安装单位应做好配合工作。
6 、电缆排管外混凝土包封,在计算工程量时,是否要扣除排管的体积?答:在计算电缆排管外混凝土包封的工程量时,应扣除电缆排管的体积。
7 、薄钢板风管采用共板法兰时,相应风管保温定额如何套用?答:当薄钢板风管采用共板法兰时,相应风管保温套用第十二册相应定额,基价及主材乘以 1.03 系数。
8 、第八册《工业管道工程》8-2810 木垫式管架安装定额中未计价主材“硬木”的主材含量是否有误?答:有误。
第八册《工业管道工程》8-2810 木垫式管架安装定额中未计价主材“硬木”的主材含量由0.48 调整为0.06 。

总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订〈浙江省建设工程计价依据(2003版)〉的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程量所需的人工、材料、机械台班消耗量标准,反映本省社会平均消耗量水平。
五、本定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可按本省其他相应工程计价定额计算,如仍缺项的,应编制地区性补充定额或一次性补充定额,并按规定履行申报手续。
七、有关定额人工的说明和规定。
1.本定额的人工消耗量是以现行《全国建筑安装工程统一劳动定额》为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
每工日按八小时工作制计算。
2.本定额日工资单价按三类划分:土石方工程按一类日工资单价40元计算;木结构工程,金属结构工程,楼地面工程,墙柱面工程,天棚工程,门窗工程,油漆、涂料、裱糊工程按三类日工资单价50元计算;保温隔热、耐酸防腐工程及其他工程中根据子目性质不同分别按二类日工资单价43元和三类日工资单价50元计算;其余工程均按二类日工资单价43元计算。
第一章综合布线系统工程第一章综合布线系统工程说明一、本章定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程等项目。
二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的填挖土工程,若发生时执行第四册《电气设备安装工程》定额和有关土建工程定额。
三、本章双绞线布放定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用定额子目的综合工日的用量按增加20%计列。
四、在已建天棚内敷设线缆时,所用定额子目的综合工日的用量按增加80%计列。
工程量计算规则一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以"m"计算。
电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以此类推。
电缆附加及预留的长度是电缆敷设长度的组成部分,但应根据布放与否计入电缆长度工程量之内。
二、制作跳线以"条"计算,卡接双绞线缆以"对"计算,跳线架、配线架安装以"条"计算。
三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以"个"计算。
四、双绞线缆测试以"链路"或"信息点"计算,光纤测试以"链路"或"芯"计算。
五、光纤连接以"芯"(磨制法以"端口")计算。
六、布放尾纤以"根"计算。
七、室外架设架空光缆以"m"计算。
八、光缆接续以"头"计算。
九、制作光缆成端接头以"套"计算。
十、安装漏泄同轴电缆接头以"个"计算。
十一、机柜、机架、抗振底座安装以"台"计算。
浙江省建筑工程预算定额(2010版) —-说明及计算规则浙江省建筑工程预算定额(2010版)—-说明及工程量计算规则总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省建设厅、省发改委、省财政厅《关于组织修订<浙江省建设工程计价依据(2003版)〉的通知》(建建发[2009]165号)、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及有关规定,在《全国统一建筑工程基础定额》(GJD-101—95)、《全国统一建筑装饰装修工程消耗量定额》(GYD—901—2002)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价的约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程量所需的人工、材料、机械台班消耗量标准,反映本省社会平均消耗量水平。
五、本定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可按本省其他相应工程计价定额计算,如任缺项的,应编制地区性补充定额,并按规定履行申报手续。
七、有关定额人工的说明和规定。
1。
本定额的人工消耗量是以现行《全国建筑安装工程统一劳动定额》为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
第六册说明一、第六册《自动化控制仪表安装工程》(以下简称本册定额)适用于新建、扩建、改建项目中的自动化控制装置及仪表的安装调试工程。
二、本册定额编制的主要依据标准、规范:1.《自动化仪表工程施工及验收规范》GB 50093-2002。
2.《自动化仪表工程施工质量验收规范》GB 50131-2007。
3.《分散型控制系统工程设计规定》HG/T20573-95。
4.《仪表配管、配线设计规定》HG/T 20512-2000。
5.《仪表系统接地设计规定》HG/T 20513-2000。
6.《仪表及管线伴热和绝热保温设计规定》HG/T 205 14-2000。
7.《仪表隔离和吹洗设计规定》HG/T 20515-2000。
8.《自动分析室设计规定》HG/T 20516-2000。
9.《电子计算机机房施工及验收规范》SJ/T 30003-93。
10.《全国统一安装工程施工仪器仪表台班费用定额》GFD-201-1999。
11.《浙江省安装工程预算定额》(2003版)。
12.《建设工程劳动定额安装工程》LD/T 74.1~4-2008。
三、本册定额的仪表校验材料费包括检验用消耗材料和校验材料摊销量。
四、下列内容执行其他册相应定额:1.控制电缆敷设、电气配管、支架制作安装、桥架安装、接地系统,执行第四册《电气设备安装工程》相应子目。
2.仪表设备及管路刷油、保温、防腐蚀,执行第十二册《刷油、防腐蚀、绝热工程》相应项目。
3.管道上安装流量计、调节阀、电磁阀、节流装置、取源部件等及在管道上开孔焊接部件,执行第八册《工业管道工程》相应项目。
4.火灾报警及消防控制,执行第九册《消防设备安装工程》相应子目。
第十二章配管、配线第十二章配管、配线说明一、本章定额包括电线管敷设、钢管敷设、防爆钢管敷设、可挠金属套管敷设、塑料管敷设、金属软管敷设、管内穿线、瓷内板配线、塑料夹板配线、鼓形绝缘子配线、针式绝缘子配线、蝶式绝缘子配线、木槽板配线、塑料槽板配线、塑料护套线明敷设、线槽配线、塑料护套线穿管、钢索架设、母线拉紧装置及钢索拉紧装置制作安装、车间带形母线安装、电气配管混凝土刨沟槽、接线箱安装、接线盒安装、过混凝土墙、梁钢保护管制作安装。
二、配管工程均未包括接线箱、盒及支架制作、安装。
三、连接设备导线预留长度见下表:连接设备导线预留长度(每一根线)四、套接扣压式、套接紧定式金属线路导管安装,参照电线管敷设相应定额,其弯头等连接管件不得另计主材费。
钢管焊接埋地敷设、镀锌钢管丝接埋地敷设,参照市政定额的相应子目。
五、塑料电线管配管分热风焊和粘接两种形式,UPVE电线管配管参照"粘接"方式套用刚性阻燃管定额。
六、金属软管敷设定额仅适用于电机与配管之间连接用。
七、多芯软线线槽配线按芯数不同套用本章"管内穿多芯软导线"相应定额乘以系数1.2。
八、人防穿墙套管为成品时,定额乘以系数0.2,人防穿墙套管价值另计。
工程量计算规则一、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以"m"为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。
二、定额中未包括钢索架设及拉紧装置、接线箱(盒)、支架的制作安装,其工程量应另行计算。
三、管内穿线的工程量应区别线路性质、导线材质、导线截面,以"m"为计量单位计算。
线路分支接头线的长度已综合考虑在定额中,不得另行计算。
照明线路中的导线截面大于或等于6mm2时,应执行动力线路穿线相应项目。
四、线夹配线工程量应区别线夹材质(塑料、瓷质)、线式(两线、三线)、敷设位置(在木、砖、混凝土)以及导线规格,以"m"为计量单位计算。
第四册说明一、第四册《电气设备安装工程》(以下简称本册定额)适用于新建、扩建、改建项目中10kV 以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电梯电气装置、电气调整试验等的安装工程。
二、本册定额编制的主要依据标准、规范:1.《电气装置安装工程高压电器施工及验收规范》GBJ147-90。
2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90。
3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90。
4.《电气装置安装工程电气设备交接试验标准》GB50150-2006。
5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006。
6.《电气装置安装工程接地装置施工及验收规范》GB50169-2006。
7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006。
8.《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92。
9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92。
10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92。
11.《电气装置安装工程低压电器施工及验收规范》GB50254-96。
12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96。
13.《电气装置安装工程起重机电气装置施工及验收规范》GB50256-96。
14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96。
15.《建筑电气工程施工质量验收规范》GB50303-2002。
16.《电力建设安全工作规程》GL 5009.1-92。
17.《民用建筑电气设计规范》JGJ/T16-2008。
18.《建筑照明设计标准》GB50034-2004。
19.《浙江省安装工程预算定额(2003版)》。
20.《浙江省建筑工程节能预算定额》。
第十二章配管、配线
第十二章配管、配线
说明
一、本章定额包括电线管敷设、钢管敷设、防爆钢管敷设、可挠金属套管敷设、塑料管敷设、金属软管敷设、管内穿线、瓷内板配线、塑料夹板配线、鼓形绝缘子配线、针式绝缘子配线、蝶式绝缘子配线、木槽板配线、塑料槽板配线、塑料护套线明敷设、线槽配线、塑料护套线穿管、钢索架设、母线拉紧装置及钢索拉紧装置制作安装、车间带形母线安装、电气配管混凝土刨沟槽、接线箱安装、接线盒安装、过混凝土墙、梁钢保护管制作安装。
二、配管工程均未包括接线箱、盒及支架制作、安装。
三、连接设备导线预留长度见下表:
连接设备导线预留长度(每一根线)
四、套接扣压式、套接紧定式金属线路导管安装,参照电线管敷设相应定额,其弯头等连接管件不得另计主材费。
钢管焊接埋地敷设、镀锌钢管丝接埋地敷设,参照市政定额的相应子目。
五、塑料电线管配管分热风焊和粘接两种形式,UPVE电线管配管参照"粘接"方式套用刚性阻燃管定额。
六、金属软管敷设定额仅适用于电机与配管之间连接用。
七、多芯软线线槽配线按芯数不同套用本章"管内穿多芯软导线"相应定额乘以系数1.2。
八、人防穿墙套管为成品时,定额乘以系数0.2,人防穿墙套管价值另计。
工程量计算规则
一、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以"m"为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。
二、定额中未包括钢索架设及拉紧装置、接线箱(盒)、支架的制作安装,其工程量应另行计算。
三、管内穿线的工程量应区别线路性质、导线材质、导线截面,以"m"为计量单位计算。
线路分支接头线的长度已综合考虑在定额中,不得另行计算。
照明线路中的导线截面大于或等于6mm2时,应执行动力线路穿线相应项目。
四、线夹配线工程量应区别线夹材质(塑料、瓷质)、线式(两线、三线)、敷设位置(在木、
砖、混凝土)以及导线规格,以"m"为计量单位计算。
五、绝缘子配线工程量应区别绝缘子形式(针式、鼓式、蝶式)、绝缘子配线位置(沿屋架、梁、柱、墙,跨屋架、梁、柱、木结构、顶棚内、砖、混凝土结构,沿钢支架及钢索)、导线截面积,以"m"为计量单位计算。
绝缘子暗配,引下线按线路支持点至天棚下缘距离的长度计算。
六、槽板配线工程量应区别槽板材质(木质、塑料)、配线位置(木结构、砖、混凝土)、导线截面、线式(二线、三线)、以"m"为计量单位计算。
七、塑料护套线明敷工程量,应区别导线截面、导线芯数(二芯、三芯)、敷设位置(木结构、砖、混凝土结构、沿钢索),以"m"为计量单位计算。
八、线槽配线工程量应区别导线截面,以"m"为计量单位计算。
九、钢索架设工程量应区别圆钢、钢索直径(φ6、φ9),按图示墙(柱)内缘距离,以"m"为计量单位计算,不扣除拉紧装置所占长度。
十、母线拉紧装置及钢索拉紧装置制作安装工程量,应区别母线截面、花篮螺栓直径(12、
16、18)以 "套"为计量单位计算。
十一、车间带形母线安装工程量应区别母线材质(铝、钢)、母线截面、安装位置(沿屋架、梁、柱、墙,跨屋架、梁、柱)以"m"为计量单位计算。
十二、电气配管混凝土地面刨沟工程量应在实际发生时区别管子直径,以"m"为计量单位计算。
十三、接线箱安装工程量应区别安装形式(明装、暗装)、接线箱半周长,以"个"为计量单位计算。
十四、接线盒安装工程量应区别安装形式(明装、暗装、钢索上)以及接线盒类型,以"个"为计量单位计算。
十五、灯具,明、暗开关,插座、按钮等预留线已分别综合在相应定额内,不得另行计算。
