上跨铁路桥梁安全施工方案一、前言随着城市发展的进程,铁路的数量也在逐年增加,而铁路桥梁作为铁路交通中不可或缺的部分,其建设、维护和改造也日益增多。
由于铁路桥梁跨越的是行驶的火车和旅客的生命财产,因此安全是施工过程中最重要的问题之一。
本文旨在介绍上跨铁路桥梁安全施工方案,以确保工程施工过程中的安全。
二、施工前准备1. 选派专人负责施工前需要选派专人负责,对施工过程进行监管,以保证施工的质量和安全。
同时需要配备专业技术人员,对工作场所和施工方案进行评估,并制定详细的施工方案。
2. 建立安全管理制度施工前需要建立健全的安全管理制度,对不同场合的施工安全要求进行详细说明和指导。
同时,还需要对施工人员进行相关的安全教育培训,完善安全卫生制度。
3. 检测建筑结构施工前需要进行严格的检测,确保所要施工的铁路桥梁建筑结构稳定可靠,并进行必要的修复和加固。
此外,还需要对铁路桥梁进行详细的勘察和安全性评估,确保施工过程的安全。
三、施工过程1. 施工时限施工时限需要严格控制,避免对铁路正常运输造成影响。
同时,施工瞬间需要增加施工现场的安全监管,严禁任何人员随意进入施工现场。
2. 施工期间的防护措施在施工期间,需要对作业现场进行有效控制和防护。
例如,限制人员流动,设置防护栏杆和告示牌,确保施工现场的安全性。
3. 施工过程中的安全监测和应对措施在施工过程中,需要对施工现场进行实时监测,及时发现和处理可能存在的安全隐患。
如发现任何安全隐患,需要立即采取应对措施,确保工程的安全施工。
四、施工后验收1. 竣工验收施工结束后,需要进行竣工验收。
在验收前,需要对工程的各个单位将进行详细的检测和清点,对施工质量进行评估,以确保工程的质量和安全。
2. 安全技术交底验收结束后,需要进行安全技术交底,向相关人员说明施工过程中的安全问题和技术细节,以确保下一步操作可以更加安全和稳定运行。
五、总结上跨铁路桥梁的安全施工方案需要从施工前的准备工作到施工过程中的防护措施和应对措施,再到施工后的竣工验收和安全技术交底,必须由专业人员把关。
第1篇铁路上跨桥安全施工方案一、前言铁路上跨桥是铁路线路上跨越公路、河流、山谷等障碍物的重要结构物,其安全施工对于保障铁路运输安全、提高铁路通行能力具有重要意义。
本方案旨在制定一套全面、细致、可行的铁路上跨桥安全施工方案,确保施工过程中的安全与质量。
二、施工概况1. 工程名称:XX铁路上跨桥2. 施工地点:XX省XX市XX县3. 施工内容:上跨桥主体结构施工、桥面系施工、附属设施施工等4. 施工工期:XX个月5. 施工单位:XX建设集团有限公司三、施工组织与管理1. 施工组织机构(1)成立以项目经理为组长的施工领导小组,负责全面协调、指挥施工工作。
(2)设立工程技术部、安全质量部、物资设备部、财务部、综合办公室等职能部门,分别负责技术、安全、物资、财务和综合管理工作。
2. 施工管理措施(1)严格执行国家有关铁路工程建设的法律法规、技术标准和规范。
(2)建立健全各项管理制度,确保施工过程规范化、标准化。
(3)加强施工人员培训,提高施工人员安全意识和技能水平。
(4)加强施工现场管理,确保施工环境整洁、有序。
四、施工工艺及方法1. 桥墩施工(1)采用钻孔灌注桩基础,桩径为XX米,桩长为XX米。
(2)桩基施工前,对地质情况进行详细勘察,确保桩基承载力满足设计要求。
(3)桩基施工过程中,严格控制桩位偏差、垂直度、混凝土质量等关键指标。
2. 桥梁主体结构施工(1)采用预制拼装法进行桥梁主体结构施工,包括梁体、桥面板等。
(2)预制梁体在工厂内完成,确保质量稳定。
(3)现场进行梁体拼接、桥面板安装,严格控制拼接精度和施工质量。
3. 桥面系施工(1)桥面系主要包括防水层、排水系统、伸缩缝、栏杆等。
(2)防水层采用高分子防水卷材,确保防水效果。
(3)排水系统采用雨水沟、排水管等,确保排水畅通。
4. 附属设施施工(1)附属设施包括照明、信号、监控等。
(2)照明采用LED灯,确保亮度适中、节能环保。
(3)信号、监控设备采用先进技术,确保信号传输稳定、监控效果良好。

最新上跨铁路桥建设工程施工组织设计方案上跨铁路桥建设工程施工组织设计方案目录1. 施工方案与技术措施2. 质量管理体系与措施3. 安全管理体系与措施4. 环境保护管理体系与措施5. 工程进度计划与保证措施6. 资源配备计划7. 主要项目管理人员8. 施工设备9. 试验、检测仪器设备1.施工方案与技术措施1.1编制依据、原则及范围1.1.1编制依据(1)工程建设有关的法律、法规、规范、标准、条例等。
(2)**市**大道、**路上跨铁路桥工程招标文件。
(3)**市**大道上跨铁路桥工程施工图设计、**市**路上跨铁路桥工程施工图设计。
(4)工程所在地地理位置、交通条件及施工期间气候条件。
(5)同类工程施工资料及相关工法。
(6)可资利用的新技术、新工艺、新材料、新设备、新检测方法资料。
(7)有关行业标准、施工技术标准、规范及技术规程有关要求。
①《铁路技术管理规范》铁道部令第29号,2006年②《铁路营业线施工安全管理办法》铁运[2012]280号③《**集团铁路营业线施工安全管理实施细则》**运发[2012]310号④《铁路运输安全保护条例》国务院令第430号,2004年⑤《铁路桥涵工程施工安全技术规程》TB10303-2009⑥《公路桥涵施工技术规范》JTG/T F50-2011⑦《公路工程质量检验评定标准》JTG/F801-20121.1.2编制原则为确保优质、安全、按期完成本标段工程的施工,制定施工组织编制原则如下:(1)严格遵守招标文件要求。
(2)根据设计文件遵循各项工程施工工艺和技术的客观规律,周密布署,合理安排施工顺序。
采用平行流水及均衡施工方法,保证施工工期。
(3)合理配置生产要素,布置施工平面,减少工程消耗,降低生产成本。
(4)选派具有丰富施工经验人员组成坚强有力的管理机构,安排有同类或类似工程施工经验的施工队伍,组织专业化施工。
(5)先重点、后一般,全面规划、统筹安排。
(6)坚持安全文明施工,强化现场管理,确保安全生产。
上跨立交桥整体同步顶升改造施工工法上跨立交桥整体同步顶升改造施工工法一、前言上跨立交桥是城市道路交通系统的重要组成部分,随着使用年限的增加,存在着老化、破损、结构不安全等问题。
为了确保立交桥的安全可靠运行,对立交桥进行改造工程势在必行。
本文将介绍一种全新的施工工法——上跨立交桥整体同步顶升改造施工工法。
二、工法特点1. 采用整体顶升的方式进行改造,使得立交桥不需拆除,大大节约了时间和人力物力资源,减少了对交通的影响。
2. 高度可控,能够根据实际情况对立交桥进行精确的提升操作,确保整体结构的稳定性和安全性。
3. 施工速度快,可以在较短的时间内完成立交桥的改造工程,减少了改造期间的交通堵塞和不便。
三、适应范围该工法适用于各种规模的立交桥改造工程,无论是中小型的城市立交桥还是大型的高速公路立交桥,都可以采用该工法进行改造。
四、工艺原理1. 施工工法与实际工程之间的联系:通过引入数学模型和计算机模拟技术,确定了最佳施工方案,确保施工过程的安全和精确性。
2. 采取的技术措施:通过密切配合各个施工阶段的工序,保障了整体顶升过程的同步性和稳定性。
五、施工工艺1. 施工准备:包括选择合适的施工地点、清理施工现场、设置施工标志等。
2. 测量控制点:通过测量控制点的坐标和高程,确定整体顶升的起点和终点,确保施工的准确性。
3. 设计支撑点:根据顶升计划确定支撑点的位置和布置方式,确保立交桥在顶升过程中的稳定性。
4. 搭设顶升系统:在支撑点上搭设顶升系统,通过液压装置对立交桥进行整体顶升。
5. 同步顶升:通过控制液压系统的工作,实现对立交桥的同步顶升,确保结构的平稳和均衡。
6. 固定及拆除支撑点:在顶升完成后,对支撑点进行固定,确保立交桥的稳定性,并拆除多余的支撑点。
六、劳动组织施工过程中需要合理组织人力资源,确保各个环节的协调与顺利进行。
七、机具设备1. 液压顶升系统:用于对立交桥进行整体顶升的设备,具有稳定的工作性能和高度可控的精确性。
跨铁路立交桥架梁施工方案-Secret项目介绍本项目是一项用于跨越铁路的立交桥架梁施工方案。
立交桥是城市道路建设中常见的一个重要工程,而跨越铁路的立交桥更显得复杂而关键。
这项施工方案将着重介绍在跨越铁路的立交桥桥梁施工中的关键步骤和注意事项。
施工步骤1. 立交桥设计首先,施工前需要根据现场实际情况和设计要求制定立交桥的设计图纸,包括梁体结构、支座位置等详细信息。
2. 预备工作在正式施工前,需要进行一系列的准备工作,包括清理施工现场、搭建施工场地、准备必要的工程设备和施工人员等。
3. 支座安装支座是桥梁结构中非常关键的一部分,支撑着整个桥梁的重量。
安装支座需要精确测量位置、调整支座水平度等。
4. 梁体吊装在支座安装完毕后,需要进行梁体吊装工作。
这一步需要严格控制起重设备的操作,确保梁体安全顺利地被吊装到位。
5. 梁体固定吊装完成后,需要对梁体进行固定,确保桥梁整体结构的稳定性和安全性。
6. 桥梁主体验收最后,需要对桥梁主体进行验收,确保桥梁符合设计要求和安全标准。
施工注意事项1.安全第一:在整个施工过程中,必须时刻关注安全防护措施,确保施工人员和施工设备的安全。
2.严格按照设计要求施工:各个施工步骤必须严格按照设计图纸和要求进行,确保桥梁结构稳定性和承载能力。
3.持续监测:在施工过程中需要进行桥梁结构的监测,及时发现并处理可能出现的问题。
4.合理调配资源:要合理安排施工人员和设备,确保施工效率和质量。
5.环境保护:在施工现场要注意环境保护,妥善处理施工中产生的垃圾和废料。
结语跨越铁路的立交桥桥梁施工是一项复杂而重要的工程,本文介绍了施工过程中的关键步骤和注意事项,希望能对相关人员在施工中提供一些帮助。
施工前务必认真筹备和安排,确保施工过程安全、高效、顺利进行。

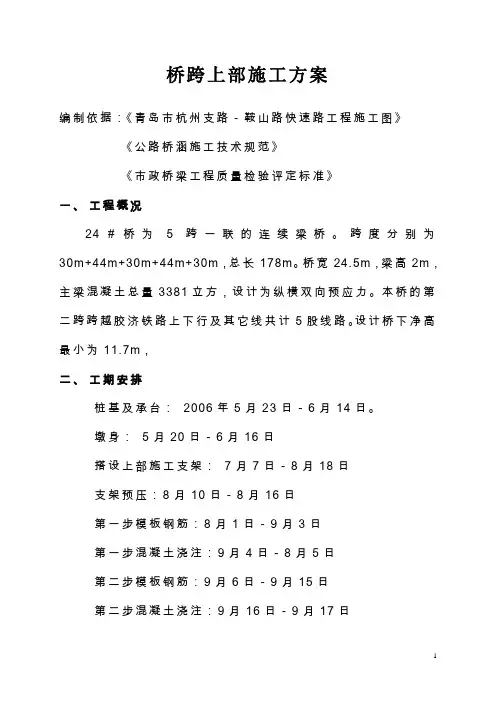

桥跨上部施工方案编制依据:《青岛市杭州支路-鞍山路快速路工程施工图》《公路桥涵施工技术规范》《市政桥梁工程质量检验评定标准》一、工程概况24#桥为5跨一联的连续梁桥。
跨度分别为30m+44m+30m+44m+30m,总长178m。
桥宽24.5m,梁高2m,主梁混凝土总量3381立方,设计为纵横双向预应力。
本桥的第二跨跨越胶济铁路上下行及其它线共计5股线路。
设计桥下净高最小为11.7m,二、工期安排桩基及承台:2006年5月23日-6月14日。
墩身:5月20日-6月16日搭设上部施工支架:7月7日-8月18日支架预压:8月10日-8月16日第一步模板钢筋:8月1日-9月3日第一步混凝土浇注:9月4日-8月5日第二步模板钢筋:9月6日-9月15日第二步混凝土浇注:9月16日-9月17日混凝土浇注、养生、预应力张拉:9月18日-9月26日桥面系:9月26日-10月2日三、总体施工方案3.1跨铁路部分(第二跨)采用40型H型钢作为上部梁体施工的支架,在线路之间加设临时支敦。
临时支敦的基础采用150×50cm钢筋混凝土条形基础,条形基础上预埋钢板,钢板上连接φ600壁厚8mm的钢管作为贝雷片的支撑。
在搭设上部施工支架前首先搭设线路防护棚,防护棚距离轨面的距离按照电气化铁路规范要求的最小限界设置。
防护棚支敦和上部施工支架位置重合的地段可借助上部施工支架支敦,其它位置搭设碗扣式脚手架作为防护棚支架,支架上搭设20槽钢。
间距1m,槽钢上满铺木板,木板上顶1mm厚铁皮。
在桥东侧搭设宽度10m的支架作为拆除上部支架的平台。
3.2跨铁港立交部分(第三、四跨)采用40型H型钢与碗扣支架混合作为上部施工的支架,在孟庄北路、铁港立交、孟庄南路上分别设临时支撑作为上部H 型钢支架梁的辅助支墩。
临时支墩基础采用钢筋混凝土条形扩大基础其断面尺寸为 1.2*0.5米。
条形基础顶面预埋1m*1m*10mm钢板,钢板上支立φ600,壁厚0.8cm的钢管作为上部H型钢梁的支架。
上跨公路桥梁施工方案一、工程概述本工程为上跨公路桥梁施工项目,旨在在繁忙的公路上方建设一座坚固耐用、造型美观的桥梁。
工程位于城市交通要道,周边交通流量大,施工环境复杂。
为确保施工顺利进行,降低对交通的影响,制定详细的施工方案至关重要。
二、施工目标1、确保施工安全:施工过程中需严格遵守安全规定,确保工人和来往车辆的安全。
2、缩短工期:合理安排施工进度,尽量缩短桥梁施工对交通的影响。
3、保证质量:按照国家有关规范和设计要求进行施工,确保桥梁的强度和稳定性。
4、控制成本:在保证质量的前提下,合理控制施工成本。
三、施工方案1、施工准备:在施工前,对施工现场进行详细勘察,了解现场地形、地质和水文情况。
完成临时设施建设和人员组织工作。
对进场的材料和设备进行严格检查,确保符合设计要求。
2、桩基施工:采用钻孔灌注桩作为桥梁基础。
钻孔前应进行精确测量定位,确保桩基位置准确。
钻孔过程中应加强地质监测,防止意外情况发生。
成孔后进行清孔、钢筋笼安装和混凝土灌注。
3、桥梁墩台施工:根据设计图纸进行桥墩和桥台的施工。
桥墩采用钢筋混凝土浇筑,确保墩身竖直,位置准确。
桥台则需注意与路面平顺,以免影响行车。
4、钢梁安装:按照设计要求加工和安装钢梁。
安装过程中应保证钢梁平直、稳定,确保结构受力均匀。
钢梁焊接过程中需进行无损检测,确保焊接质量。
5、桥面铺装:完成钢梁安装后,进行桥面铺装工作。
采用防水性能好的防水层材料,以防止水分渗透。
然后进行混凝土铺装层的浇筑和养护。
6、交通安全设施:在桥梁施工完成后,根据交通流量和安全需要,设置相应的交通安全设施,如护栏、标线和照明等。
7、工程验收:施工完成后进行严格的验收工作,确保桥梁符合设计要求和质量标准。
四、施工组织与管理为确保施工顺利进行,我们将采取以下措施:1、建立完善的项目管理机构,明确各岗位的职责和权限。
2、制定详细的施工计划和进度表,对施工进度进行实时监控和调整。
3、加强施工现场的安全管理,制定安全制度,规范操作流程。

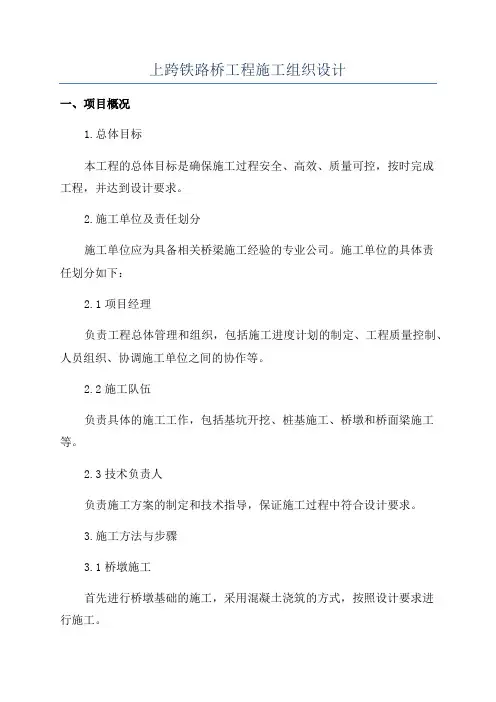

上跨铁路桥工程施工组织设计一、项目概况1.总体目标本工程的总体目标是确保施工过程安全、高效、质量可控,按时完成工程,并达到设计要求。
2.施工单位及责任划分施工单位应为具备相关桥梁施工经验的专业公司。
施工单位的具体责任划分如下:2.1项目经理负责工程总体管理和组织,包括施工进度计划的制定、工程质量控制、人员组织、协调施工单位之间的协作等。
2.2施工队伍负责具体的施工工作,包括基坑开挖、桩基施工、桥墩和桥面梁施工等。
2.3技术负责人负责施工方案的制定和技术指导,保证施工过程中符合设计要求。
3.施工方法与步骤3.1桥墩施工首先进行桥墩基础的施工,采用混凝土浇筑的方式,按照设计要求进行施工。
3.2桥面梁施工在桥墩完成后,开始进行桥面梁的施工。
首先进行预应力钢筋的张拉,然后再进行混凝土浇筑。
3.3桥面防水处理桥面梁完成后,对桥面进行防水处理,确保桥面防水性能良好。
3.4施工期间的安全措施在施工期间,必须加强施工现场的安全管理,确保施工人员的安全。
设置专门的安全警示区域,并配备专门的安全人员进行安全监管。
4.施工机械设备根据工程的特点,选用适当的施工机械设备,如塔吊、起重机、混凝土搅拌车等,确保施工的高效性和质量。
5.施工材料采购与管理施工材料的采购应在符合质量要求的情况下,选择合理的供应商。
施工单位应对施工材料进行严格的管理,确保施工材料的质量。
6.施工质量控制施工过程中,应加强质量控制,制定相应的质量检验标准,并进行实施。
对达不到质量要求的施工工序,必须及时停工整改,并重新验收。
7.环境保护措施在进行施工的过程中,必须加强环境保护工作。
对施工过程中产生的噪音、粉尘等污染物,必须采取相应的减排措施,确保对环境的影响控制在合理范围内。
8.工期计划根据工程的实际情况,制定合理的工期计划。
并由项目经理负责对工期计划进行监督和管理,确保工程按时完成。
9.施工总结与经验复盘在工程施工结束后,进行施工总结与经验复盘,总结工作中的不足和问题,并提出改进措施,为类似工程的施工提供经验。
