一、工程概况时速200Km/h新建客货混运铁路甬台温线(温州段),前溪特大桥和潘郎特大桥中心里程分别为DK178+901.555、DK175+297.09,位于浙江省温岭市境内;桥长分别为749.33m和6199.72m;均为左偏曲线梁桥。
桥址地形平坦,地貌视野开阔。
前溪特大桥和潘郎特大桥结构形式为钻孔桩基础、圆端形墩柱以及箱梁结构的有碴轨道后张法预应力混凝土双线简支箱梁。
两座桥的简支箱共计有210片。
其中潘郎特大桥简支箱32m共计有177片,24m共计有10片;前溪特大桥简支箱32m共计有21片,24m共计有2片。
梁体截面类型为单箱单室简支箱梁,梁端顶板、腹板局部向内侧加厚,底板分别向内、外侧加厚。
桥梁宽13.0m,桥梁建筑总宽13.4m。
32m的简支箱梁长为32.6m,计算跨度为31.1m,24m的简支箱梁长为24.6m,计算跨度23.1m.跨中部分梁高2.8m,支点部分梁高3.0m,横桥向支座中心距4.7m。
梁体线形控制:①扣除自重影响后预应力产生的上拱度:直线梁为14.47mm,曲线梁为15.06mm;②静活载挠度:直线梁为7.60mm,为跨度的1/4092,曲线梁为7.59mm,为跨度的1/4097;③反拱的设置:理论计算跨中反拱值为22.5mm,其他位置按二次抛物线过渡。
梁体混凝土采用强度等级为C50的混凝土。
封锚采用强度等级为C50的无收缩性混凝土,挡碴槽、遮板、电缆槽竖墙及盖板混凝土强度等级为C40。
梁体重量约800t。
梁体施工方法为移动模架现浇法。
二、简支箱梁总体施工方案根据总工期的要求,采用一套MSS32-900,两套ZQJ32移动模架造桥机进行梁片施工,以确保工期目标。
图1 箱梁施工工艺流程图三、移动模架造桥机施工总体方案简支箱梁采用下承式移动模架(MSS32-900)造桥机进行逐孔现浇施工。
箱梁混凝土总体浇筑方案为混凝土由拌和站集中拌和,混凝土输送泵和混凝土泵车进行浇注。
移动模架施工安全作业指导书移动模架施工安全作业指导书一、施工前准备工作1、开展工程安全专项施工方案论证,制定详细安全责任制度及施工计划。
2、对工程施工现场区域划分,进行施工安全区域设置,设置拦挡、标识等措施,防止非施工人员进入。
3、制定应急预案,明确应急处置程序,配备必要的应急救援设备。
4、安排施工搭设的吊篮、脚手架等工器具,确保其安全和稳定。
5、检查移动模架的质量和稳定性,明确移动模架使用规则和限制,切勿越位使用。
6、调查气象条件,选择适宜的施工天气。
7、机具设备检查,保证设备状态良好。
所有设备已定期检查维修。
8、对工人进行岗前教育和安全知识培训,特别是对使用移动模架的工人,强化安全意识和操作规范。
二、施工现场安全管理1、施工现场安全区域设施。
(1)划定施工安全区域,并张贴安全警示标识;(2)设置交通管制措施,尤其是作业期间,禁止未经批准的车辆通过施工区域;(3)根据移动模架高度和跨度,设立必要的警戒带和警示牌;(4)设置生火禁止区域,并设立相应的标志和安全提示牌。
2、移动模架的稳定性及安全性管理。
(1)在施工现场搭设移动模架时,应注重其稳定性的设置,脚手架杆件间接头距离不得大于2m,避免模架发生倾斜或倒塌;(2)模架顶升、拆除时,应严格按照规定操作,防止意外事故的发生;(3)在保证模架稳定性的基础上,必要处设置护栏,保障工人人身安全。
3、防火管理。
(1)严禁在移动模架上焊接、气割、切割等易引起火灾、爆炸危险的作业;(2)移动模架周围应设立生火禁止措施,杜绝吸烟、扔烟蒂等违禁行为;(3)监督施工人员加强消防设备维护,及时发现隐患并及时处理。
三、施工现场安全监督1、针对移动模架的搭设、调整、使用等作业,加强现场监督,及时纠正施·工中存在的问题,防止意外事故的发生。
2、落实行政主管部门安全监管职责,对工程施工现场日常巡查、学习、监督、检查等工作进行管理。
3、每日对安全防护设施、围挡及警示标志进行检查,发现问题及时整改。
移动模架造桥施工作业指导书根据施工方案的规定, 廊步特大桥、布惊坪大桥运用移动模架施工。
移动模架的施工的桥梁详见表。
移动模架系统在现场拼装成型, 进行模板调整、预拱度设立及预压。
钢筋在加工场集中加工、专用运送车运送到施工桥位、吊车吊装到桥上作业面后进行绑扎;预应力孔道采用预埋波纹管成孔;底、腹板钢筋绑扎完毕后, 安装内模, 最后进行顶板、翼缘板钢筋绑扎;混凝土在拌和站集中拌和、混凝土输送车运送, 混凝土泵车入模, 插入式振动器进行梁体混凝土振捣, 桥面采用整平机整平;梁体养护采用自然养生;预应力筋张拉采用两端张拉工艺, 真空压浆、封端;移动模架落架、脱模, 纵向前移至下一浇筑孔位。
根据自行式移动模架工作原理及其结构形式, 系统自行时规定桥墩高度不宜小于7.8m, 结合设计资料对于桥墩高度大于7.8m的桥梁采用支撑托架自行的方案进行现浇梁施工;对于桥墩高度小于7.8m 的桥梁, 可在其墩旁用搭设临时支撑墩来支承移动模架主梁, 在移动模架过孔时, 同样运用移动模架前、中、后悬挂完毕主梁的支撑。
移动模架法施工工艺流程详见图。
1.移动模架组拼移动模架拼装顺序: 牛腿支架、主梁组装的有关施工设备、机具就位→支墩搭设→牛腿支架组装→牛腿支架安装→主梁组装→主梁吊装就位→横梁安装→铺设底模→安装外侧模。
移动模架造桥机施工桥梁表移动模架法施工工艺流程图移动模架系统拼装时规定各部件之间连接可靠, 拼装完后要通过认真全面检查, 确认安全可靠并试压后方可用作上部施工使用。
移动模架结构示意图见图3-2。
移动模架施工断面图见图3-3。
移动模架施工环节图见图3-4。
2.移动模架预压移动模架在安装完毕第一次使用前, 通过预压消除非弹性变形, 拟定弹性变形值并据此进行预拱度设立, 同时检查模架的安全性能。
为保证预压荷载的合理分布, 采用砼预压块进行预压。
自跨中开始向两侧每隔5m设沉降观测点, 每排设七个点, 布设于底板及翼板, 并进行编号。
移动模架现浇箱梁施工作业指导书一、编制目的为了更好的指导施工生产,使现场作业人员能够正确操作移动模架造桥机,明确移动模架现浇箱梁施工工艺、操作要点和质量标准,规范和指导现浇箱梁施工作业。
二、编制依据《公路桥涵施工技术规范》 JTJ041~2000《公路工程质量检验评定标准》 JTG F80/1~2004《##高速公路桥梁预应力孔道真空辅助压浆施工指导意见(试行)的通知》《施工图设计文件》三、适用范围##互通主线跨##大桥第十联至第十六联(33~60#墩)。
四、移动模架构造1、移动模架造桥机本移动模架造桥机专为东疏港高速公路主线跨##大桥设计,施工时无需在桥下设置模板支架,无需在桥墩身上开孔,而采用支撑在承台上的墩旁托架钢结构主梁支承外模板。
移动模架设计时,已充分考虑移动模架与桥梁承台、墩身间的作用力,模架牛腿承脚均落在承台(系梁)下外围群桩中心线范围内,并采用有限元法建模分块计算,各项受力检算均在规范允许范围内,无需对墩台进行局部加强。
2、主要结构件构成MSS移动模架系统是世界上桥梁施工界的先进工法,施工时无需对在桥下设置模板支架,采用两个钢结构主梁支承模板系统,两主梁通过牛腿支承在桥墩柱或承台上,可以形象地认为移动模架就是一套活动的制梁台座。
根据工程情况,移动模架设计方案采用牛腿拆装式移动模架系统,共设置四对牛腿托梁,施工时只用其中三对牛腿,另一对牛腿在造桥机纵移前预先安装在下一孔桥墩承台上,以缩短施工周期。
移动模架系统主要由牛腿、推进平车、主梁、鼻梁、横梁、外模及内模组成。
每一部分都配有相应的液压或机械系统。
3、移动模架造桥机系统的组装3.1拼装准备(1)设备存放场地准备移动模架构件多,体大、物重,拼装各构件要求的精度高,因此必须对存放场地进行处理。
拼装场地安排在右幅33-35#墩之间,片石片石砼基础厚度150mm,并要求大致平整。
存放时,重要部件垫放枕木,以防损坏,并有专人巡察,小型部件,入库保管。

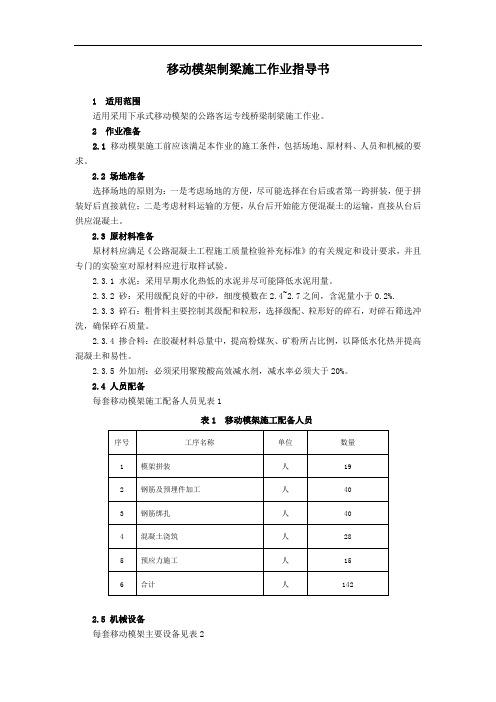

移动模架制梁施工作业指导书1 适用范围适用采用下承式移动模架的公路客运专线桥梁制梁施工作业。
2 作业准备2.1 移动模架施工前应该满足本作业的施工条件,包括场地、原材料、人员和机械的要求。
2.2 场地准备选择场地的原则为:一是考虑场地的方便,尽可能选择在台后或者第一跨拼装,便于拼装好后直接就位;二是考虑材料运输的方便,从台后开始能方便混凝土的运输,直接从台后供应混凝土。
2.3 原材料准备原材料应满足《公路混凝土工程施工质量检验补充标准》的有关规定和设计要求,并且专门的实验室对原材料应进行取样试验。
2.3.1 水泥:采用早期水化热低的水泥并尽可能降低水泥用量。
2.3.2 砂:采用级配良好的中砂,细度模数在2.4~2.7之间,含泥量小于0.2%.2.3.3 碎石:粗骨料主要控制其级配和粒形,选择级配、粒形好的碎石,对碎石筛选冲洗,确保碎石质量。
2.3.4 掺合料:在胶凝材料总量中,提高粉煤灰、矿粉所占比例,以降低水化热并提高混凝土和易性。
2.3.5 外加剂:必须采用聚羧酸高效减水剂,减水率必须大于20%。
2.4 人员配备每套移动模架施工配备人员见表1表1 移动模架施工配备人员2.5 机械设备每套移动模架主要设备见表2表2 移动模架施工主要设备3 技术要点移动模架施工工艺是当今世界上先进的桥梁施工工艺之一,与传统的预制、安装、架桥等施工技术不同,集模板、支撑系统、过孔功能于一体。
3.1 移动模架施工主要优点3.1.1 无大型临时制梁场,少占耕地,对地方道路干扰少,适合丘陵地带和桥隧相连区域。
3.1.2 相对于大型预制梁厂,移动模架制梁大型设备投入少,准备时间短,能快速投产。
3.1.3 移动模架技术具有良好的适应性,不受墩高、场地、水文、地质等条件的限制,能满足施工各种作业工况的要求,转场较机动灵活,便于开展平行流水作业3.2 移动模架施工主要缺点关键是把工厂化的预制梁工艺移至移动模架工作面,因此需组织专业化的施工队伍,进行工厂化的管理,3.3 移动模架结构下承式移动模架造桥机其外模、底模和支架及导梁可纵向移动,如用于连续梁可一次浇灌数孔,以减少移支架次数,加快制梁进度,其内模可收缩后从箱室内逐节退出。
南京大胜关长江大桥南引桥 32m 及 24m 简支箱梁采用挪移模架和简支架法施 工,挪移模架按32m 箱梁设计,同时可满足24m 箱梁的施工。
其中配备 1套ZQM900 型下承式挪移模架用于京沪线 J100#墩—J86#、沪汉蓉 H100#—H86#共 28 孔简支 箱梁施工。
本机采用桥面下支承,利用两组钢箱梁支承模板,通过模板开合、模架纵 移、横移、支腿自移等功能,实现对混凝土梁原位现浇、逐孔成桥的施工工法。
具有设备简单、造价相对低廉、操作方便、占用施工场地少、节约制架设备投资 等特点。
特别合用于特殊地形环境,如桥址两边是隧道、深山峡谷、江河或者湖泊滩地、跨越交通路线。
挪移模架性能参数表整跨逐孔向前现场浇注 32m (24m )简支箱梁桥面下支承900t ≥2000m ≤2%≤2.5%全长 69.5m ;钢箱梁 35.5m 单件分量〈22t ,单件长度〈16M 电液控制驱动,模板手动微调 AC380V ,50Hz ;42KW10~12 天/跨 约 520t6 级1/700 760t 6 级 380t 0 .5m/min1.5 12 级施工方法 合用范围 支承型式 现浇砼梁最大分量 路线最小曲线半径 现浇砼箱梁纵向最大坡度 现浇砼箱梁横向最大坡度主梁长度运输条件 驱动方式 动力条件 设计施工周期 整机自重 浇筑时允许最大风力主梁最大挠度比 对前支承墩台最大压力和 挪移时允许最大风力 对前支承墩台最大压力和 模架自行速度 整机抗倾覆稳定系数 锚固时最大风力京沪线J100#墩—J86#、沪汉蓉H100#—H86#墩身高度在4.5m — 14.5m 之间, 下行式挪移模架在 100#墩桥位上进行拼装,拼装程序为:墩身上安装牛腿支架 暂时支撑点及锚固点→牛腿组装→主梁组装→有关施工设备、机具的就位→墩旁 托架安装→支承台车及液压设备安装→主梁吊装→ 导梁及前扁担安装→横梁系 统安装→安装底模板 (散模板) 设预拱度→安装外侧模→安装配重及其平台→完 善液压电器等并调试→预压试验→检查验收后投入合用。
上行式移动模架作业指导书(总21页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--上行式移动模架作业指导书一适用范围磨盘村2#大桥1#-9#梁、磨盘山布尔哈通河大桥1#-9#梁。
二作业准备熟悉上行式移动模架施工使用说明书,了解上行式移动模架施工注意事项。
平整移动模架拼装与临时存放场地。
准备好移动模架拼装所需材料及机械。
三技术要求上行式移动模架主要特点为:承重的主梁系统位于桥面上方,外模系统吊挂在承重主梁上,主梁系统通过支腿支撑在梁端或墩顶上。
过孔时外模系统横向开启(或打开)以避开桥墩。
外模系统随主梁系统一同纵移。
支腿可自行向前倒装。
上行式移动模架占用桥下净空小,对低矮桥墩具有很强的适应性,且施工首跨和末跨或跨连续梁施工更方便(不需拆除主梁),能满足通过高压线等障碍物的净空要求。
短距离转场方便,拆除外模系统可直接通过隧道。
4 施工程序与工艺流程施工工艺施工工艺见下表移动模架法制梁施工工艺框图移动模架组拼移动模架拼装顺序:搭设支架→安装后行走机构及后支承→安装主梁→安装中主支腿→拆除支架→安装导梁及前支腿→安装挑梁及吊挂外肋→安装模板。
步骤1、拼装临时支墩,每个临时支墩承载力为50墩,安装后行走机构和后支撑机构。
步骤2、按顺序吊装1#主梁、2#主梁、3#主梁及连接系步骤3、安装中主支腿步骤4、按顺序吊装4#主梁、5#主梁、6#主梁及梁端连接系步骤5、安装挑梁、分段吊装吊挂外肋及外模系统移动模架系统拼装时要求各部件之间连接可靠,拼装完后要通过认真地全面检查,确认安全可靠并试压后方可进行上部施工使用。
移动模架预压移动模架在安装完成第一次使用前,通过预压消除非弹性变形,确定弹性变形值并据此进行预拱度设置,同时检验模架的安全性能。
试验目的(1)为确保箱梁现浇施工安全和质量,准确掌握施工过程中的移动模架工作的实际挠度和刚度,施工前,根据有关规范和要求,须对移动模架进行现场静载试验。
移动模架施工作业指导书第 1 页共 14页修改记录1、目的明确移动模架施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范移动模架作业施工。
2、编制依据(1)《公路桥涵施工技术规范》(JTG/T F50-2011);(2)《钢结构设计规范》(GB50017-2003);(3)《钢结构工程施工质量验收规范》(GB50205-2001);(4)《公路工程施工安全技术规程》(JTJ076-95);(5)《预应力混凝土用钢绞线》(GB/T5224-2003);(6)《混凝土结构设计规范》 (GB50010-2010);(7)《城市桥梁工程施工与质量验收规范》CJJ2-2008;3、适用范围适用于玛丽工程移动模架施工。
SS移动模架系统(move support system)是世界桥梁施工的先进工法,施工时无需在桥下设置模板支架,采用两个支撑在牛腿上的钢结构主梁支承模板系统,两主梁通过牛腿支架支撑在桥墩柱承台上。
4、施工准备移动模架均使用推进拼装施工工艺。
在场地处理后搭设钢管支架,逐节吊装模架主梁与导梁至支架上进行拼装,每拼装一主节梁就将对应的内横梁和外横梁安装好。
边拼装边向前推进,依次将主梁与导梁拼装完成。
拼装完左侧主梁后再拼装右侧主梁。
待左右侧主梁拼装完后合模,安装螺旋千斤顶、底模板、及侧模板,最后进行预压,根据实测数据调整好预拱度,再进行箱梁施工。
拼装移动模架之前,需要做几项工作准备,包括支腿安装、管桩基础施工、托板及桩间系梁浇注、钢支架搭设、小车滑移轨道的加工与安装。
5、施工工艺5.1 施工工艺流程图,见图5.1-1。
图5.1-1 移动模架施工工艺流程图5.2 施工工艺及方法5.2.1 一般规定(1)移动模架MSS(The Movable Scaffolding System)分为上行式和下行式梁总类型,宜采用定型产品。
本节按下行式编写,上行式可参照执行。
(2)应熟悉施工图纸和设计资料,复核移动模架现浇梁高度、宽度、细部尺寸等技术指标,编制移动模架现浇箱梁专项施工技术方案和安全专项施工方案,并经审核批准。
移动模架施工安全作业指导书移动模架箱梁施工是本项目施工中安全控制的难点之一,切实做好各项安全工作,是现场施工中的重点。
由于施工属海上作业,受海洋环境影响较大,作业人员施工过程中必须切实做好安全防护工作,进场前必须经经理部的专业培训,达到要求后方能进场作业。
在作业过程中要注重提高本作业项目人员的安全防护意识,切实贯彻落实“安全第一,预防为主”的方针。
为有效防止和消灭施工作业过程中存在的安全隐患,制订本安全作业指导书。
一、编制依据1、技术部编制的引桥箱梁施工组织设计。
2、上海市建设和管理委员会沪建建[2019]第0369号关于加强建筑施工起重吊装作业安全管理的通知中的有关规定。
3、海上施工安全预案所要求的全部内容。
4、公路工程安全操作工法。
5、指挥部的各项安全管理规定。
二、编制目的和适用范围1、为了保障东海大桥施工的顺利进行,确保机械的安全使用和从业人员在施工过程中的安全与健康,最大限度地控制危险源,尽可能地减少事故造成的人员伤亡和财产损失,认真落实“安全第一、预防为主”的安全生产方针,特制定本施工作业安全指导书。
2、本指导书是作为东引桥安全施工作业的行动指南,以安全管理程序化为手段,注重现浇支架作业的过程控制,避免或减少施工过程中的人员伤亡、机械损坏和财产损失。
3、本作业指导书是通过对移动模架施工过程中潜在的重大危险源进行辨识和对各项施工过程中经常出现的事故进行分析的基础上编制的。
4、移动施工以安全、合理、进度快为原则,这是难度较高的多重要求,在现场作业过程中必须予以统筹考虑,认真贯彻落实。
在这些原则中,如安全与他项要求有矛盾时,必须服从于安全。
5、本预案适用于本项目移动模架施工的过程控制。
三、组织保证与管理职责12标进行控制。
4、经理部各部门负责配合好现场的施工,对施工过程进行检查把关,对各项安全、技术措施的落实情况进行检查。
5、现场技术员负责施工技术工作,并对施工过程的安全实施监督。
6、现场调度负责作业队人员、现场机械、施工船舶的合格、合理和有效的调度安排,对实施过程的安全进行监督。
沪昆客专贵州段CKGZTJ-9标段桥梁工程编号:移动模架制梁施工作业指导书单位:中铁二十局集团有限公司编制:审核:批准:2010年10月31日发布 2010年11月1日实施沪昆客专贵州段桥梁工程移动模架制梁施工作业指导书1 适用范围适用于沪昆客专贵州段CKGZTJ-9标段桥梁工程移动模架制梁施工。
2 作业准备2.1 内业资料准备2.1.1 设计单位已根据提供的移动模架资料对桥梁墩台进行必须要的检算,并对采用移动模架施工的桥梁墩台进行重新设计。
2.1.2 设计图纸已自审、会审,并严格执行设计文件,全面贯彻设计意图。
2.1.3 开工报告已经审批,用于工程的原材料已经检验合格。
2.1.4 已编制包括移动模架制梁施工拼装、预压、过孔、拆除等内容的专项施工方案,并按照规定程序进行审批;安全防护满足现场施工安全需要。
2.1.5 已逐级进行技术交底,参加移动模架制梁施工的管理、技术、安全及操作人员已全面掌握交底内容。
2.2 外业资料准备2.2.1 桥梁墩台施工完毕,且强度达到设计要求。
2.2.2 对现场影响移动模架制梁施工的高压线、电缆等管线已进行改移或采取保护措施。
2.2.3 移动模架制梁设备已进场,经试拼装后检验合格。
2.2.4张拉及压浆设备已进场,并进行了检定。
3 技术要求3.1 现场已对线路中线、桥梁跨度、支承垫石高程、锚栓孔位臵及尺寸等进行测量复核,并标记出各墩台垫石及承台的十字中心线。
3.2 已根据移动模架的使用要求在墩台上设臵预埋件及其他辅助工程,并对辅助工程进行必要的设计验算。
3.3 桥台的垫石以上部分应在梁体施工完成后方可施工,以满足梁体预应力张拉作业空间的要求。
3.4张拉伸长量经过计算,张拉时采用伸长量与应力双控,保证其偏差在±6%以内。
4 工艺流程、施工步骤及构造要求4.1 工艺流程4.2 移动模架施工步骤施工方向0#墩2#墩1#墩施工步骤1:混凝土浇注完成施工方向0#墩2#墩1#墩施工步骤2:落模、安装支点悬挂施工方向0#墩2#墩1#墩施工步骤3:支撑托架自行施工方向0#墩2#墩1#墩施工步骤3:支撑托架安装就位,主梁纵移施工方向0#墩2#墩1#墩施工步骤3:主梁纵移到位、合模4.3 移动模架构造下承式移动模架造桥机其外模、底模和支架及导梁可纵向移动,其内模可收缩后从箱室内逐节退出。
铁路移动模架施工作业指导书1、编制目的为了更好的指导大西客运专线桥梁施工生产,使现场作业人员能够正确操作移动模架造桥机,规范施工。
2、编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》《客运专线铁路桥涵工程施工技术指南》3、适用范围移动模架造桥机分上承式和下承式,适用于大西客运专线现场浇灌预应力混凝土简支或连续箱梁。
4、对移动模架的要求4.1移动模架的墩旁托架及落地支架,应具有足够的强度,刚度和稳定性,基础必须坚实稳固。
4.2用于整孔制架的移动模架和用于阶段拼装的移动支架每次拼装前,必须对各零部件的完好情况进行检查。
拼装完毕,均应进行全面检查和试验,符合设计要求后方可投入使用。
4.3移动模架移动支架纵向前移的抗倾覆稳定系数不得小于1.5。
4.4移动模架和用于节段拼装的移动支架,(湿接缝和干接缝)前移时应对桥墩及临时墩主桁梁采用稳定措施,其滑道应具有足够的强度、刚度、和长度、宽度。
5、施工工艺流程及技术要求5.1施工准备:墩柱施工时作好预埋件或预留孔的埋设工作。
对于墩身上安装牛腿支架临时支撑点和锚固点的位置安装方式,在收到施工图纸后做出详细的施工设计方案报审以确保结构物安全。
墩身施工时,在其两侧立面中心处按照设计要求预留孔洞。
施工时采取措施确保预埋位置、尺寸准确。
支撑托架转运后,模架过孔前根据要求封口,施工时通过主梁设置挂篮,凿毛预留孔表面砼,剔除松散颗粒,喷水润湿,采用半干硬性微膨胀砼人工浇筑,分层砸实,收面平整;场地平整,临时支架基础稳定。
5.2施工顺序:移动系统的组装→移动模架预压→箱梁制造→质量验收。
5.3移动模架施工工艺5.3.1施工步骤5.3.1.1推进移动向前。
5.3.1.2模板预拱度的调整:移动支撑系统预拱度的调整是施工中重点,移动支撑系统挠度值的来源要考虑周全,挠度值的计算要尽量结合实际情况。
5.3.1.3钢筋与预应力筋施工5.3.1.3.1钢筋下料、加工在钢筋加工厂集中生产,经验收合格后通过运输车运至施工桥位处。
对于简支梁,由汽车吊或塔架吊装至桥面上胎架内进行绑扎;连续梁可在桥位现场绑扎。
5.3.1.3.2简支梁钢筋绑扎顺序:先绑扎底板、腹板钢筋成网片吊装,安装内模后吊装顶板钢筋网,预应力管道及梁体其它预埋件跟随底、腹、顶板钢筋绑扎时及时组织安装。
5.3.1.3.3施工中严格控制波纹管定位钢筋网位置,确保管道圆顺,钢筋骨架内预埋钢件支立内模。
5.3.1.3.4钢筋砼净保护层要满足设计要求,合理设置塑料垫块,捆扎牢固。
梁体侧面和底面的垫块至少应为4个/m2,绑扎垫块和钢筋的铁丝头不得伸入保护层内。
5.3.1.3.5预应力孔道采用波纹管成孔,金属波纹管的接长采用大一号同型波纹管作接头管,接头管长不少于300mm。
接头装置避开孔道弯曲处,管两端用密封胶带缠封接头,避免混凝土浇筑时水泥浆渗入管内。
5.3.1.4混凝土施工5.3.1.4.1在满足设计要求的前提下,充分考虑混凝土的耐久性能,且保证结构的强度、弹性模量、混凝土运输、泵送时的坍落度损失等施工工艺的影响。
掺用外加剂、粉煤灰,磨细矿碴粉以减少水泥用量、减少混凝土收缩徐变、防止梁体表面裂纹,并做外加剂与水泥和掺和料的相融性试验。
采用无潜在碱活性的骨料和低碱水泥,防止碱骨料反应。
5.3.1.4.2梁体混凝土浇筑顺序:从两端向中间水平分层、斜向分段、两侧腹板对称、连续浇筑。
每层混凝土的灌注厚度不得超过30cm。
浇筑时同一断面先浇筑底板、后腹板、再顶板。
混凝土浇筑入模时下料要均匀,混凝土的振捣与下料交替进行。
梁体混凝土浇筑时,采用插入式振动器进行振捣。
梁面采用悬空式整平机进行整平压实,顶板混凝土浇筑完毕,初凝前人工用抹子进行二次收浆、赶压,防止裂纹,并将表面压光,以保证桥面防水层的铺装质量。
5.3.1.4.3多跨连续梁浇筑接长时,应对接缝面凿毛、清洗,接缝涂水泥浆后浇灌混凝土。
5.3.1.4.4在自然气温较高的情况下,混凝土初凝后,采用洒水养护。
梁体为泵送混凝土,胶凝材料用量较大,产生的水化热较大,为防止因干缩、温差等因素出现的裂缝,在混凝土浇筑完成后,12小时内即以土工布覆盖养护,并在其上覆盖塑料薄膜,梁体洒水次数应能保持混凝土表面充分潮湿。
梁体养护用水与拌制梁体混凝土用水相同。
当环境温度低于5℃时,梁体表面喷涂养护剂,并采取保温措施,禁止对混凝土洒水。
5.3.1.5预应力施工5.3.1.5.1预应力张拉按设计要求采用两端整体张拉。
预应力张拉时,应按“对称、均衡”原则进行,相同编号的钢束应左右对称进行,张拉采用张拉力为主、伸长量作为校核的原则进行双控。
5.3.1.5.2检查梁体混凝土强度及混凝土弹性模量是否达到设计要求。
计算钢束理论伸长值,清除箱梁端部锚垫板上及喇叭管内的水泥浆,调整箱梁两端钢绞线束的外露长度大致相等。
在第一跨箱梁张拉时要对锚头、孔道等引起的摩阻损失进行实际测定,根据实测结果计算张拉控制力,并与设计单位协商进行修正。
5.3.1.5.3锚具在使用前,试验室应按《预应力筋用锚具、夹具和连接器》(GB/T14370)中的有关规定,对其外形外观、硬度、锚固性能及工艺性能进行抽样复检,合格后方能使用。
5.3.1.5.4千斤顶使用前必须经过校正,校正系数不得大于1.05。
校正有效期为一个月且不超过200次张拉作业。
压力表精度不低于1.0级,表面最大读数为张拉力的1.5~2.0倍,校正期限为7天;当用0.4级时,校正有效期为1个月;压力表发生故障后必须重新校正。
5.3.1.5.5箱梁预应力施工采用双控法,以应力控制为主,伸长值作校核,其张拉程序为:0→0.1σk (测伸长值初值)→张拉到控制应力σk (静停5分钟,测伸长值终值)→补拉σk(测伸长量)→回油锚固(测回缩量)。
5.3.1.6管道压浆5.3.6.1张拉完成后确定预应力筋无断丝、滑丝现象,然后切除多余钢绞线,封堵锚头,封锚水泥浆强度达到10MPa 时即可压浆。
压浆时间以张拉完毕不超过48h 控制,同一管道压浆作业要一次完成不得中断,且梁体及环境温度不得低于5℃。
5.3.1.6.2压浆采用真空辅助压浆工艺,压浆泵采用连续式,同一管道压浆应连续进行,一次完成。
其工作原理为:在孔道的一端采用真空泵对孔道进行抽气,使之产生负压,在孔道的另一端用压浆泵进行灌浆,直至充满整条孔道。
压浆前管道真空度应稳定在-0.09~-0.10MPa 之间,浆体注满管道后,应在0.50~0.60MPa 下持压2min,确认出浆浓度与进浆浓度一致时,方可封闭保压。
水泥浆搅拌结束至压入管道的时间间隔不应超过40min。
5.3.1.6.3梁端封锚处理:张拉完成后,迅速用规定的砂浆封塞锚具端口,防止锚具和预应力筋锈蚀。
5.3.2施工流程图→→→→→6、质量控制及检验6.1质量控制6.1.1梁体混凝土强度达到设计强度,且混凝土弹性模量达到相应值方可进行张拉。
6.1.2箱梁如出现有严重蜂窝、空洞或其它严重缺陷,经修补后其混凝土尚未达到张拉规定强度时,均不允许进行张拉。
6.1.3箱梁张拉,按设计要求的张拉顺序用千斤顶在梁的两端同步、对称地进行,并以油压表读数为主,伸长值进行校核。
6.1.4回油锚固后,测量两端伸长值之和不得超过计算值±6%6.1.5全梁断丝、滑丝总数不得超过钢丝总数的0.5%,并不得位于梁体同侧,且一束内断丝不得超过一丝。
6.1.5压浆时间以张拉完毕不超过48h控制,同一管道压浆作业要一次完成不得中断,且梁体及环境温度不得低于5℃。
6.1.6压浆采用真空辅助压浆工艺,压浆泵采用连续式,同一管道压浆应连续进行,一次完成。
其工作原理为:在孔道的一端采用真空泵对孔道进行抽气,使之产生负压,在孔道的另一端用压浆泵进行灌浆,直至充满整条孔道。
压浆前管道真空度应稳定在-0.09~-0.10MPa之间,浆体注满管道后,应在0.50~0.60MPa下持压2min,确认出浆浓度与进浆浓度一致时,方可封闭保压。
水泥浆搅拌结束至压入管道的时间间隔不应超过40min。
6.2质量检验预埋件在模板上得允许偏差和检验方法(见下表)模板允许偏差和检验方法(见下表)序号项目允许偏差(mm)检验方法1底横向失距2拉线尺量检查平整度2用1m靠尺测量底模死角高差2水准仪序号项目允许偏差(mm)检验方法1支座板箱梁每一端两块支座板得高度2尺量每一支座板四角高差1每一支座板得十字线或相交边缘得扭转1支座板中心偏离设计位置32螺栓螺栓外露长度+100支座螺栓中心位置2模侧向弯曲±2尺量检查两侧底模长度±2尺量2外模侧模长±2尺量模板高度±2尺量上翼缘(桥面板)内外偏离设计位置±5尺量腹板垂直度每米不大于2吊线尺量检查平整度±21m 靠尺测量3内模侧模长±2尺量模板高度±2尺量模板内各倒角部位尺寸±2尺量腹板垂直度每米不大于2吊线尺量检查平整度±21m 靠尺测量4端模预应力钢绞线预留孔道位置偏差±2尺量垂直度每米不大于2吊线尺量检查模板高度±2尺量预制梁段浇筑成型后允许偏差序号项目允许偏差(mm)检验方法1梁段长±5尺量2梁高+5、03梁体宽+15、04顶板厚+10、05腹板厚+10、06底板厚+10、07腹板间距±108孔道位置29梁段纵向中线相对旁弯最大偏离值5。
