大型市政工程施工组织设计
- 格式:doc
- 大小:867.00 KB
- 文档页数:95

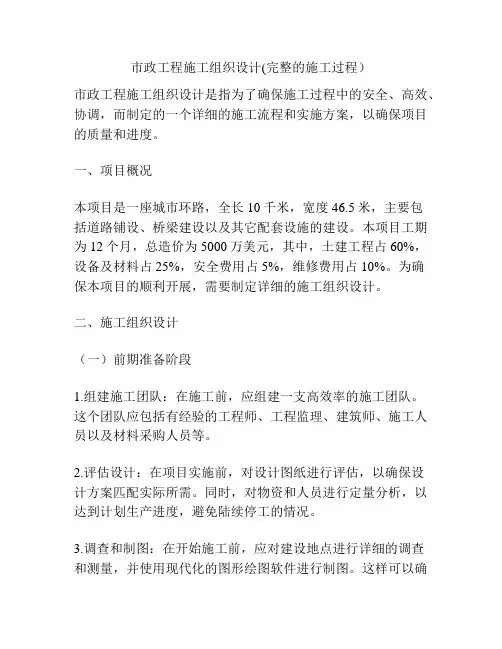

市政工程施工组织设计(完整的施工过程)市政工程施工组织设计是指为了确保施工过程中的安全、高效、协调,而制定的一个详细的施工流程和实施方案,以确保项目的质量和进度。
一、项目概况本项目是一座城市环路,全长10千米,宽度46.5米,主要包括道路铺设、桥梁建设以及其它配套设施的建设。
本项目工期为12个月,总造价为5000万美元,其中,土建工程占60%,设备及材料占25%,安全费用占5%,维修费用占10%。
为确保本项目的顺利开展,需要制定详细的施工组织设计。
二、施工组织设计(一)前期准备阶段1.组建施工团队:在施工前,应组建一支高效率的施工团队。
这个团队应包括有经验的工程师、工程监理、建筑师、施工人员以及材料采购人员等。
2.评估设计:在项目实施前,对设计图纸进行评估,以确保设计方案匹配实际所需。
同时,对物资和人员进行定量分析,以达到计划生产进度,避免陆续停工的情况。
3.调查和制图:在开始施工前,应对建设地点进行详细的调查和测量,并使用现代化的图形绘图软件进行制图。
这样可以确保工程设计的准确性和规范性,使工程的合理性得到保证。
(二)建设施工阶段1.现场管理:确保现场施工管理的有序性。
尽可能减少安全事故,确保所有劳工保持安全距离,并确保设备操作人员具有必要的技能。
2.材料供应:在物资采购阶段,要保证材料购买来源的真实性,并优先保证提供高质量的材料。
3.技术指导:技术指导是确保工程质量的重要保证。
因此,在施工中应及时提供技术指导和技术支持。
(三)后期评估阶段1.施工期间评估:定期评估施工进度和各项施工工作的完成情况。
对发现的问题要及时改进,并调整计划,确保工期和预算。
2.整体评估:在整个工程完工后,必须对工程的质量和完成情况进行评估。
对于工程质量不合格的地方,必须在最短时间内修复,保证工程质量达到要求。
3.验收:在工程结构完工后,进行全面质量检查,并进行质量评估。
必须确保工程质量达到符合标准的要求,才能进行验收。

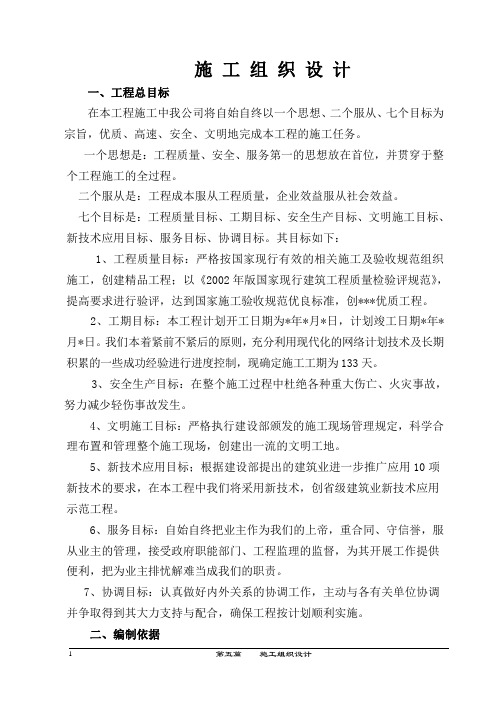

施工组织设计一、工程总目标在本工程施工中我公司将自始自终以一个思想、二个服从、七个目标为宗旨,优质、高速、安全、文明地完成本工程的施工任务。
一个思想是:工程质量、安全、服务第一的思想放在首位,并贯穿于整个工程施工的全过程。
二个服从是:工程成本服从工程质量,企业效益服从社会效益。
七个目标是:工程质量目标、工期目标、安全生产目标、文明施工目标、新技术应用目标、服务目标、协调目标。
其目标如下:1、工程质量目标:严格按国家现行有效的相关施工及验收规范组织施工,创建精品工程;以《2002年版国家现行建筑工程质量检验评规范》,提高要求进行验评,达到国家施工验收规范优良标准,创***优质工程。
2、工期目标:本工程计划开工日期为*年*月*日,计划竣工日期*年*月*日。
我们本着紧前不紧后的原则,充分利用现代化的网络计划技术及长期积累的一些成功经验进行进度控制,现确定施工工期为133天。
3、安全生产目标:在整个施工过程中杜绝各种重大伤亡、火灾事故,努力减少轻伤事故发生。
4、文明施工目标:严格执行建设部颁发的施工现场管理规定,科学合理布置和管理整个施工现场,创建出一流的文明工地。
5、新技术应用目标;根据建设部提出的建筑业进一步推广应用10项新技术的要求,在本工程中我们将采用新技术,创省级建筑业新技术应用示范工程。
6、服务目标:自始自终把业主作为我们的上帝,重合同、守信誉,服从业主的管理,接受政府职能部门、工程监理的监督,为其开展工作提供便利,把为业主排忧解难当成我们的职责。
7、协调目标:认真做好内外关系的协调工作,主动与各有关单位协调并争取得到其大力支持与配合,确保工程按计划顺利实施。
二、编制依据本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《2002版国家现行建筑工程施工质量验收规范》、《石油广场工程施工邀请招标招标文件》、《施工招投标评定办法》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。

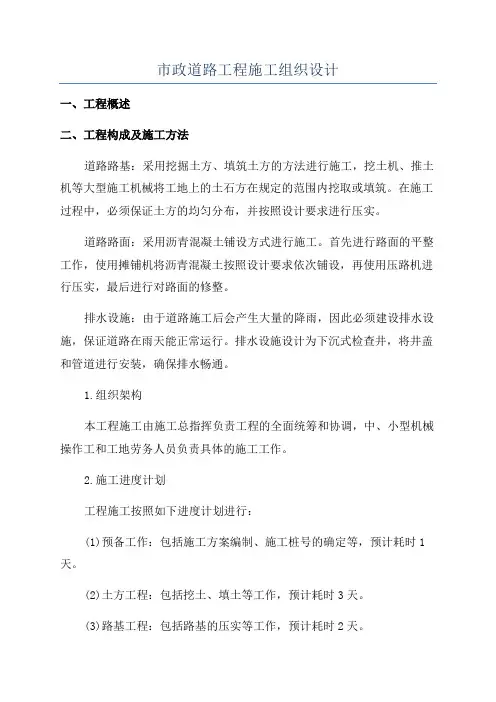

市政道路工程施工组织设计一、工程概述二、工程构成及施工方法道路路基:采用挖掘土方、填筑土方的方法进行施工,挖土机、推土机等大型施工机械将工地上的土石方在规定的范围内挖取或填筑。
在施工过程中,必须保证土方的均匀分布,并按照设计要求进行压实。
道路路面:采用沥青混凝土铺设方式进行施工。
首先进行路面的平整工作,使用摊铺机将沥青混凝土按照设计要求依次铺设,再使用压路机进行压实,最后进行对路面的修整。
排水设施:由于道路施工后会产生大量的降雨,因此必须建设排水设施,保证道路在雨天能正常运行。
排水设施设计为下沉式检查井,将井盖和管道进行安装,确保排水畅通。
1.组织架构本工程施工由施工总指挥负责工程的全面统筹和协调,中、小型机械操作工和工地劳务人员负责具体的施工工作。
2.施工进度计划工程施工按照如下进度计划进行:(1)预备工作:包括施工方案编制、施工桩号的确定等,预计耗时1天。
(2)土方工程:包括挖土、填土等工作,预计耗时3天。
(3)路基工程:包括路基的压实等工作,预计耗时2天。
(4)路面工程:包括路面铺设、压实等工作,预计耗时5天。
(5)排水设施:包括井盖、管道的安装等工作,预计耗时2天。
(6)完工及收尾:包括清理工地、整理资料等工作,预计耗时2天。
3.施工方法及措施(1)施工现场应设立安全警示牌,并按照相关规定进行标明,引导行人和车辆绕行。
(2)施工过程中应尽量避免在高峰期进行道路的封闭施工,以减少交通拥堵。
(3)施工人员必须穿戴符合要求的安全防护装备,比如安全帽、反光背心等,确保人员的安全。
(4)施工过程中要对现场进行管理,保持施工环境的整洁有序,并定期进行巡视查看施工进展情况。
四、工程质量及安全控制措施1.工程质量控制措施(1)小型施工机械的操作人员必须持有合格的操作证件,并在操作前进行机械的检查和保养。
(2)施工材料必须符合国家相关标准,并进行质量检测,不合格材料不得使用。
(3)施工过程中应按照设计要求进行检测,如发现问题及时进行纠正。

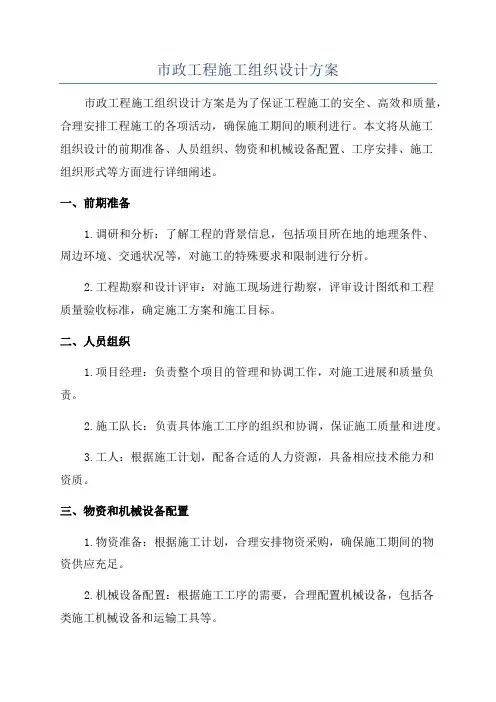

市政工程施工组织设计方案市政工程施工组织设计方案是为了保证工程施工的安全、高效和质量,合理安排工程施工的各项活动,确保施工期间的顺利进行。
本文将从施工组织设计的前期准备、人员组织、物资和机械设备配置、工序安排、施工组织形式等方面进行详细阐述。
一、前期准备1.调研和分析:了解工程的背景信息,包括项目所在地的地理条件、周边环境、交通状况等,对施工的特殊要求和限制进行分析。
2.工程勘察和设计评审:对施工现场进行勘察,评审设计图纸和工程质量验收标准,确定施工方案和施工目标。
二、人员组织1.项目经理:负责整个项目的管理和协调工作,对施工进展和质量负责。
2.施工队长:负责具体施工工序的组织和协调,保证施工质量和进度。
3.工人:根据施工计划,配备合适的人力资源,具备相应技术能力和资质。
三、物资和机械设备配置1.物资准备:根据施工计划,合理安排物资采购,确保施工期间的物资供应充足。
2.机械设备配置:根据施工工序的需要,合理配置机械设备,包括各类施工机械设备和运输工具等。
四、工序安排1.施工工序划分:根据项目的施工图纸和工程量分析,将整个施工过程划分为若干个工序,并确定每个工序的施工内容和难度。
2.工序之间的关联和依赖关系:确定各个工序之间的逻辑关系和依赖关系,确保施工过程的连贯性和顺序性。
3.施工进度计划:制定施工进度计划表,明确每个工序的施工起止时间和工期要求,合理安排施工工序之间的间隔时间。
五、施工组织形式1.现场办公组织:设立现场办公室,配备相关人员和设备,用于施工进程的日常管理和决策。
2.施工队伍安排:根据施工过程的需要,组建相应的施工队伍,确保施工人员之间的协同工作和沟通。
3.安全措施:制定施工期间的安全管理方案,包括施工人员的安全教育和培训、设立安全警示标志等。
六、施工质量控制1.施工质量计划:制定施工质量控制计划,明确每个工序的质量要求和验收标准。
2.质量检查和监督:设置质量检查组和监督人员,对施工过程进行质量把关,确保工程质量符合要求。
市政工程施工组织设计第一部分:施工组织设计第一篇编制说明和依照 9第二篇工程概况 9第三篇施工进度筹划 10第四篇施工平面图安排 10第五篇施工安排 12一、施工预备 12二、项目治理机构 13三、施工力量组织 15四、施工功课班次 15五、建立现场调和会轨制 15第六篇重要施工方法及技巧方法 16一、门路施工测量 20二、门路工程 21(一)、设计概况 211. 重要技巧标准 222. 门路横断面设计 223. 路面构造设计 22(1) 灵活车道: 22(2) 非灵活车道及人行道 23 (二)、施工要求 23(三)、施工方法 241. 路基土方工程 24(1) 施工预备 24(2) 土方路堑开挖 25(3) 填方路基施工 262. 水泥稳固石粉渣底基层、基层 28(1) 预备工作 28(2) 施工要点 29(3) 操作方法 303. 混凝土路面 314. 人行道 405. 沿线举措措施施工 41三、给水管道工程 42 (一)、设计概况 42 (二)、施工方法 421. 管沟开挖: 432. 给水管道差不多: 433. 管道安装方法; 434. 管道实验 475. 管道回填 48四、排水管道工程 48 (一)、设计概况 48 (二)、施工要求 49(三)、施工方法 50(四)、排水管道的闭水实验 52 (五)、工艺和安稳要求 53 五、电缆沟工程 56(一)、设计概况 56(二)、施工要求 56(三)、施工方法 571. 施工前提 572. 测量放线: 573. 沟槽开挖: 574. 基底处理: 585. 墙体砌筑: 58(1) 施工预备: 58(2) 拌制砂浆 59(3) 操作工艺 596. 表里壁抹灰 60(1) 基层处理 60(2) 做灰饼(打墩): 60(3) 基层施工 60(4) 抹底灰 60(5) 装潢面层 61(6) 质量包管方法: 617. 盖板预制及安装 61(1) 构件预制 61(2) 构件安装 62(3) 安稳方法和要求 638. 沟壁回填: 64六、通信管道工程 65 (一)、设计概况 65 (二)、施工要求 65(三)、施工方法 661. 放样 662. 沟槽开挖 673. 管道安装 674. 管沟回填 68七、门路照明工程 68(一)、设计概况 68(二)、施工要求 69(三)、施工方法 69第七篇重要材料、机械、劳动力需用量筹划 70一、重要材料需用量筹划 70二、施工机械状况说明一览表 71三、重要劳动力需用量筹划 72第八篇雨季施工方法 73第九篇工期包管方法 74第十篇文明施工方法 75一、现场容貌情形治理 75二、现场材料堆放和门路排水治理 75三、分工标记治理 75四、现场防火治理 75五、文明运输及外部公共关系治理 76六、临时举措措施及生活情形治理 76 第十一篇质量目标及质量包管体系 77一、质量目标 77二、质量包管体系 77三、治理方法 78四、工程质量的具体要求 79第十二篇安稳目标和安稳包管方法 82一、安稳目标 82二、安稳包管体系 82三、安稳临盆方法 83四、安稳临盆具体要求 84第十三篇成本治理方法 86一、劳动力治理 86二、材料治理 87三、工程预决算治理 87四、其它 87第十四篇屈从监理工程师全过程监理之包管方法 88 第二部分:附录图表施工进度总筹划表施工总平面安排图重要分项工程施工工艺框图1. 门路挖方施工工艺框图2. 门路填方施工工艺框图3. 给水管道施工工艺框图4. 雨水管道施工工艺框图5. 污水管道施工工艺框图6. 电缆沟施工工艺框图7. 通信管道施工工艺框图8. 门路照明施工工艺框图9. 路面稳固层施工工艺框图10. 路面基层混凝土施工工艺框图11. 铺砌方砖施工工艺框图深圳市龙华都市扶植投资成长清泉路中段(三联路至和平路0+500~1 +020)市政工程施工组织设计第一篇编制说明和依照(一)深圳市龙华都市扶植投资成长清泉路中段(三联路至和平路0 +500~1+020)工程招标书。

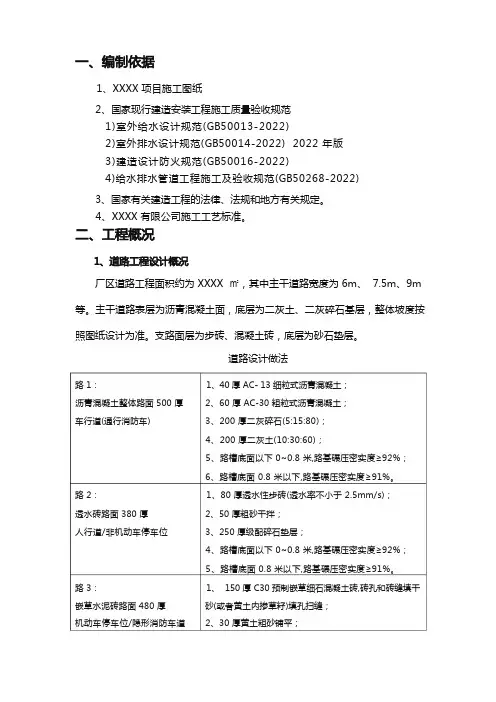

1、XXXX 项目施工图纸2、国家现行建造安装工程施工质量验收规范1)室外给水设计规范(GB50013-2022)2)室外排水设计规范(GB50014-2022) 2022 年版3)建造设计防火规范(GB50016-2022)4)给水排水管道工程施工及验收规范(GB50268-2022)3、国家有关建造工程的法律、法规和地方有关规定。
4、XXXX 有限公司施工工艺标准。
厂区道路工程面积约为 XXXX ㎡,其中主干道路宽度为 6m、 7.5m、9m 等。
主干道路表层为沥青混凝土面,底层为二灰土、二灰碎石基层,整体坡度按照图纸设计为准。
支路面层为步砖、混凝土砖,底层为砂石垫层。
道路设计做法路 1:1、40 厚 AC- 13 细粒式沥青混凝土;沥青混凝土整体路面 500 厚2、60 厚 AC-30 粗粒式沥青混凝土;车行道(通行消防车)3、200 厚二灰碎石(5:15:80);4、200 厚二灰土(10:30:60);5、路槽底面以下 0~0.8 米,路基碾压密实度≥92%;6、路槽底面 0.8 米以下,路基碾压密实度≥91%。
路 2:1、80 厚透水性步砖(透水率不小于 2.5mm/s);透水砖路面 380 厚2、50 厚粗砂干拌;人行道/非机动车停车位3、250 厚级配碎石垫层;4、路槽底面以下 0~0.8 米,路基碾压密实度≥92%;5、路槽底面 0.8 米以下,路基碾压密实度≥91%。
路 3:1、 150 厚 C30 预制嵌草细石混凝土砖,砖孔和砖缝填干嵌草水泥砖路面 480 厚砂(或者黄土内掺草籽)填孔扫缝;机动车停车位/隐形消防车道2、30 厚黄土粗砂铺平;3、300 厚 6%水泥稳定石粉渣碾实;4、路槽底面以下 0~0.8 米,路基碾压密实度≥92%;5、路槽底面 0.8 米以下,路基碾压密实度≥91%。
本工程水源取自市政给水管网,从市政给水管引入一条 DN200 的进水管,通过总水表与小区内用水管网连接。

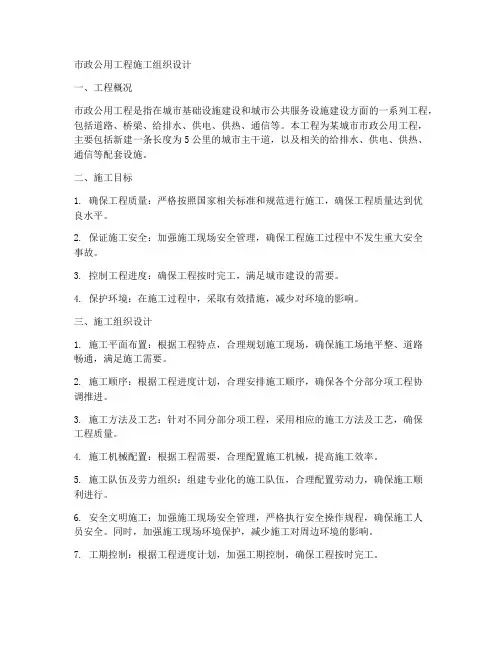

市政公用工程施工组织设计一、工程概况市政公用工程是指在城市基础设施建设和城市公共服务设施建设方面的一系列工程,包括道路、桥梁、给排水、供电、供热、通信等。
本工程为某城市市政公用工程,主要包括新建一条长度为5公里的城市主干道,以及相关的给排水、供电、供热、通信等配套设施。
二、施工目标1. 确保工程质量:严格按照国家相关标准和规范进行施工,确保工程质量达到优良水平。
2. 保证施工安全:加强施工现场安全管理,确保工程施工过程中不发生重大安全事故。
3. 控制工程进度:确保工程按时完工,满足城市建设的需要。
4. 保护环境:在施工过程中,采取有效措施,减少对环境的影响。
三、施工组织设计1. 施工平面布置:根据工程特点,合理规划施工现场,确保施工场地平整、道路畅通,满足施工需要。
2. 施工顺序:根据工程进度计划,合理安排施工顺序,确保各个分部分项工程协调推进。
3. 施工方法及工艺:针对不同分部分项工程,采用相应的施工方法及工艺,确保工程质量。
4. 施工机械配置:根据工程需要,合理配置施工机械,提高施工效率。
5. 施工队伍及劳力组织:组建专业化的施工队伍,合理配置劳动力,确保施工顺利进行。
6. 安全文明施工:加强施工现场安全管理,严格执行安全操作规程,确保施工人员安全。
同时,加强施工现场环境保护,减少施工对周边环境的影响。
7. 工期控制:根据工程进度计划,加强工期控制,确保工程按时完工。
8. 工程质量控制:建立健全工程质量管理体系,加强工程质量检查,确保工程质量达到优良水平。
四、施工措施1. 技术措施:采用先进、成熟的施工技术,提高施工质量。
2. 组织措施:建立健全项目管理体系,明确各部门职责,确保施工顺利进行。
3. 经济措施:合理制定施工预算,加强成本控制,确保工程经济效益。
4. 合同措施:严格按照合同规定,加强合同管理,确保合同履行。
五、施工组织设计的特点1. 科学性:施工组织设计应结合工程实际情况,遵循施工规律,确保设计方案的科学性。

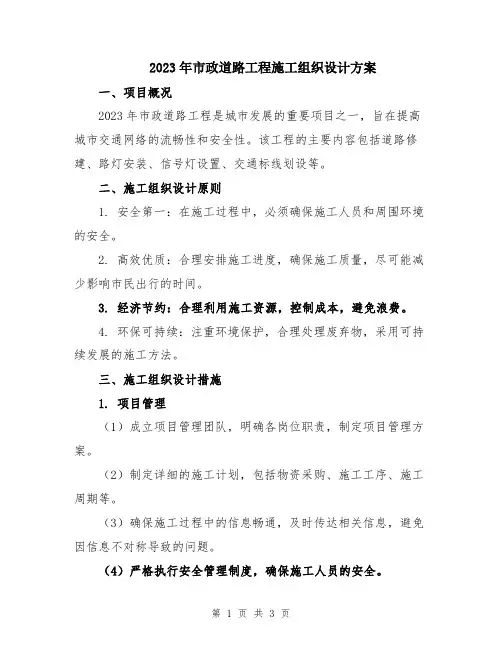

2023年市政道路工程施工组织设计方案一、项目概况2023年市政道路工程是城市发展的重要项目之一,旨在提高城市交通网络的流畅性和安全性。
该工程的主要内容包括道路修建、路灯安装、信号灯设置、交通标线划设等。
二、施工组织设计原则1. 安全第一:在施工过程中,必须确保施工人员和周围环境的安全。
2. 高效优质:合理安排施工进度,确保施工质量,尽可能减少影响市民出行的时间。
3. 经济节约:合理利用施工资源,控制成本,避免浪费。
4. 环保可持续:注重环境保护,合理处理废弃物,采用可持续发展的施工方法。
三、施工组织设计措施1. 项目管理(1)成立项目管理团队,明确各岗位职责,制定项目管理方案。
(2)制定详细的施工计划,包括物资采购、施工工序、施工周期等。
(3)确保施工过程中的信息畅通,及时传达相关信息,避免因信息不对称导致的问题。
(4)严格执行安全管理制度,确保施工人员的安全。
2. 施工技术(1)采用智能化施工设备,提高工作效率,减少人力成本。
(2)合理安排施工进度,确保按照规定时间完成施工任务。
(3)选用环保材料,减少环境污染的产生。
3. 施工环境管理(1)制定施工现场管理规定,明确施工区域,设置警示标志,确保周边安全。
(2)对施工现场进行定期巡查和清理,避免垃圾、泥浆等物质影响周边环境。
(3)对施工噪音、粉尘等进行管控,减少对周边居民的影响。
4. 沟通协调(1)与相关部门和业主进行沟通,确保施工计划的顺利进行。
(2)与居民进行沟通,告知施工进度和可能的影响,提前解决可能存在的问题。
(3)与其他施工单位进行协调,确保施工期间各方利益得到合理保障。
四、预期成果1. 安全施工:未发生施工事故,保证施工人员的安全。
2. 工程质量:工程按照设计要求进行施工,确保质量达标。
3. 施工进度:保持施工进度,如期完成路面修建、路灯安装、交通信号灯设置等工作。
4. 环境保护:施工期间对环境进行有效保护,减少对周边环境的污染。

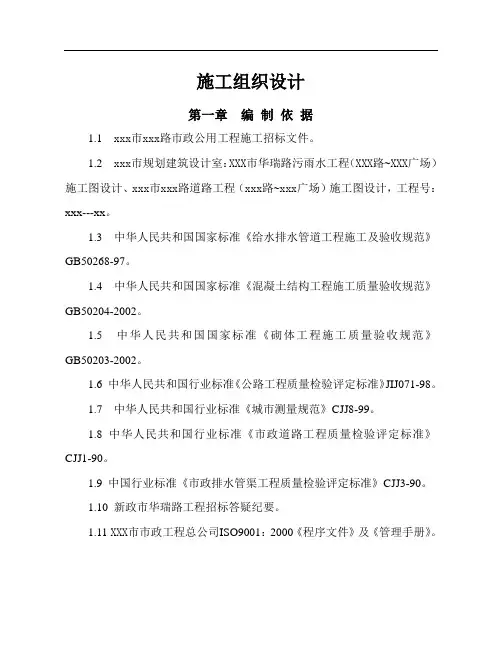

施工组织设计第一章编制依据1.1 xxx市xxx路市政公用工程施工招标文件。
1.2 xxx市规划建筑设计室:XXX市华瑞路污雨水工程(XXX路~XXX广场)施工图设计、xxx市xxx路道路工程(xxx路~xxx广场)施工图设计,工程号:xxx---xx。
1.3 中华人民共和国国家标准《给水排水管道工程施工及验收规范》GB50268-97。
1.4 中华人民共和国国家标准《混凝土结构工程施工质量验收规范》GB50204-2002。
1.5 中华人民共和国国家标准《砌体工程施工质量验收规范》GB50203-2002。
1.6 中华人民共和国行业标准《公路工程质量检验评定标准》JIJ071-98。
1.7 中华人民共和国行业标准《城市测量规范》CJJ8-99。
1.8 中华人民共和国行业标准《市政道路工程质量检验评定标准》CJJ1-90。
1.9 中国行业标准《市政排水管渠工程质量检验评定标准》CJJ3-90。
1.10 新政市华瑞路工程招标答疑纪要。
1.11 XXX市市政工程总公司ISO9001:2000《程序文件》及《管理手册》。
第二章工程概况2.1 总体简况本工程位于xxx市,南起xxx路,北至xxx,全长xxxx米,道路规划红线xx米,与道路同步建设污雨水管线。
2.2 污雨水工程2.2.1 污雨水工程起止桩号为:0+000~0+780,0+850~1+865。
2.2.2 流向为0+780~0+000由北向南排入xxx路,0+850~1+865由南向北排入xxx。
2.2.3 污雨水位于中东中西各12米处,共两道,设计管径分别为D700、D600、D1100,D1200,采用Ⅰ级钢筋混凝土级管,基础除0+580-0+780,段雨水口管采用满包混砼加固基础,接口采用180º砼基础,现浇混凝土套环接口,其余均采用120º砼基础,管道接口采用钢丝网水泥砂浆抹带接口。
2.2.4 检查井盖及盖座全部采用球墨铸铁D700型防盗井盖及盖座,井框居中安装。

一建市政工程施工组织设计一建市政工程项目位于XX市某区,总面积XX平方米,主要包括道路铺设、桥梁建设、排水系统等市政工程施工内容。
本项目由XX建设公司承建,施工周期为XX个月。
二、施工组织设计1. 项目部组建为保障施工进度和质量,设立项目部来负责项目管理和协调工作。
项目部人员设置包括项目经理、项目副经理、技术工程师、质量工程师、安全主管、材料员等。
2. 施工班组划分根据施工内容和工程量,合理划分施工班组,包括道路铺设组、桥梁建设组、排水系统组等,每个班组设置组长,并根据需要配备其他施工人员。
3. 施工设备安排根据工程要求和施工计划,合理安排施工设备,包括挖掘机、推土机、压路机等,确保施工设备的正常运转和使用。
4. 施工材料采购根据工程需求和计划,采购施工所需的材料,确保材料质量符合标准要求,并按时供应到施工现场。
5. 施工人员培训对施工人员进行培训,包括安全操作、质量要求、施工流程等,提高施工人员的技术水平和工作意识。
6. 安全管理措施建立安全管理制度,配备安全设施,加强安全教育,严格执行安全操作规程,确保施工过程中零事故发生。
7. 质量管理措施建立质量管理体系,设立质量检查岗位,加强工程监理,进行质量检查和验收,确保施工质量符合规范要求。
8. 环保措施加强环保意识,合理利用资源,减少环境污染,做好施工废弃物的分类处理和回收利用工作。
9. 施工进度控制设置施工进度计划,制定施工节点和工期安排,监督施工进度,及时调整施工计划,确保工程按时完成。
三、总结通过以上施工组织设计,可以更好地保障市政工程项目的施工质量和安全,提高施工效率和进度,实现工程目标。
同时,需要全员参与,密切协作,共同努力,共同完成这项重要的市政工程项目。

B区2、3#巡逻道施工组织设计第一章编制依据一、编制依据1、B区巡逻道工程招标文件及建设方提供的道路、排水、照明设计图。
2、中国机械工业第三设计研究院施工设计蓝图及审图意见回复。
3、有关现行施工及验收规范、操作规程、标准图集、质量验收规范及工程建设标准强制性条文。
4、有关工具性参考资料:工期定额、类似工程的建设资料、各类经济指标等。
5、市场和社会调查资料。
6、国家及重庆市在施工安全、文明施工以及环境保护等方面的有关规定及技术标准。
7、参照规范:《工程建设标准强制性条文(公路工程部分)》(建标[2002]99号)《公路工程技术标准》(JTGB01-2003)《公路路线设计规范》(JTGD20-2006)《公路路基设计规范》(JTGD30-2004)《公路沥青路面设计规范》(JTGD50-2006)《公路沥青路面施工技术规范》(JTGF40-2004)《公路工程质量检验评定标准》(JTG F80/1-2004)《城市道路设计规范》(CJJ37-90)《城市道路和建筑物无障碍设计规范》(JGJ50-2001)(J114-2001) 《市政公用工程设计文件编制深度规定》(2004年3月)《城市道路路基工程施工及验收规范》(CJJ44-91)《城市道路交通规划及路线设计规范》(DBJ50-064-2007)《室外排水设计规范》(GB50014-2006)《给水排水工程构筑结构设计规范》(GB50069-2002)《给水排水工程管道结构设计规范》(GB50332—2002)《给水排水管道工程施工及验收规范》(GB50268—97)《埋地给水排水玻璃纤维增强热固性树脂夹砂管管道施工及验收规范》(CECS129:2001)《埋地塑料排水管道施工》(04S520)《防洪标准》(GB50201-94)《城市防洪工程设计规范》(CJJ50-92)《建筑施工安全检查标准》(JGJ59-99)《施工现场临时用电安全技术规范》(JGJ46-2005)《城市道路照明设计标准》(CJJ45-2006)《供配电系统设计规范》(GB50052-95)《低压配电设计规范》(GB50054-95)二、编制原则以精心组织、精心施工、精心管理为指导思想,按照道路施工的客观规律和本工程的情况合理组织施工,坚持施工技术先进性,项目管理科学性,造价经济合理性,施工措施全面性,重点、难点针对性,计划安排可靠性,合理编制本方案。
1、遵守招标文件要求的原则服从业主、遵守设计,严格执行和遵守招标人提供的西景大道工程招标文件、会议答疑和补遗资料,满足项目组织的实际需要,并根据实际情况提出优化设计以及建设方案建议。
2、确保工期的原则严格遵守合同工期,根据本工程的特点和要求,在保证质量和安全可靠的前提下科学、合理地安排各项目的施工工序与顺序,协调好各交叉作业。
优化资源配置,按计划分期分批组织施工,各工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序地进行。
工程进度安排充分考虑拆迁、汛期、气候和季节对施工的影响,确保施工工期并力争提前完成。
3、确保质量创优的原则。
(1)、严格按照ISO9001:2000标准制定的质量体系运作,以工作质量确保每道工序和各分项工程质量。
(2)、坚决贯彻“百年大计、质量第一”的质量方针,建立健全质量保证体系,确保“工程一次验收合格率达到100%,顾客满意率95%以上”的质量目标。
4、安全第一、预防为主的原则(1)、确立安全工作目标、完善规章制度、严格按照ISO18001:1996标准制定的职业健康安全体系运作,层层签定安全生产责任状,强化安全教育和狠抓现场各项制度、措施的落实,确保安全生产目标的实现。
(2)、建立健全安全保证体系,制定安全保证措施和防护措施以及应急预案,坚持标准化作业,确保安全生产。
(3)、实现“消灭重伤以上人身伤亡事故,消灭一切机械设备重大损失事故,消灭交通责任运输重大事故,消灭火灾事故,创市级安全生产文明施工的标准化工地”。
5、科学组织管理的原则从实际出发,运用横道计划图安排流水作业,正确选用施工方法,施工机具,科学组织,合理安排施工的程序和顺序,作到布局合理、突出重点、全面展开、协调有力和施工的均衡性、连续性。
6、文明施工的原则坚持自始至终对施工现场的全过程进行严密监控,以科学的方法实行动态管理,并按动、静结合的方法精心布置和规划施工现场。
现场实行围蔽施工,运载车辆采取密闭式运输,防止撒漏。
协调处理好与周边各单位的关系及各构、建筑物、系泊设施的保护工作。
严格建设施工管理,开展文明施工活动,争创标准化文明施工现场。
7、环境保护的原则严格按照ISO14001:1996标准制定的环境体系运作,根据国家“全面规划、合理布局、综合利用、化害为利、依靠群众、大家动手、保护环境、造福人民”的环境保护工作方针,施工期间严格遵守国家和本地有关部门关于控制环境污染的法律和法规,采取有效的控制措施,对扬尘、噪声、废水、废气和固体废弃物、施工弃渣等进行全面控制,尽量减少这些污染因素所造成的影响,尤其尽量防止工程造成的水土流失,以减少工程施工对长江的污染。
作到文明施工、保护文物、保护既有设施和环境绿化,保护生态,避免公众对施工活动的投诉,创建文明施工现场。
8、遵照执行设计标准和施工规范的原则严格执行国家及重庆市有关部门颁发的现行的有关工程施工的技术规范、质量验收标准和安全生产的有关法律、法规、标准、规范和规定。
第二章工程概况、范围和特点第一节工程概况重庆西永微电子产业园区是重庆市政府为优化和提升全市产业结构,发展高新技术产业而规划建设的电子信息产业专业化园区,是重庆市‘十一五’期间发展电子信息产业的主要基地,也是中西部地区首家通过国家发改委审核的微电子产业专业园区。
随着综合保税区落户西永,综合保税区A、B区的形成,惠普、英业达、广达等企业入驻综合保税区B区,加快了该片区地块的开发,为满足入驻企业的需求以及园区建设的需要,B区巡逻道的建设尤为重要。
B区共4条巡逻道,我公司承建的是2号巡逻道K3+100-K3+857、3号巡逻道K0+000-K2+450。
全长3.21公里,其中在2号巡逻道K3+390、3号巡逻道K0+340、K0+760处与原有公路交叉,需建转换道(详专项施工方案) 。
路幅宽度为19.2米和11.2米两种。
车行道为单向路拱,横坡度为1.5%,人行道为单向向内横坡,横坡度为2.0%。
路幅分配形式如下:19.2m=1.2m(隔离设施)+8m(车行道)+8m(车行道)+2m(人行道)11.2m=1.2m(隔离设施)+4m(车行道)+4m(车行道)+2m(人行道)巡逻道的雨水管道主要收集道路路面雨水以及周边地块的少量散水,地块内部的雨水汇集后主要排向综保区B区的各主干道和就近排入梁花滩河,而不是进入巡逻道雨水系统。
本次设计雨水管道单侧布置于巡逻道人行道一侧,管道中心线距离路缘石边线1.0米。
第二节工程地质情况1、地形地貌勘察区位于四川盆地之东部,拟建道路场地地势总体上北高南低。
地势平缓开阔,最高点高程为323.3m,最低点高程为287.76m,大体呈北高南低的形式。
相对高差35.54m,为典型的剥蚀浅丘地貌。
2、地层岩性通过工程地质调查和钻探揭露,该段公路工程出露地层为第四系全新统坡残积(Qel+dl)、填筑土层(Qme)和侏罗系中统沙溪庙组(J2s)。
3、地质构造与地震根据《中国地震动峰值加速度区划图》、《中国地震反应谱特征周期区划图》(GB18306-2001)划分,本区地震烈度为6度,地震动峰值加速度为0.05g,反应谱特征周期为0.35S。
采用简易设防。
4、水文地质条件该线路段水文地质条件对该工程建设工程影响小,工程沿线水文地质条件简单,同时结合邻近场地工程经验表明,该区域内土层对砼结构物无腐蚀性。
5、不良地质作用本次勘察通过工程地质测绘、钻探及地面调查,勘察范围内未发现泥石流、采空区、滑坡、危岩崩塌等不良地质作用。
第三节路面设计结构1、2、3#巡逻道车行道(四车道)采用SMA13沥青玛蹄脂碎石厚4cm+沥青砼AC-16厚5cm+沥青砼AC-25厚7cm+稀浆封层厚0.6cm+5.5%水泥稳定级配碎石基层厚25cm+ 4%水泥稳定级配碎石底基层25cm厚。
2、3#巡逻道车行道(双车道)采用SMA13沥青玛蹄脂碎石厚4cm+沥青砼AC-16厚5cm+稀浆封层厚0.6cm+5.5%水泥稳定级配碎石基层厚20cm+ 4%水泥稳定级配碎石底基层25cm厚。
第四节工程主要工程量1、2、3#巡逻道主要工程量如下:第一施工组:2#巡逻道K3+100~K3+857.289、3#巡逻道K0+000~K0+860段第二施工组: 3#巡逻道K0+860~K2+450段2、排水工程量表第一施工组:2#巡逻道K3+100~K3+857.289、3#巡逻道K0+000~K0+860段第二施工组: 3#巡逻道K0+860~K2+450段第三章施工组织机构按照项目法施工管理要求,以对政府、对人民高度负责的精神,组织精干、高效,运作规范,指挥果断的工程项目经理部,确保施工任务高标准、高质量地圆满完成。
工程项目经理部由工程部、材设部、计划财务部、质量安全部和办公室组成,如下图所示。
一、项目部的管理职责项目经理部是代表企业履行工程承包合同的主体,负责对具体的施工项目在施工进度、技术、质量、安全文明施工进行全方位的管理。
1、项目经理职责:项目经理是该工程项目的领导和组织者,贯彻执行国家法律、法规、方针、政策及行业标准、规范,代表企业对该项目实施合同;保证该工程进度、质量、安全、成本等目标的全面实现;负责企业管理层、项目劳务作业层、各协作单位、监理、业主等各方关系的协调;组织工程交工和结算及工程保修服务。
2、项目技术负责人职责:在项目经理领导下,抓好质量管理工作,实施施工组织设计中制定的各项技术质量措施,实现合同中承诺的工程质量目标,对工程质量负技术责任。
负责过程施工的技术交底、质量检查、检验、试验等级评定的组织或具体工作,保证过程施工始终处于受控状态。
3、施工员:按照工程进度要求组织施工生产,负责生产调度和协调控制,确保施工目标的完成;解决施工问题,整理技术资料,负责新技术、新工艺的推广应用。
4、质量、安全员:完成现场施工材料的技术检验工作,做好各类现场检验、报验,保证施工材料的检验质量;现场监督各施工工艺的实施,严把质量关、安全关;负责施工区域内的交通秩序,人员疏散,设备材料的进出场和施工人员进出通道管理,保证施工安全及现场人员、设备的安全。
5、预算、财务:负责与公司相关部门进行联系、协调,确保资金到位;负责预决算工作,往来资金管理及请款,编制月需资金计划表和成本控制计划,控制施工成本等工作。
