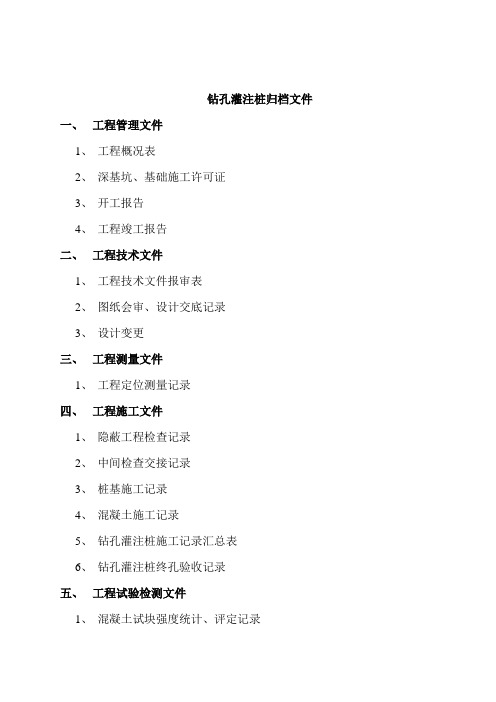

静压桩归档资料全套
- 格式:doc
- 大小:1018.50 KB
- 文档页数:44
钻孔灌注桩归档文件一、工程管理文件1、工程概况表2、深基坑、基础施工许可证3、开工报告4、工程竣工报告二、工程技术文件1、工程技术文件报审表2、图纸会审、设计交底记录3、设计变更三、工程测量文件1、工程定位测量记录四、工程施工文件1、隐蔽工程检查记录2、中间检查交接记录3、桩基施工记录4、混凝土施工记录5、钻孔灌注桩施工记录汇总表6、钻孔灌注桩终孔验收记录五、工程试验检测文件1、混凝土试块强度统计、评定记录2、桩基动测、静载试验报告3、工程桩桩位水平偏差复核检测报告4、基桩低应变反射波法检测报告六、工程物资文件1、钢材核查要录、试验报告2、焊接试验报告3、水泥核查要录、实验报告4、预拌(商品)混凝土合格证5、混凝土核查要录、试块强度试验报告6、混凝土用砂、石试验报告7、混凝土配合比试验报告七、工程质量验收文件1、桩基工程验收记录表2、桩基分部(子分部)工程质量验收记录3、桩基分项工程质量验收记录八、竣工图1、桩身大样2、桩位竣工图九、工程竣工验收文件1、验收监督意见单2、施工单位工程质量自评报告3、监理单位工程质量评价意见报告4、设计单位质量评估报告5、勘察单位质量评估报告6、竣工验收会议纪要静压预制桩归档文件一、工程管理文件1、工程概况表2、深基坑、基础施工许可证3、开工报告4、工程竣工报告二、工程技术文件1、工程技术文件报审表2、图纸会审、设计交底记录3、设计变更4、技术交底记录三、工程测量文件1、工程定位测量记录四、工程施工文件1、静压预制桩压桩施工记录2、隐蔽工程验收单3、隐蔽工程检查记录表4、中间检查交接记录表五、工程试验检测文件1、单桩竖向抗压静载试验检测报告2、单桩竖向抗拔静载试验检测报告3、低应变动力检测报告4、工程桩测斜试验检测报告六、工程物资文件1、建设构件检测报告(管桩合格证)七、工程质量验收文件1、桩基工程验收记录表2、桩基分部(子分部)工程质量验收记录3、单位(子单位)工程质量验收记录4、桩基分项工程质量验收记录八、竣工图1、桩身大样2、桩位竣工图九、工程竣工验收文件1、验收监督意见单2、施工单位工程质量自评报告3、监理单位工程质量评价意见报告4、设计单位质量评估报告5、勘察单位质量评估报告6、竣工验收会议纪要。

工艺流程(一)压桩前的准备工作1.施工队资质审查必须对施工队(压桩队伍)的资质材料进行审查与管理,了解施工队的技术力量及压桩水平;审查施工组织设计、施工压桩路线、施工进度计划,评价其可行性;要求施工队每个技术人员,包括施工技术员、焊工、记录员、开机员等都必须具有相应技术资格证和上岗证。
2.桩机的选择必须根据具体工程的地质资料和设计的单桩承载力要求,准确地选择压桩机。
如果压桩机吨位过小,可能出现桩压不下的情况,因而无法达到设计承载力要求;反之,如果压桩机吨位过大,易发生陷机情况。
所以应该会同各有关部门合理地选择桩机,尽量采用超载施工。
一般情况下,桩机的压桩力应不小于单桩竖向极限承载力标准值的1.2倍。
3.施工放线与定桩位由于放线的准确与否直接影响建筑物的位置是否符合“规划”要求,而桩位的准确与否又直接影响着整个工程的结构,因此,这两个工序的重要性不容忽视。
项目技术管理人员应该对已定好的轴线位进行复核,根据建筑物与结构桩位图逐位校核,发现不符合要求的及时纠正。
4.桩尖、桩身质量检查首先必须对桩尖进行查验、测量,按照管桩有关规范对于桩尖的构造要求和设计图纸要求,对所有到场的桩尖进行测量,不满足设计和管桩规范要求的,责令其更换;对所有到场的管桩进行仔细认真地查验,测量管桩的外径、壁厚、桩身、长度、桩身弯曲度等有关尺寸,并详细记录。
特别是管壁厚度,由于静压法施工中的夹持力较大,壁厚不够很容易把桩夹碎。
同时应对桩身外观质量进行仔细地查验,检查桩身是否粘皮麻面、内外表面是否露筋、表面是否有裂缝、是否断头脱头、桩套箍是否凹陷、表面砼是否坍落等情况,不符合管桩规范要求的,责令厂家退回。
(二)压桩施工过程的质量管理1.底桩(第一节人土的桩)的定点虽然在放线与定桩位时已经核查过,但是经验不足或技术水平不高的施工技术人员往往在放底桩时偏离原定的桩位,从而导致成桩的偏位。
建议在每个桩位处用石灰或贝灰以原定的桩心为圆心、以该桩的桩径为直径画一圆圈,压底桩时以此圆圈为准,控制桩不偏离该圆圈,使成桩的偏位尽可能减小。
桩基资料全套上海市建筑安装工程质量竣工资料桩基工程桩基工程目录A册施工组织设计、质量计划资料1、A-0目录2、A-1施工组织设计(质量计划)审批表3、A-2施工组织设计修改审批表4、A-3施工组织设计施工组织设计(总文档)工程概况编制依据质量、安全、文明所确定工作目标现场管理人员组织架构及人员组成工程难点、关键工序的确定及相应技术保证措施工程施工总进度计划表施工方案质量保证措施安全保证措施文明保证措施季节施工措施施工现场临时用电计算书砼、砂浆试块制作计划主要机械设备计划表原材料、成品、半成品设备检验计划施工总平面图(包括场地、道路情况)5、A-4其它规范、规定要求的内容B册质量管理资料1、B-0-1目录2、B-0-2目录3、B-1工程概况(桩基工程)4、B-2工程地质勘探报告5、B-3建设工程开工报告6、B-4建设工程竣工报告7、B-5图纸会审设计交底纪要8、B-6工程联系单9、B-7技术核定单10、B-8设计变更通知11、B-9技术质量交底记录12、B-10建(构)筑物测量复核单13、B-11隐蔽工程验收单14、B-12工程技术稞单15、B-13沉桩工程开工令16、B-14试打桩记录17、B-15钢筋混凝土预制桩施工记录18、B-16混凝土预制桩外观检查记录19、B-17钢管桩外观检查记录20、B-18钢筋混凝土预制桩接桩外观检查记录21、B-19 PHC桩制桩外观检查记录22、B-20钢筋混凝土离心管桩(PHC)接桩外观检查记录23、B-21钻孔灌注桩钻进成孔验收记录表24、B-22钻孔灌注桩成孔验收记录25、B-23钻孔灌注桩钢筋笼制作隐蔽验收记录表26、B-24钻孔灌注桩钢筋笼吊放记录表28、B-25水下混凝土灌注记录表29、B-26钻孔灌注桩隐蔽工程验收记录30、B-27钻孔灌注桩施工记录汇总表31、B-28树根桩施工记录32、B-29劈裂注浆施工汇总表33、B-30劈裂注浆施工记录表34、B-31深层搅拌桩施工记录35、B-32压密注浆记录36、B-33高压旋喷施工记录表37、B-34桩位轴线、标高、偏差记录表38、B-35监测资料39、B-36施工现场质量管理检查记录40、B-37工程质量一般事故报告表41、B-38工程质量重大事故报告表42、B-39工程质量保修书43、B-40施工日记44、B-41竣工图(含设计修改通知)45、B-42规范、标准规定的其它内容C册质量保证资料1、C-0-1目录2、C-0-2目录3、C-1砂浆试块抗压报告汇总表4、C-2砂浆试块抗压强度试验报告5、C-3砂浆试块抗压强度统计评定表6、C-4商品砂浆质量证明书7、C-5混凝土试块抗压报告汇总表8、C-6混凝土试块抗压强度试验报告9、C-7混凝土试块数理统计评定表10、C-8混凝土试块非数理统计评定表11、C-9混凝土同条件养护试块抗压报告汇总表12、C-10混凝土同条件养护试块抗压强度试验报告13、C-11混凝土同条件养护试数理统计评定表14、C-12混凝土同条件养护试块非数理统计评定表15、C-13混凝土抗渗试验报告汇总表16、C-14混凝土抗渗试验报告17、C-15混凝土配合比通知汇总表18、C-16混凝土配合比通知单19、C-17商品混凝土质量证明书汇总表20、C-18商品混凝土质量证明书21、C-19商品混凝土坍落度测定记录22、C-20商品混凝土构件(成品桩)质量证明书汇总表23、C-21商品混凝土构件(成品桩)质量证明书24、C-22钢筋质量证明书、试验报告汇总表25、C-23钢筋质量证明书26、C-24钢筋试验报告27、C-25钢筋焊接试验报告28、C-26水泥质量证明书、复试报告汇总表29、C-27水泥质量证明书30、C-28水泥检验报告31、C-29粗骨料质量证明书、复试报告汇总表32、C-30粗骨料质量证明书33、C-31粗骨料检验报告34、C-32细骨料质量证明书、复试报告汇总表35、C-33细骨料质量证明书36、C-34细骨料检验报告37、C-35焊接材料质量证明单汇总表38、C-36焊接材料质量证明单39、C-37硫磺胶泥试块抗压强度试验报告40、C-38角铁质保书41、C-39桩身质量检验报告42、C-40桩基承载能力试验报告43、C-41灌注桩试成孔测试报告44、C-42规范、标准规定的其它内容D册质量验收资料1、D-0目录2、D-1地基与基础分部________子分部工程质量验收记录3、D-2分项工程质量验收记录4、D-3检验批质量验收记录010203-1_混凝土灌注(钢筋笼)工程检验批质量验收记录表010308_预压地基工程检验批质量验收记录表010309_高压喷射注浆地基工程检验批质量验收记录表010311_注浆地基检验批质量验收记录表010314_水泥士搅拌桩地基工程检验批质量验收记录表010401_静力压桩工程检验批质量验收记录表010402_预应力管桩工程检验批质量验收记录表010403-1_混凝土预制桩(钢筋骨架)工程检验批质量验收记录表010403-2_混凝土预制桩工程检验批质量验收记录表010404-1_钢桩(成品)工程检验批质量验收记录表010404-2_钢桩施工检验批质量验收记录表010405-2_混凝土灌注桩工程检验批质量验收记录表5、D-4a质监机构签发的质量问题整改通知单6、D-4b质监机构签发的局部暂缓施工指令单7、D-5质量整改报告及复查意见8、D-6施工单位工程质量竣工报告9、D-7建设工程竣工验收报告10、D-8建设工程竣工验收备案表11、D-9规范、标准规定的其他内容。
静压管桩施工要点全套资料(全套资料,可以直接使用,可编辑优秀版资料,欢迎下载)静压管桩施工要点近年来,静压高强预应力混凝土管桩,以其单桩承载力高,施工方便工期短,造价低穿透力强,有利环保,保障安全,文明施工的特点在我市得到了广泛的应用,下面就学习规范和工作实际谈谈对规范的认识和体会:一、预应力管桩分锤击贯入法、静力压入法和引孔压桩法二、几个术语及符号1、管桩基础:由打(压)入土(岩)层中的管桩和连接于桩顶的承台共同组成的(构)建筑物基础。
2、锤击贯入法:利用打桩设备的锤击能量将桩沉入土(岩)层的施工方法。
3、静力压桩法:利用静载将桩压入土(岩)层的施工方法。
4、引孔压桩法:预先用钻机在桩位处钻孔,然后将桩体放入孔内,在用压桩机施压的作业法.5、单桩竖向极限承载力:单桩在竖向荷载作用下到达破坏状态前或出现不适继续承载的变形时所对应的最大荷载。
6、单桩竖向承载力特征值:荷载试验中单桩允许变形所对应的压力值,其最大值不得大于单桩竖向极限承载力的二分之一.7、终压力值Fze:达到终压控制标准而终止压桩时的最后压桩力.8、复压、静压桩施工终压后,经间隔一段时间再次施压作业法.9、填芯混凝土:灌填在管桩顶部内腔的混凝土,一般采用微膨胀砼。
10、管桩桩身结构竖向承载力设计值。
三、关于管桩的规格和质量管桩规格1、按砼强度及壁厚:预应力高强砼管桩PHC 砼≥C80预应力砼管桩P C C80≥砼≥C60预应力砼薄壁管桩 PTC C80≥砼≥C60PHC、PC桩壁厚一半为70-130 ,大直径壁厚可达150mm2、按抗弯性能及砼有效预压应力值分为A型、AB型、B型、C 型3、薄壁管桩由于耐久性和抗裂性较差,不宜在我省使用,宜选用PHC桩或PC桩,桩基础设计等级为甲级的桩基应选用PHC桩。
管桩质量:1、尺寸允许偏差附录D 壁厚+20 /0,桩身弯曲度≤L/10002、管桩的外观质量应符合附录E表面裂缝:不允许出现环向和纵向裂纹.内外表面露筋:不允许。
基桩施工技术资料核查表
(静压桩)
静压桩资料目录
1、开工申请报告
2、施工许可证
3、图纸会审记录
4、设计变更通知单、工程联系单
5、施工组织设计及报审表、施工方案及报审表
6、单位资质及人员上岗证报审
7、进场仪器及设备报验
8、技术及安全交底单
9、单位工程测量记录表A、B
10、桩点位测量放线记录表
11、焊条合格证
12、预应力高强混凝土管桩厂单位资质及管桩出厂合格证明材料
13、PHC桩基施工记录表

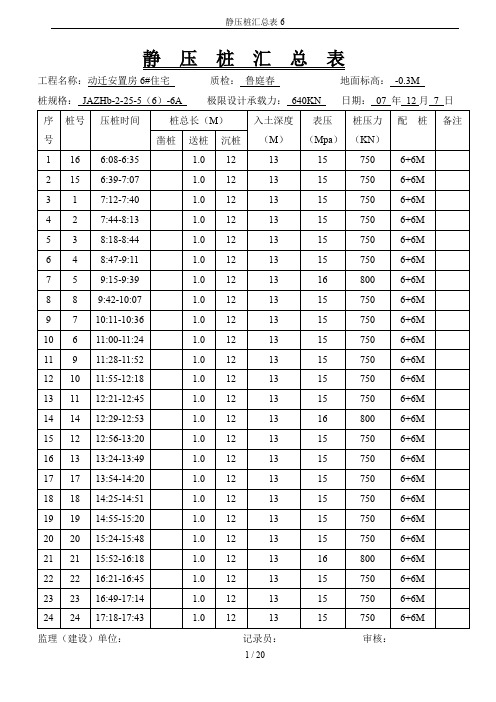

14、隐蔽工程验收记录
15、复压施工记录表
16、工程报验申请表
17、工程材料报审表
18、PHC桩基工程检验批验收记录
19、工程竣工报验单
20、基桩子分部工程质量验收记录,基桩分项、检验批工程质量验收记录
21、基桩工程质量验收通知、验收报告
22、单桩承载力检测报告、成桩质量检测报告
23、地质勘察报告
24、桩基施工平面
25、桩位测量放线图
26、桩基竣工编码(平面)图。
桩基内业资料目录一、开工报告二、施工组织设计(方案)报审三、施工单位资质报审1、施工单位资质2、单位工程主要人员登记表3、特种作业人员登记表四、工程材料/构配件/设备报审1、桩机、焊丝进场报审2、管桩进场报审五、测量放线报验1、建筑物轴线及标高放线验收记录2、工程桩位放样验收记录3、测量仪器检测证明六、试桩记录七、施工日记八、施工进度报审1、施工进度报审表2、施工记录3、施工汇总表九、隐蔽工程验收记录(施工焊接)十、技术负责十一、预应力管桩工程检验批质量验收记录十二、分项工程验收记录十三、(桩基)子分部工程质量验收记录1、检测报告2、子分部工程质量验收记录十四、竣工报告1、竣工图2、竣工报告东山头华中创新产业园项目—B3区·27#楼静压桩工程开工申请报告承包单位:湖北全州扬子江建设工程有限公司合同号:鄂全扬建书FJ2015 监理单位:孝感市天夏工程建筑监理公司编号:第QZ**-**号东山头华中创新产业园项目—B3区·27#楼静压桩工程施工技术方案审批单承包单位:湖北全州扬子江建设工程有限公司合同号:鄂全扬建书FJ2015 监理单位:孝感市天夏工程建筑监理公司编号:第QZ**-**号东山头华中创新产业园项目—B3区·27#楼静压桩工程湖北全洲扬子江建设工程有限公司二○一五年○九月目录一、工程概况二、施工组织设计编写依据三、场地工程地质条件及沉桩可行性分析3.1.场地工程地质条件3.2.沉桩可行性分析及设备选择四、打桩对周围环境的影响及防护措施4.1.影响机理4.2.周围环境情况五、打桩施工的质量保证措施5.1.施工准备5.2.桩的验收、起吊、搬运和堆放等5.3.施工放样5.4.沉桩工艺流程5.5.沉桩质量控制5.6.接桩与送桩5.7.中间验收和竣工验收六、施工进度计划七、各项资源需用量计划7.1.劳动力需用量计划7.2.施工机具需用量计划7.3.主要材料需用量计划八、施工技术组织措施8.1.施工技术管理网络8.2.保证工程质量的技术措施8.3.安全技术组织措施九、文明施工保证措施一、工程概况1.1.工程名称:东山头华中创新产业园B3区27#楼静压桩工程1.2.工程地点:东山头华中创新产业园B3区27#楼1.3.建设单位:湖北东山头富升置业有限公司1.4.设计单位:广州南方建筑设计研究院武汉分院1.5.监理单位:孝感市天夏工程建筑监理公司1.6.施工单位:湖北全洲扬子江建设工程有限公司1.7.桩基工程概况:本工程采用P H C-A400-95管桩,设计单桩竖向承载力800K N,设计桩长24米,施工实际桩长以竖向承载力为主,设计桩长为辅。
桩数为244根。
施工现场无施工道路,配电房离施工现场有约600M,施工区域离居民居住房较近。
1.8.本工程根据图纸要求及现场实际情况,沉桩采用静压桩施工。
二、施工组织设计编写依据2.1.《工程地质勘察报告》2.2.桩位平面布置图、总平面图等施工图纸资料。
2.3.《地基与基础工程施工及验收规范》(G B50202--2002)、《建筑桩基技术规范》(J G J94--2008)、《城市桥梁工程施工质量验收规范》(D B J08-117-2005)。
2.4.国家及孝感市颁布的安全操作规程及文明施工规定。
2.5.场地及其周围环境实际情况。
三、场地工程地质条件及沉桩可行性分析3.1.场地工程地质条件3.2.沉桩可行性分析及设备选择,本工程设计桩长为24米,据地质资料分析、我公司在孝感地区类似地层施工经验及结合场地地基土主要物理力学指标分析,我们选用一台Y D-680T型静压桩机,沉桩能满足设计要求。
四、打桩对周围环境的影响4.1.影响机理:在饱和软粘土地区,压桩施工会引起很高的超孔隙水打力,由于其消散慢,产生累积叠加,波及邻近范围的土体隆起和水平位移。
对周围的土质及地下管线产生一定的影响,必须采取必要的防护措施才能安全、顺利、按时完成施工任务。
4.2.周围环境情况:根据踏勘现场情况,周围为农田,居民且相距较近所以施工条件一般。
但由于Y D-680T型静压桩机所需电压较大,施工现场电源距施工现场较远,我们决定购置185电缆600米用于此工程。
五、沉桩施工的质量保证措施5.1.施工准备:5.1.1.施工前应做到现场“三通一平”,尤其是施工便道要能满足桩机拼装,运桩车行驶,并确保设备进场车辆的安全,我们决定购置砖砸200方铺设施工道路。
5.1.2.施工用电量应满足120K V A,作业区配足照明设施,以便夜间施工。
5.1.3.施工前应清除地下、空间障碍物,如民房的旧基础、下水道、场地内原有地下管线、沼气池、架空电缆等,暗浜回填压实;施工场地周围应保持排水畅通,明浜河道应清除淤泥,换土回填并压实。
5.1.4.施工单位应测设好定位角桩和主要轴线,并向外引测投影。
5.2.桩的验收、起吊、搬运及堆放等5.2.1.管桩的验收、起吊、搬运及堆放5.2.1.预制桩由承包单位购制。
桩在使用前由建设单位、监理、我方按表5-2-1有关条款进行外观检查验收,验收时提供预制桩如下资料:①桩的结构图;②材料检验试验记录;③隐蔽工程验收记录;④砼强度试验报告;⑤养护方法等。
预制桩的允许偏差见表5-2-1。
表5-2-15.2.2.预制桩应达到设计强度的80%方可起吊,强度达到100%及达到28d龄期方可施工,桩在起吊和搬运时,必须做到平衡并不得损坏,水平吊运时,吊点距桩端0.207L(L为桩长),单点起吊时,吊点距桩端0.293L。
5.2.3.桩的堆放场地应平整坚实,不得产生不均匀沉陷,堆放层数不得超过三层。
在吊点处设置支点,上下支点应垂直对齐。
5.3.施工放样5.3.1.由我方依据业主单位移交的控制点和单体定位桩、“总平面图”、“桩位平面布置图”施放样桩,经监理验收无误后方可压桩。
5.3.2.为利于在施工过程中及验收时核对轴线及桩位,应在各轴线的延长线上,距边桩20m以外设控制桩。
5.3.3.桩位定位前应检查各轴线交点的距离是否与桩位图相符,无误后用直角坐标或极坐标法测放样桩。
样桩用木桩或钢筋标记,为便于寻找,宜涂以红油漆。
打桩机就位后,应对样桩进行校核,无误后再对中、打桩。
5.3.4.桩基轴线的允许偏差不得超过下列数值:单排桩:10m m桩基:20m m5.3.5.为便于控制送桩深度,应在打桩范围60m外设置两个以上水准控制点。
5.4.沉桩工艺流程:5.4.1.沉桩工艺流程沉桩工艺流程:验桩→复点→送桩→桩身调直→压下桩→接桩→压上桩5.4.2.遇到下列情况时应暂停压桩,并与有关单位研究处理:5.4.2.1.初压时,桩身发生较大幅度的位移或倾斜,压桩过程中,桩身突然下沉或倾斜。
5.4.2.2.桩身破损或压桩阻力剧变,桩压不下。
5.4.2.3.桩位移及标高超限较多,桩身遇到障碍物。
5.5.沉桩质量控制5.5.1.桩位控制:桩位偏差和垂直度应符合《城市建筑工程施工质量验收规范》(D B J08-117-2005)规范要求,5.5.2.影响桩位偏移和垂直度的因素很多,施工过程中应注意以下几方面:5.5.2.1.施工放样后应进行轴线与控制基准线、桩位与轴线、桩位与桩位之间关系的检查。
5.5.2.2.由于挤土效应造成地面变形,致使所放样桩位移,在打桩前应校核。
5.5.2.3.压桩过程中,桩尖遇到地下障碍物造成桩倾斜位移时,应将桩拨出,清除障碍物后再打。
5.5.2.4.压桩机工作时机身应调平。
5.5.2.5.用二个掉锤成90°从两个方向控制桩的垂直度。
5.6.接桩和送桩5.6.1.接桩是压桩施工中的关键工序,每班由班长和兼职质量员进行检查,专职质量员进行抽查,班报表应记录焊接人员名单,责任落实到人。
本工程采用气保焊接法接桩,焊接所用角钢型为:∠120×10,L=640,使用气保焊丝。
5.6.2.焊接时应做到上下桩垂直对齐,检查桩帽是否平整、干净,接点处理应符合下列要求:a.焊缝应连续饱满,不得虚焊漏焊,桩帽之间的空隙应用铁片垫实焊牢;b.上、下节桩的中心线偏差不大于5m m,接点弯曲矢高不大于1‰桩长,且不大于20m m。
5.6.3.送桩时送桩杆的中心线与桩的中心线应重合,送桩杆标记应清晰准确。
5.6.4.桩顶标高控制在+0~50c m。
5.7.中间验收及竣工验收5.7.1.按《建筑桩基技术规范》(J G J94--2008)规范要求,施工时对每根桩都应进行中间验收,由总包方或监理指派专人与我方班组质检员共同进行。
中间验收的内容包括:桩的质量及外观尺寸、插桩时的倾斜度、接桩接点、桩位移、桩顶标高和最后打力表读数等。
5.7.2.做好中间验收的同时,在以下方面应跟踪检查:对中时桩位的复查、送桩时桩位移的复查、送桩完毕检查实际标高。
5.7.3.竣工验收在基坑开挖垫层浇筑好后,严格按《城市桥梁工程施工质量验收规范》(D B J08-117-2005)进行,我方实测桩的位移及桩顶标高,编制桩位竣工图,提交竣工资料。
六、施工进度计划本工程打桩工作日计划30天,详见表6-1。
施工进度计划表表6-1七、各项资源需用量计划7.1.劳动力需用量计划见表7-1。
7.2.主要施工机具需用量计划详见表7-2。
表7-2预应力管桩工艺流程框图八、施工技术组织措施8.1.施工技术管理网络:8.2.保证工程质量的技术措施:8.2.1.质量目标:一次验收合格,争创优良。
8.2.2.严格按照公司的质量保证体系进行有效的控制。
执行技术交底制度,把设计意图传达到每个班组及施工人员。
8.2.3.质量员对工程质量全面负责,每班配有兼职质量员,施工中严格控制“五度”:桩位准确度、打桩垂直度、接桩焊缝饱满度、长度、送桩标高精确度。
8.2.4.严格按照本方案第§5章的条款进行施工,明确岗位职责,以工序质量控制工程质量。
8.2.5.本方案一经审批通过,即为本工程施工准则,方案变动须工程负责人书面通知为准。
8.3.安全技术组织措施8.3.1.严格遵守“安全生产六大纪律”,按照国家《建筑安装工程安全技术规程》及上海市有关建设工地文明安全施工的规定进行,在醒目处张挂安全示意牌。
8.3.2.遵守本公司打桩队管理制度,由安全员专职负责安全生产工作。
实行安全交底制度。
遵守国家《建筑安装工人安全技术操作规程》。
电工、焊工、起重司机、打桩打桩机操作手,必须经过专门训练,熟知本工种安全技术操作规程,并且持证上岗,在操作中坚守工作岗位,非定岗人员不得随意操作机械及电器设备。
严禁酒后作业。
8.3.3.正确使用个人防护用品和安全防护措施,进入施工现场必须戴安全帽,穿工作服及劳保鞋,禁止穿拖鞋或光脚。
8.3.4.施工机械进场安装后,要进行一次安全检查,严禁机械带病作业。
8.3.5.起重指挥应由技术熟练、懂得起重机械性能的人员担任;指挥时应站到能够照顾到全面的地点,所发信号应事先统一,并作到准确、洪亮和清楚。
