大型机械设备进出场及安拆费
- 格式:doc
- 大小:19.89 KB
- 文档页数:2
根据2003年建设部与财政部以建标[2003]206号文印发的《建筑安装工程费用项目组成》的通知,大型机械设备进出场及安拆费明确地从直接工程费(定额直接费)的施工机械使用费中单列出来,作为一项措施费.《建设工程工程量清单计价规范》(GB50500-2003)对此作了一样的安排.江苏省该费用计算的指导方法是:发生时按江苏省计价表的有关附录计算.施工机械使用费(定额)中未列此项费用的项目有: (1)安装在固定的车间房屋内的机械,如金属切削机械,这些机械无需经常安拆运输;(2)不需要拆卸安装自身能开行的机械,如水平运输机械;(3)不适于按台班摊销本项费用的机械,如特/大型机械,可计算一次性场外运费和安拆费.机械进出场及安拆费,顾名思义,包括2大项费用组成.(一)进出场费(也称进退场费,场外运费),是指施工机械整体或分体自停放场地运至施工现场,或由一个施工地点运至另一个施工地点,所发生的施工机械进出场运输及转移费用.江苏省施工机械台班费用定额(2004)对"场外运输费"明确说明:场外运输是指在城市范围以内的机械进出场运输及转移费用(包括机械的装卸,运输及辅助材料费和机械在现场使用期需回基地大修理的因素等).机械在运输中交纳的过路/过桥/过隧道费按交通运输部门的规定另行计算费用;如遇道路桥梁限载/限高/公安交通管理部门保安护送所发生的费用另行计算;远征工程在城市之间的机械调运费按公路/铁路/航运部门运输的标准另行计算.不需拆卸安装,自身又能开行的机械(履带式除外),如自行式铲运机,平地机,轮胎式装载机及水平运输机械等,其场外运输费(含回程费)按1个台班费计算.大型施工机械在一个工程地点只计算一次场外运费(进退场费)及安装拆卸费.大型施工机械在施工现场内单位工程或幢号之间的拆卸转移,按实际发生次数计算安装拆卸费,但机械转移费按其场外运输费用的75%计算.(二)安拆费,是指施工机械在施工现场(1)进行安装,拆卸所需的人工费,材料费,机械费,(2)试运转费和(3)安装所需的辅助设施的费用.江苏省施工机械台班费用定额(2004)对"安拆费"明确说明:安拆费包括基础/底座/固定锚桩/行走/枕木和大型履带吊/汽车吊工作时行走路线加固所用的路基箱等的折旧费及其搭设,拆除费用.固定式塔式起重机或自升式塔式起重机下现浇钢筋混凝土基础或轨道式基础等费用,施工电梯和混凝土搅拌站的基础等费用,均应另行计算.特/大型机械组装拆卸费考虑了有关部门规定的"在用起重机械检测收费标准"中的有关费用.例:江苏2004塔式起重机的场外运输组拆费用定额对于一般施工机械,在施工机械使用费的7项(台班费)构成中是包括安拆费及场外运费的,基本计算方法是:分别按不同机械/型号/重量/外形/体积/安拆和运输方法,通过测算其工料,机械的耗用量后综合计算取定.除地下工程机械外,一般均按年平均4次运输,运距平均25km以内考虑.其计算公式为:台班安拆费=机械一次安拆费×年平均安拆次数÷年工作台班+辅助设施摊销费辅助设施摊销费=辅助设施一次费用×(1-残值率)÷辅助设施耐用台班台班场外运费=(一次运输及装卸费+辅助材料一次摊销费+一次架线费)×年平均场外运输次数÷年工作台班附:全国统一施工机械台班费用编制规则(2001)5 施工机械台班单价的费用计算5.4 安拆费及场外运费5.4.1 安拆费及场外运费根据施工机械不同分为计入台班单价、单独计算和不计算三种类型。
附录3 大型机械进出场、安拆、铺轨及停滞说明一、施工机械场外运输费用1.施工机械场外运输费用是指施工机械整体或分体自停放场地运至施工现场和竣工后运回停放地点的来回一次性包干费用。
包括:人工费、材料费、机械费(含本机使用费)、架线费、回程费。
2.场外运输费用运距为25km以内,运距超过25km时,按交通部门有关规定,由甲、乙双方商定。
3.单位工程之间机械转移,运距在500m以内,按相应机械场外运输费乘以系数0.8;运距在500m以外仍执行本费用。
4.自行式机械即本机有行走机构的机械,其场外运输费按该机种正常行驶速度耗用的台班数及其相应的台班单价计算。
拖行和运载机械也按上述规定执行。
5.自行式机械在行驶途中发生的一次性养路费或公路通行费除载货汽车、自卸汽车、平板拖车、长材运输车、油罐车、洒水车其台班单价中巳含税费不另计入外,其他自行式机械可计入场外运输费用中。
二、型施工机械安装拆卸费用1.工机械安装拆卸费用是指特、大型机械在施工现场进行安装、拆卸所需的人工、材料、机械等费用之和的一次性包干费用。
2.安拆费中巳包括了机械安装完毕后本机试运转费用。
3.不需安装、拆卸的机械,不计算安拆费。
4.自升式塔式起重机安拆费是以塔高45m确定的;如塔高超过45m时,每增高10m其安拆费增加20%。
三、机械固定式基础浇筑及轨道安装、拆卸费用1.式起重机等基础及轨道安装、拆卸费,是指每浇筑、拆除一座固定基础或安、拆一米轨道(双轨)所需的一次性包干费用(含路基铺拆)。
包括:人工费、材料费、机械费。
2.塔式起重机轨道以直线型为准,如为弧线型时,其弧型部分按本费用相应项目乘以系数1.15。
3.固定式基础,不包括打桩,发生时按相应定额项目计算。
4.本费用不包括钢轨和枕木之间需增加其他型钢或钢板的塔式起重机轨道。
5.塔式起重机轨道铺、拆费用按起重力矩20kNm~60kNm和80kNm~80kNm以上划分;使用时可根据实际发生的塔式起重机规格,套用相应项目。

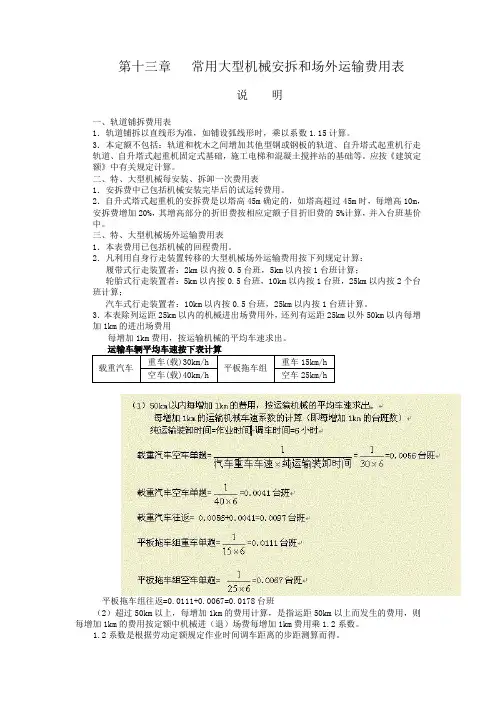

第十三章常用大型机械安拆和场外运输费用表说明一、轨道铺拆费用表1.轨道铺拆以直线形为准,如铺设弧线形时,乘以系数1.15计算。
3.本定额不包括:轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道、自升塔式起重机固定式基础,施工电梯和混凝土搅拌站的基础等。
应按《建筑定额》中有关规定计算。
二、特、大型机械每安装、拆卸一次费用表1.安拆费中已包括机械安装完毕后的试运转费用。
2.自升式塔式起重机的安拆费是以塔高45m确定的,如塔高超过45m时,每增高10m,安拆费增加20%,其增高部分的折旧费按相应定额子目折旧费的5%计算,并入台班基价中。
三、特、大型机械场外运输费用表1.本表费用已包括机械的回程费用。
2.凡利用自身行走装置转移的大型机械场外运输费用按下列规定计算:履带式行走装置者:2km以内按0.5台班,5km以内按1台班计算;轮胎式行走装置者:5km以内按0.5台班,10km以内按1台班,25km以内按2个台班计算;汽车式行走装置者:10km以内按0.5台班,25km以内按1台班计算。
3.本表除列运距25km以内的机械进出场费用外,还列有运距25km以外50km以内每增加1km的进出场费用每增加1km费用,按运输机械的平均车速求出。
运输车辆平均车速按下表计算载重汽车重车(载)30km/h平板拖车组重车15km/h 空车(载)40km/h空车25km/h平板拖车组往返=0.0111+0.0067=0.0178台班(2)超过50km以上,每增加1km的费用计算,是指运距50km以上而发生的费用,则每增加1km的费用按定额中机械进(退)场费每增加1km费用乘1.2系数。
1.2系数是根据劳动定额规定作业时间调车距离的步距测算而得。
平板拖车组每增加1km的台班计算表:表(一)车辆名称车速(km/h)作业时间(h)调车步距(h)纯运输、装卸时间(h)50km内70km内90km内50km内70km内90km内平板拖车组重车15空车257 1.50 2.00 2.50 5.50 5.00 4.50表(二)车辆装载情况单趟往返50km内70km内90km内50km内70km内90km内重车空车0.01210.00730.01330.0080.01480.00890.0194 0.0213 0.0237表中往返数字与25km以内往返数字相比:4.大型机械场外运输费、安装拆卸费用中未包括:(1)有公安、交通部门的保安护送费用;(2)路桥(涵)限载发生的加固和通行损失费用;(3)道路临时拓宽和必须占用道路的费用;(4)水运及铁路运输费用;(5)过路、过桥、过渡等费用。
如大型机械设备进出场费及安拆费、室内空气污染测试费等如大型机械设备进出场费及安拆费、室内空气污染测试费等一、建筑安装工程用度组成:直接费、间接费、利润和税金组成。
二、人国现行建筑安装工程用度构成:建筑安装工程造价,是指在建筑安装工程施工历程中直接发生的用度和施工企业在组织治理施工两头接地为工程指出的用度,以及按国家规定施工企业应取得的利润和应纳征税金的总和。
三、建筑安装工程费由直接费、间接费、利润和税金组成。
一、直接费:由直接工程费和措施费组成。
(一)直交工程费:是指施工进程中消耗的形成工(被和谐)体的各项用度,包括人工费、材料费、施工机械使用费。
1.人工费:是指直交自事建筑装置工程施工的生产工人启支的各项用度,内容包括:⑴基础工资:是指收搁给生产工人的根本工资。
⑵工资性补助:是指按规定标准发搁的物价补揭,煤、焚气补揭,交通补贴,住房补贴,淌动施工津揭等。
⑶生产工人帮助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工进修、培训期间的工资,调开工作、探亲、休假期间的工资,因气象影响的停工工资,女工哺乳时光的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⑷职工福利费:是指按规定标准计降的职工福利费。
⑸生产农己逸动掩护费:是指按规定标准收搁的休息维护用品的购买省及修缮费,徒工服装补助,防暑落温费,正在有碍身材安康环境中施工的保健用度等。
2.材料费:是指施工历程中消耗的形成工程实体的本材料、帮助材料、构配件、零件、半废品的用度。
内容包括:⑴资料本价(或供给价钱)。
⑶运输损消耗:是指材料在运输装卸过程中不可防止的损耗。
⑷采购及保管费:是指为组织采购、供给和保管材料过程中所需要的各项用度。
包括:采购费、仓储费、工地保管费、仓储损耗。
⑸检验试验费:是指对于建筑材料、构件和建筑安装物进行普通审定、检讨所发生的用度,包括自设试验室进行实验所耗用的材料和化教药品等用度。
不包括新构造、新材料的试验费和建设单位对具有出厂及格证实的材料进行检验,对于构件做损坏性试验及其他特别请求检验试验的用度。
(二)大型机械一次安拆费大型机械一次安拆费定额中已包括机械安装完毕后的试运转费用。
(三)大型机械进出场费1.大型机械进场费定额是按25km以内编制的,进场或返回全程在25km以内者,按“大型机械进场费”的相应定额执行,全程超过25km者,大型机械进出场的台班数量按实计算,台班单价按施工机械台班费用定额计算。
2.大型机械在施工完毕后,无后续工程使用,必须返回施工单位机械停放场(库)者,经建设单位签字认可,可计算大型机械回程费;但在施工中途,施工机械需回库(场、站)修理者,不得计算大型机械进、出场费。
3.进场费定额内未包括回程费用,实际发生时按相应进场费项目执行。
4.进场费未包括架线费、过路费、过桥费、过渡费等,发生时按实计算。
5.松土机、除荆机、除根机、湿地推土机的场外运输费,按相应规格的履带式推土机计算。
6.拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.1。
(二)大型机械一次安拆费,大型机械进场费均以“台·次”计算。
三、脚手架工程(一)一般说明:1.本定额综合脚手架和单项脚手架已综合考虑了斜道、上料平台、安全网,不再另行计算。
2.本定额是按扣件式钢管脚手架(其中包括:提升架、单双排架)进行编制的,若实际采用木制、竹制时,按相应定额项目乘以下表系数:(二)综合脚手架1.凡能够按“建筑面积计算规则”计算建筑面积的建筑工程均按综合脚手架定额项目计算脚手架摊销费。
2.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。
满堂基础(独立柱基或设备基础投影面积超过20m2以上)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。
3.本定额的檐口高度系指檐口滴水高度,平屋顶系指屋面板底高度,凸出屋面的电梯间、水箱间不计算檐高。
4.檐口高度在50m以上的综合脚手架中,外墙脚手架是按提升架综合的,实际施工不同时,不做调整。
(三)单项脚手架说明1.凡不能按“建筑面积计算规则”计算建筑面积的建筑工程,但施工组织设计规定需搭设脚手架时,均按相应单项脚手架定额计算脚手架摊销费。
文件编号________ 大
型
机
械
设
备
进
出
场
及
安
拆
20 年月日
措施项目清单与计价表(一)
工程名称:标段:第页共页
注:1.本表适用于以“项”计价的措施项目。
2.根据建设部、财政部发布的《建筑安装工程费用组成》(建标[2003]206号)的规定,“计算基础”可为“直接费”、“人工费”或“人工费+机械费”。
表—10措施项目清单与计价表(二)
工程名称:标段:第页共页
注:1.本表适用于以综合单价形式计价的措施项目。
整理丨尼克
本文档信息来自于网络,如您发现内容不准确或不完善,欢迎您联系我修正;如您发现内容涉嫌侵权,请与我们联系,我们将按照相关法律规定及时处理。
大型机械设备进出场及安拆费中大型机械设备标准1. 引言1.1 概述大型机械设备在现代工业中扮演着至关重要的角色,其进出场与安拆过程不仅需要高度的专业知识和技术,还需要考虑到相关费用因素。
在本篇文章中,我们将探讨大型机械设备进出场及安拆费用的相关标准和分析方法。
1.2 文章结构本文将按照以下顺序进行论述:首先,在第二部分中,我们将详细分析大型机械设备进出场的各种方式,并介绍相关费用计算方法。
然后,在第三部分中,我们将深入探讨大型机械设备安装过程中所产生的费用,并解析安装成本构成要素。
接下来,在第四部分中,我们将讨论大型机械设备拆卸过程中的费用情况,并提供常见问题解决方案。
最后,在第五部分中,我们对本文进行总结,展望未来的研究方向并致以感谢。
1.3 目的通过撰写本文,旨在提供一个系统性的理解大型机械设备进出场及安拆费用的标准和分析方法。
此外,我们希望为相关领域的进一步研究提供一些有价值的探讨和建议。
通过深入分析,读者将能够更好地了解大型机械设备进出场与安拆过程中所涉及的费用,并在实际工作中做出更明智的决策。
以上是文章"1. 引言"部分的详细内容。
2. 大型机械设备进出场费用分析:2.1 进出场方式:大型机械设备的进出场方式主要包括以下几种:道路运输、铁路运输、水路运输和空中运输。
道路运输是最常见的方式,可以通过公路将大型机械设备从生产地点运送到工程现场。
铁路运输则常用于较远距离的长途转移,有时需要组装低平板车或使用专用铁路车辆进行装载和卸载。
水路运输又可分为内河和海洋两种,内河水域可以利用船舶或驳船来进行机械设备的运输,而海洋则需要使用大型货轮完成长途跨海的任务。
空中运输虽然成本较高,但在紧急情况下或无法使用其他方式时仍具有一定重要性。
2.2 相关费用计算方法:大型机械设备进出场费用主要由以下几个方面构成:人力费用、物流费用、装卸费用和保险费用。
人力费用涵盖了监督员、操作员以及装卸工等人员的工资支出,其计算通常基于所需工作时间和人数,并根据当地市场行情进行调整。
大型机械设备进出场及安拆大型机械设备进出场及安装一、大型设备进出场要求1.进入现场大门宽度应满足装货汽车进入,不小于6米。
2.道路必须畅通,场地清理干净且宽敞,能满足一部吊车和装货汽车同时作业要求。
3.夜间进出场项目应提供照明,且满足夜间施工要求。
4.设备进出场时,项目部要协助运输车司机、设备安装单位相关人员,提供机电人员和安全人员。
5.设备安装附近如果有深坑的地方,应做好围栏等防护措施。
6.设备进出场时,现场施工人员要认真察看地形,保证安全施工,特别注意设备堆放地,架空电线在安全范围内,地面无拖地电缆。
二、大型设备运输根据项目部需用计划为主,具体时间由项目部确定。
运输路线应介绍具体的路线。
运输车到达项目门口后,在没有项目相关人员指挥的前提下,不得进入施工现场。
待相关人员指挥引路后,运输车司机应开车缓慢前进,不得加大油门往前开。
运输车司机到达项目后,观察现场道路情况,如果发现现场道路不能满足汽车运行时,及时向项目反应,采取其他有效措施。
三、设备进出场的验收标准1.设备外观:①外观整齐、清洁,无大的变形、腐蚀、裂隙。
②无漏油、漏气、漏水。
2.坚固件无松动。
3.润滑点、部位、摩擦面润滑良好,无干磨、无磨损间隙。
4.电气线路规范整齐、元件良好,安全绝缘性好,各种灯光、仪表、指示灯完好。
5.各磨损件、易换件更换及时,未磨伤母体:①工作装置:铰、销、轴磨损轴承、衬套,不伤及座孔。
②履带设备:四轮一带磨损程度小,成色系数≥6(退场时应不小于进场验收时确定的成色系数)。
6.油水液充足:在标准刻度范围之内。
7.各种压力值:设备试运行时工作装置能正常运行,各种压力值显示正常。
8.发动机:起动运行正常、水温正常,无漏机油,无排黑烟,无异常声响。
9.轮式设备:底盘转向系统灵活,制动可靠。
10.随机附件齐全:设备维护使用说明书、零配件目录、履历(特别是有关大修的)资料齐全。
11.营运车辆:各种证照齐全、有效,进场验收前各种规费、税费和保险费已全额交清,无拖欠,无肇事纠纷。
大型机械进出场、安拆费及场外运输一、说明1、本节定额,编制时,对机械种类不同、但其人工、材料、机械消耗量完全相同的子目,进行了合并。
2、塔式起重机基础及拆除,指塔式起重机混凝土基础的搅拌、浇筑、养护及拆除,以及塔式起重机轨道式基础的铺设。
3、大型机械安装、拆卸,指大型施工机械在施工现场进行安装、拆卸所需的人工,材料、机械、试运转,以及安装所需的辅助设施的折旧、搭设及拆除。
4、大型机械场外运输,指大型施工机械整体或分体,自停放地运至施工现场,或由一施工现场运至另一施工现场25km以内的装卸、运输(包括回程)、辅助材料以及架线等工作内容。
轮胎式不计算。
5、本节定额的项目名称,未列明大型机械规格、能力等特点的,均涵盖各种规格、能力、构造和工作方式的同种机械。
例如:5t、10t、15t、20t四种不同能力的履带式起重机,其场外运输均执行10-5-19履带式起重机子目。
6、定额未列子目的大型机械,不计算安装、拆卸及场外运输。
7、大型机械安装、拆卸及场外运输,编制标底时,按下列规定执行:(1)塔式起重机混凝土基础,建筑物首层(不含地下室)建筑面积600m2以内,计1座;超过600m2,每增加400m2以内,增加1座。
每座基础,按10m3混凝土计算。
(2)大型机械安装、拆卸及场外运输,按标底机械汇总表中的大型机械,每个单位工程至少计1台次;工程规模较大时,按大型机械工作能力、工程量、招标文件规定的工期等具体因素确定。
8、大型机械场外运输超过25km时,一般工业与民用建筑工程,不另计取。
二、工程量计算及定额应用[例10-20]某宿舍楼工程用塔式起重机(6t)一台,塔式起重机混凝土基础体积为16m3,计算工程量,确定定额项目。
解:①塔式起重机混凝土基础工程量=16.00m3塔式起重机混凝土基础套10-5-1定额基价=1686.24元/10m3②塔式起重机(6t)安装拆卸工程量=1台次塔式起重机(6t)安装拆卸套10-5-20定额基价=4991.83元/台次③塔式起重机(6t)场外运输工程量=1台次塔式起重机(6t)场外运输套10-5-20-1定额基价=7173.69元/台次大型机械安拆及场外运输说明一、塔式起重机基础及轨道铺拆费中轨道铺拆以直线形为准,如铺设弧线形时,乘以系数1.15 计算。
大型工程设备进出场及安拆介绍本文档旨在指导大型工程设备的进出场和安拆过程,确保操作过程安全有效。
在进行大型工程设备进出场和安拆时,需要遵守相关法律法规以及安全操作规程。
进出场程序1. 调查和规划在设备进出场前,需要进行调查和规划,包括但不限于:- 测量和评估现场空间,确保设备的尺寸和重量能够适应现场条件;- 确定最佳的进出场路线和方式,例如通过道路运输或水路运输;- 检查现场是否有足够的空间和设备,例如起重机等,来支持设备的进出场;- 根据规划确定进出场的时间和日程安排。
2. 手续申请根据当地法律法规,申请必要的进出场手续。
可能需要的手续包括但不限于:- 向相关部门提交进出场申请,并遵守申请程序;- 缴纳相关费用,例如道路使用费、停车费等;- 获得许可证或证书,例如特种设备运输许可证等。
3. 设备准备确保设备在进出场前已经进行以下准备:- 清洁设备并检查设备的完整性,确保设备在运输和安拆过程中没有缺陷;- 确保设备已经进行了必要的标识和标记,如重量、尺寸等;- 准备设备的相关文件和证件,例如设备说明书、保修证书等。
4. 运输过程在运输设备过程中,需要注意以下事项:- 确保设备的稳定性和安全性,使用专业设备和工具进行固定和保护;- 遵守交通规则,确保运输过程中没有违反相关交通法规;- 根据路况和运输车辆的尺寸,选择合适的运输路线。
安拆程序1. 安全评估在安拆设备前,进行安全评估,包括但不限于:- 评估安拆过程中的潜在危险和风险;- 制定应对危险和风险的预防措施和紧急应急方案。
2. 安拆计划制定安拆计划,包括但不限于:- 确定安拆的步骤和顺序;- 确定安拆所需的设备和工具;- 确定安拆所需的人员和其责任;- 确定安拆的时间和日程安排。
3. 安拆操作在进行安拆操作时,需要注意以下事项:- 遵循安拆计划和步骤;- 使用合适的设备和工具进行安拆操作;- 保持通讯畅通,确保安拆人员之间的有效沟通;- 随时注意潜在的危险和风险,并采取必要的防范措施。
2023年一级造价师《建设工程计价》真题答案及解析一、单项选择题(共60题,每题1分。
每题的备选项中,只有一个最正确或最符合题意。
选对每题得1分,没选或错选均不得分)1.下列措施费中,宜采用分部分项工程项目清单编制的是()。
A.大型机械进出场及安拆费B.安全文明施工费C.二次搬运费D.已完工程和设备保护费【正确答案】A【参考解析】措施项目中可以计算工程量的项目包括:脚手架工程,混凝土模板及支架(撑),垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水,这类措施项目按照分部分项工程项目清单的方式采用综合单价计价,更有利于措施费的确定和调整。
【考点来源】第二章第二节措施项目清单P512.下列施工合同约定调整合同价款的事项中,属于工程变更类型的是()。
A.法律法规变化B.追加额外工作C.物价波动D.误期赔偿【正确答案】B【参考解析】工程变更类,主要包括工程变更、项目特征不符、工程量清单缺项、工程量偏差、计日工等事件,其中追加额外工作属于工程变更。
【考点来源】第五章第一节工程变更P2473.下列工程总承包的类型中,总包方能承担项目可行性研究工作的是()。
A.EPC总承包B.交钥匙总承包C.设计施工总承包D.设计采购总承包【正确答案】B【参考解析】总包方能承担项目可行性研究工作的是交钥匙总承包。
【考点来源】第四章第四节工程总承包的分类与特点P2304.在满足住宅功能和质量前提下,下列设计思路中,可降低单位和面积造价的是()。
A.缩小住宅宽度B.降低结构面积系数C.增加楼层数D.扩大流通空间面积【正确答案】B【参考解析】衡量单元组成、户型设计的指标是结构面积系数(住宅结构面积与建筑面积之比),系数越小设计方案越经济。
因为,结构面积小,有效面积就增加。
结构面积系数除与房屋结构有关外,还与房屋外形及其长度和宽度有关,同时也与房间平均面积大小和户型组成有关。
房屋平均面积越大,内墙、隔墙在建筑面积所占比重就越小。
A.12 大型机械进出场、安拆、铺轨及停滞费用说明一、大型施工机械场外运输费用1、施工机械场外运输费用是指施工机械整体或分体自停放场地运至施工现场和竣工后运回停放地点的来回一次性包干费用。
包括:人工费、材料费、机械费(含本机使用费)、架线费、回程费。
2、场外运输费用运距为25km以内,运距超过25km时,按交通部门有关规定,由甲、乙双方商定.3、单位工程之间机械转移,运距在500m以内,按相应机械场外运输费乘以系数0.8;运距在500m以外仍执行本费用。
4、自行式机械即本机有行走机构的机械,其场外运输费按该机种正常行驶速度耗用的台班数及其相应的台班单价计算。
拖行和运载机械也按上述规定执行。
5、自行式机械在行驶途中发生的一次性养路费或公路通行费除载货汽车、自卸汽车、平板拖车、长材运输车、油罐车、洒水车其台班单价中巳含税费不另计入外,其他自行式机械可计入场外运输费用中。
二、大型施工机械安装拆卸费用1、施工机械安装拆卸费用是指特、大型机械在施工现场进行安装、拆卸所需的人工、材料、机械等费用之和的一次性包干费用。
2、安拆费中巳包括了机械安装完毕后本机试运转费用。
3、不需安装、拆卸的机械,不计算安拆费。
4、自升式塔式起重机安拆费是以塔高45m确定的;如塔高超过45m时,每增高10m其安拆费增加20% 。
三、机械固定式基础浇筑及轨道安装、拆卸费用1、塔式起重机等基础及轨道安装、拆卸费,是指每浇筑、拆除一座固定基础或安、拆1m轨道(双轨)所需的一次性包干费用(含路基铺拆)。
包括:人工费、材料费、机械费。
2、塔式起重机轨道以直线型为准,如为弧线型时,其弧型部分按本费用相应项目乘以系数1.15 。
3、固定式基础,不包括打桩,发生时按相应定额项目计算。
4、本费用不包括钢轨和枕木之间需增加其他型钢或钢板的塔式起重机轨道。
5、塔式起重机轨道铺、拆费用按起重力矩20kNm~60kNm和80kNm~80kNm以上划分;使用时可根据实际发生的塔式起重机规格,套用相应项目。
第十三章常用大型机械安拆和场外运输费用表说明一、轨道铺拆费用表1.轨道铺拆以直线形为准,如铺设弧线形时,乘以系数1.15计算。
3.本定额不包括:轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道、自升塔式起重机固定式基础,施工电梯和混凝土搅拌站的基础等。
应按《建筑定额》中有关规定计算。
二、特、大型机械每安装、拆卸一次费用表1.安拆费中已包括机械安装完毕后的试运转费用。
2.自升式塔式起重机的安拆费是以塔高45m确定的,如塔高超过45m时,每增高10m,安拆费增加20%,其增高部分的折旧费按相应定额子目折旧费的5%计算,并入台班基价中。
三、特、大型机械场外运输费用表1.本表费用已包括机械的回程费用。
2.凡利用自身行走装置转移的大型机械场外运输费用按下列规定计算:履带式行走装置者:2km以内按0.5台班,5km以内按1台班计算;轮胎式行走装置者:5km以内按0.5台班,10km以内按1台班,25km以内按2个台班计算;汽车式行走装置者:10km以内按0.5台班,25km以内按1台班计算。
3.本表除列运距25km以内的机械进出场费用外,还列有运距25km以外50km以内每增加1km的进出场费用每增加1km费用,按运输机械的平均车速求出。
平板拖车组往返=0.0111+0.0067=0.0178台班(2)超过50km以上,每增加1km的费用计算,是指运距50km以上而发生的费用,则每增加1km的费用按定额中机械进(退)场费每增加1km费用乘1.2系数。
1.2系数是根据劳动定额规定作业时间调车距离的步距测算而得。
平板拖车组每增加1km的台班计算表:4.大型机械场外运输费、安装拆卸费用中未包括:(1)有公安、交通部门的保安护送费用;(2)路桥(涵)限载发生的加固和通行损失费用;(3)道路临时拓宽和必须占用道路的费用;(4)水运及铁路运输费用;(5)过路、过桥、过渡等费用。
以上5项未包括的费用发生时,按实签证,计入机械台班使用费。
大型机械设备进出场及安拆费
【提问】请问老师:措施费中的“大型机械设备进出场及安拆费”与施工机械使用费中的“安拆费及场外运费”,我觉得有可能重复,不知它们有何具体的区别。
谢谢!
【回答】学员您好:
大型机械的安拆费进入措施费,中小型机械的进入施工机械使用费。
具体大小型的分类以地方规定为准。
如有些地区界定大型机械为塔吊、打桩机、压桩机、施工电梯、潜水钻孔机、喷粉桩或深层搅拌钻机、砼搅拌站等,以上这些要计大型机械安拆费;履带式推土机、起重机、挖掘机,柴油打桩机、塔吊、压路机、砼搅拌站、压桩机、施工电梯、潜水钻孔机、喷粉桩或深层搅拌钻机、轮筋钻机等这些要计大型机械场外运输费。
这些费用要计入措施费。
其他机械属一般机械,其安拆及场外运输包括在直接工程费中,属于施工机械使用费。
【追问】老师:您好!
脚手架搭拆费=脚手架摊销量*脚手架价格+搭、拆、运输费搭、拆、运输费怎么计算?单位一次使用量指什么?脚手架的摊销费用怎么计算?脚手架搭拆费是摊销费用吗?
【回答】您的问题答复如下:
脚手架搭拆费=脚手架摊销量×脚手架价格+搭、拆、运输费搭、拆、运输费怎么计算?单位一次使用量指什么?脚手架的摊销费用怎么计算?脚手架搭拆费是摊销费用吗?
答:搭、拆、运费这在施工现场很灵活,比如运脚手架每吨多少钱、没车多少钱等。
摊销量计算公式:
脚手架摊销量=【单位一次使用量×(1-残值率)】/(耐用期/一次使用期)
脚手架费是这些搭拆、运费及脚手架的摊销(租赁)费。
★问题所属科目:监理工程师——建设工程投资控制。
