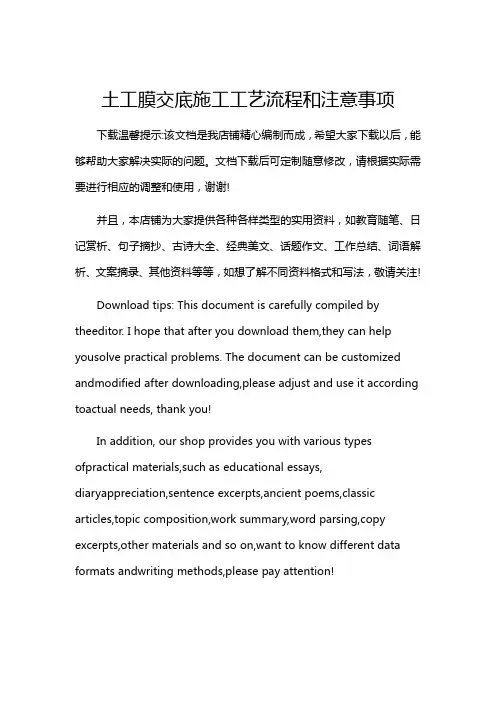

土工膜交底施工工艺流程和注意事项下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!土工膜交底施工工艺流程和注意事项土工膜交底施工工艺流程和注意事项:一、土工膜交底施工工艺流程1.1 基层修整:确保施工基面干净,平整无裂痕,无泥泞和洼陷,坡度均匀。
一、交底目的为确保土工膜施工过程中的安全,提高施工质量,现将土工膜施工安全技术交底如下,请各施工人员认真阅读并严格遵守。
二、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工内容:土工膜铺设、焊接、验收等。
三、安全技术交底1. 施工前的准备工作(1)施工人员必须熟悉土工膜的性能、规格、质量要求及施工工艺。
(2)施工前,对施工现场进行安全检查,确保施工环境安全。
(3)施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工过程中的安全技术措施(1)土工膜铺设:1)铺设前,对地面进行平整处理,确保无杂物、坑洼等。
2)铺设时,应从一端向另一端进行,避免折皱、重叠等。
3)铺设过程中,如发现破损、漏洞等,应及时修补。
(2)土工膜焊接:1)焊接前,对焊接设备进行检查,确保设备完好。
2)焊接时,保持焊接区域通风良好,防止中毒。
3)焊接过程中,注意火源管理,防止火灾事故。
4)焊接完成后,对焊接部位进行检查,确保焊接质量。
(3)施工验收:1)验收前,对土工膜施工质量进行全面检查。
2)验收过程中,发现不合格项,应及时整改。
3. 人员安全(1)施工人员必须遵守施工现场各项安全规定。
(2)施工现场设置警示标志,提醒施工人员注意安全。
(3)施工现场设置专职安全员,负责现场安全监督。
四、应急措施1. 火灾事故:立即切断电源,使用灭火器进行灭火,并迅速撤离现场。
2. 人员受伤:立即进行现场急救,拨打急救电话,并报告项目负责人。
3. 窒息事故:立即打开门窗,保持通风,迅速撤离现场。
五、交底人及时间1. 交底人:_______2. 交底时间:_______六、注意事项1. 施工过程中,严格遵守安全技术交底要求,确保施工安全。
2. 施工人员必须具备一定的专业知识和技能,方可上岗施工。
3. 施工过程中,发现安全隐患,立即停止施工,并及时上报。
4. 施工结束后,对施工现场进行清理,确保无遗留问题。

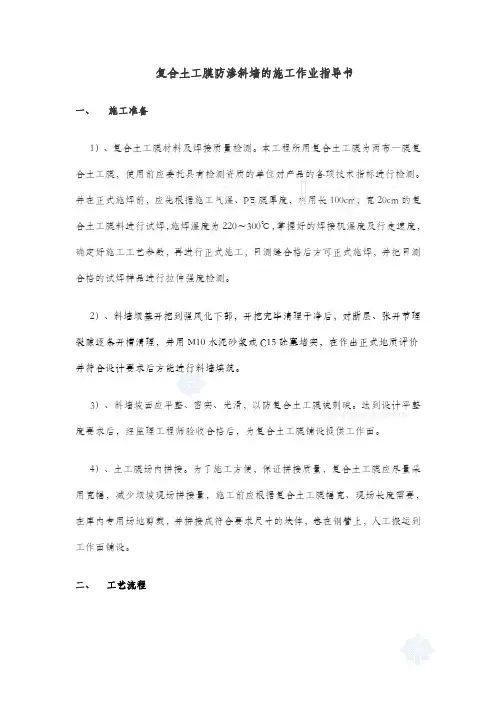

复合土工膜防渗斜墙的施工作业指导书一、施工准备1)、复合土工膜材料及焊接质量检测。
本工程所用复合土工膜为两布一膜复合土工膜,使用前应委托具有检测资质的单位对产品的各项技术指标进行检测。
并在正式施焊前,应先根据施工气温、PE膜厚度,利用长100cm,宽20cm的复合土工膜料进行试焊,施焊温度为220~300℃,掌握好的焊接机温度及行走速度,确定好施工工艺参数,再进行正式施工,目测缝合格后方可正式施焊,并把目测合格的试焊样品进行拉伸强度检测。
2)、斜墙坝基开挖到强风化下部,开挖完毕清理干净后,对断层、张开节理裂隙逐条开槽清理,并用M10水泥砂浆或C15砼塞堵实,在作出正式地质评价并符合设计要求后方能进行斜墙填筑。
3)、斜墙坡面应平整、密实、光滑,以防复合土工膜被刺破。
达到设计平整度要求后,经监理工程师验收合格后,为复合土工膜铺设提供工作面。
4)、土工膜场内拼接。
为了施工方便,保证拼接质量,复合土工膜应尽量采用宽幅,减少坝坡现场拼接量,施工前应根据复合土工膜幅宽、现场长度需要,在库内专用场地剪裁,并拼接成符合要求尺寸的块体,卷在钢管上,人工搬运到工作面铺设。
二、工艺流程斜墙基面清理→涂刷浓泥浆→斜墙及过渡料填筑(斜墙前三层采用挖机或装载机碾压,上面采用振动碾碾压;过渡料膜前采取先填保护层料,后填坝壳料,下游采用先土后过渡料填筑)→坡面处理(填2~3m后进行削坡)→清理锚固槽→槽内铺设水泥沙浆找平→铺土工膜(凹部找平采用顺铺法)→槽内回填砼→回填保护层→回填前坝壳料→继续斜墙填筑→坡面处理→铺设土工膜(横铺法)。
三、斜墙施工1)、基础处理采用人工配合挖掘机清理至设计建基面,如建基面为泥岩采用人工清理至设计要求。
对断层、张开节理裂隙进行逐条开槽,并用M10水泥砂浆或C15砼塞堵实,待验收合格后在填筑前对建基面涂刷3~5mm的浓泥浆。
2)、采料上坝采用液压挖掘机将揭除表面覆盖层后的合格土料挖装15T自卸汽车运输至坝上,进占法倒料。

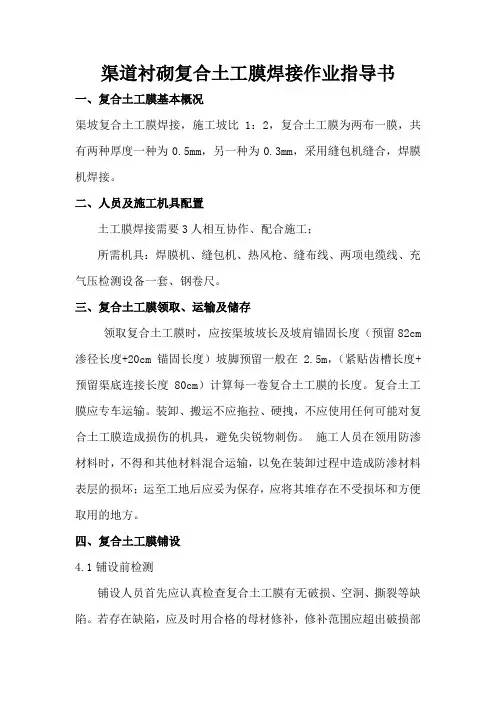

渠道衬砌复合土工膜焊接作业指导书一、复合土工膜基本概况渠坡复合土工膜焊接,施工坡比1:2,复合土工膜为两布一膜,共有两种厚度一种为0.5mm,另一种为0.3mm,采用缝包机缝合,焊膜机焊接。
二、人员及施工机具配置土工膜焊接需要3人相互协作、配合施工;所需机具:焊膜机、缝包机、热风枪、缝布线、两项电缆线、充气压检测设备一套、钢卷尺。
三、复合土工膜领取、运输及储存领取复合土工膜时,应按渠坡坡长及坡肩锚固长度(预留82cm 渗径长度+20cm锚固长度)坡脚预留一般在2.5m,(紧贴齿槽长度+预留渠底连接长度80cm)计算每一卷复合土工膜的长度。
复合土工膜应专车运输。
装卸、搬运不应拖拉、硬拽,不应使用任何可能对复合土工膜造成损伤的机具,避免尖锐物刺伤。
施工人员在领用防渗材料时,不得和其他材料混合运输,以免在装卸过程中造成防渗材料表层的损坏;运至工地后应妥为保存,应将其堆存在不受损坏和方便取用的地方。
四、复合土工膜铺设4.1铺设前检测铺设人员首先应认真检查复合土工膜有无破损、空洞、撕裂等缺陷。
若存在缺陷,应及时用合格的母材修补,修补范围应超出破损部位周边半径15cm。
4.2铺设要求渠坡复合土工膜铺设由坡肩自上而下滚铺至坡脚,中间不能有纵向连接缝。
复合土工膜搭接部位预留不小于10cm搭接长度,搭接接头应为上游土工膜压在下游土工膜上面。
土工膜需垂直于渠轴线铺设,只可出现垂直于渠轴线的横向连接缝,不应出现平行于渠轴线的纵向连接缝。
复合土工膜应错缝连接,只可出现“T”字缝,不应出现“+”字缝。
复合土工膜在铺设过程中用道钉固定土工膜上部防止滑落。
上部固定好后,将整个坡面土工膜拉平整,进行缝合以及焊接。
4.3复合土工膜的固定为防止浇筑时复合土工膜下滑,在土工膜上边缘沿堤顶方向用钢管卷好并固定,固定间距及深度根据堤顶回填土的压实情况而定;一般30公分一个固定点深度为25cm,(如出现不密实情况夯实后固定适当加密加深)将土工膜固定在堤顶。
土工膜技术交底(总3页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除土工膜铺设技术交底坝体防渗土工膜采用二布一膜(200g/m2)。
土工膜施工在基面验收后进行。
(1)铺设施工:基面验收后,即可铺设一布一膜,摊铺时在纵横方向余留2-3%的富余,其连接采用热熔焊接法。
(2)土工膜的焊接施工材料规格:200g/m2,每卷材料有厂家出厂质量检验合格,到货材料对各项技术指标进行复测。
土工膜由专业生产厂家采购供应,土工膜的焊接由专业厂家进行。
施工单位需对材料及焊接质量严格把关。
在施工中,按以下要求进行控制:材料各技术参数符合设计标准,土工膜每幅预留边10cm .运输及保管:运输尽可能一次到场,防雨、防晒、专设仓库做到防火、防潮、防破坏。
(3)施工工艺铺设剪裁——对正搭齐——压膜定型——清理——焊接试验——焊接——检测——修补——复检——验收(4)土工膜施工采用RH-2000热和焊机焊接,热合焊机行走,不到部位采用手工焊枪补焊。
采用人工铺设,铺设时,由低而高施工,按规定顺序分区、分块人工水平铺设,边铺设边焊接,焊接的幅宽视现场施工方便而定,避免长时间日光照射,施工中确保一布一膜的防护工作。
铺设土工膜时应适当放松留用余量,并避免人为的硬折和损伤。
铺设土工膜时,膜与膜形成的接缝应为T字型,不得做成十字型。
一布一膜的焊接:主要采用土工膜焊接机(双道)进行焊接,对于土工膜小孔洞等损伤采用专用粘接胶粘接。
用丙酮将土工膜焊缝处膜和非织布分离开,宽度约12cm,用干净纱布擦拭焊缝搭接处,做到无水、无尘、无垢;土工膜平行对正,搭按宽度10cm,根据施工现场当时的气温条件,调节焊机至最佳工作状态。
在调好的工作状态下,做小样焊接试验,样件尺寸试焊1m长的样品。
用肥皂水均匀涂在被检测焊缝上观察,如不合格再充气,以此找出焊缝漏气处,再将该处清洁干净,用热风焊枪焊好,再重新检测。

复合土工膜作业方法1.概述上游围堰防渗墙已基本完成,除SQ-16槽段防渗墙砼没浇筑外,其余槽段防渗墙砼均浇筑完成。
原设计防渗墙砼浇筑至705.5m高程,实际浇筑高程在705.2~705.8m范围内。
根据目前施工实际情况,先安排SQ-1~SQ-10槽段及围堰右坝肩防渗土工膜的施工。
根据现场实际查看情况,SQ-1~SQ-10槽段防渗墙顶部砼凿除后,满足土工膜安装条件,除SQ-1槽段受山体影响,防渗墙约2m没有与山体岩石连接,需要回填砼和采取灌浆处理外,其他槽段安装土工膜后,均能满足围堰防渗要求。
土工膜心墙与堰基混凝土防渗墙、右岸岸坡和左岸岸坡连接均采用由混凝土埋入式连接,根据现场山体条件在右坝肩处与山体的结合部,垂直于围堰轴线开挖一个埋入槽的开挖量过大。
按照现场情况综合考虑,现将土工膜心墙垂直于坝轴线埋入改为顺岸坡面倾斜埋入,岸坡面约与坝轴线倾角为42°,本次施工除右岸肩外其余部位仍按照设计图纸施工。
施工槽长按施工区域长度开挖、宽0.6m、深0.4m,浇筑用砼C20二级配混凝土。
施工区域内道路交通根据我部施工进度由我部管制。
土工膜心墙防渗用土工膜为200g/0.3mm/200g两布一膜的复合结构。
土工膜的规格:复合土工膜的幅宽为4.7m,单幅长度为50.0m,四边预留10cm 宽拼缝带,以便于拼接。
2.施工方案上下游围堰土工膜采用自下而上“之”字形人工铺设的方式施工(其具体折皱高度建议按照垫层料填筑两层的高度控制,折皱坡度按1:1控制),采取边铺边进行堰体回填,堆石体回填一层、垫层料填筑两层、铺设一层土工膜的施工方法。
埋入右岸坡部分的土工膜,用锚杆将其固定在埋入槽内。
锚杆用φ16钢筋,锚杆长度1m、外露0.2m,锚杆间距2m。
埋入堰基混凝土防渗墙部分的把φ16钢筋卷入土工膜布头,用铁丝捆扎后埋入砼。
3.施工过程1)土工膜的拼接土工膜连接采用胶粘连接方式,粘结的各种参数由质量部和质检站在现场做实验提供。
一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:土工膜铺设5. 施工期限:[开始日期]至[结束日期]二、施工前准备1. 人员培训:所有参与土工膜铺设的施工人员必须接受专业安全培训,了解土工膜铺设的施工流程和安全操作规程。
2. 材料准备:检查所有土工膜、铺设工具、安全防护用品等材料是否齐全、完好。
3. 场地准备:确保施工场地平整、坚实,排水畅通,无障碍物。
三、安全技术措施1. 个人防护:- 施工人员必须佩戴安全帽、防滑鞋、手套等个人防护用品。
- 高处作业人员必须佩戴安全带,并正确使用安全绳。
2. 工具使用:- 使用工具前应检查其完好性,确保无损坏。
- 使用电钻、切割机等电动工具时,必须穿戴绝缘手套和绝缘鞋,并确保电源安全。
3. 场地安全:- 施工场地应设置警示标志,防止非施工人员进入。
- 高处作业时,下方应设置安全网或防护栏杆,确保作业人员安全。
4. 土工膜铺设:- 铺设前应检查土工膜的完整性,确保无破损、裂纹。
- 铺设过程中,注意避免尖锐物体刺破土工膜。
- 铺设时,应确保土工膜平整、无皱褶,与基础层紧密贴合。
5. 焊接作业:- 焊接作业人员必须经过专业培训,了解焊接安全操作规程。
- 焊接时,应穿戴防护眼镜、手套等防护用品。
- 焊接区域应设置防火隔离措施,防止火灾事故。
四、注意事项1. 施工过程中,如遇恶劣天气(如大风、暴雨等),应暂停施工,确保人员安全。
2. 施工人员应遵守施工纪律,不得擅自离岗、串岗。
3. 严禁酒后作业、疲劳作业。
4. 施工现场应保持整洁,及时清理施工垃圾,防止滑倒、绊倒事故。
五、应急措施1. 发生火灾时,立即切断电源,使用灭火器或灭火器材进行灭火。
2. 发生人员受伤时,立即进行现场急救,并拨打急救电话。
3. 发生设备故障时,立即停止使用,并通知维修人员进行处理。
六、验收标准1. 土工膜铺设平整、无皱褶,与基础层紧密贴合。
施工技术交底

项目单位名称:年月日编号:工(2017-
单位工程名称路基填筑里程/桩号DK225+995.9-DK230+0
13.5
设计文件图号施工部位复合土工膜铺设
交底主要内容:
1、质量标准;
2、施工技术措施;
3、安全环保措施;
质量标准:
一、原材料质量控制标准
复合土工膜选用长丝复合土工膜或经编复合土工膜,幅宽不小于5m,垂直渗透系数不大于1*10-11cm/s,断裂强度不小于20KN/m、CBR顶破强度不小于2.5KN,膜厚不小于0.35mm,最大伸长率小于30%,不得使用裂膜丝或PE膜,同时必须耐腐蚀、抗老化。
中粗砂选用颗粒级配良好,质地坚硬,砂中不得含有杂草、树根等有机杂质,含泥量不得超过3%。
二、复合土工膜铺设标准
1、严格控制基底坡度、平整度,修整平顺,不得有坚硬凸出物。
表面向路肩外侧留有4%的坡度,利于排水。
2、砂垫层中不得含有尖锐杂物及碎石。
3、土工膜铺设松紧适度,防止绷拉过紧或褶皱。
4、铺设时,工作人员穿软底鞋,防止划破土工膜。
5、一次铺设土工膜不宜过长,土工膜铺设好后立即铺填第二层中粗砂,避免长时间暴晒和暴露,使材性劣化。
6、铺设的土工膜及上下中、粗砂底面高程误差、纵横向坡度平整度满足设计要求。
施工质量要求应满足下表:
序号项目允许偏差检验批次
1 下承层平整拱度符合设计规定每100m检查3处
2 搭接宽度+5,0cm
3 横向铺设宽度每边±5cm
4 砂垫层厚度+2,0cm
5 铺设范围+10cm,0
6 上、下层接缝错开距离±5cm
7 竖向间距±5cm
7、第二层砂垫层经监理检查合格后,方可填筑路基。
技术措施:
一、施工方案概述
路堑基床底层验收合格后,人工铺设5cm厚中粗砂,铺设一层复合土工膜,其上再铺设10cm厚中粗砂,经现场监理验收合格后方可进入下道工序。
二、工艺流程
修整路基基层→摊铺底层中粗砂→人工铺设复合土工膜→摊铺第二层中粗砂→施工下道工序。
三、施工方法
3.1 测量放线
在现有路基面上恢复中线及边线,每10m 设标志桩,标示出填筑高程。
摊铺作业时,每10m 设置一标志桩,并依据摊铺厚度测设标志桩顶标高,根据标志桩标高挂钢丝绳控制纵向标高。
标志桩
标志桩
标志桩
标志桩标志桩标志桩
里程控制桩
里程控制桩
里程控制桩
直径3mm 钢丝绳
线路中线
10m
设
备行走挂线布置示意图
3.2 底层中粗砂铺设
中粗砂选用颗粒级配良好,质地坚硬,砂中不得含有杂草、树根等有机杂质,含泥量不得超过3%。
采用运输车进行转运至施工地点,在填筑场地按照每车运输数量及摊铺厚度,用白灰点控制自卸车倒砂位置及数量,同时埋桩挂线,标示铺设厚度。
人工进行中粗砂摊铺,摊铺厚度5cm ,根据基床底层顶面横纵向坡度铺设第一层中粗砂顶面坡度,同时清理出中粗砂中大粒径颗粒及尖锐杂物等。
摊铺平整后,用压路机静压1~2遍,保证砂铺筑密实、平整。
3.3 复合土工膜铺设
砂垫层铺设完成后,开始铺设土工膜。
铺设前先对铺设区域进行检查、丈量,检查基层是否平整、坚实,如有异物,应事无处理妥善;根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至相应的位置;铺设时,用人工按一定的方向,进行“推铺”。
沿线路方向铺设复合土工膜,横向搭结,其搭结不应小于0.3m ,土工膜横向连接
处,应使高端压在低端上,先两边后中间;纵向连接处,上坡压下坡;同时纵向接头位置不得在同一断面上,应错开不少于1m。
土工膜铺设完毕后,利用热熔焊机将接头位置进行焊接。
焊接前先清除油脂、水分、灰尘、砂、垃圾和其他杂物。
焊接完成后,对焊缝进行检查,确保接缝平整、牢固、美观,即光滑平顺,厚度均匀,焊缝处不得有其他杂物及多余散碎焊料,不得使周围母材出现受损伤部位。
3.4 顶层中粗砂铺设
复合土工膜铺设完毕后,经监理检验合格后,立即进行顶层中粗砂的铺筑施工。
为防止顶层中粗砂运输车辆碾压破坏,顶层中粗砂转运至现场时,堆放至复合土工膜铺设位置以外,利用手推车等小型机具转运并人工进行摊铺,铺设厚度10cm;摊铺结束后,由测量人员对顶层标高进行复测,确保顶层中粗砂厚度及顶面级配碎石厚度。
安全环保措施:
一、施工安全措施
作好现场调查。
开工前对沿线通信线、电力线以及地下的通信、信号、电力电缆作出详细调查,制定详细保护措施。
加强施工机械车辆管理。
严禁带病或超负荷运转;严禁司机酒后驾车;夜间施工派专人指挥。
足的灯光照明。
二、环保措施
施工环境保护工作必须贯彻“全面规划、合理布局、预防为主、综合治理、强化
法规的教育,使施工人员牢固树立环境意识,自觉遵守《环境保护法》及地方政府有关法规、条例。
建立健全环境保护管理机构、配备专职环保员。
具体做好以下几点:
1、施工便道要安排专人经常洒水养护,避免扬尘。
2、生产中的废弃物及时处理。
运到当地环保部门指定的地点弃置。
3、按环保部门要求集中处理试验及生活中产生的污水及废水。
4、分类堆放建筑垃圾和生活垃圾并及时清运。
5低限度。
附图:
复合土工膜铺设示意图
编制人复核人签发人
接受人。
