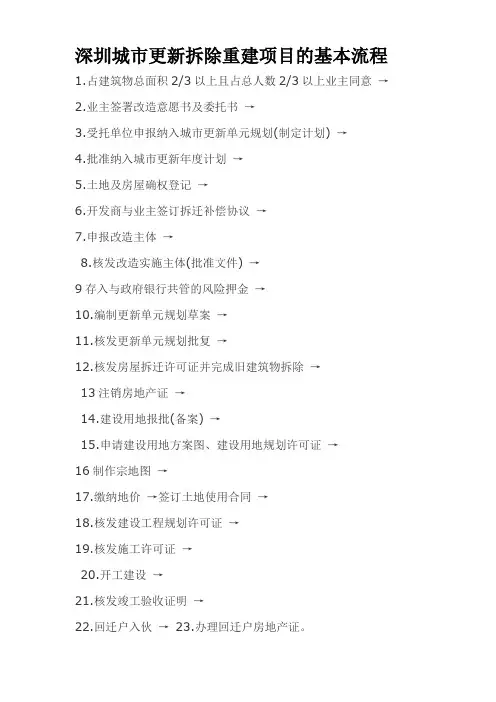

深圳城市更新拆除重建项目的基本流程
1.占建筑物总面积2/3以上且占总人数2/3以上业主同意→
2.业主签署改造意愿书及委托书→
3.受托单位申报纳入城市更新单元规划(制定计划) →
4.批准纳入城市更新年度计划→
5.土地及房屋确权登记→
6.开发商与业主签订拆迁补偿协议→
7.申报改造主体→
8.核发改造实施主体(批准文件) →
9存入与政府银行共管的风险押金→
10.编制更新单元规划草案→
11.核发更新单元规划批复→
12.核发房屋拆迁许可证并完成旧建筑物拆除→
13注销房地产证→
14.建设用地报批(备案) →
15.申请建设用地方案图、建设用地规划许可证→
16制作宗地图→
17.缴纳地价→签订土地使用合同→
18.核发建设工程规划许可证→
19.核发施工许可证→
20.开工建设→
21.核发竣工验收证明→
22.回迁户入伙→23.办理回迁户房地产证。
【干货】深圳市城市更新项目基本操作流程(以含城中村用地项目为例)目前,深圳城市更新项目基本依照《深圳市城市更新办法》、《深圳市城市更新办法实施细则》、《深圳市城市更新单元规划制定计划申报指引(试行)》、《城市更新单元规划审批操作规则》等主要文件规定,及相关配套政策进行组织实施的,不同项目操作流程会有一些差别,各区也有一些差异,但操作流程的主线基本一致。
一、更新意愿征集与计划申报(一)前期准备工作根据《深圳市城市更新单元规划制定计划申报指引(试行)》,城市更新项目计划申报必须同时满足以下三个条件:(1)符合相关规划及控制性指标;(2)拆除重建类城市更新项目合法用地比例需达到60%以上(综合整治类项目为50%以上);(3)更新意愿达到相应要求。
对于全深圳市目前的城市更新项目来说,绝大多数都无法同时满足上述三个条件。
因此,需开展项目计划申报前期准备工作,促使项目满足上述申报条件。
具体思路有:(1)对于规划不符的更新项目,需提前开展规划研究,申请规划调整。
也可将项目先纳入更新计划,待编制更新单元规划时再进行调整。
深圳本地某房地产企业的做法就是进行片区统筹,以提高专项规划阶段的议价筹码;(2)对于合法比例不足的项目,通常使用非农用地(或征地返还用地)指标进行覆盖,或者进一步完善范围内“两规”、登记历史遗留用地等手续(据了解,“两规”已停止业务受理,“新三规”部分片区试点已完成,等下一步实施细则出台后分类进行处理),或从技术上对拆迁范围进行调整,即调整“分母”;(3)对于更新意愿未达到的项目,则根据申报要求对各类别业主分别开展意愿征集工作。
对于上述第(2)条,使用非农建设用地(或征地返还用地)指标覆盖以满足项目合法用地比例达到60%及以上时,需股份合作公司召开股东大会进行表决并公证。
召开股东大会前需与股份合作公司进行充分沟通,确定合作方式,包括指标数量、权利义务和补偿方式等。
根据街道办要求,还需开展资产评估,项目可行性研究等工作,并按要求到街道集体资产办公室进行备案。
、城市更新项目操作流程1.
2、深圳市城市更新项目操作流程说明

更新项目操作基本程序汇总
程序事备落实部规划和国土资源委员会直1专项规划审个工作6(区规划和国土资源委员会直土地权属核2
(区填写《确权表格》及相3房屋产权确合作公部门确认盖合作公4拆迁谈
规划和国土资源委员会直5确定改造实施主
(区完成主体2个工作日规划和国土资源委员会直并确定实办理拆迁许可6100议签(区主体后办办理拆迁许可证后进房屋拆迁及土地清7合作公房屋拆迁及土地清个工作日、需缴公共面积拆迁建筑38
测绘中队积核算测绘费用完成全部房屋拆迁及土房产登记中心房产注销9。
深圳市拆除重建类城市更新项目操作基本程序根据《深圳市城市更新办法》及相关规定,拆除重建类城市更新项目操作程序,包括两个层面的工作:一个层面是包括城市更新年度计划、土地和房屋确权、更新单元规划编制审批、改造实施主体确认和新用地相关行政许可事项等审批相关工作;另一层面是收购谈判、协议签订及其履行。
区城改办根据现有相关文件规定,将基本操作程序进行了分类归纳,供相关企业和业主参考。
需要说明的是,城市更新办法实施细则还在制定中,最终程序可能会有调整。
第一部分:涉及政府部门的工作程序一、计划申报城市更新年度计划申报包括城市更新单元规划制定计划申报和城市更新项目实施计划申报两部分:(一)城市更新单元规划制定计划申报1.各申报主体按照《深圳市城市更新单元规划制定计划申报指引》要求,备齐申报材料,经辖区街道办同意后向区城改办提出申请。
2.区城改办根据辖区内城市更新工作需要,对申报项目进行初步核查、整理、汇总,并对全区申报项目进行现场踏勘,拟订《区城市更新单元规划制定计划(草案)》后报区政府审议。
3.区城改办根据区政府审议意见, 修改、完善《区城市更新单元规划制定计划》后,向市规划国土委进行申报。
(二)城市更新项目实施计划申报已取得城市更新单元规划批复和改造实施主体确认书的单位,可备齐申报材料向区城改办申请纳入城市更新项目年度实施计划。
区城改办审核后,向市规划国土委进行申报。
二、土地及房屋确权、登记纳入城市更新年度计划的改造项目,在编制更新单元规划之前,需完成更新单元范围内土地及房屋的确权、登记手续,详细的确权、登记手续还未明确。
三、城市更新单元规划组织编制及申报(一)城市更新单元规划编制1.由区城改办组织原计划申报单位委托具备资质的规划编制单位编制完成城市更新单元规划草案;区政府组织实施的城市更新项目,由区城改办委托具备设计资质的规划编制单位编制完成城市更新单元规划草案。
2.草案编制完成后,区城改办组织街道办、社区及相关部门召开协调会议,对城市更新单元规划草案进行技术咨询。
深圳旧村片区城市更新流程政策下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!深圳作为中国改革开放的前沿城市,其城市更新尤其是旧村片区的更新改造一直是城市发展的重要议题。

深圳市撤除重建类城市更工程操作根本程序依据《深圳市城市更方法》及相关规定,撤除重建类城市更工程操作程序,包括两个层面的工作:一个层面是包括城市更年度打算、土地和房屋确权、更单元规划编制审批、改造实施主体确认和用地相关行政许可事项等审批相关工作;另一层面是收购谈判、协议签订及其履行。
区城改办依据现有相关文件规定,将根本操作程序进展了分类归纳,供相关企业和业主参考。
需要说明的是,城市更方法实施细则还在制定中,最终程序可能会有调整。
第一局部:涉及政府部门的工作程序一、打算申报城市更年度打算申报包括城市更单元规划制定打算申报和城市更工程实施打算申报两局部:〔一〕城市更单元规划制定打算申报1.各申报主体依据《深圳市城市更单元规划制定打算申报指引》要求,备齐申报材料,经辖区街道办同意后向区城改办提出申请。
2.区城改办依据辖区内城市更工作需要,对申报工程进展初步核查、整理、汇总,并对全区申报工程进展现场踏勘,拟订《区城市更单元规划制定打算(草案)》后报区政府审议。
3.区城改办依据区政府审议意见, 修改、完善《区城市更单元规划制定打算》后,向市规划国土委进展申报。
〔二〕城市更工程实施打算申报已取得城市更单元规划批复和改造实施主体确认书的单位,可备齐申报材料向区城改办申请纳入城市更工程年度实施打算。
区城改办审核后,向市规划国土委进展申报。
二、土地及房屋确权、登记纳入城市更年度打算的改造工程,在编制更单元规划之前,需完成更单元范围内土地及房屋确实权、登记手续,具体确实权、登记手续还未明确。
三、城市更单元规划组织编制及申报〔一〕城市更单元规划编制1.由区城改办组织原打算申报单位托付具备资质的规划编制单位编制完成城市更单元规划草案;区政府组织实施的城市更工程,由区城改办托付具备设计资质的规划编制单位编制完成城市更单元规划草案。
2.草案编制完成后,区城改办组织街道办、社区及相关部门召开协调会议,对城市更单元规划草案进展技术询问。
深圳旧改实施的九大步骤1. 规划和设计在深圳进行旧改项目时,首先需要进行规划和设计。
这个步骤的目的是确定旧改的范围、目标和具体计划。
规划和设计需要考虑社区的整体规划、建筑设计和基础设施等因素。
•确定旧改的范围和目标:明确需要进行旧改的区域和具体目标,例如改善居民居住条件、提升社区环境等。
•进行社区规划:对旧改区域进行详细规划,包括道路、公园、商业区等的布局设计。
•进行建筑设计:根据旧改目标,进行建筑设计,包括改造现有建筑或新建建筑等。
2. 融资和拨款旧改项目需要大量的资金支持,因此在实施前需要进行融资和拨款。
这个步骤包括向政府申请资金、争取相关政策支持,以及吸引私人投资者的参与。
•向政府申请资金:与政府相关部门协商,申请旧改项目的资金支持。
•争取政策支持:与政府部门沟通,争取相关政策的支持,例如税收减免、土地使用权等方面。
•吸引私人投资:寻找私人投资者,吸引其对旧改项目进行投资。
3. 动员和协调在实施旧改项目之前,需要进行动员和协调工作,确保相关各方能够配合和支持旧改工作。
•社区居民动员:进行社区宣传和教育工作,解释旧改的意义和好处。
•协调相关方面:与相关政府部门、开发商、居民等进行协调,解决可能出现的问题和纠纷。
4. 拆除和迁移拆除和迁移是旧改工作的重要环节。
这一步骤包括拆除旧建筑、安置居民、清理废墟等工作。
•拆除旧建筑:拆除旧建筑,为后续工作腾出空间。
•安置居民:为被拆迁的居民提供新的居住地,确保他们的基本生活需求得到满足。
•清理废墟:清理拆迁后产生的废墟和垃圾,保持社区整洁。
5. 建设和改建建设和改建是旧改工作的核心,包括重新建造或改建现有建筑、修建基础设施等。
•建造新建筑:根据规划和设计,建造新的住宅、商业建筑等。
•改建现有建筑:对现有建筑进行改造和翻新,提升其功能和价值。
•修建基础设施:修建道路、供水系统、排水系统等基础设施,提升社区的基础设施条件。
6. 落实物业管理落实物业管理是旧改项目完成后的重要环节。

深圳市拆除重建类城市更新项目(xiàngmù)操作基本程序根据《深圳市城市更新办法》及相关规定,拆除重建类城市更新项目操作程序,包括两个层面的工作:一个层面是包括城市更新年度计划、土地和房屋确权、更新单元规划编制审批、改造实施主体确认和新用地相关行政许可事项等审批相关工作;另一层面是收购谈判、协议签订及其履行。
区城改办根据现有相关文件(wénjiàn)规定,将基本操作程序进行了分类归纳,供相关企业和业主参考。
需要说明的是,城市更新办法实施细则还在制定中,最终程序可能会有调整。
第一部分:涉及(shèjí)政府部门的工作程序一、计划(jìhuà)申报城市更新年度计划申报包括城市更新单元规划制定(zhìdìng)计划申报和城市更新项目实施计划申报两部分:(一)城市更新单元规划制定计划申报1.各申报主体按照《深圳市城市更新单元规划制定计划申报指引》要求,备齐申报材料,经辖区街道办同意后向区城改办提出申请。
2.区城改办根据辖区内城市更新工作需要,对申报项目进行初步核查、整理、汇总,并对全区申报项目进行现场踏勘 ,拟订《区城市更新单元规划制定计划(草案)》后报区政府审议。
3.区城改办根据区政府审议意见, 修改、完善《区城市更新单元规划制定计划》后,向市规划国土委进行申报。
(二)城市更新项目实施计划申报已取得城市更新单元规划批复和改造实施主体确认书的单位,可备齐申报材料向区城改办申请纳入城市更新项目年度实施计划。
区城改办审核后,向市规划国土委进行申报。
二、土地及房屋确权、登记纳入城市更新年度计划的改造项目,在编制更新单元规划之前,需完成更新单元范围内土地及房屋的确权、登记手续,详细的确权、登记手续还未明确。
三、城市更新单元规划组织编制及申报(一)城市更新单元规划编制1.由区城改办组织原计划申报单位委托具备资质的规划编制单位编制完成城市更新单元规划草案;区政府组织实施的城市更新项目,由区城改办委托具备设计资质的规划编制单位编制完成城市更新单元规划草案。
