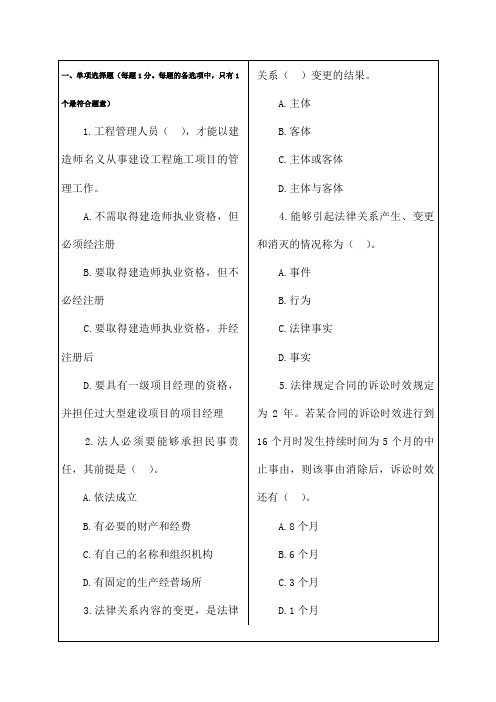

一、单项选择题(每题1分。
每题的备选项中,只有1个最符合题意)1.工程管理人员(),才能以建造师名义从事建设工程施工项目的管理工作。
A.不需取得建造师执业资格,但必须经注册B.要取得建造师执业资格,但不必经注册C.要取得建造师执业资格,并经注册后D.要具有一级项目经理的资格,并担任过大型建设项目的项目经理2.法人必须要能够承担民事责任,其前提是()。
A.依法成立B.有必要的财产和经费C.有自己的名称和组织机构D.有固定的生产经菅场所3.法律关系内容的变更,是法律关系()变更的结果。
A.主体B.客体C.主体或客体D.主体与客体4.能够引起法律关系产生、变更和消灭的情况称为()。
A.事件B.行为C.法律事实D.事实5.法律规定合同的诉讼时效规定为2年。
若某合同的诉讼时效进行到16个月时发生持续时间为5个月的中止事由,则该事由消除后,诉讼时效还有()。
A.8个月B.6个月C.3个月D.1个月6.在没有法律和合同根据的情况下,损害他人利益而获得自身利益的行为称为()。
A.不当得利B.无因管理C.侵权D.债7.建设单位应当自领取施工许可证之日起3个月内开工,因故不能按期开工的,应当向发证机关申请延期,()。
A.延期以1次为限,不超过3个月B.延期以1次为限,不超过6个月C.延期以2次为限,每次不超过1个月D.延期以2次为限,每次不超过3个月8.工程监理人员发现工程设计不符合工程质量标准或合同约定的质量要求的,()。
A.有权要求设计单位改正B.无权要求设计单位改正C.应当报告建设单位要求设计单位改正D.应当通知设计单位改正9.属于必须招标范围的建设项目,其施工单项合同估算价在()以上的,必须招标。
A.3000万元B.1000万元C.500万元D.200万元10.联合体中标的,联合体各方应当()与招标人签订合同。
A.分别B.共同C.推选1名代表D.由承担主要责任的公司[NextPage]11.《招标投标法》规定,投标人不得以低于成本的报价竞标。
二级建造师——房屋建筑工程管理与实务模拟试题(一)一、单项选择题(每题1分。
每题的备选项中,只有1个最符合题意)1.下列哪一个说法是正确的?()A.促使或限制物体运动状态的改变称力的变形效果B.力的合成符合平行四边形法则C.力的分解只有一种结果D.作用力与反作用力大小相等、方向相反且作用在同一体上2.图中AB杆的轴力下列哪一项?()A.0.707PB.-0.707PC.0.5PD.-0.5P3.简支梁在跨中集中荷载作用下跨中弯矩是多少()A. 1/4PLB.1/2PLC. 1/4PL??D.1/2PL??4.对梁的配筋量在规范中明确的作出规定,不允许设计成〈〉A.适筋梁B.少筋梁和超筋梁C.有腹筋梁D.简支梁5.墙体的厚度越大,高度越小,其稳定性()。
A.越好B. 越差C.不受影响D.要根据圈梁和构造柱情况计算才能确定6.在已有建筑物附近且为淤泥质土的基坑支护结构中,其支撑宜选用〈〉。
A.自立式(悬臂式)B.锚拉式C.土层锚杆D.型钢水平支撑7.不同种类钢筋代换,应按()的原则进行。
A.钢筋面积相等B.钢筋强度相等E.钢筋面积不小于代换前 D.钢筋受拉承载力设计值相等8.对钢结构构件进行涂饰时,()适用于快干性和挥发性强的涂料。
A.弹涂法B.溶解法C.擦拭法D.刷涂法事9.当大体积混凝土结构平面尺寸不大而厚度较大时,宜采用()方法进行浇筑。
A.全面分层B.分段分层C.斜面分层D.局部分层10.混凝土强度等级是用边长()的立方体试块确定的。
A.50mB.l00mC.150mD.75mm11.石油沥青的牌号是按()划分的。
A.针入度B.溶解度C.闪点D.蒸发损失量12.测设己知高程,是根据(),将设计高程在地面上标定出来。
A.已知高差B.已知坐标C.已知设计高程D.已知水准点13.违反施工许可()项规定的,该施工许可证无效,由发证机关责令停止施工,并对责任单位处以罚款;构成犯罪的,依法追究刑事责任。
二级建造师《建筑工程管理与实务》模拟试卷一(含答案)[单选题]1.下列特性中,不属于砌体结构特点的是()。
A.自重大B.保(江南博哥)温隔热性能好C.抗弯能力好D.抗震性能差参考答案:C参考解析:本题考核知识点为砌体结构的特点。
砌体结构具有如下特点:(1)容易就地取材,比使用水泥、钢筋和木材造价低;(2)具有较好的耐久性、良好的耐火性;(3)保温隔热性能好,节能效果好;(4)施工方便,工艺简单;(5)具有承重与围护双重功能;(6)自重大,抗拉、抗剪、抗弯能力低;(7)抗震性能差;(8)砌筑工程量繁重,生产效率低。
[单选题]2.某建筑物,地上二层作为临时仓库,房间内按统一高度堆满水泥,按荷载作用面分类,该建筑物二层楼面上分布的荷载是()。
A.均布面荷载B.线荷载C.集中荷载D.分散荷载参考答案:A参考解析:本题考核知识点为作用(荷载)的分类。
A选项正确,均布面荷载是指建筑物楼面或墙面上分布的荷载,如铺设的木地板、地砖、花岗石、大理石面层等重量引起的荷载;B选项错误,线荷载是指建筑物原有的楼面或屋面上的各种面荷载传到梁上或条形基础上时可简化为单位长度上的分布荷载;C选项错误,集中荷载是指当在建筑物原有的楼面或屋面上放置或悬挂较重物品(如洗衣机、冰箱、空调机、吊灯等)时,其作用面积很小,可简化为作用于某一点的集中荷载。
D选项错误,为迷惑正确选项,无实际意义。
[单选题]3.对受压钢筋,当充分利用其抗压强度并需锚固时,其锚固长度不应小于受拉钢筋锚固长度的()%。
A.50B.60C.70D.80参考答案:C参考解析:混凝土结构中普通钢筋、预应力筋应采取可靠的锚固措施。
普通钢筋锚固长度取值应符合下列规定:①受拉钢筋锚固长度应根据钢筋的直径、钢筋及混凝土抗拉强度、钢筋的外形、钢筋锚固端的形式、结构或结构构件的抗震等级进行计算。
②受拉钢筋锚固长度不应小于200mm。
③对受压钢筋,当充分利用其抗压强度并需锚固时,其锚固长度不应小于受拉钢筋锚固长度的70%。
二级建造师《建筑工程管理与实务》试题考试题库【3套练习题】模拟训练含答案答题时间:120分钟试卷总分:100分姓名:_______________ 成绩:______________第一套一.单选题(共20题)1.墙体节能工程施工中,需要见证取样送检复验的是()。
A.保温板材的粘结强度B.保温板材的导热系数C.增强网的压缩强度D.粘结材料的密度2.【真题】设计采用无粘接预应力的混凝土渠,其混凝土最低强度等级不应低于()。
A.C20B.C30C.C40D.C503.当双代号网络计划的计算工期等于计划工期时,关于关键工作的说法,错误的是()。
A.关键工作的持续时间最长B.关键工作的自由时差为零C.相邻两项关键工作之间的时间间隔为零D.关键工作的最早开始时间与最迟开始时间相等4.使用全站仪建立建筑物施工平面控制网,一般采用的测量方法是( )。
A.直角坐标法B.极坐标法C.角度交会法D.距离交会法5.当施工图没有变更时,直接在施工图上加盖()形成竣工图。
A.竣工图章B.项目部用章C.建造师执业用章D.企业印章6.【真题】下列功能房间中,严禁设置在地下室的是()。
A.歌舞厅B.老年人卧室C.游艺场D.机械停车库7.防火玻璃按耐火等级可分为()级。
A.2B.3C.4D.58.【真题】关于天然花岗石特性的说法,正确的是()。
A.碱性材料B.酸性材料C.耐火D.吸水率高9.民用建筑工程验收时,进行了样板间室内环境污染物浓度检测且检测结果合格,抽检数量可减半,但最少应检测()间。
A.2B.3C.4D.610.房屋建筑工程的保修期应从()起计算。
A.工程竣工验收之日B.工程交付建设单位之日C.工程竣工验收合格之日D.建设单位开始使用11.混凝土工程冬期施工采用蒸汽养护时,应优先选用()。
A.硅酸盐水泥B.普通硅酸盐水泥C.矿渣硅酸盐水泥D.复合水泥12.对于不能同时砌筑的普通砖砌体,在必须留置的临时间断处应()。
A.砌成水平投影长度不小于高度1/3的斜槎B.砌成水平投影长度不小于高度2/3的斜槎C.加设可靠的临时固定措施D.可留直槎,但直槎必须做成凸槎13.整理工程文件按要求应该采用的书写材料是()。
全国二级建造师执业资格考试建筑工程管理与实务模拟试题(一)参照答案一、单项选择题1. C2. D3. B4. A5. C6. B7. D8. A9. A 10. C11. B 12. B 13. D 14. C 15. C 16. D17. D 18. D 19. A 20. A二、多选题1. A.B.C2. B.C.D3. A.B.C.E4. A.B5. C.D6. A、C、E7. A、C、D8. B、D、E9. B、C、D、E 10. A、C、D、E三、案例分析题【案例1】答案:(1)答:该工程项目采用固定总价协议是合适旳。
固定总价协议合用于工程量不大且可以按原则计算、设计图纸完备、工期较短、技术不太复杂、风险不大旳项目, 该工程基本符合这些条件。
(2)答:该协议变更形式不妥。
根据《中华人民共和国协议法》旳有关规定, 建设工程协议应当采用书面形式, 协议变更亦应当采用书面形式。
本案例中业主口头规定临时停工, 承包商亦口头答应, 是双方旳口头协议, 且事后并未以书面旳形式确认, 因此该协议变更形式不妥。
(3)答:因设计变更提出旳索赔规定不合理, 原因是:①承包商应当对自己就协议文献旳解释负责;②承包商应当对自己报价旳对旳性和完备性负责;③该施工协议为固定总价协议, 协议约定因设计变更、现场条件变化, 工程量增减都不得调整协议价格, 因设计变更引起工程造价增长, 其有关风险应由承包商承担。
(4)答:承包商可以提出旳工期索赔为27天, 原因是:1)因业主资金不到位, 不能按期支付工程进度款, 规定停工20天, 业主对停工承担责任, 顺延工期是合理旳。
2)罕见旳暴风雪属于双方共同旳风险, 应延长工期7天。
3)春节期间已包括在协议工期内, 春节放假是有经验旳承包商可以预见旳, 是承包商应承担旳风险, 不应考虑其延长工期规定。
【案例2】答案:(1)答:工作(1)及(2)旳做法是妥当旳, 但(3)、(4)、(5)做法不妥, 对旳做法是: 由施工负责人对所有安全施工旳技术规定进行交底;由项目经理部负责与劳务作业层、各协作单位、发包人、分包人旳组织协调工作, 处理项目中出现旳多种问题;由建设单位负责组织有关单位进行单位工程竣工验收。
工程量价款为400×100+600×80=8.8万元应签证的工程款为8.8×1.2×(1-5%)=10.032万元由于合同规定监理工程师签发的最低金额为12万元,故本月监理工程师不予签发付款凭证。
第二个月:工程量价款为700×100+800×80=13.4万元应签证的工程款为13.4×1.2×0.95=15.276万元本月监理工程师实际签发的付款凭证金额为10.032+15.276=25.308万元第三个月:工程量价款为700×100+700×80=12.6万元应签证的工程款为12.6×1.2×0.95=14.364万元应扣预付款为9.3万元×50%=4.65万元应付款为14.364-4.65=9.714万元由于合同规定监理工程师签发的最低金额为12万元,故本月监理工程师不予签发付款凭证。
第四个月:(1)甲项工程累计完成工程量为1900m3,比原先估算工程量1500m3超出400m3,已超过估算工程量的10%,超出部分其单价应进行调整。
超过估算工程量109岛的工程量为:1900-1500×(1+10%)=250m3这部分工程量单价应调整为:100×0.9=90元/m3甲项工程工程量价款为:(500-250)×100+250×90=4.75万元(2)乙项工程累计完成工程量为1900m3,比估算工程量2000m3减少100m3,不超过估算工程量,其单价不予调整。
乙项工程工程量价款为:500×80=4万元本月完成甲、乙两项工程量价款合计:4.75+4=8.75万元应签证的工程款为:8.75×1.2×0.95=9.975万元本月监理工程师实际签发的付款凭证金额为:9.714+9.975-9.3×50%=15.039万元案例3[答题要点]1. 监理工程师接到索赔申请通知后应进行以下主要工作:(1)进行调查、取证;(2)审查索赔成立条件,确定索赔是否成立;。
二级建造师房屋建筑工程管理与实务模拟试题二级建造师房屋建筑工程管理与实务模拟试题(一)一、单项选择题(每题1分。
每题的备选项中,只有1个最符合题意)1.下列哪一个说法是正确的?()A.促使或限制物体运动状态的改变称力的变形效果B.力的合成符合平行四边形法则C.力的分解只有一种结果D.作用力与反作用力大小相等、方向相反且作用在同一体上2.(空缺)3.简支梁在跨中集中荷载作用下跨中弯矩是多少()A.1/4PLB.1/2PLC. 1/4PLD.1/2PL4.对梁的配筋量在规范中明确的作出规定,不允许设计成()A.适筋梁B.少筋梁和超筋梁C.有腹筋梁D.简支梁5.墙体的厚度越大,高度越小,其稳定性()。
A.越好B.越差C.不受影响D.要根据圈梁和构造柱情况计算才能确定6.在已有建筑物附近且为淤泥质土的基坑支护结构中,其支撑宜选用()。
A.自立式(悬臂式)B.锚拉式C.土层锚杆D.型钢水平支撑7.不同种类钢筋代换,应按()的原则进行。
A.钢筋面积相等B.钢筋强度相等C.钢筋面积不小于代换前D.钢筋受拉承载力设计值相等8.对钢结构构件进行涂饰时,()适用于快干性和挥发性强的涂料。
A.弹涂法B.溶解法C.擦拭法D.刷涂法事9.当大体积混凝土结构平面尺寸不大而厚度较大时,宜采用()方法进行浇筑。
A.全面分层B.分段分层C.斜面分层D.局部分层10.混凝土强度等级是用边长()的立方体试块确定的。
A.50mB.l00mC.150mD.75mm11.石油沥青的牌号是按()划分的。
A.针入度B.溶解度C.闪点D.蒸发损失量12.测设己知高程,是根据(),将设计高程在地面上标定出来。
A.已知高差B.已知坐标C.已知设计高程D.已知水准点13.违反施工许可()项规定的,该施工许可证无效,由发证机关责令停止施工,并对责任单位处以罚款;构成犯罪的,依法追究刑事责任。
A.未取得施工许可证或者规避办理施工许可证将工程项目分解后擅自施工的B.伪造施工许可证的C.采用虚假证明文件骗取施工许可证的D.涂改施工许可证的14.建设单位申请领取施工许可证的工程名称、工程地点、工程规模,应当与()一致。
二级建造师房屋建筑工程管理与实务模拟试题一一、单项选择题(每题1分。
每题的备选项中,只有1个最符合题意)1.下列哪一个说法是正确的?()A.促使或限制物体运动状态的改变称力的变形效果B.力的合成符合平行四边形法则C.力的分解只有一种结果D.作用力与反作用力大小相等、方向相反且作用在同一体上2.图中AB杆的轴力下列哪一项?()A.0.707PB.-0.707PC.0.5PD.-0.5P3.简支梁在跨中集中荷载作用下跨中弯矩是多少()A. 1/4PLB.1/2PLC. 1/4PL??D.1/2PL??4.对梁的配筋量在规范中明确的作出规定,不允许设计成〈〉A.适筋梁B.少筋梁和超筋梁C.有腹筋梁D.简支梁5.墙体的厚度越大,高度越小,其稳定性()。
A.越好B. 越差C.不受影响D.要根据圈梁和构造柱情况计算才能确定6.在已有建筑物附近且为淤泥质土的基坑支护结构中,其支撑宜选用〈〉。
A.自立式(悬臂式)B.锚拉式C.土层锚杆D.型钢水平支撑7.不同种类钢筋代换,应按()的原则进行。
A.钢筋面积相等B.钢筋强度相等E.钢筋面积不小于代换前 D.钢筋受拉承载力设计值相等8.对钢结构构件进行涂饰时,()适用于快干性和挥发性强的涂料。
A.弹涂法B.溶解法C.擦拭法D.刷涂法事9.当大体积混凝土结构平面尺寸不大而厚度较大时,宜采用()方法进行浇筑。
A.全面分层B.分段分层C.斜面分层D.局部分层10.混凝土强度等级是用边长()的立方体试块确定的。
A.50mB.l00mC.150mD.75mm11.石油沥青的牌号是按()划分的。
A.针入度B.溶解度C.闪点D.蒸发损失量12.测设己知高程,是根据(),将设计高程在地面上标定出来。
A.已知高差B.已知坐标C.已知设计高程D.已知水准点13.违反施工许可()项规定的,该施工许可证无效,由发证机关责令停止施工,并对责任单位处以罚款;构成犯罪的,依法追究刑事责任。
A.未取得施工许可证或者规避办理施工许可证将工程项目分解后擅自施工的B.伪造施工许可证的C.采用虚假证明文件骗取施工许可证的D.涂改施工许可证的14.建设单位申请领取施工许可证的工程名称、工程地点、工程规模,应当与()一致。
A.建筑工程规划许可证B.所设计的施工图纸C.依法签订的施工承包合同D.,竣工验收相关资料15.建筑业企业应具备的条件中法规没有明确要求的是()。
A.有符合国家规定的注册资本B.有国家税务机关的有关证明C.有从事相关建筑活动所应有的技术装备D.法律、行政法规规定的其他条件16.对涉及结构安全和使用功能的重要()应进行抽样检测。
A.分部工程B.分包工程C.单位工程D.总包工程17.接缝密封防水,每()应抽查一处,每处5m,且不得少于3处。
A.40mB.50mC.20mD.30m18.砖砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜搓,斜搓水平投影长度不应小于高度()。
A.1/3B.3/4C.l/4D.2/3二、多项选择题(每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错误选项。
错选,本题不得分;少选,所选的每个选项得0.5分)1. 下列弯矩中哪些是正确的?()A B C D E2.关于适筋梁的破坏过程的描述,下列说法正确的是()。
A其破坏特征为受拉钢筋首先达到屈服,然后受压区混凝土压碎B.其破坏特征为受压区混凝土先压碎,然后受拉钢筋达到屈服C.梁的破坏有较好的延性D.梁的破坏有脆性和突发性E.梁的配筋率适宜3.砌体墙体的构造措施主要包括()等方面。
A.刚性垫块B.托梁C.伸缩缝D.沉降缝E.圈梁4.在换土垫层法中,为提高地基承载力、减少沉降、加速软弱土层排水固结、防止冻胀和消除膨胀土的胀缩,可采用()。
A.砂垫层B.砂石垫层C.灰土垫层D.素土垫层E.湿陷性黄土垫层5.铲运机常用的施工方法有()。
A.跨铲法B.侧铲法C.下坡铲土法D.助铲法E.并列法6.以下各种情况中可能引起混凝土离析的是()。
A.混凝土自由下落高度为3mB.混凝土温度过高C.振捣时间过长D.运输道路不平E.振捣棒慢插快拔7.人工降低地下水位的方法可根据()等条件选择。
A.土的含水率B.设备条件C.经济性D.降低水位的深度E.土的渗透系数8.石油沥青的主要成分有()。
A.油分B.树脂C.石蜡&nbp;D.沥青碳E.地沥青质9.利用水准仪可以完成下列哪些工作()。
A.测量两点间的高差B.测量竖直角C.测量两点间的水平距离D.测设已知高程E.测量坐标10.必须进行招标的关系社会公共利益、公众安全的公用事业项目的范围包括()。
A.邮政、信息网络通讯项目B.经济适用房项目C.垃圾处理、地下管道设施项目D.科技、文化项目E.供水、供电市政项目11.当钢筋的()需作变更时,应办理设计变更文件。
A.塑性B.硬度C.品种D.级别E.规格三、案例题(每题20分,请根据背景材料,按要求作答)「案例1」某大型工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求比较高,而且对工期的要求比较紧迫。
业主在对有关单位和在建工程考察的基础上,邀请了3 家国有一级施工企业投标,通过正规的开标评标后,择优选择了其中一家作为中标单位,并与其签订了工程施工承包合同,承包工作范围包括土建、机电安装和装修工程。
该工程共15层,采用框架结构,开工日期为2002年4月1日,合同工期为18个月。
在施工过程,发生如下几项事件:事件-z2002年4月,在基础开挖过程中,个别部位实际土质与甲方提供的地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天;事件二:2002年5月施工单位为保证施工质量,扩大基础地面,开挖量增加导致费用增加3.O万元,相应工序持续时间增加了3天;事件三22002年8月份,进入雨季施工,恰逢20天大雨,造成停工损失2.5万元,工期增加了4天。
事件四22003年2月份,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天;事件五:外墙装修抹灰阶段,一抹灰工在五层贴抹灰用的分格条时,脚手板滑脱发生坠落事故,坠落过程中将首层兜网系结点冲开,撞在一层脚手架小横杆上,抢救无效死亡;事件六z室内装修进行墙面涂料粉刷前,在检查装饰面基层时,发现墙面抹灰有大面积空鼓现象。
上述事件中,除第三项外,其他工序均未发生在关键线路上,并对总工期无影响。
针(1)增加合同(2)工期13天;(2)增加费用11.8万元。
问题:(l)该工程采用邀请招标方式且仅邀请三家施工单位投标,是否违反有关规定?为什么?(2)施工单位对施工过程中发生的事件一、事件二、事件三、事件四可否索赔?为什么?(3)如果在工程保修期间发生了由于施工单位原因引起的屋顶漏水、墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?(4)事件五中发生的安全事故可定为哪种等级的重大事故?依据是什么?(5)对事件六中质量事故的处理应遵循什么程序?「案例2」某市光明佳苑小区住宅楼工程位于该市路北区,建设单位为蜡天房地产开发有限公司,设计单位为市规划设计院,监理单位为环宇工程监理公司,政府质量监督为路北区质量监督站,施工单位是天建建设集团公司,材料供应为利通贸易公司。
该工程由三幢框架结构楼房组成,每幢楼房作为一个施工段,施工过程划分为基础工程、主体结构、屋面工程和装修工程四项,基础工程在各幢的持续时间为6周,主体结构在各幢的持续时间为12周,屋面工程在各幢的持续时间为6周,装修工程在各幢的持续时间为12周。
问题:(1)如果该工程的资源供应能够满足要求,为加快施工进度,该工程可按何种流水施工方式组织施工?试计算该种流水施工组织方式的工期。
学(2)如果工期允许,该王程可按何种方式组织流水施工?试计算该种流水施工组织方式的工期。
(3)如果按第(2〉中的方式组织施工,请绘制双代号网络计划,计算时间参数并确定关键线路和工期。
(4)在该项目的施工阶段,在各方质量责任主体中,谁是自控主体?谁是监控主体?(5)为保证工程质量,施工单位可采取哪些质量控制的方法?(6)简述材料质量控制的要点。
「案例3」某工贸集团决定新建一机械制造厂,通过招标方式与市建工集团安装公司签订了工程施工合同。
因该安装公司没有能力完成土建工程施工,经监理工程师批准,将基础工程、屋面工程和装修工程分包给了市建工集团华建公司。
开工日期为2001年5月18日,合同工期67天。
施工单位按时提交了单位工程施工组织设计,并得到了监理工程师的批准。
其中,工程施工的网络进度计划如下图所示。
安装设备支架4 安装桥吊轨道及吊桥安装设备设备基础③7 ⑿108 柱基①挖土②④回填土⑤安塔吊⑥安装柱子⑦安装吊⑧屋盖系⑨安装墙⑩电气⒀装修⒁试车⒂6 10 2 3 6 车梁4 统8 板6 安装7 10 5铺管屋面工程4 地面2 ⑾ 4该工程施工过程中发生了以下几项事件:事件-:在土方开挖过程中,在纤探后,华建公司发现局部有松土坑,但设计文件和勘察资料中均未有说明。
根据勘察设计部门提出的并经监理工程师批准的地基处理方案进行处理,使工程费用增加3万元,土方开挖时间延长2天,增加人工10个工日,人工窝工24个工日。
华建公司根据监理工程师签认的地基局部处理增加的工作量,及时向监理工程师提出增加合同外工作量费用和延长工期2天的索赔要求。
事件二:2001年6月15日,在进行柱子吊装作业时,由于控制大臂连接销轴的止退板的安装违反安装工艺要求,致使止退板失去作用,起重大臂突然折断,将现场信号工王某砸伤。
经事故调查,该单位对大型机械设备长时间疏于管理,没有建立完整的技术资料。
档案,也没有向有关部门申请进行技术检验,致使该机械长期处于失控状态。
止退板失去作用,造成销轴在工作中受轴向力影响而逐渐窜出,上、下弦杆各有一节点所承受的扭矩超过强度极限而折断。
作业人员擅自变更原设计要求,将本应形体锁合的固定方法改变为粘结锁合方式,且又未认真履行监督检查职责,造成这种错误固定方式得不到及时纠正。
事件三z设备安装阶段,按照合同约定,业主负责购买的设备应于6月24日进场,25日开始安装。
但因运输问题,推迟到6月28日才进场,造成安装时间推迟4天,人工窝工28个工日。
施工单位及时提出增加工期4天并补偿相应费用的要求。
事件四z室内装修进行内墙涂料涂刷前,检查基层处理时,发现墙面抹灰有大面积空鼓现象。
问题:(l)华建公司直接向监理工程师提出索赔要求,是否妥当?为什么?(2)针对上述事件,华建公司和安装公司的索赔要求是否成立?为什么?(3)如果工程所在地人工费标准为35元/工日,应由业主给予补偿的窝工人工费标准为20元/工日,其余不予补偿。
